成都漢莎調料品有限公司

成都漢莎調料品有限公司

開工日期:2020-05-02

瀏覽
查看更多

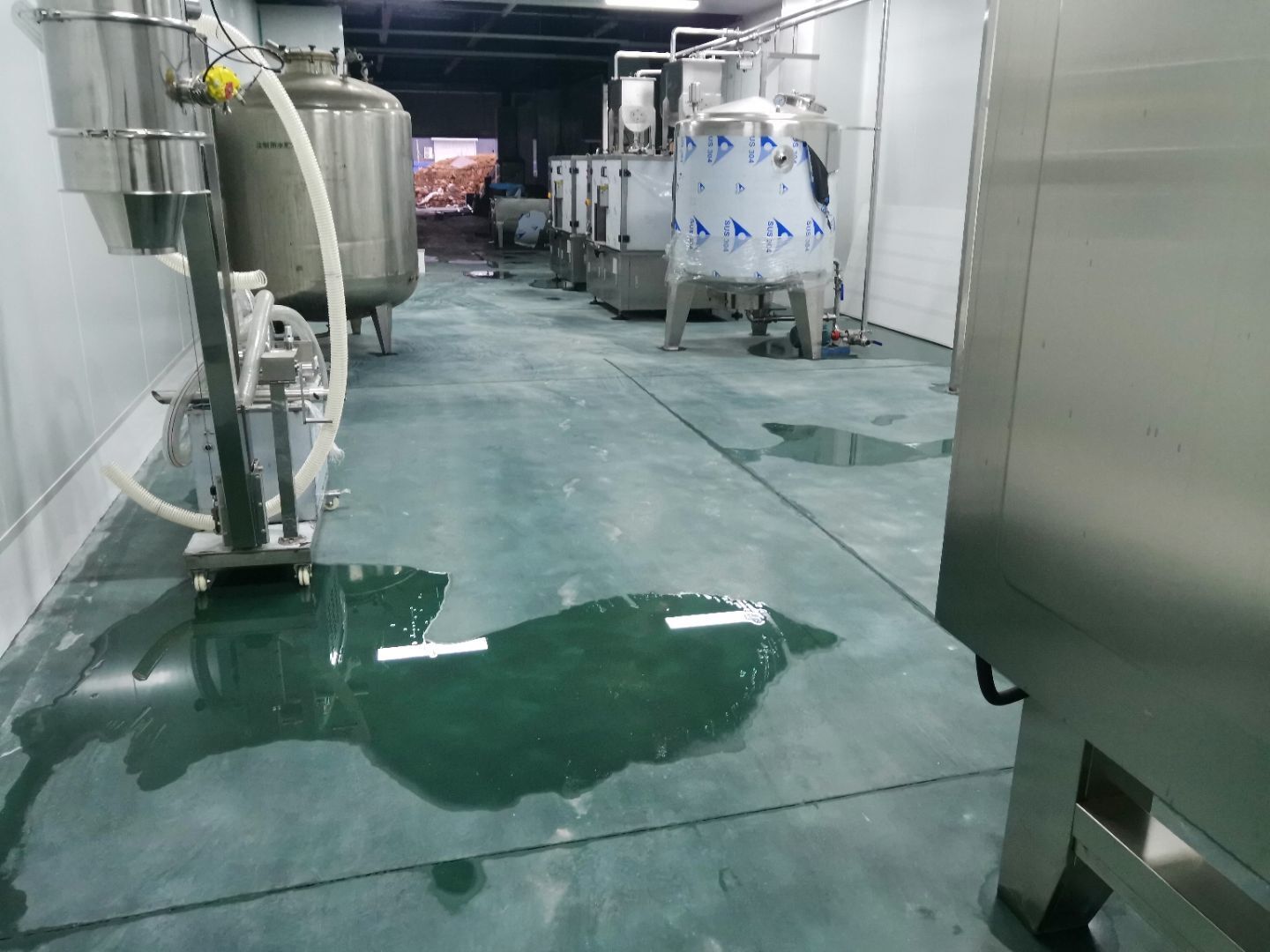

工程進度

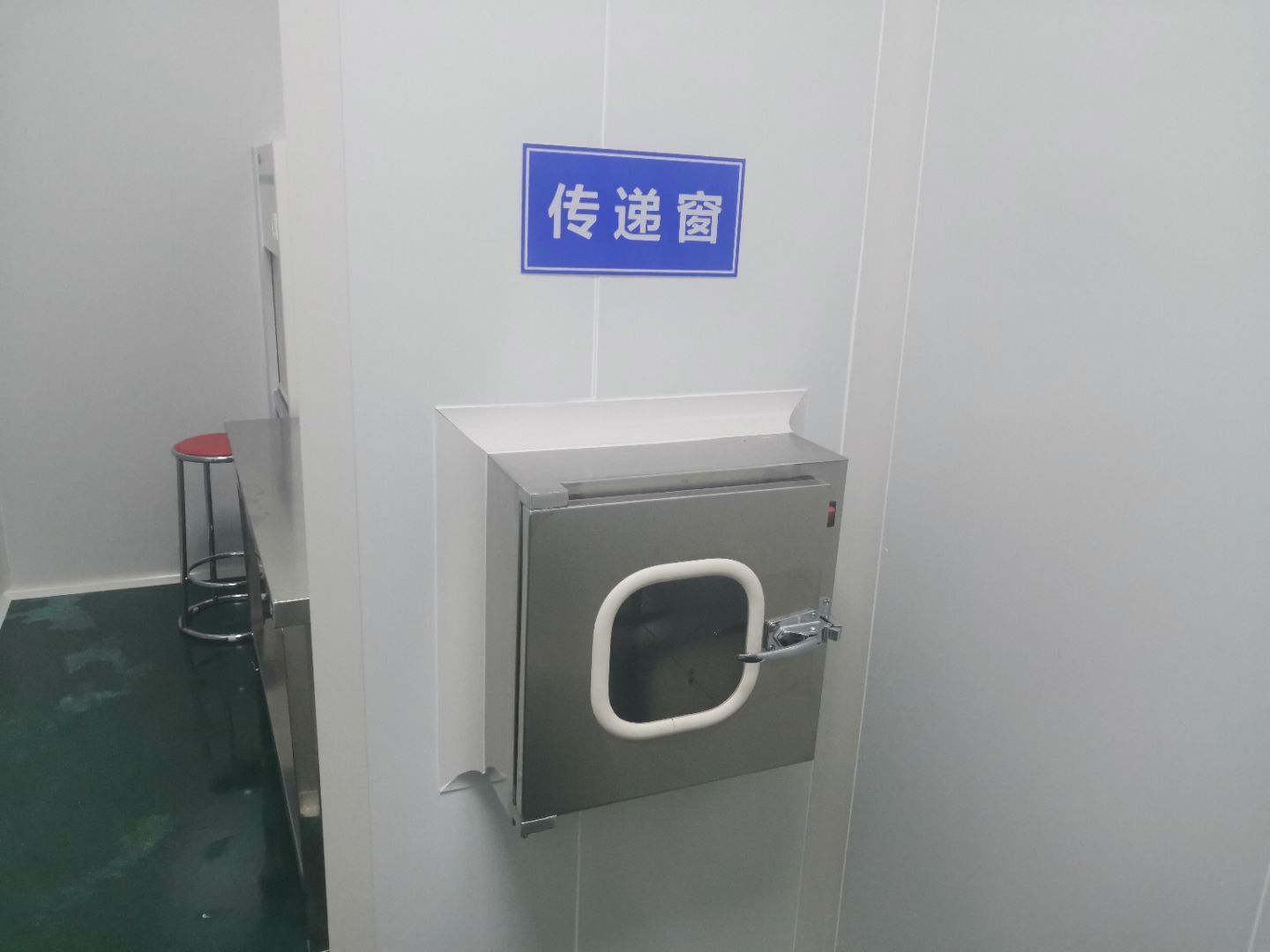

  • 2021-05-25

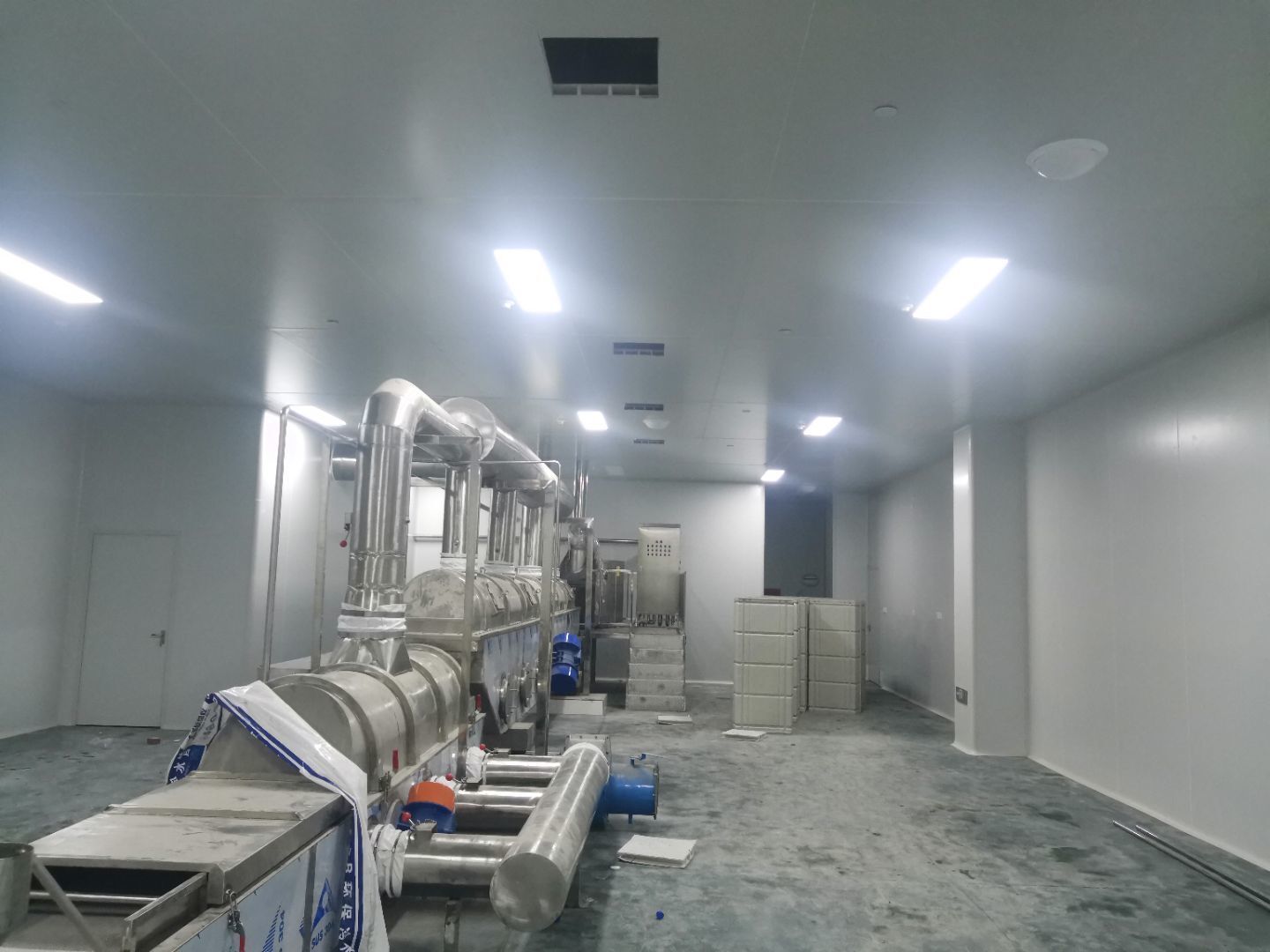

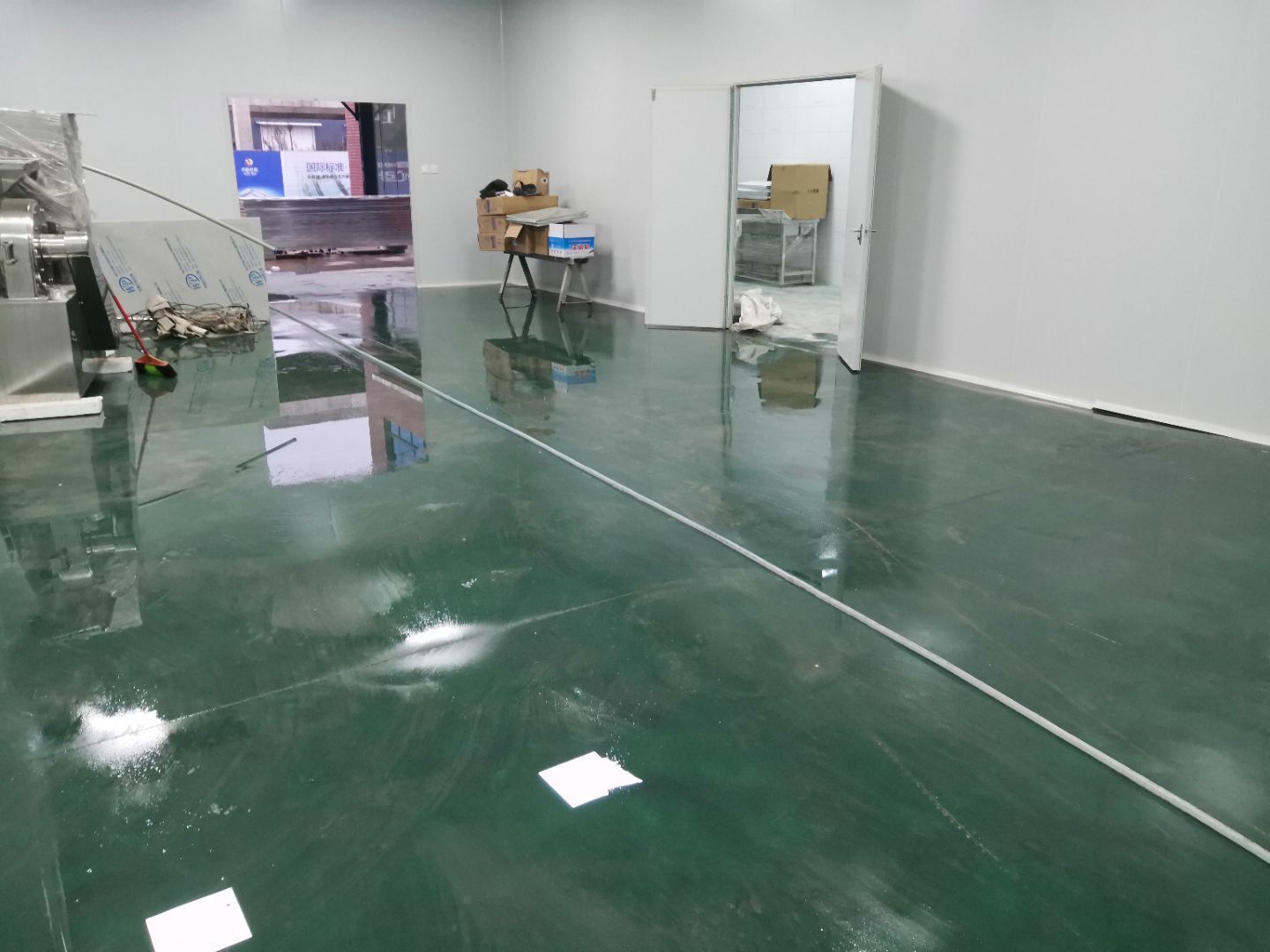

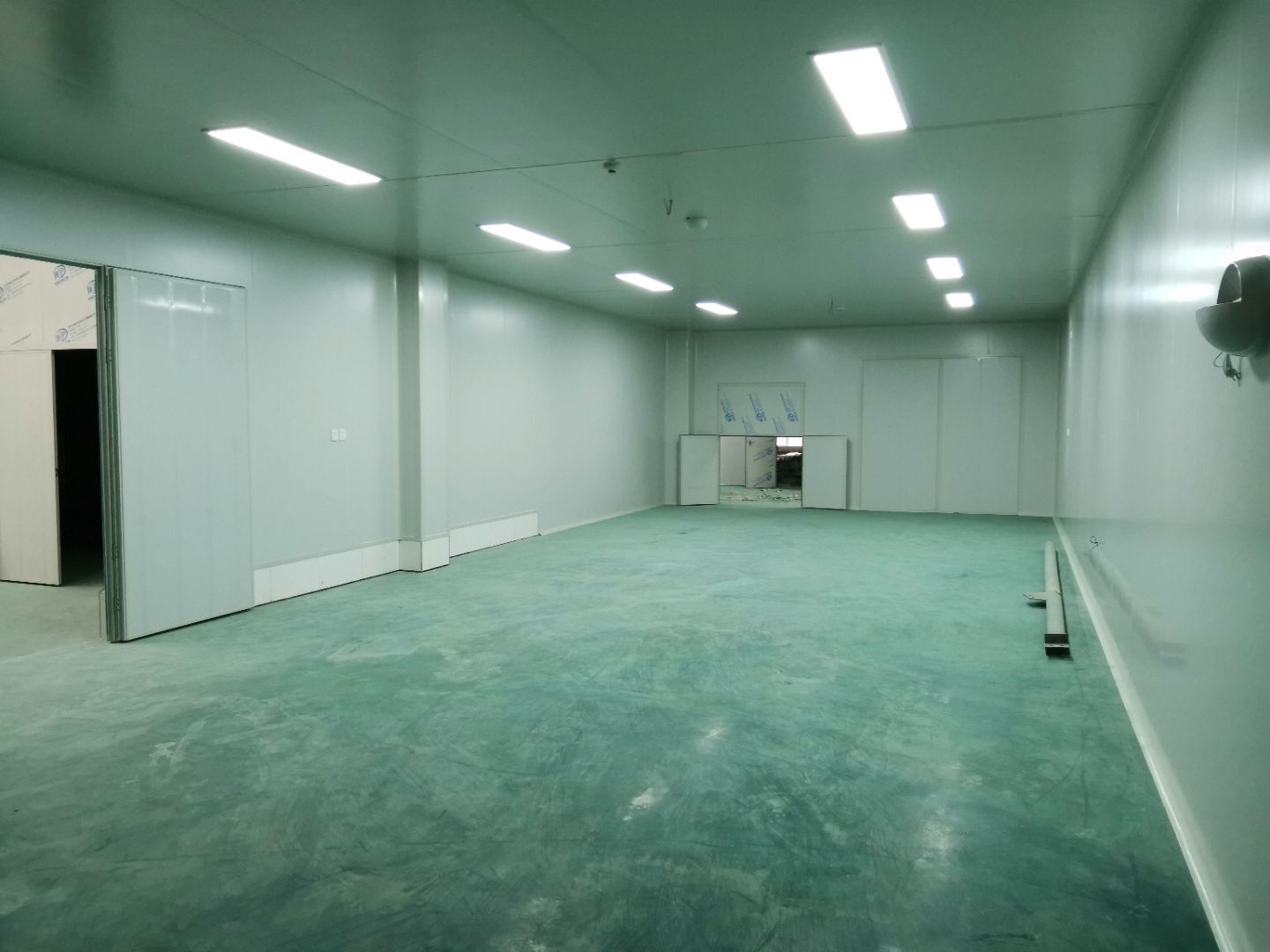

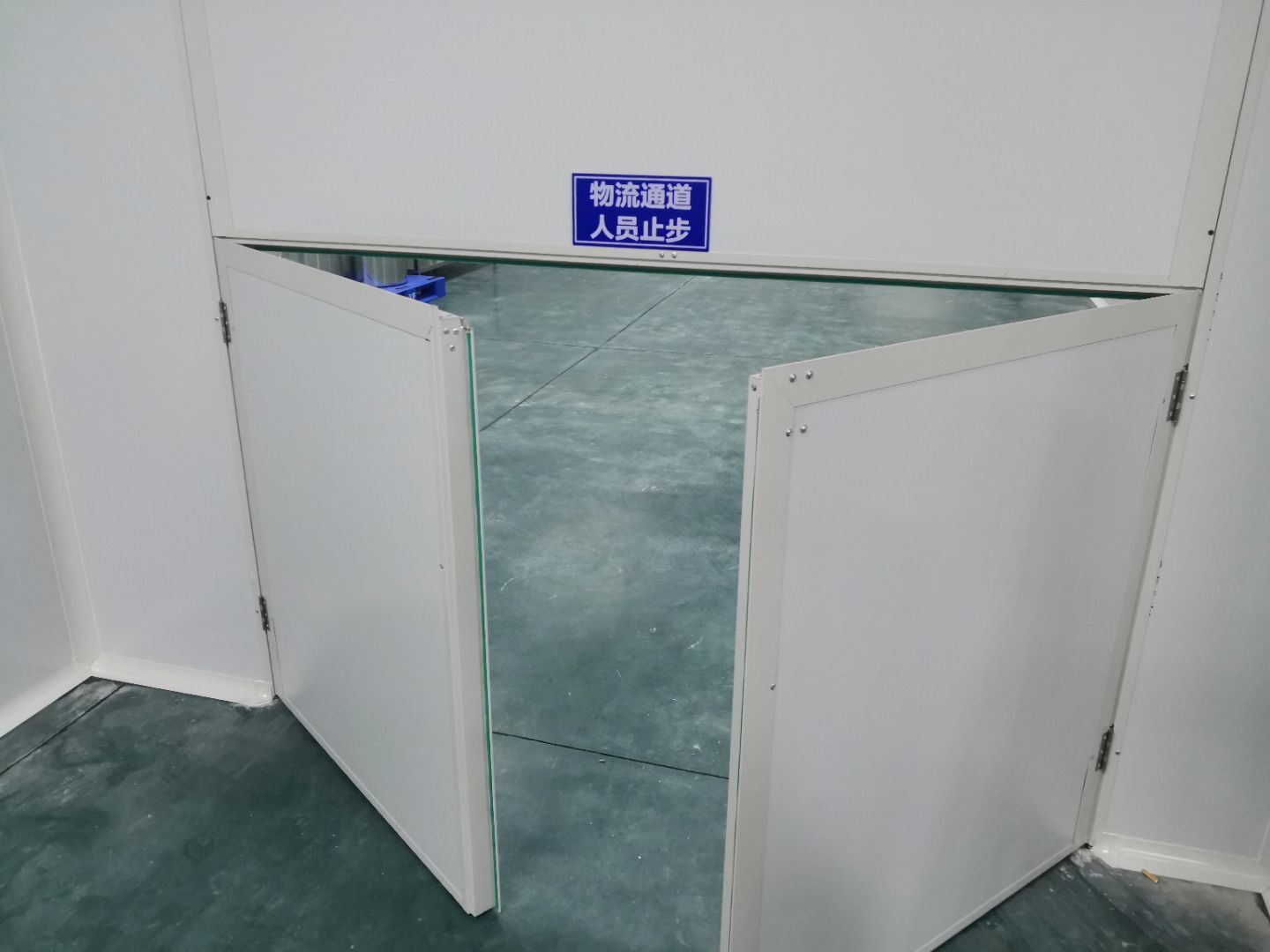

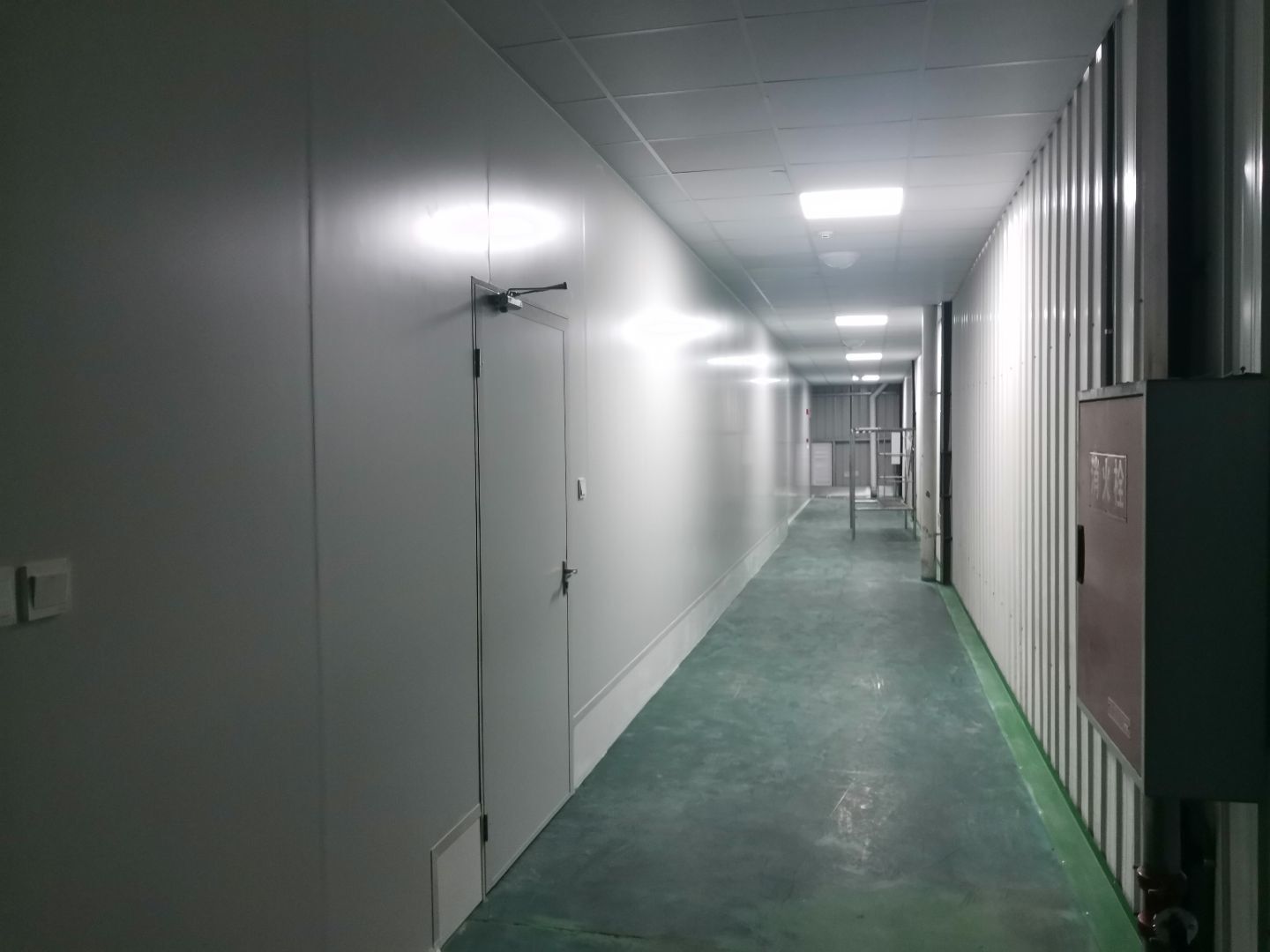

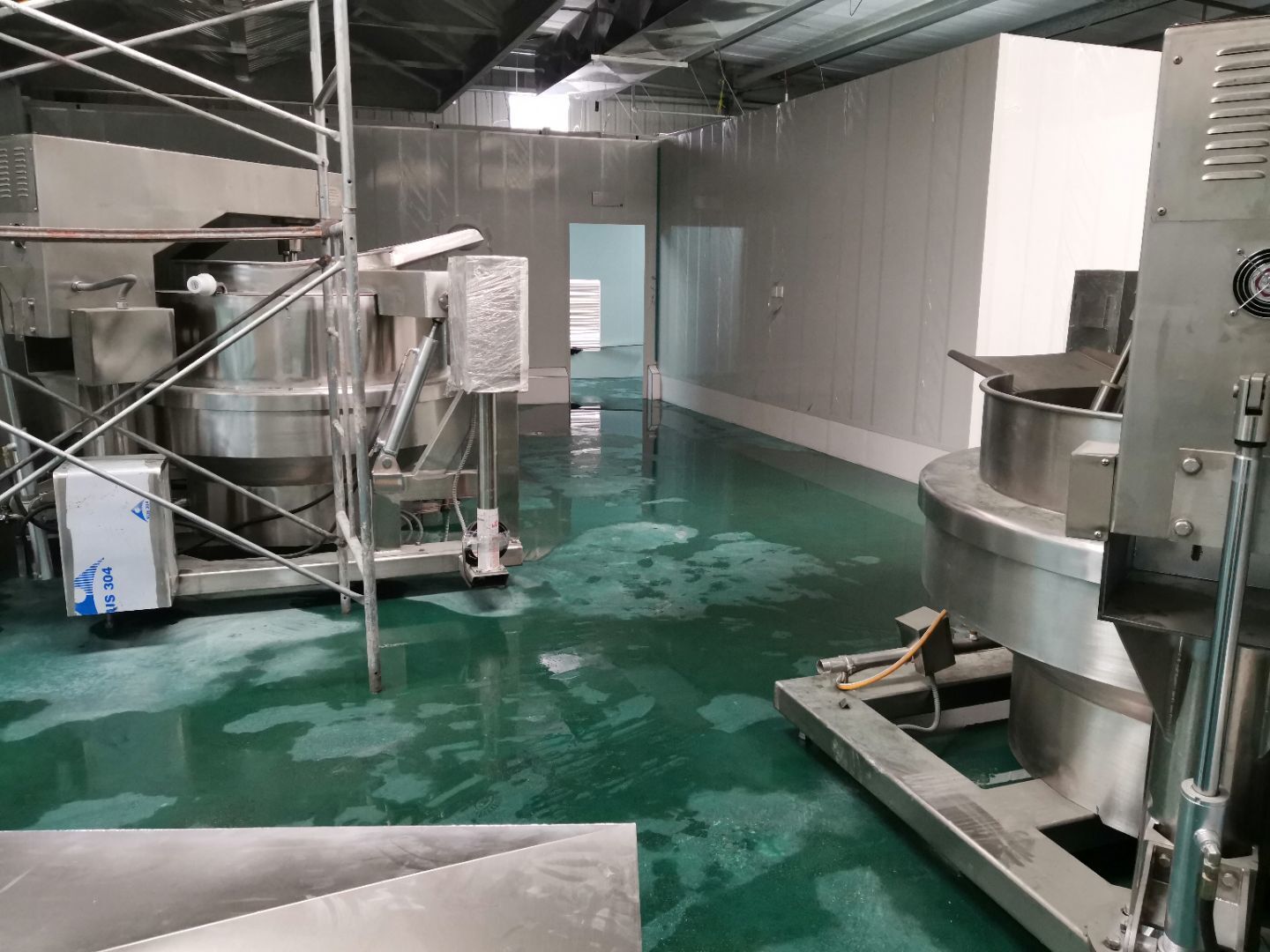

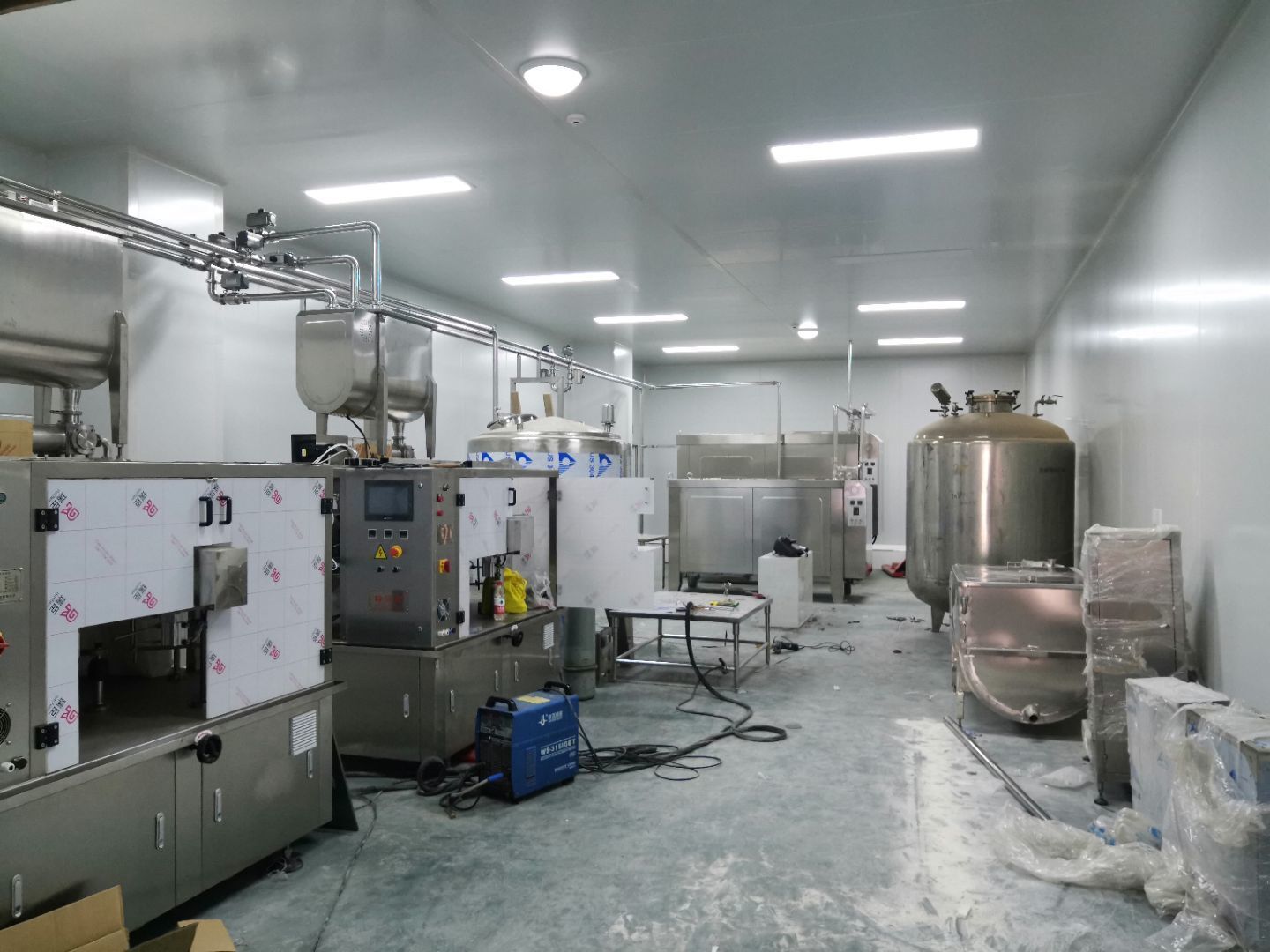

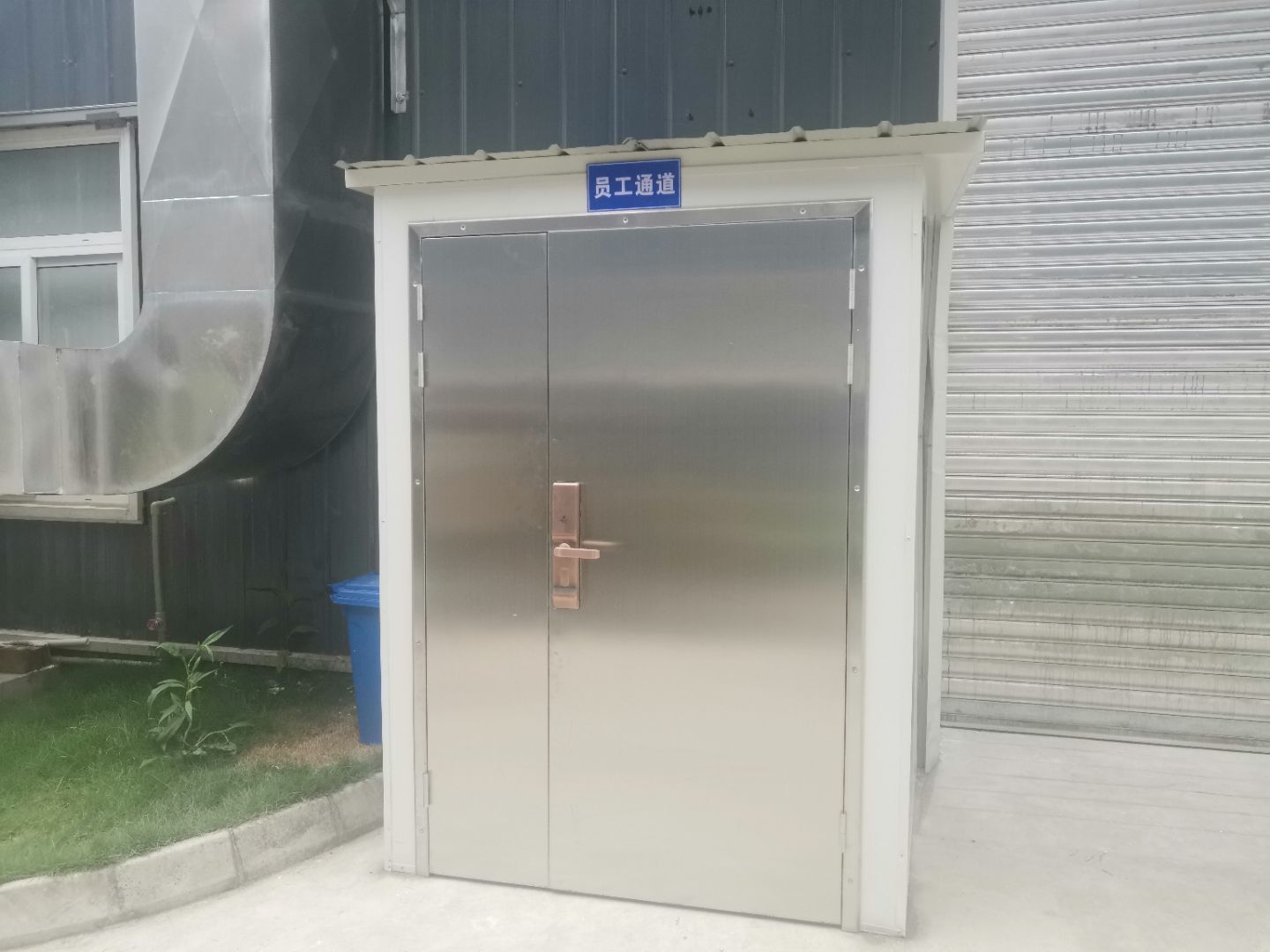

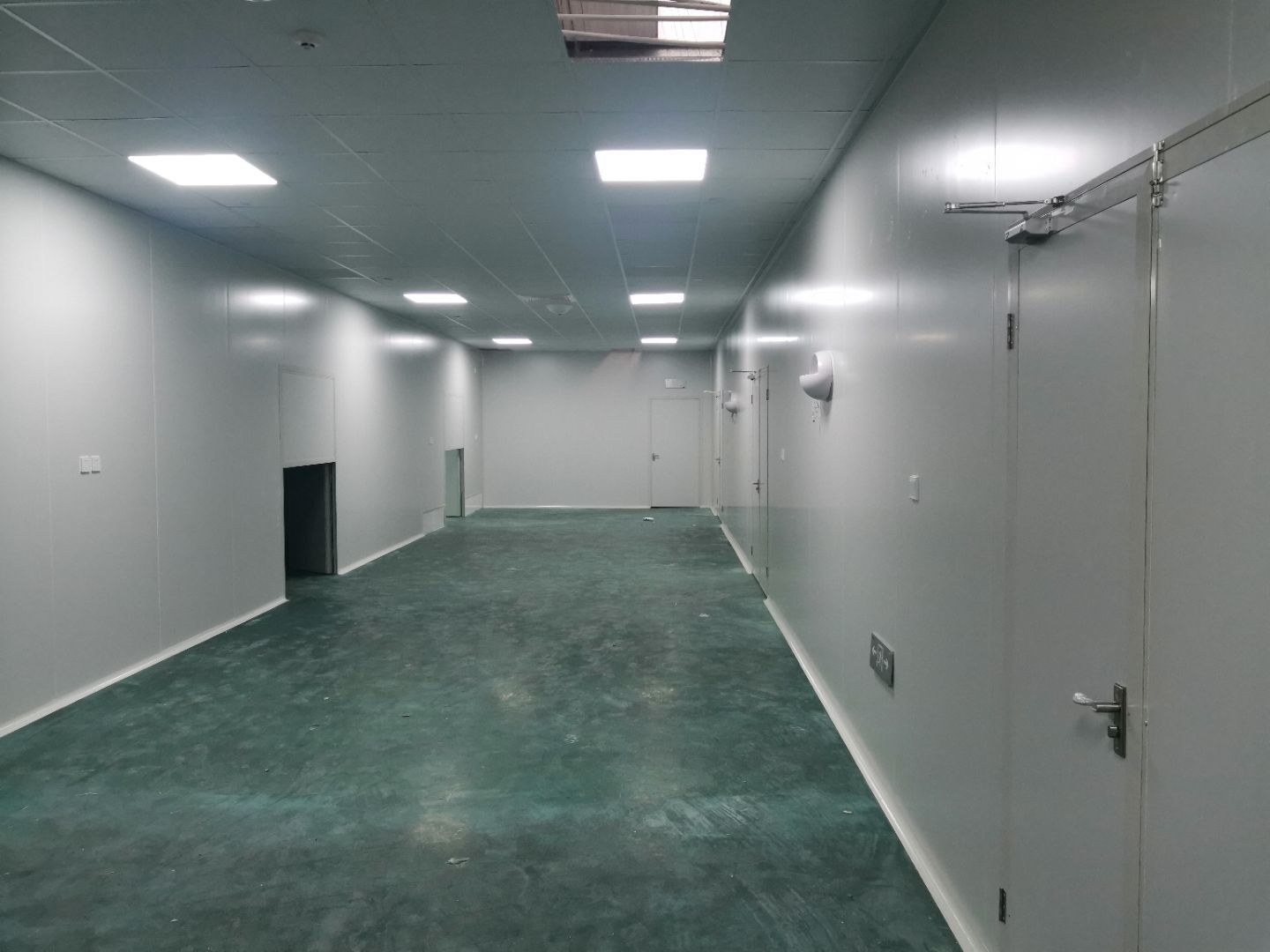

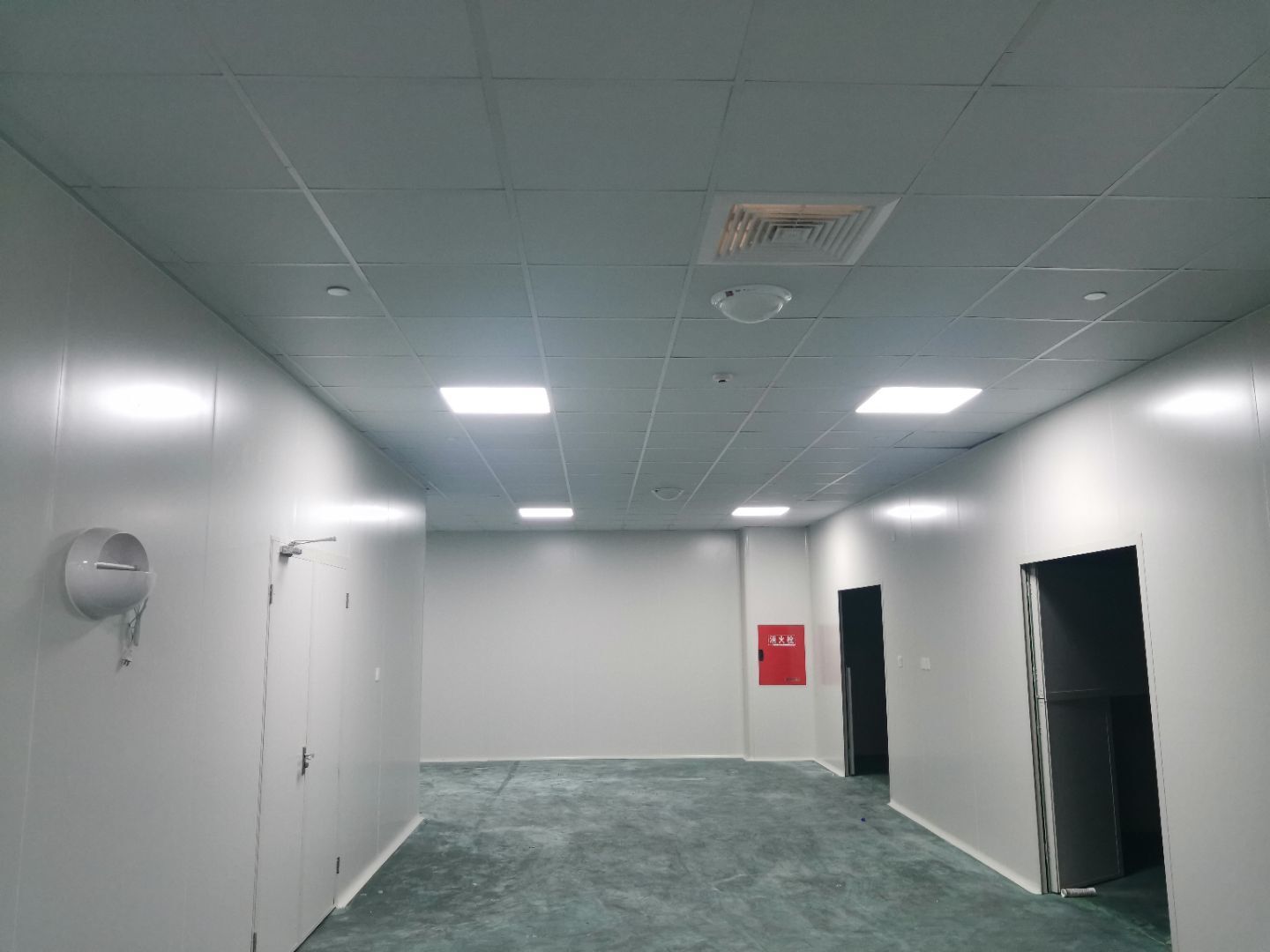

    增項全部完成,人員撤場。

  • 2021-04-20

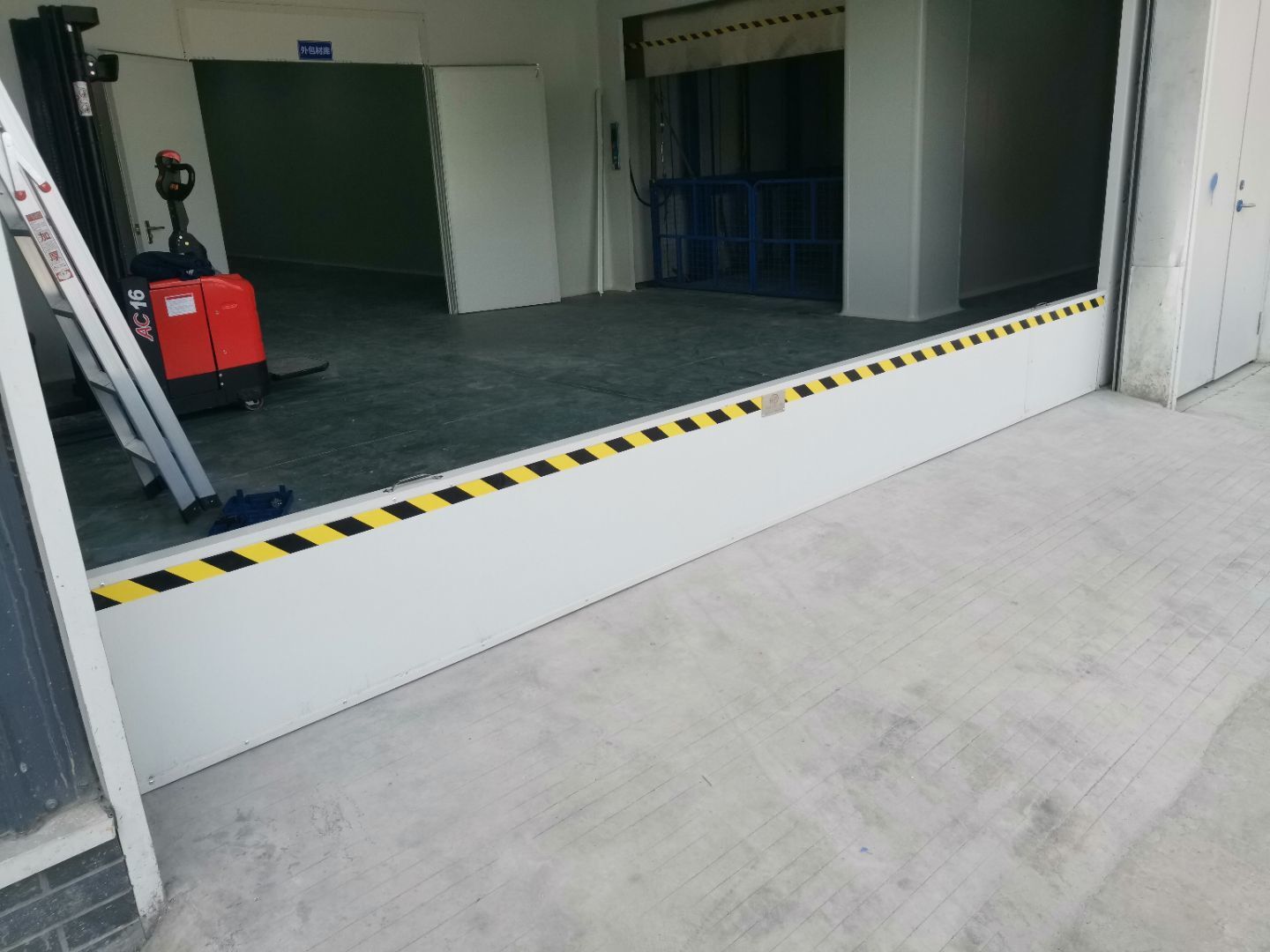

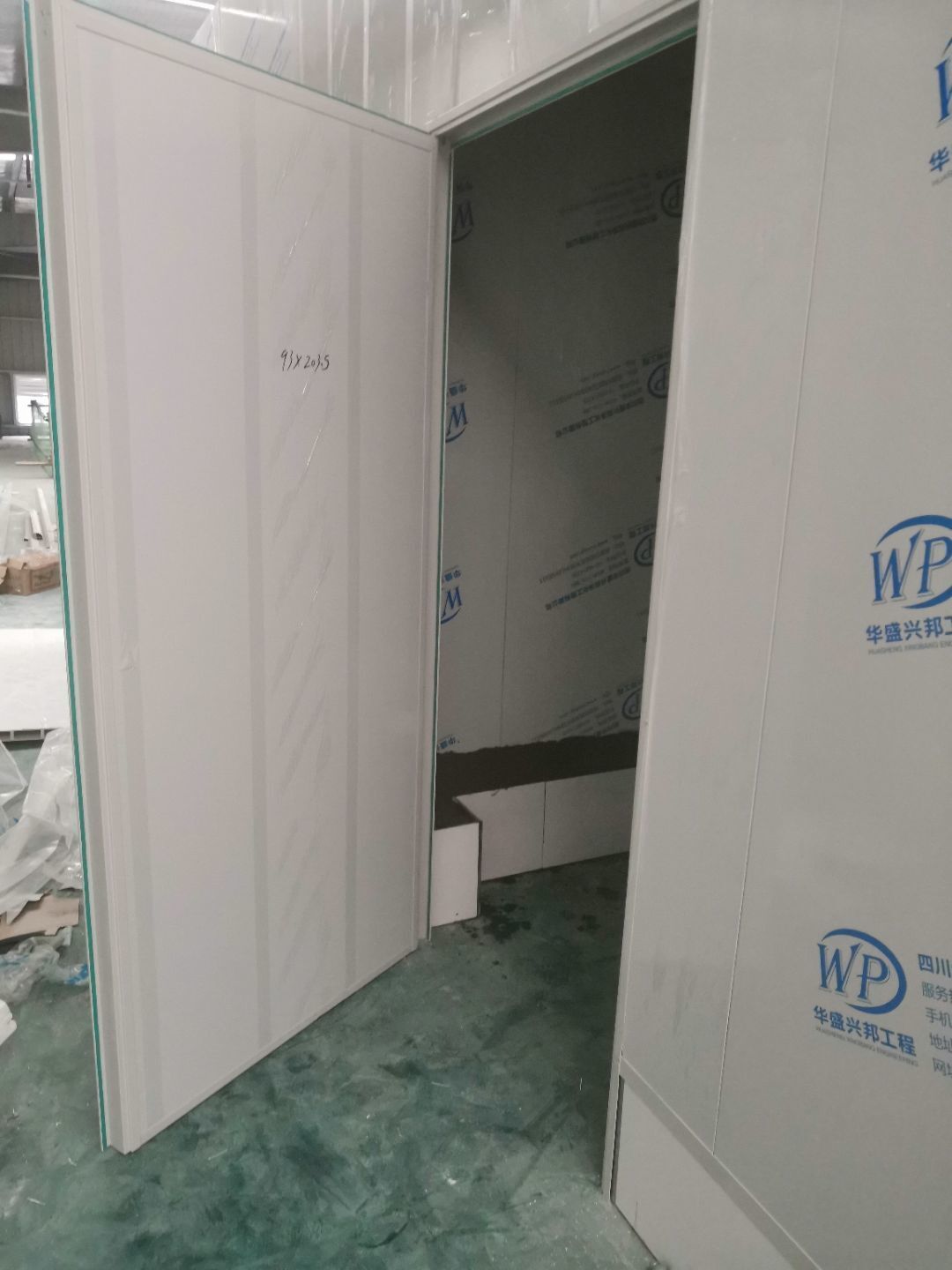

    1,擋鼠板縫隙整改完成 2,物流門插銷方向調整完成3,百葉全部恢復完成4,彩鋼門修復完成

  • 2021-03-23

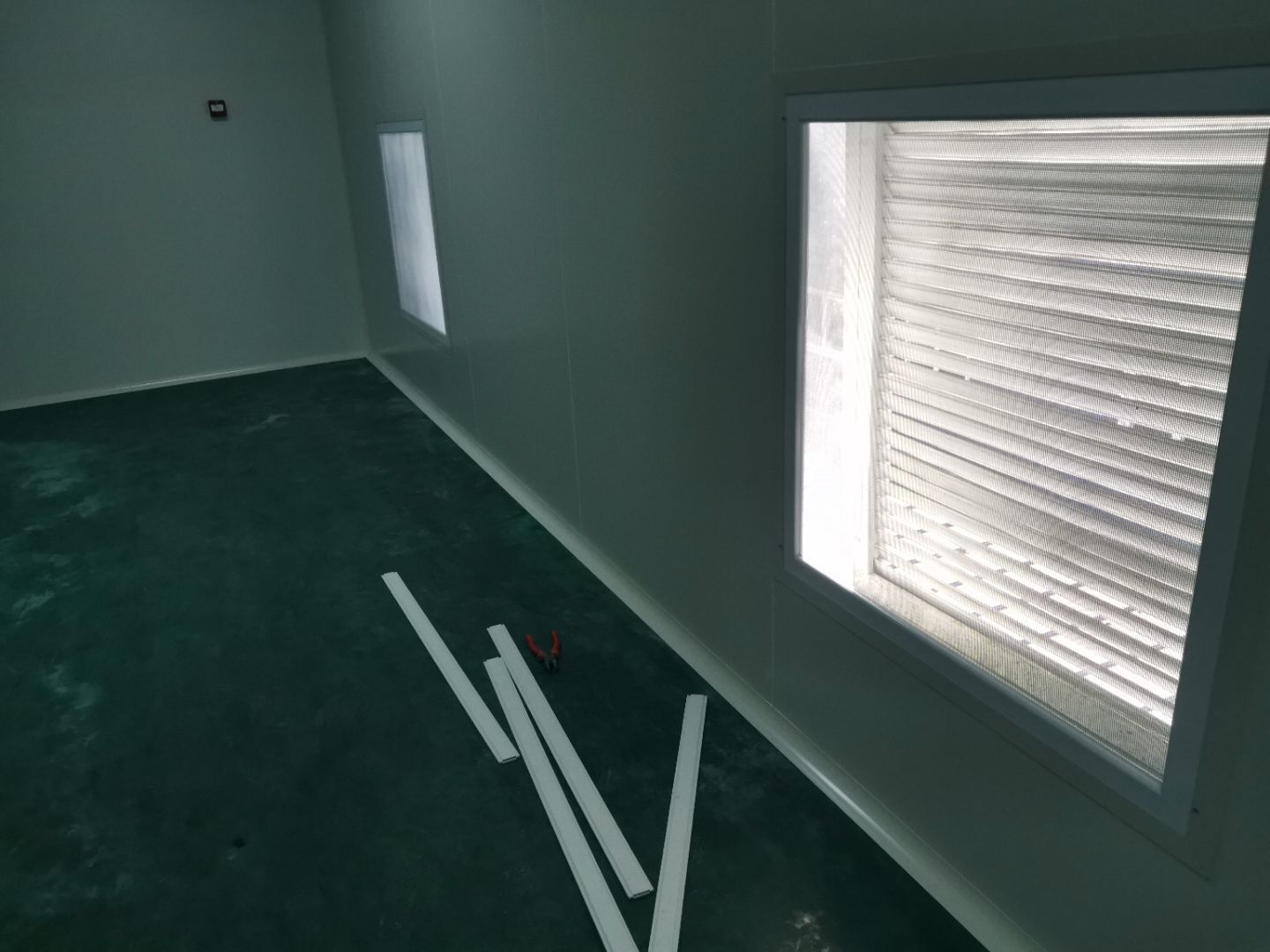

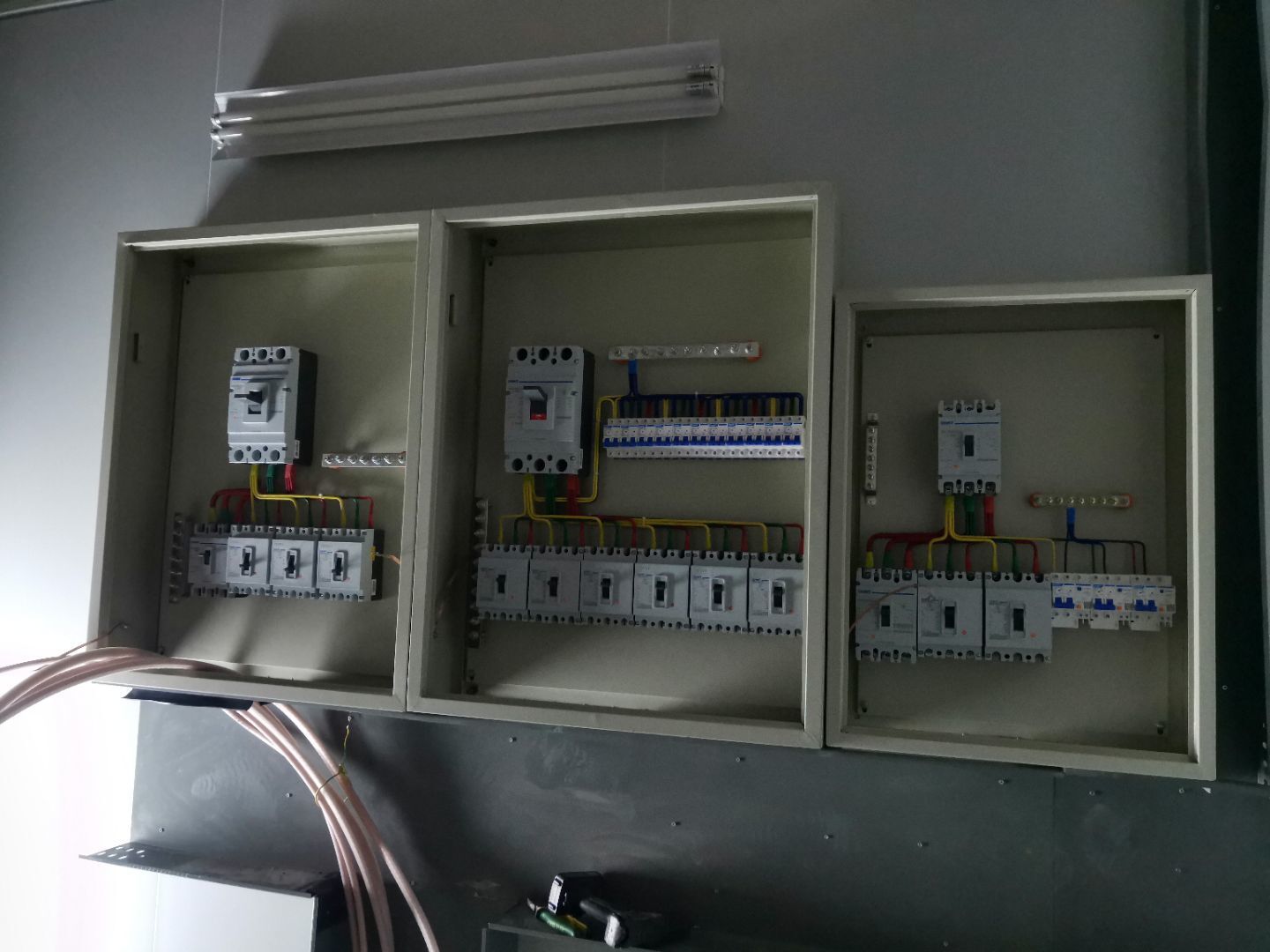

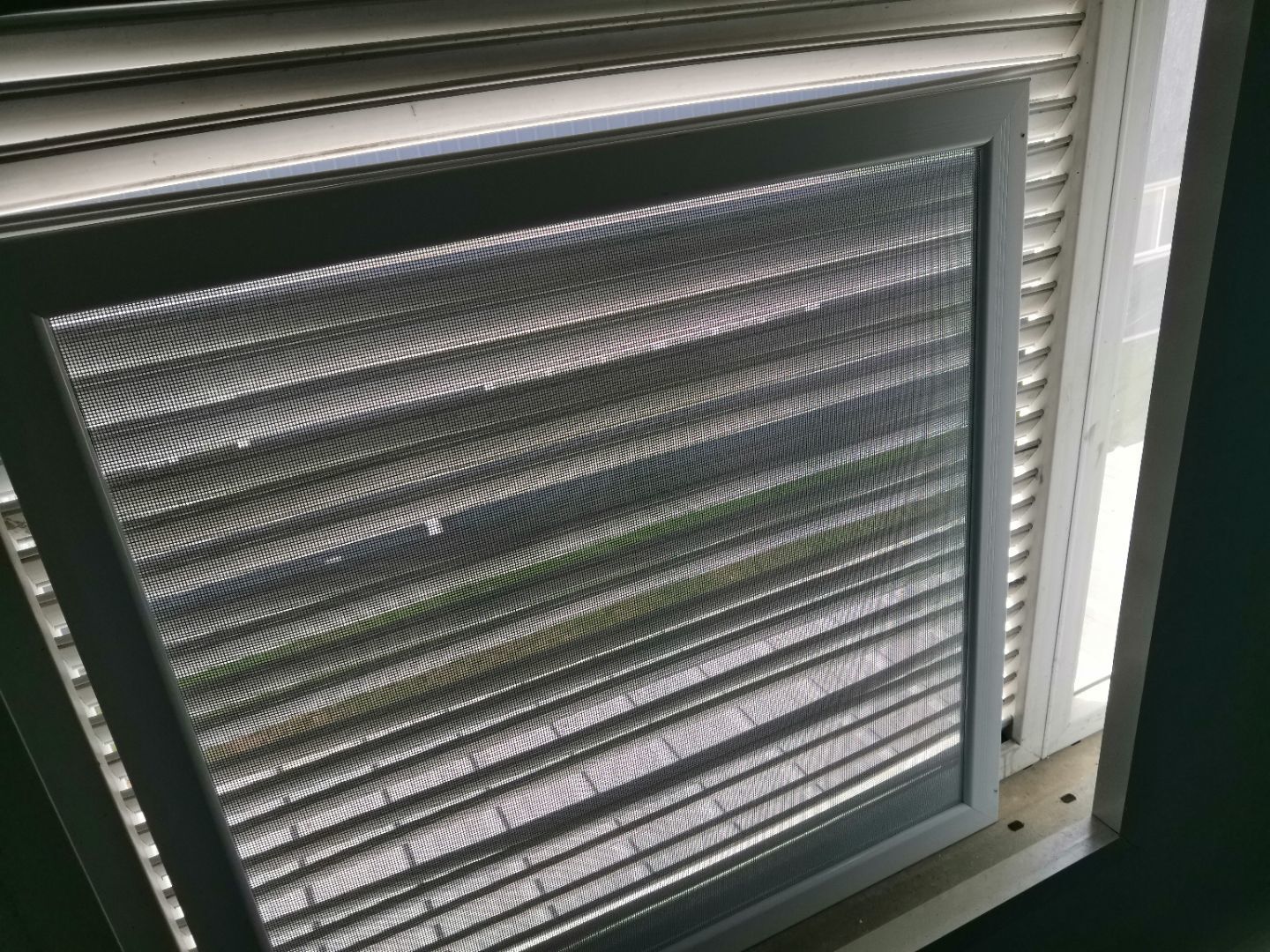

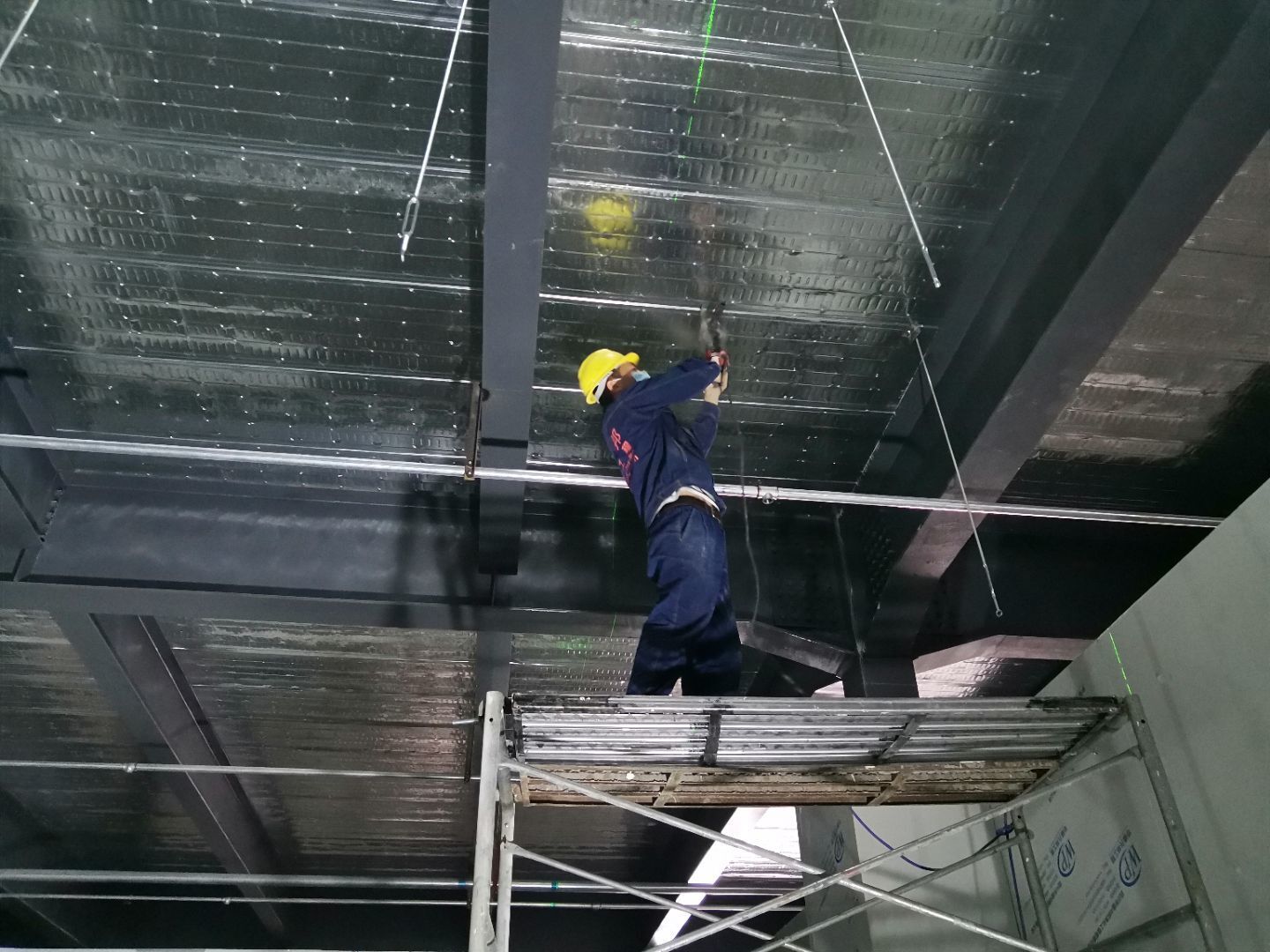

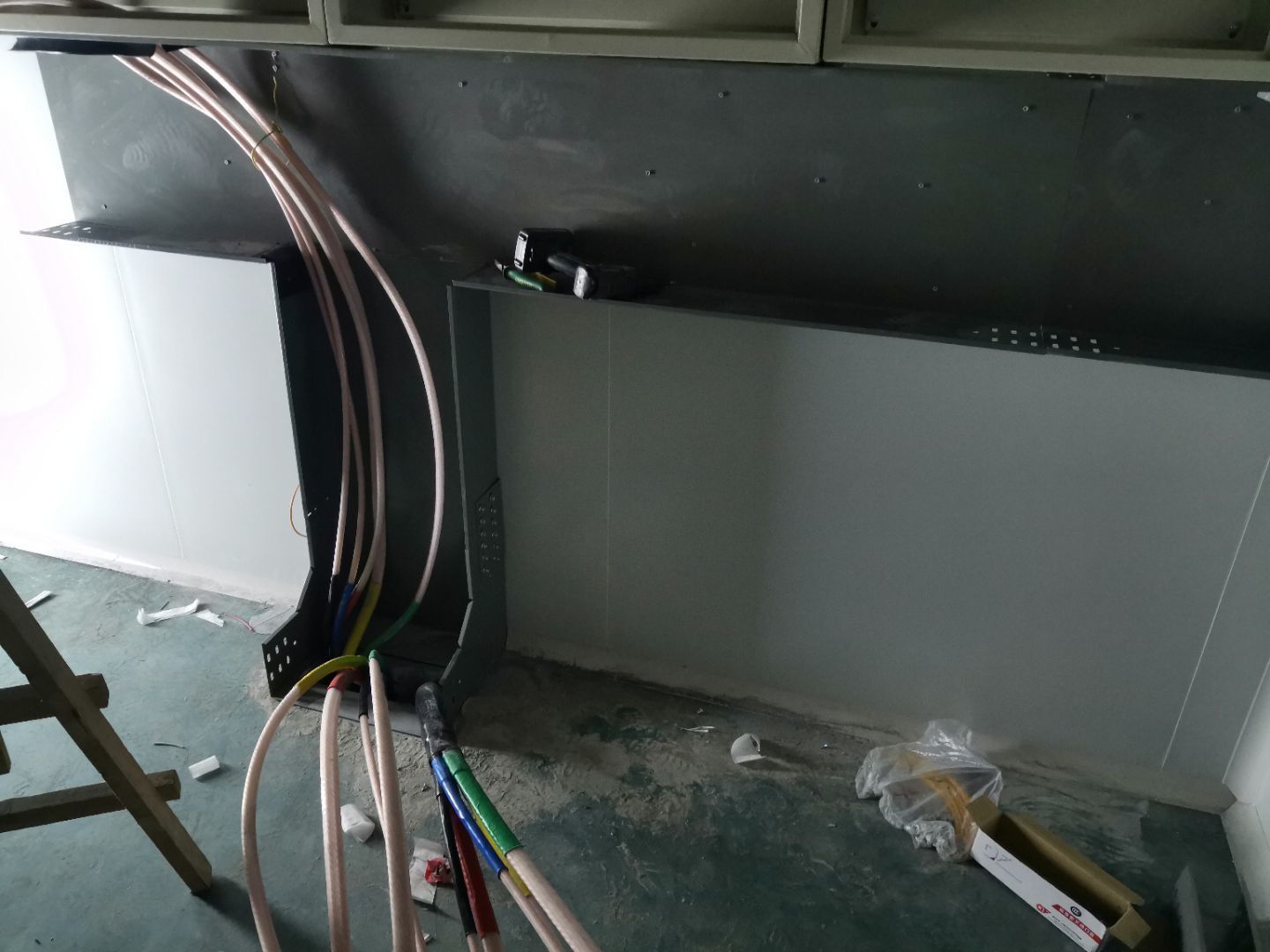

    1動力電安裝完成50%, 2通風百葉安裝完成80%

  • 2021-03-20

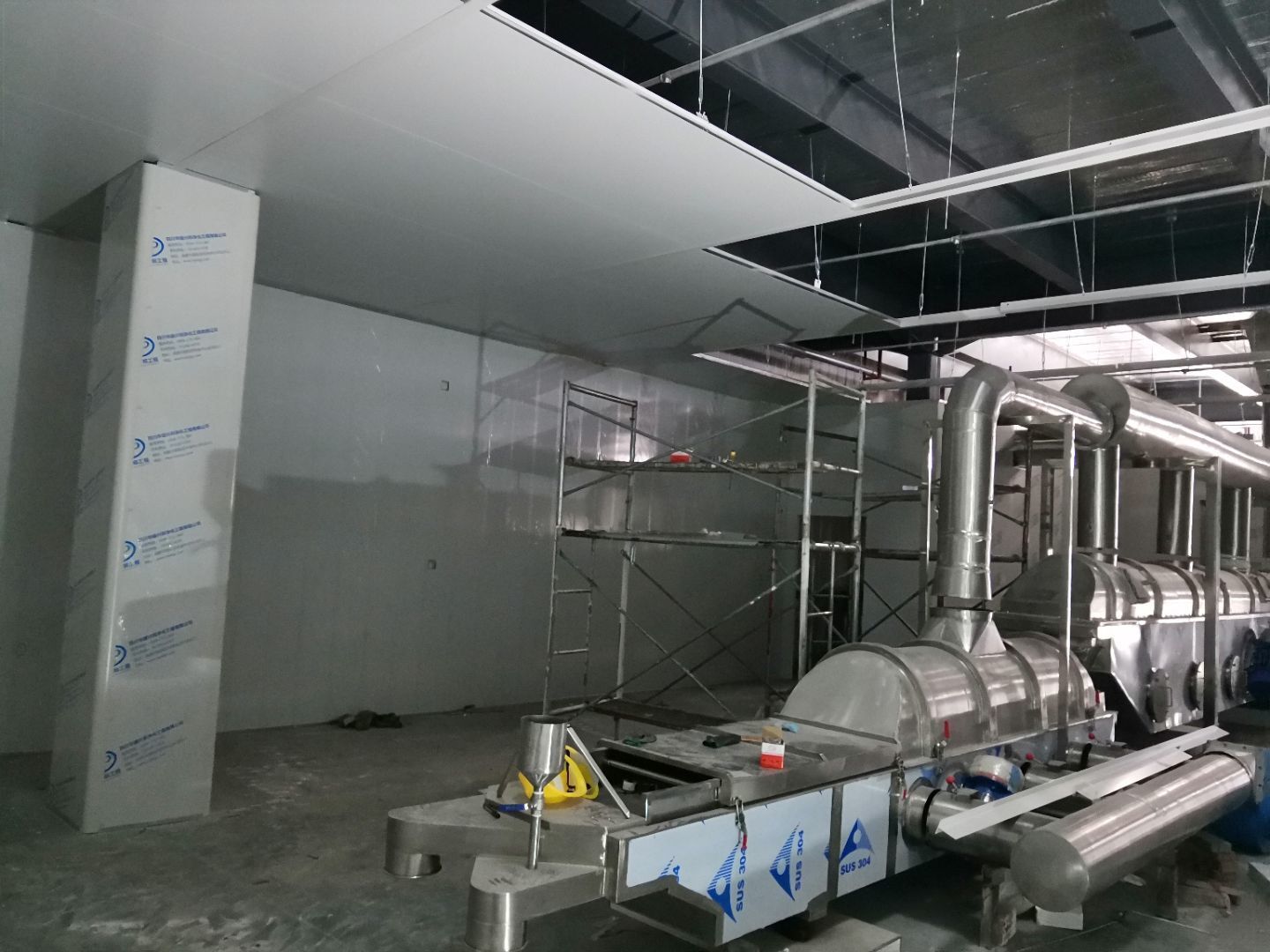

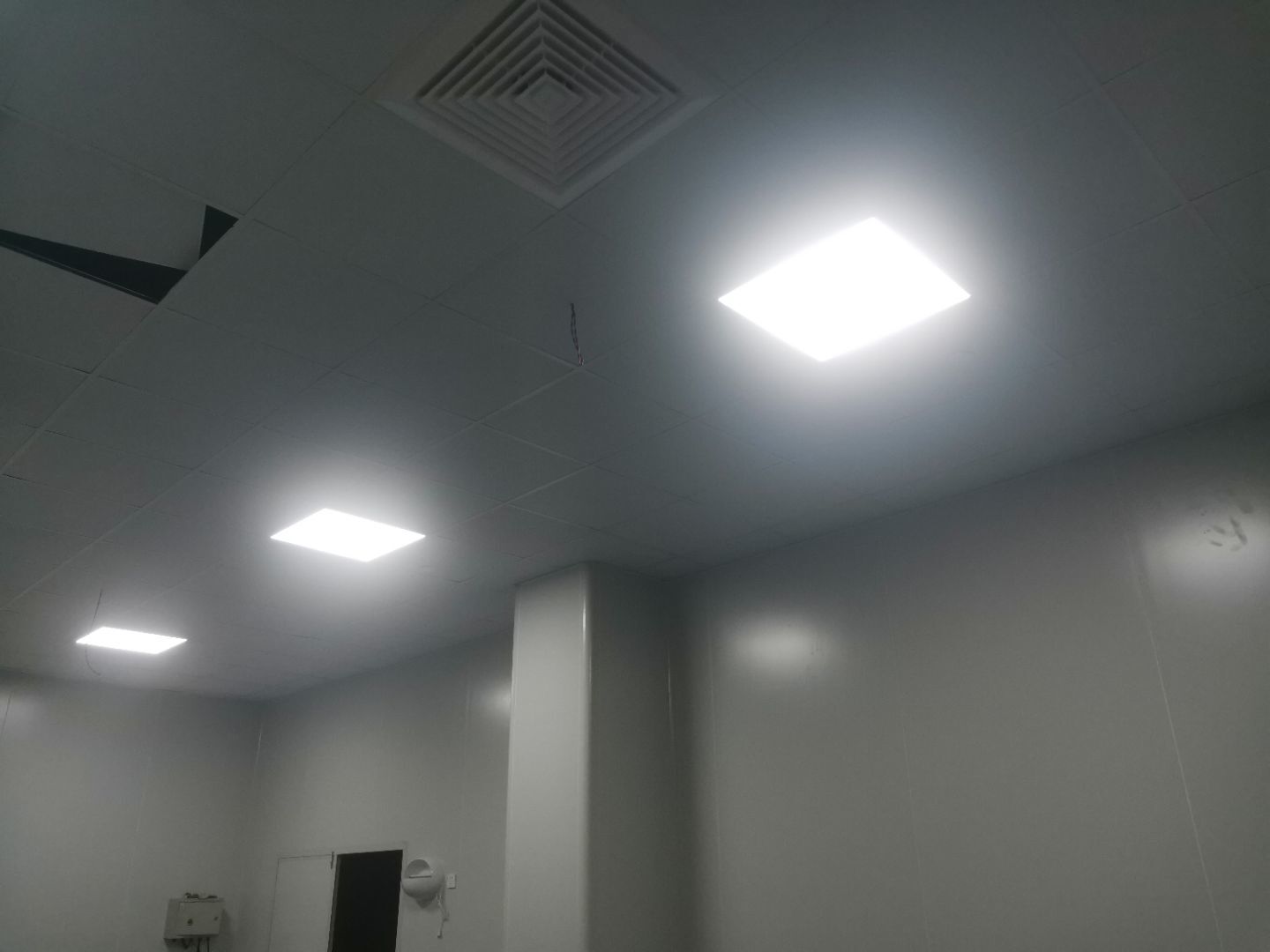

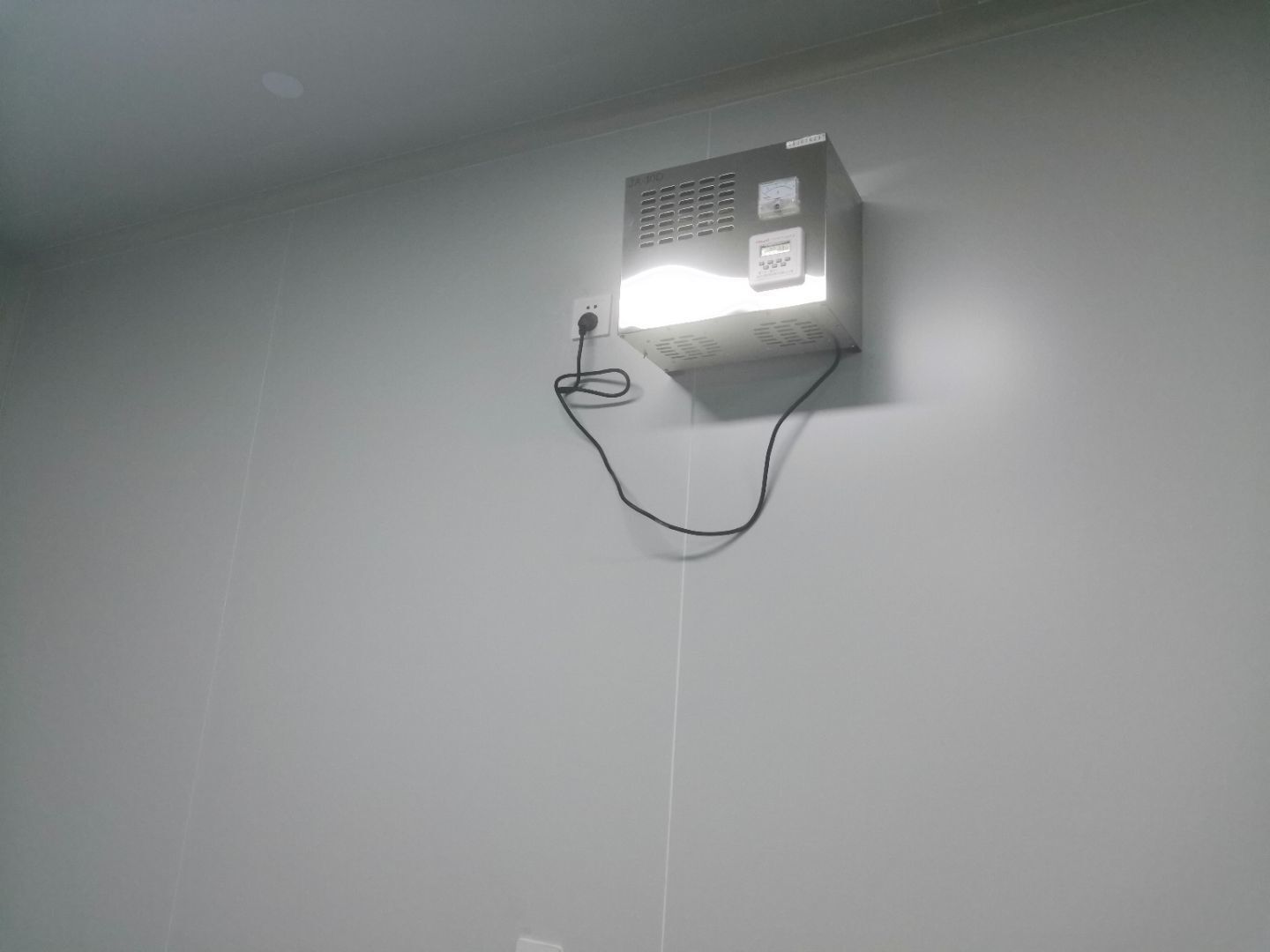

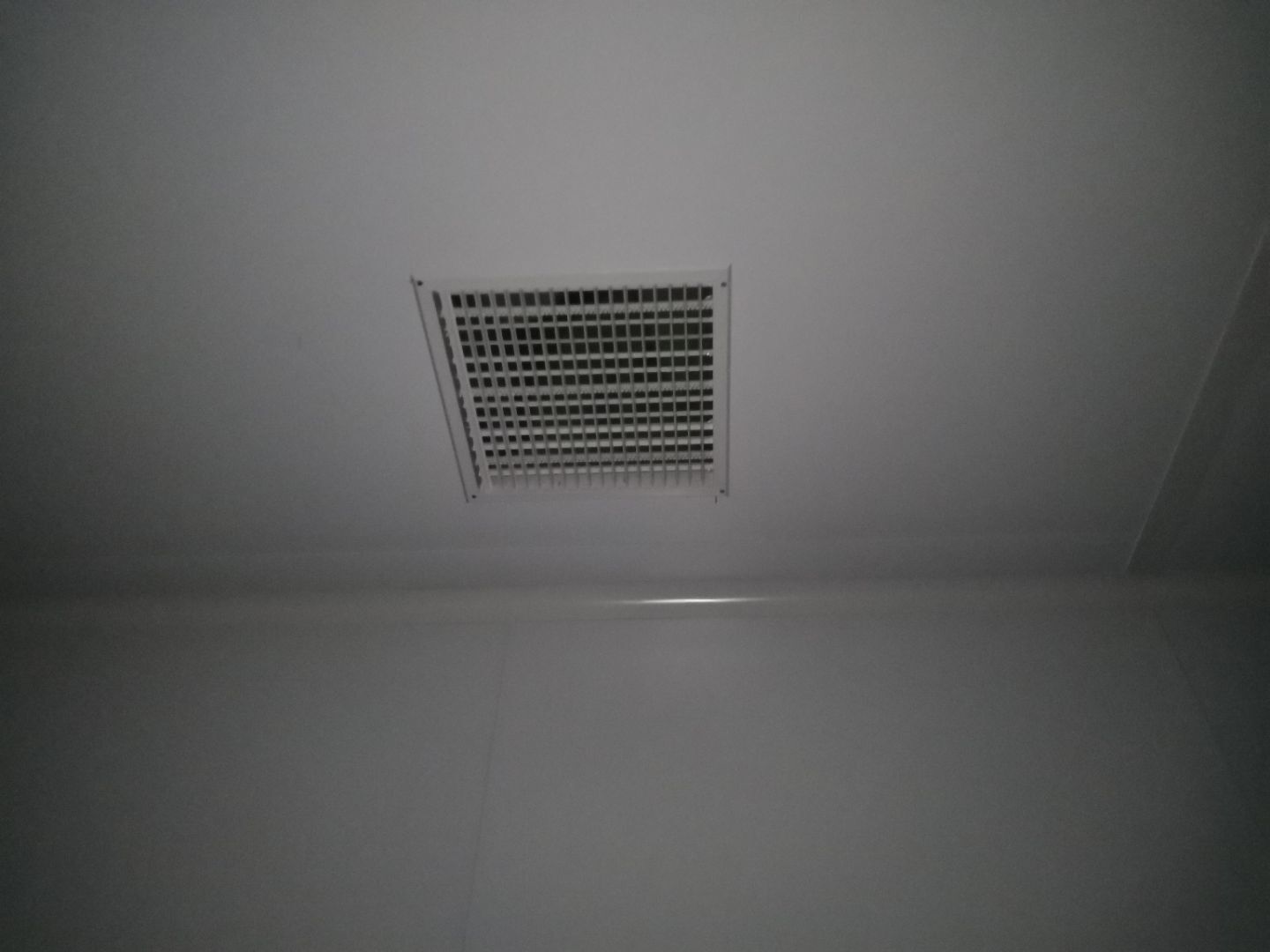

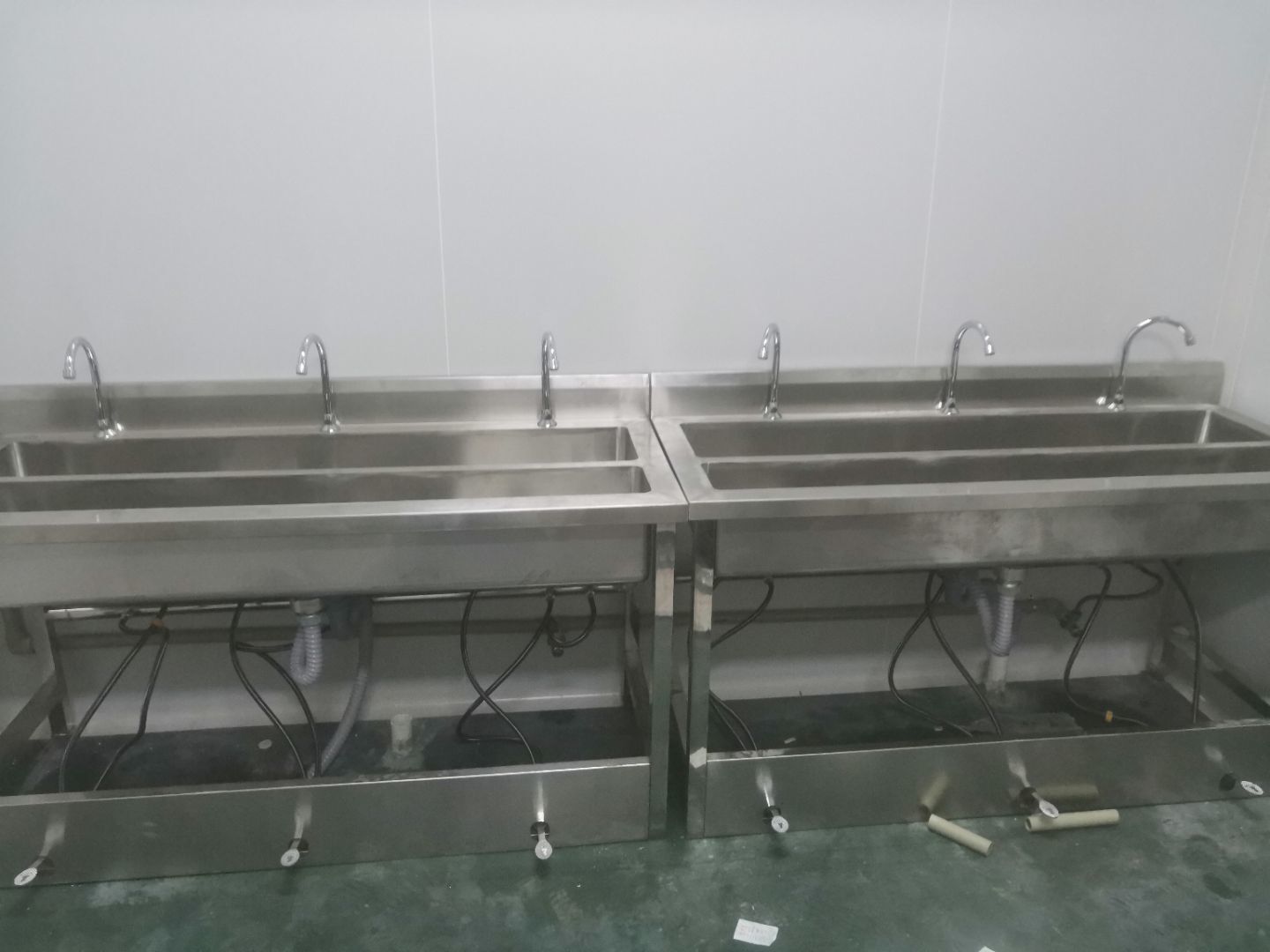

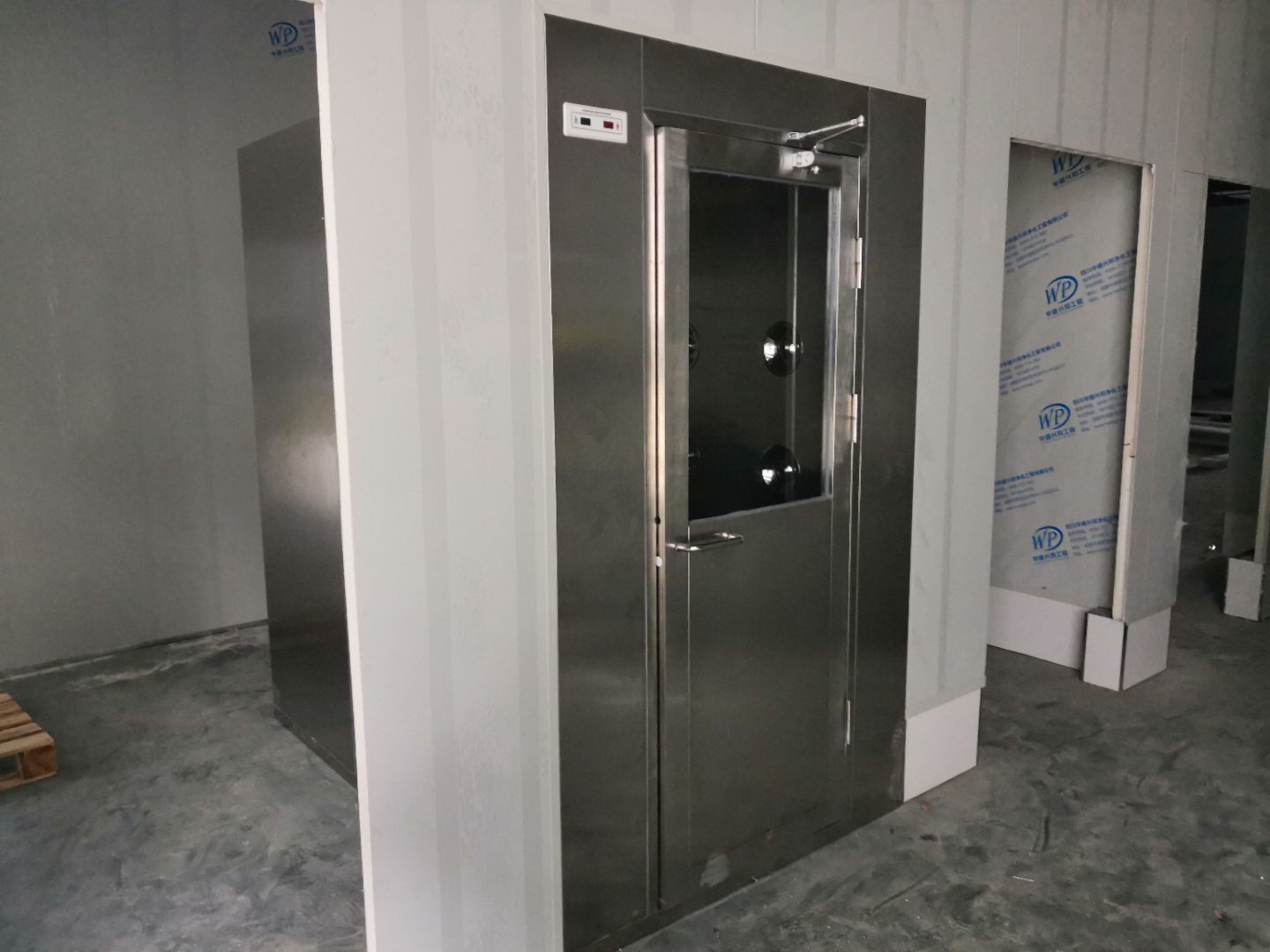

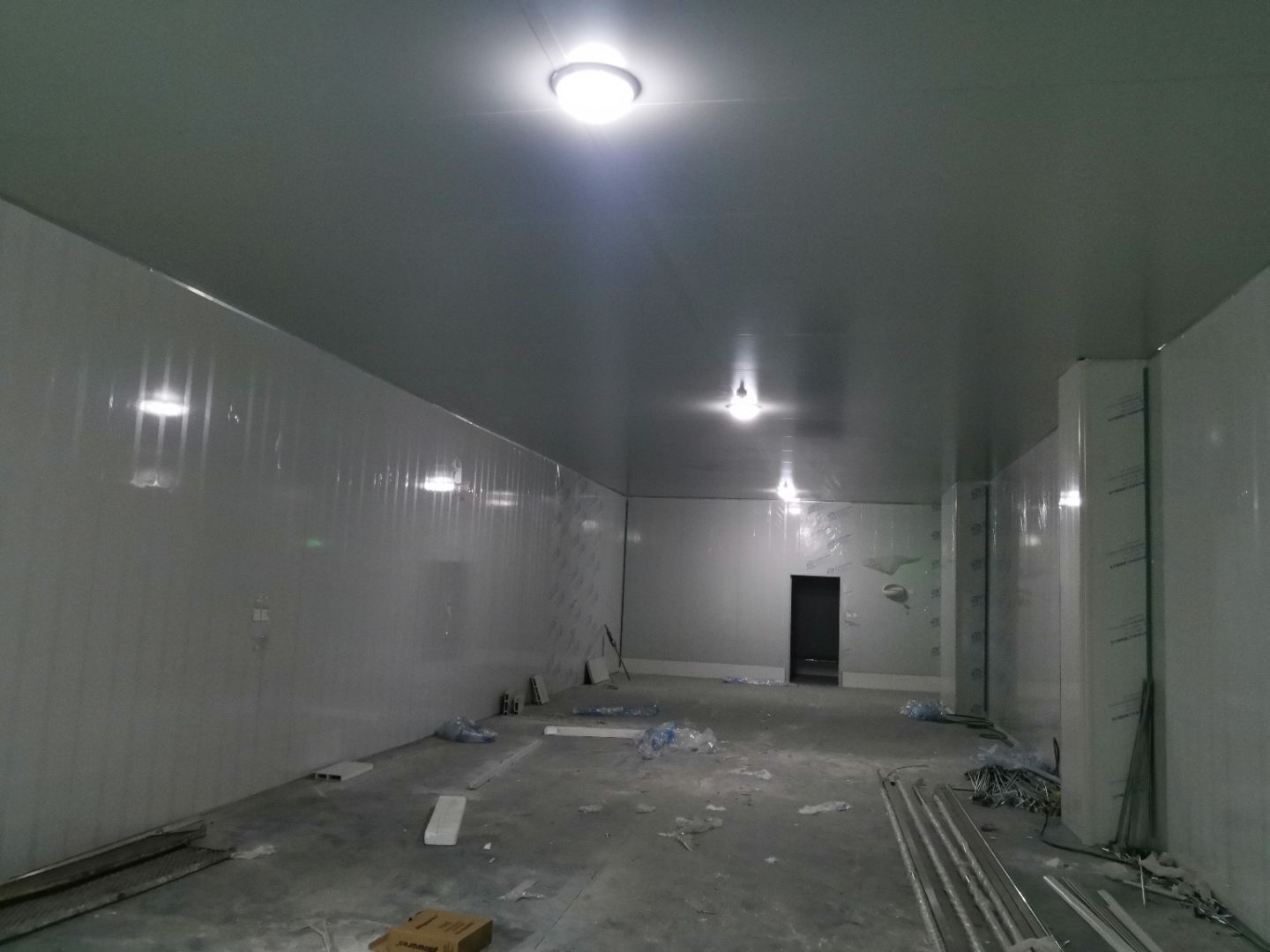

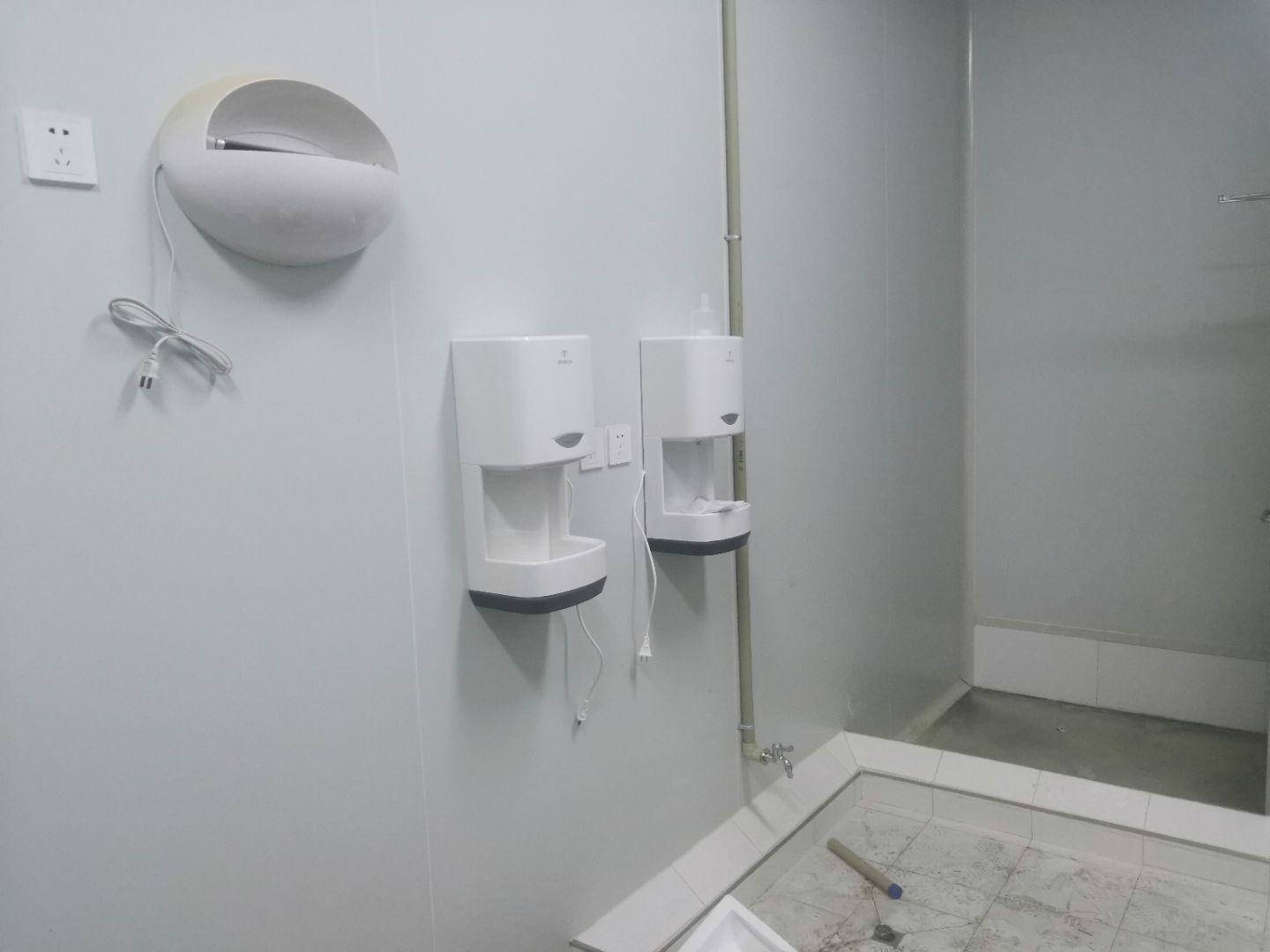

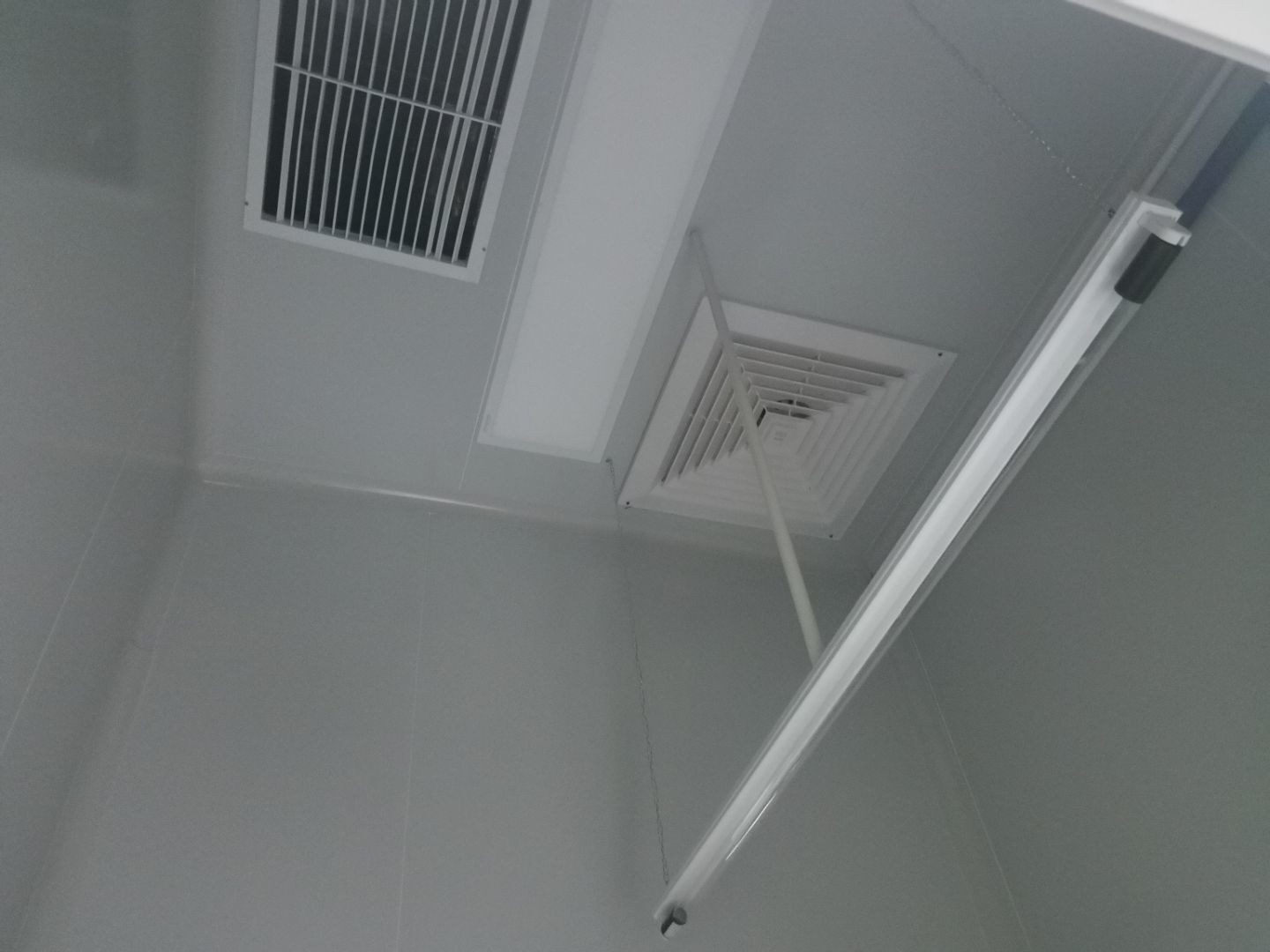

    1.洗手槽安裝完成 2.臭氧發生器安裝完成3.滅蠅燈安裝完成 4.通風空調完成75%。

  • 2021-03-19

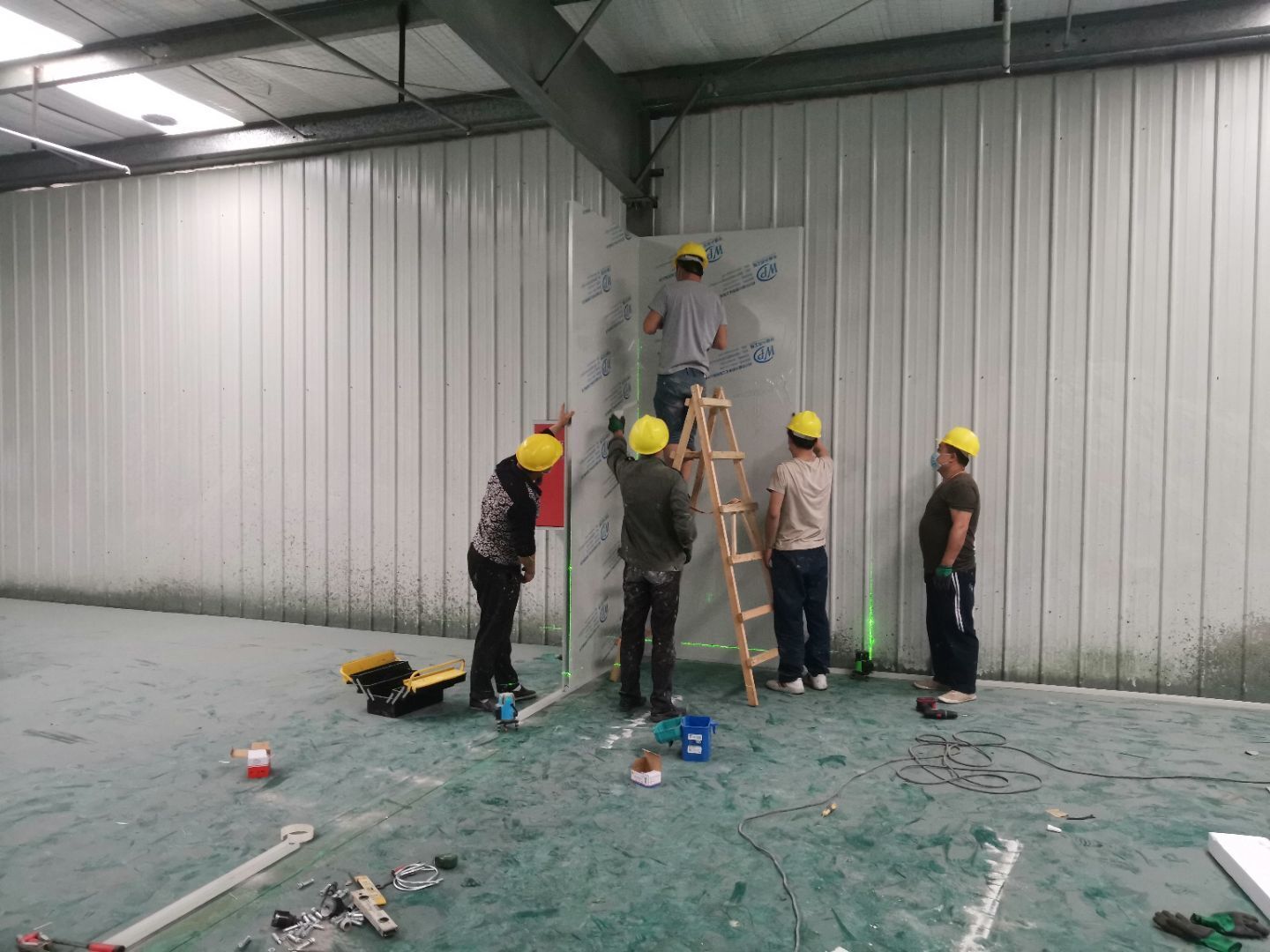

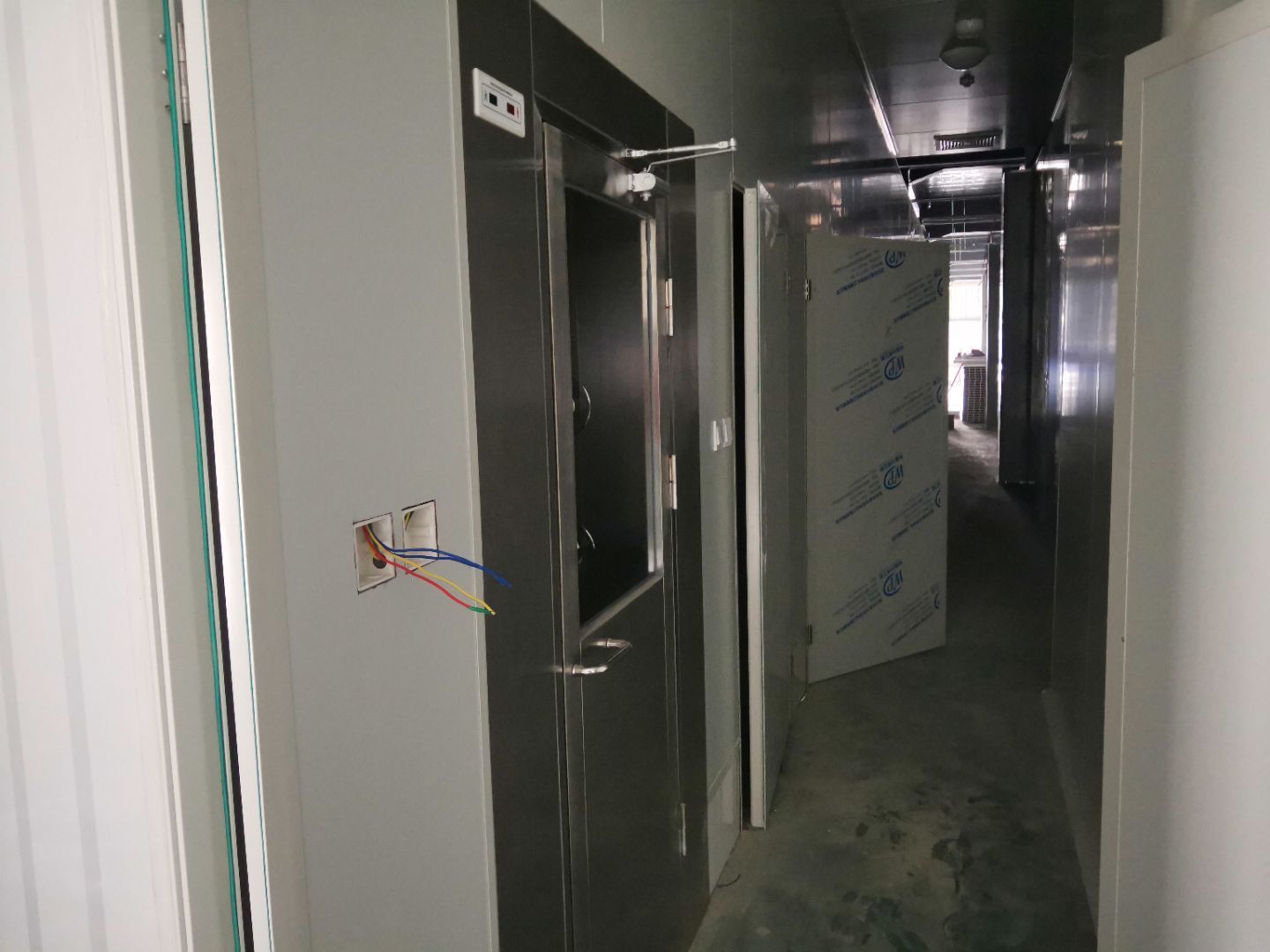

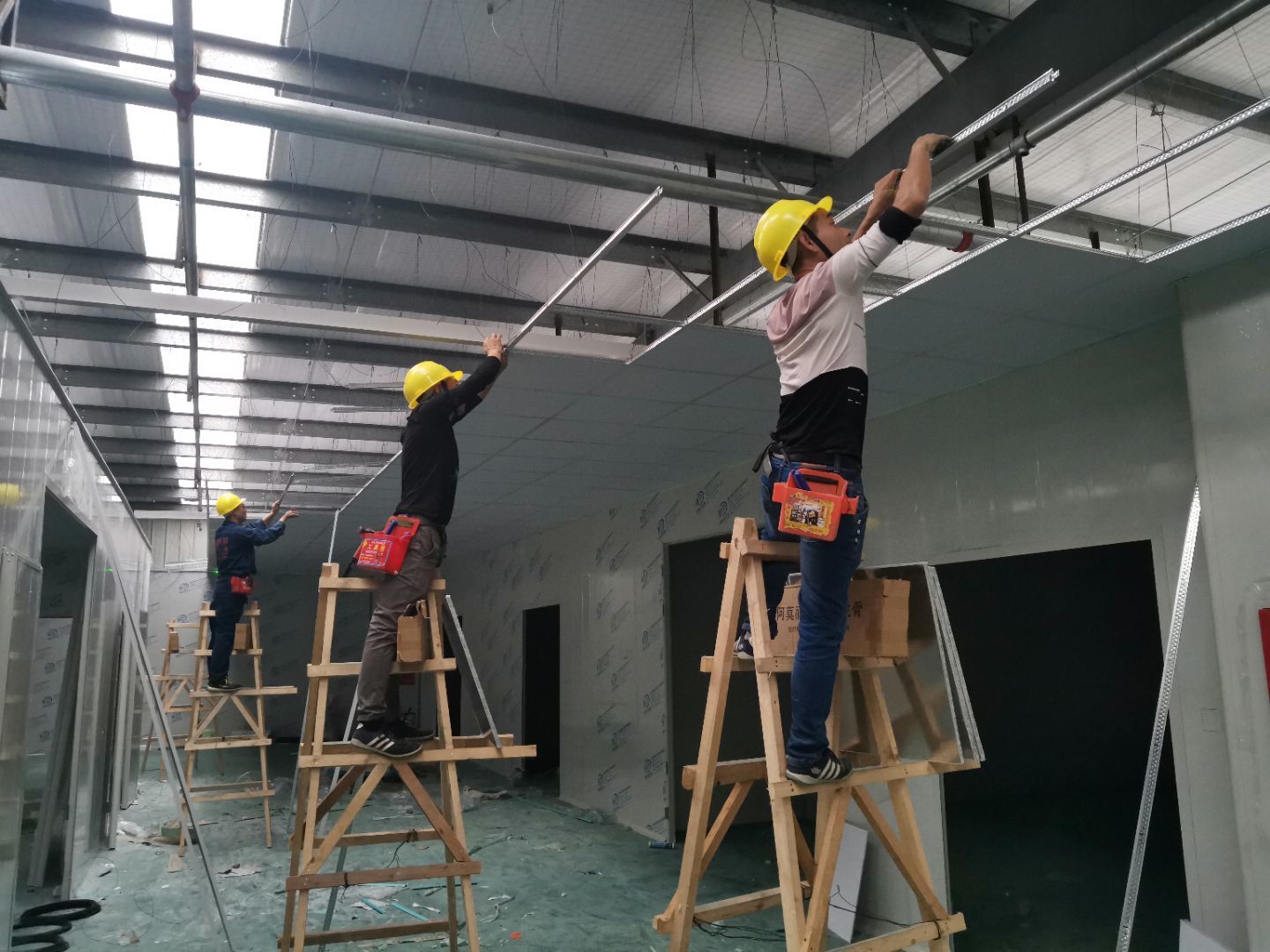

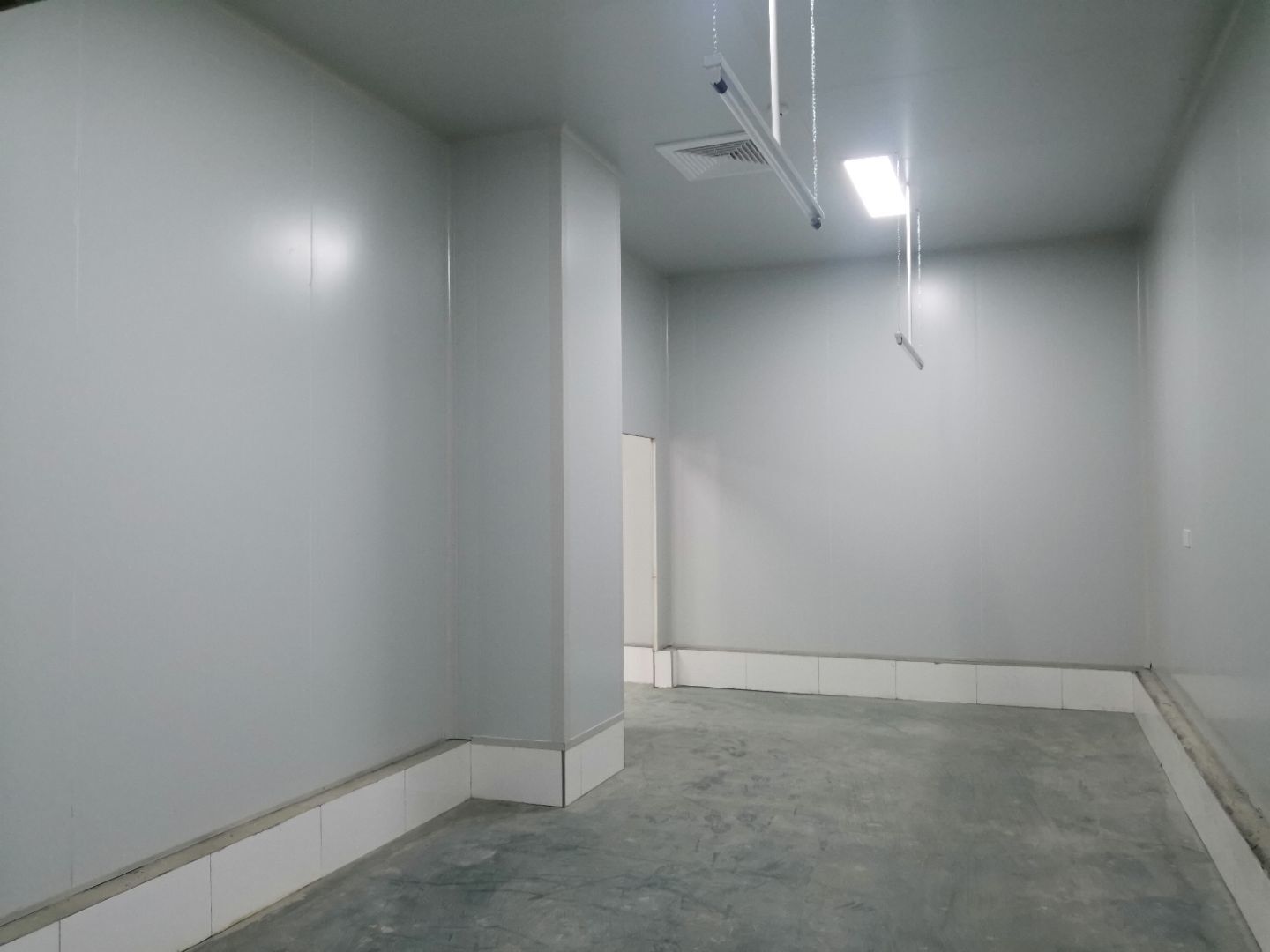

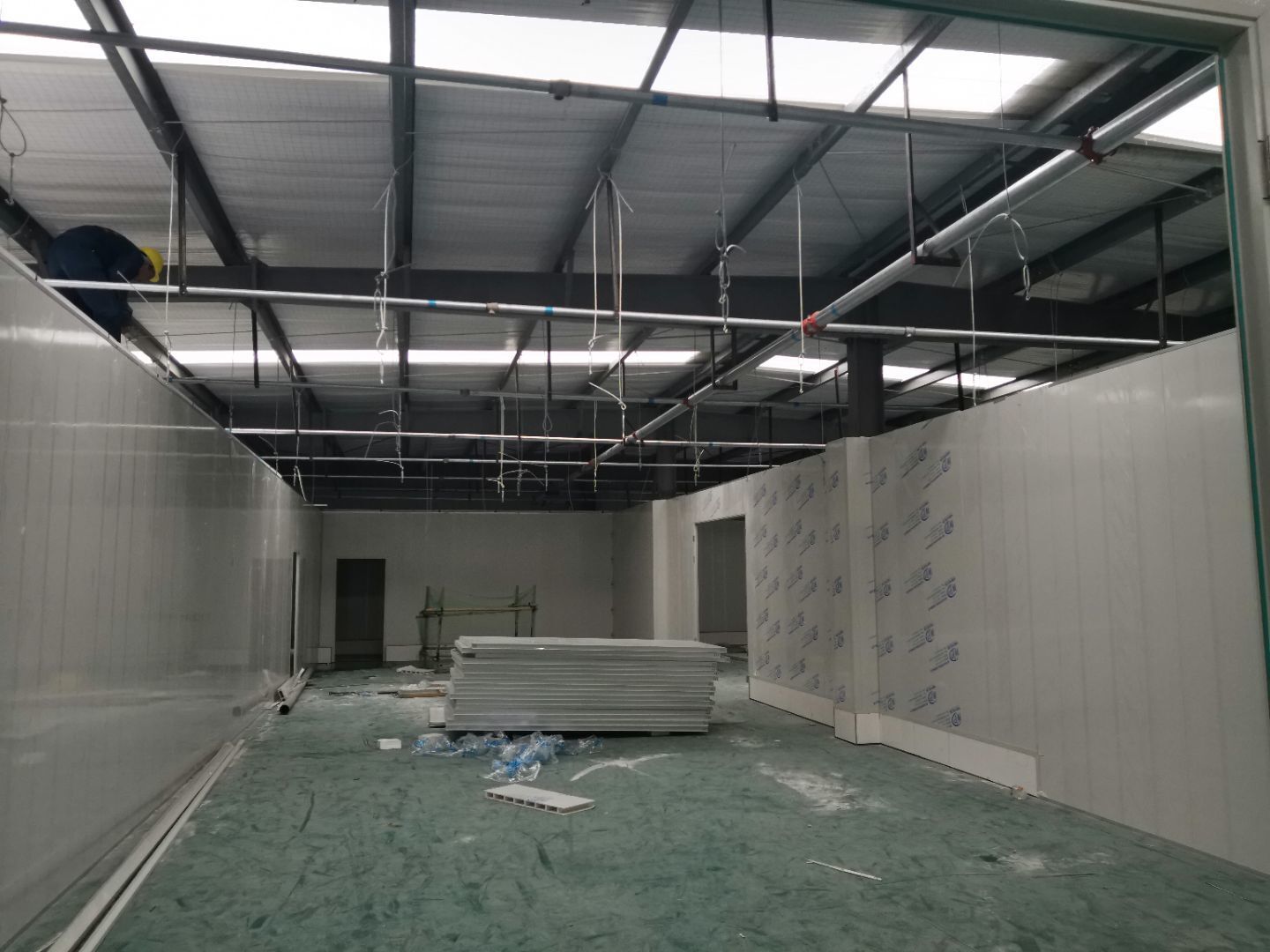

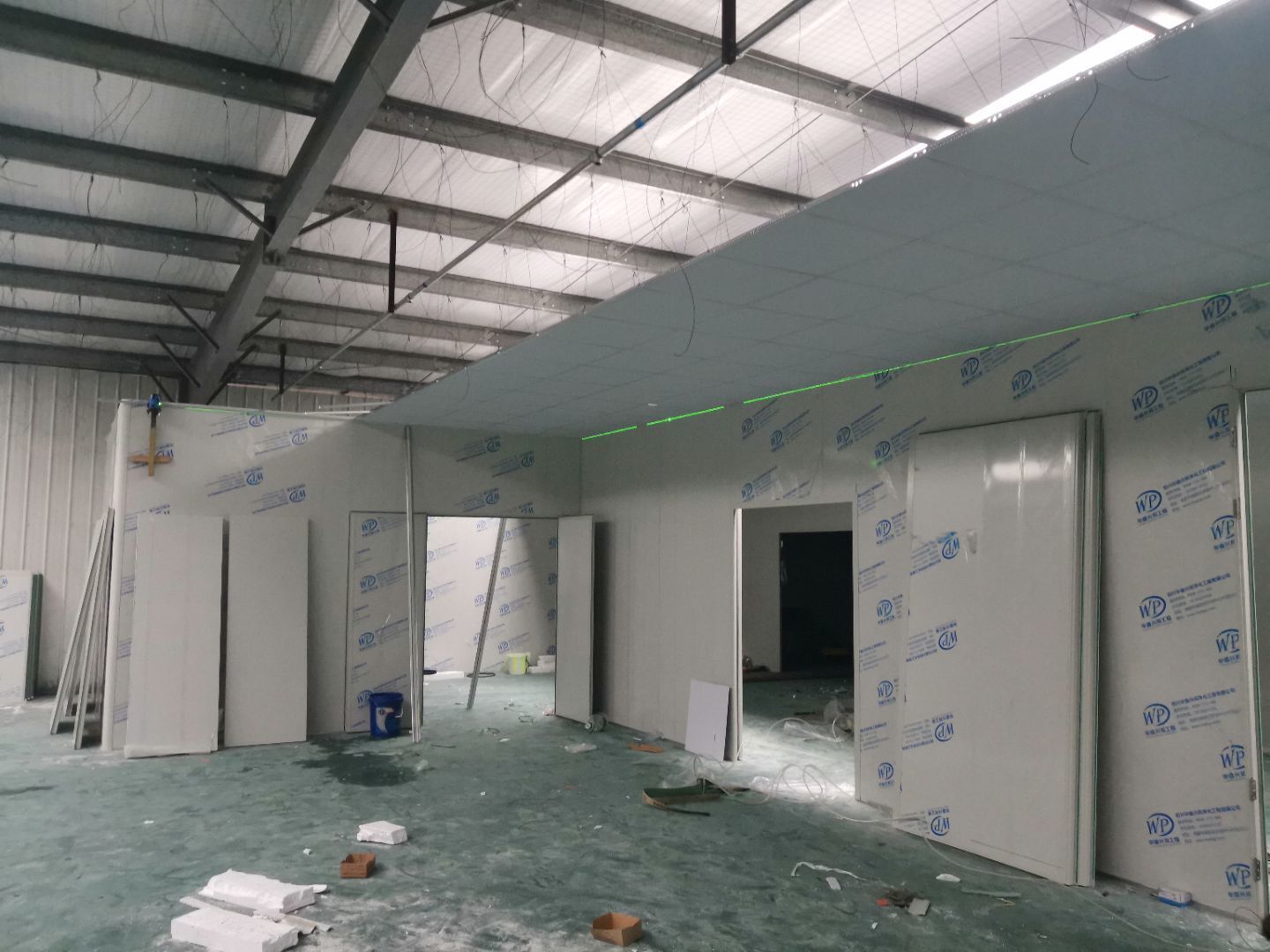

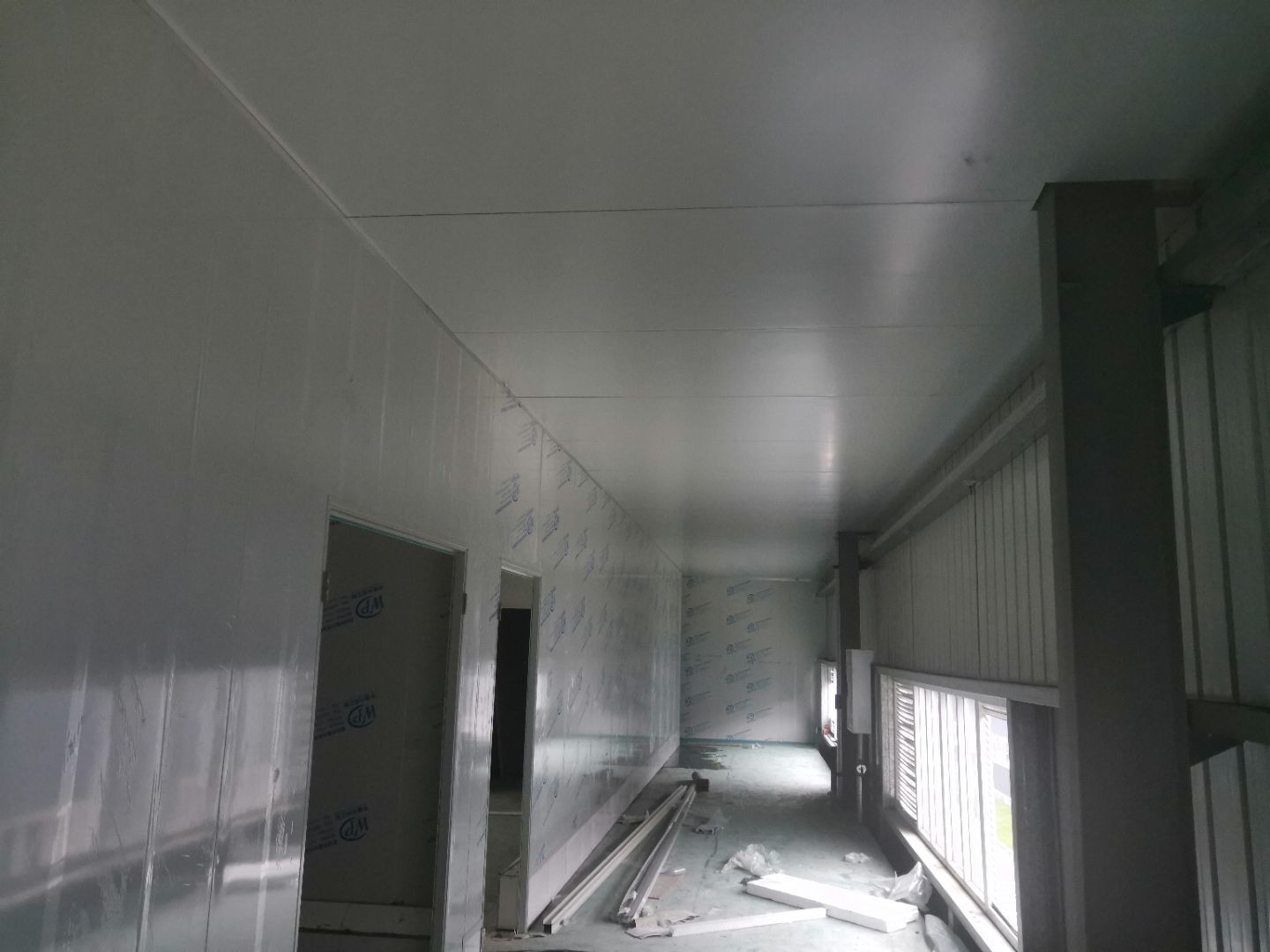

    1,通風進場施工完成50%, 2,水電安裝完成90%,動力電除外, 3,彩板含增項主體全部完成,收尾基本完成, 4,三防板安裝全部完成。

  • 2021-03-06

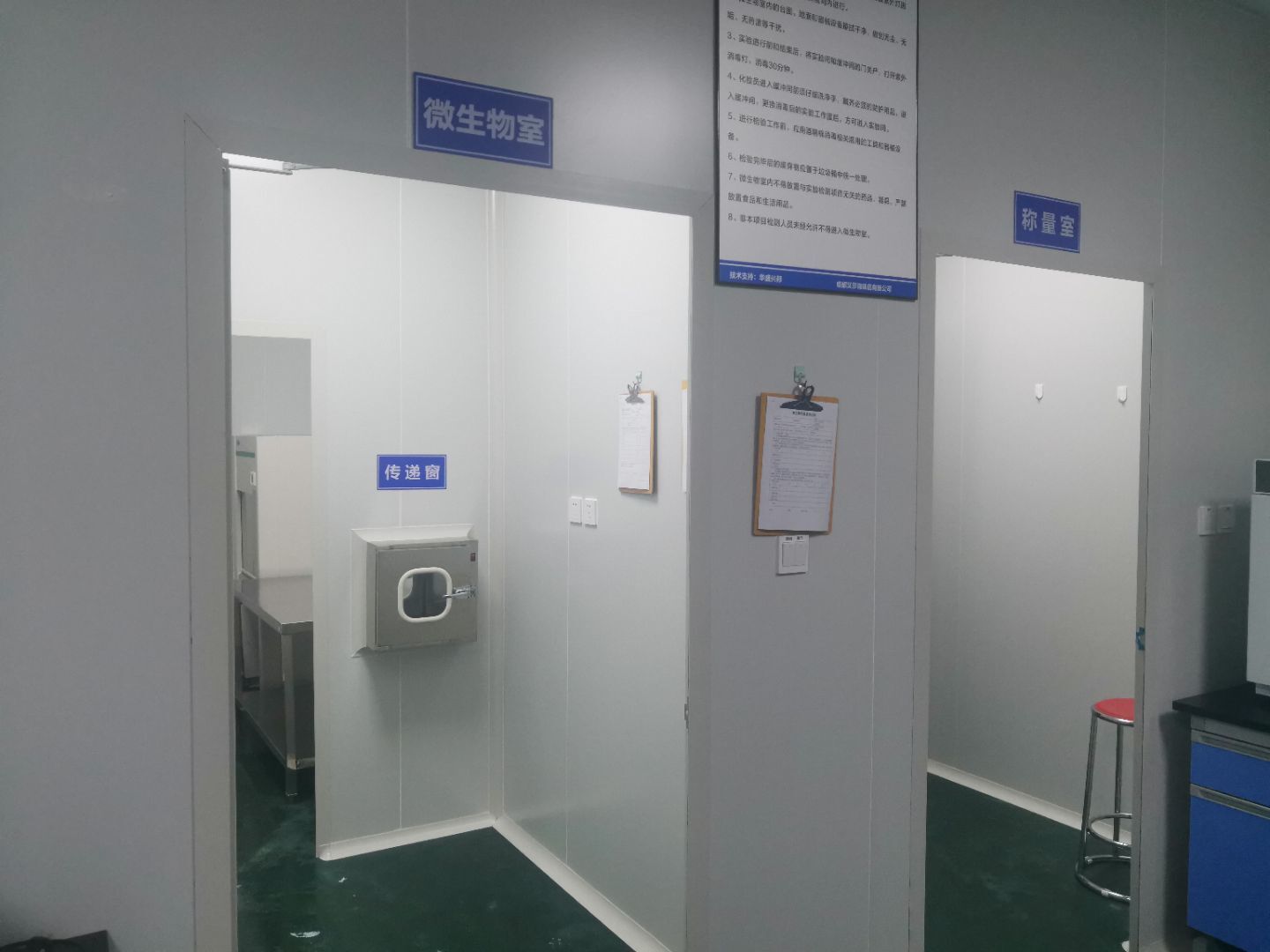

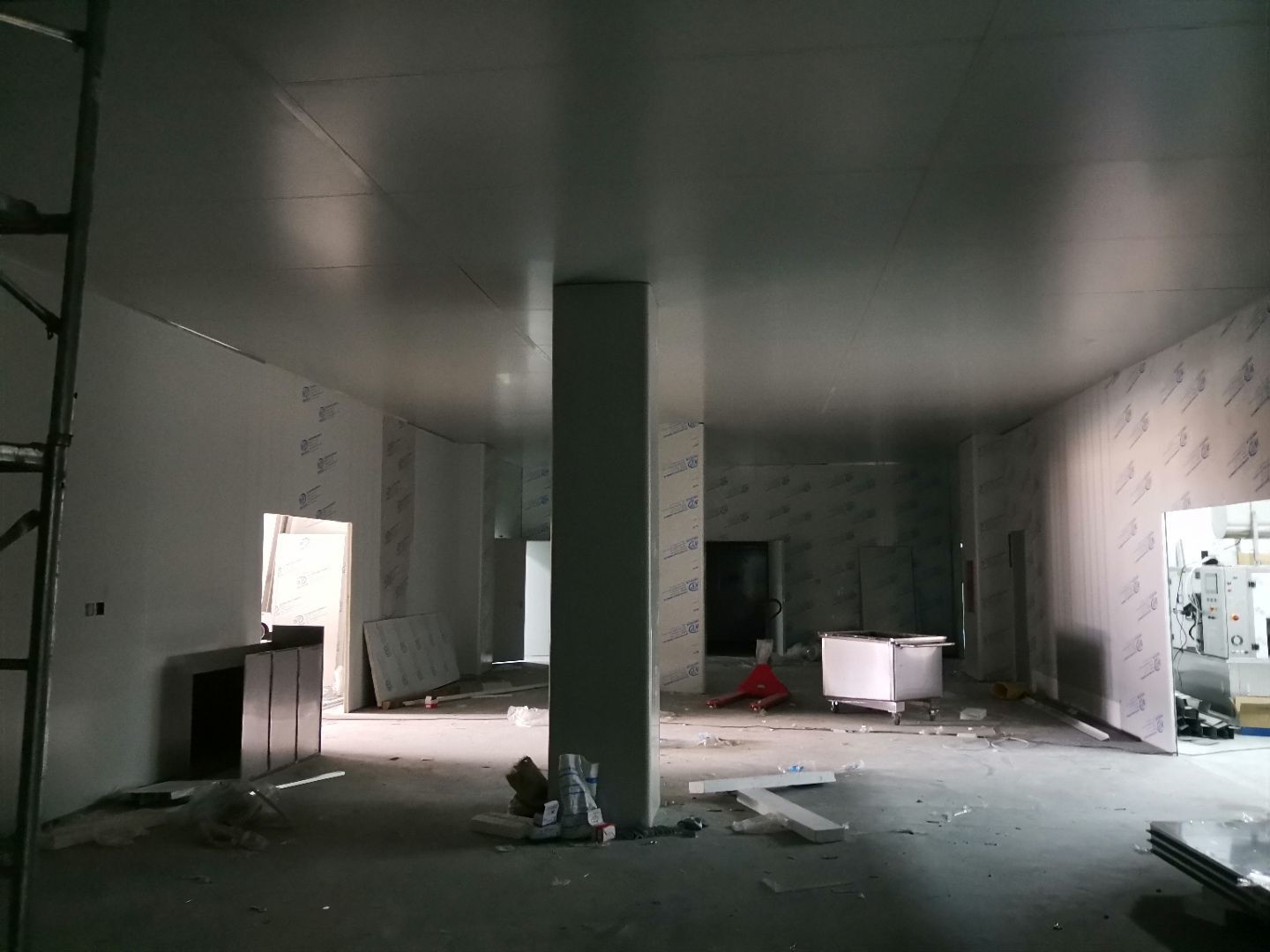

    1、淀粉間頂板完成, 2、外包間頂板完成, 3、增項彩板材料計劃。

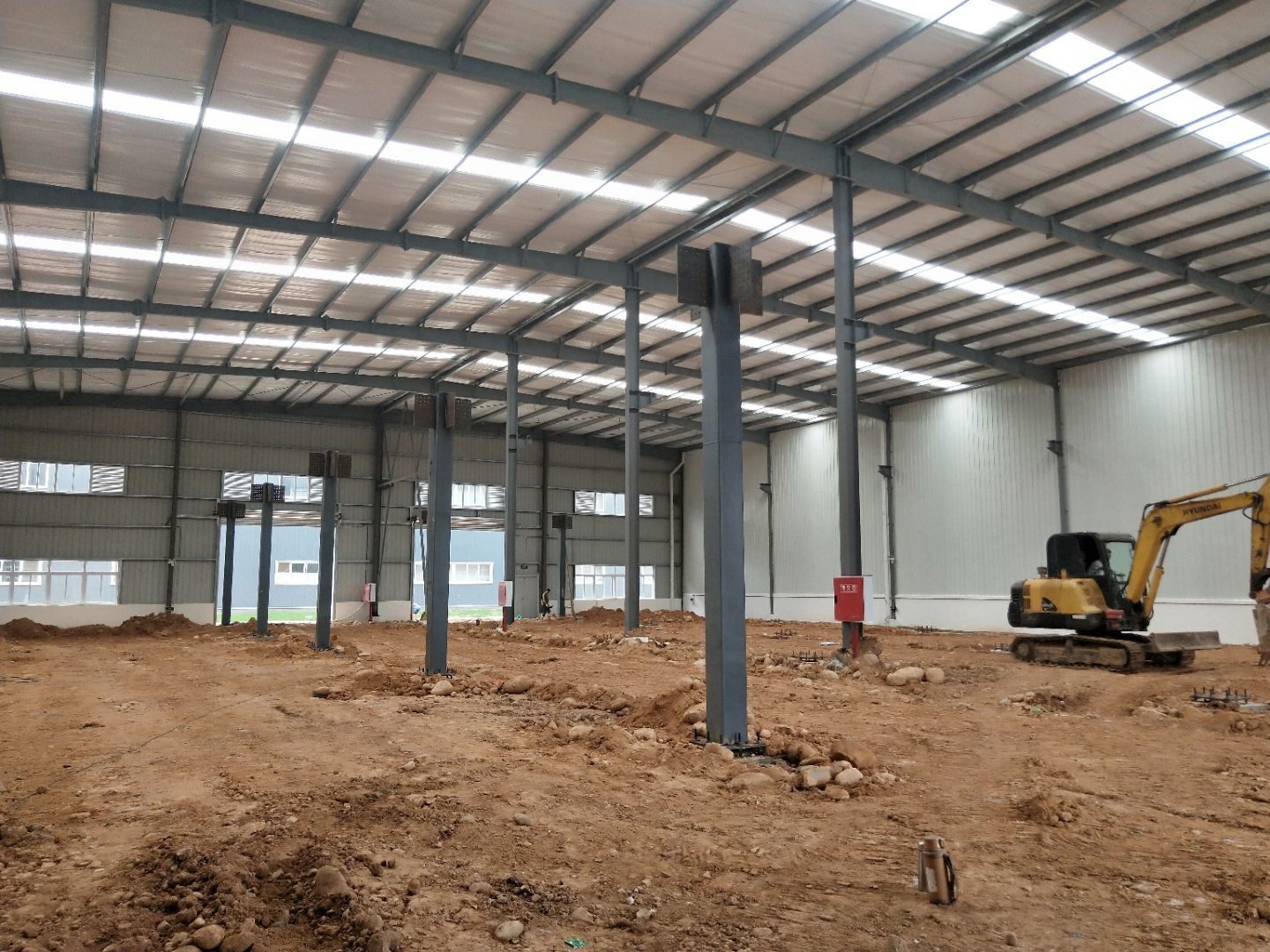

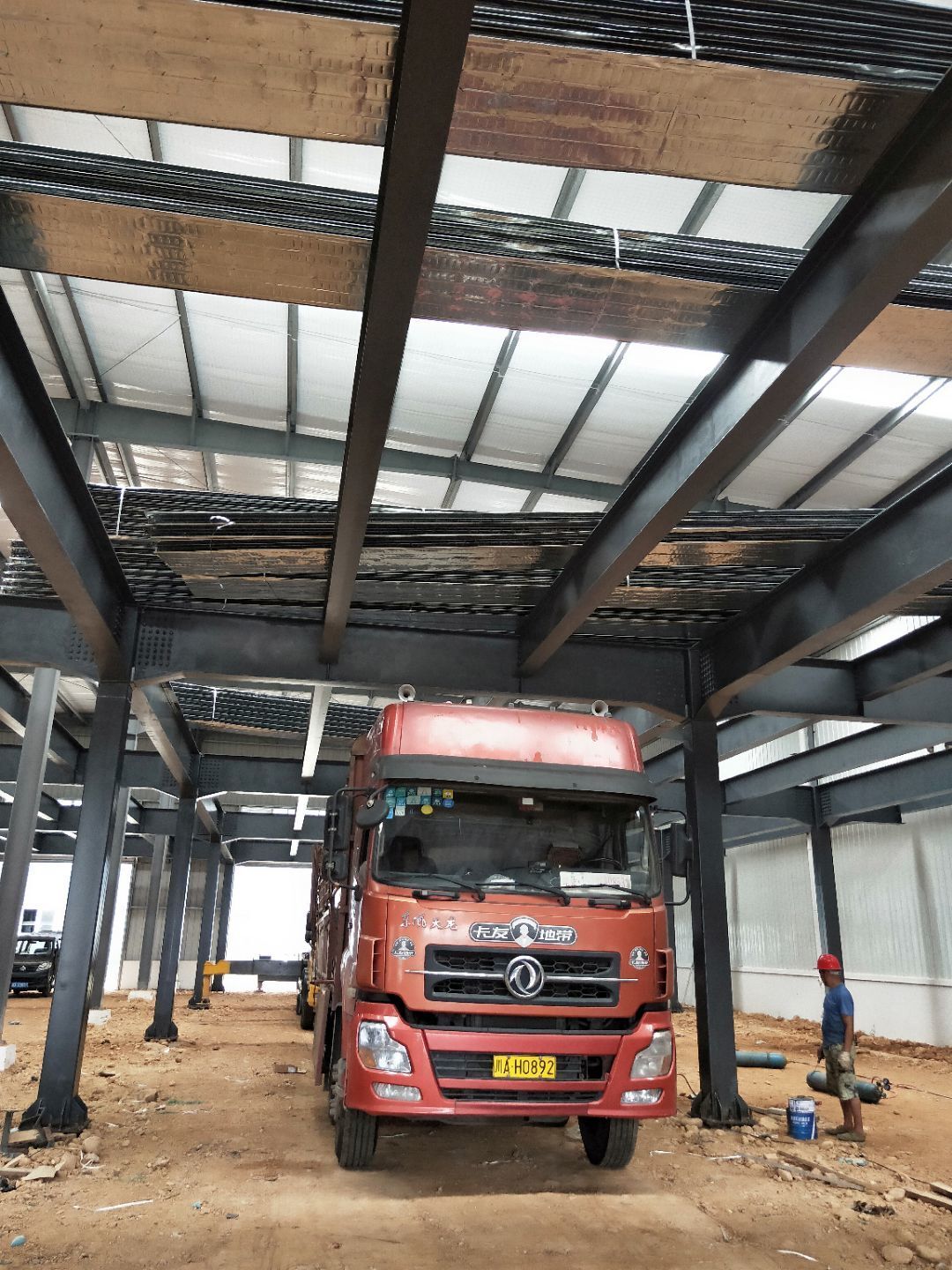

  • 2021-02-01

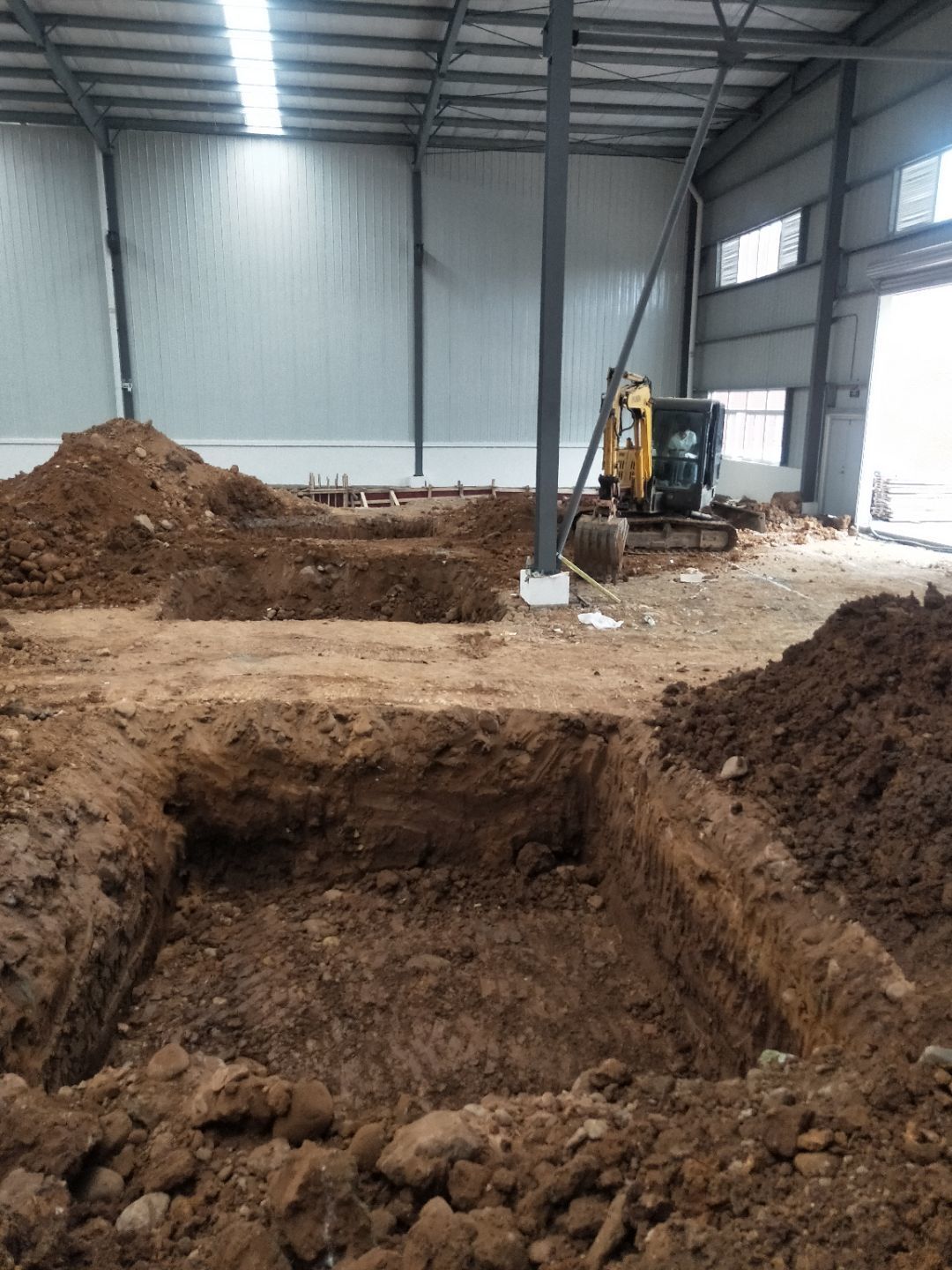

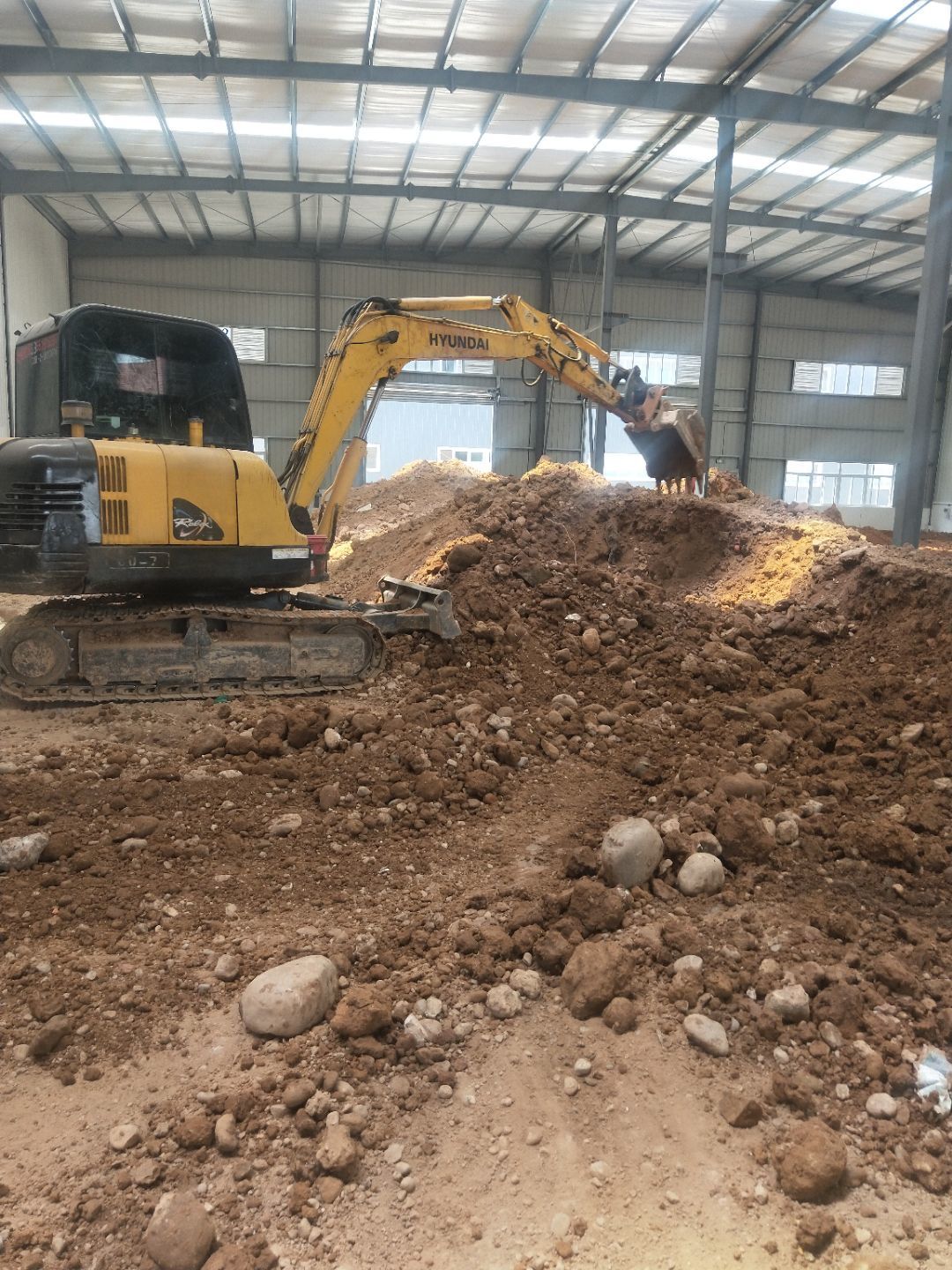

    1、清洗地面, 2、室外排水主溝制作。

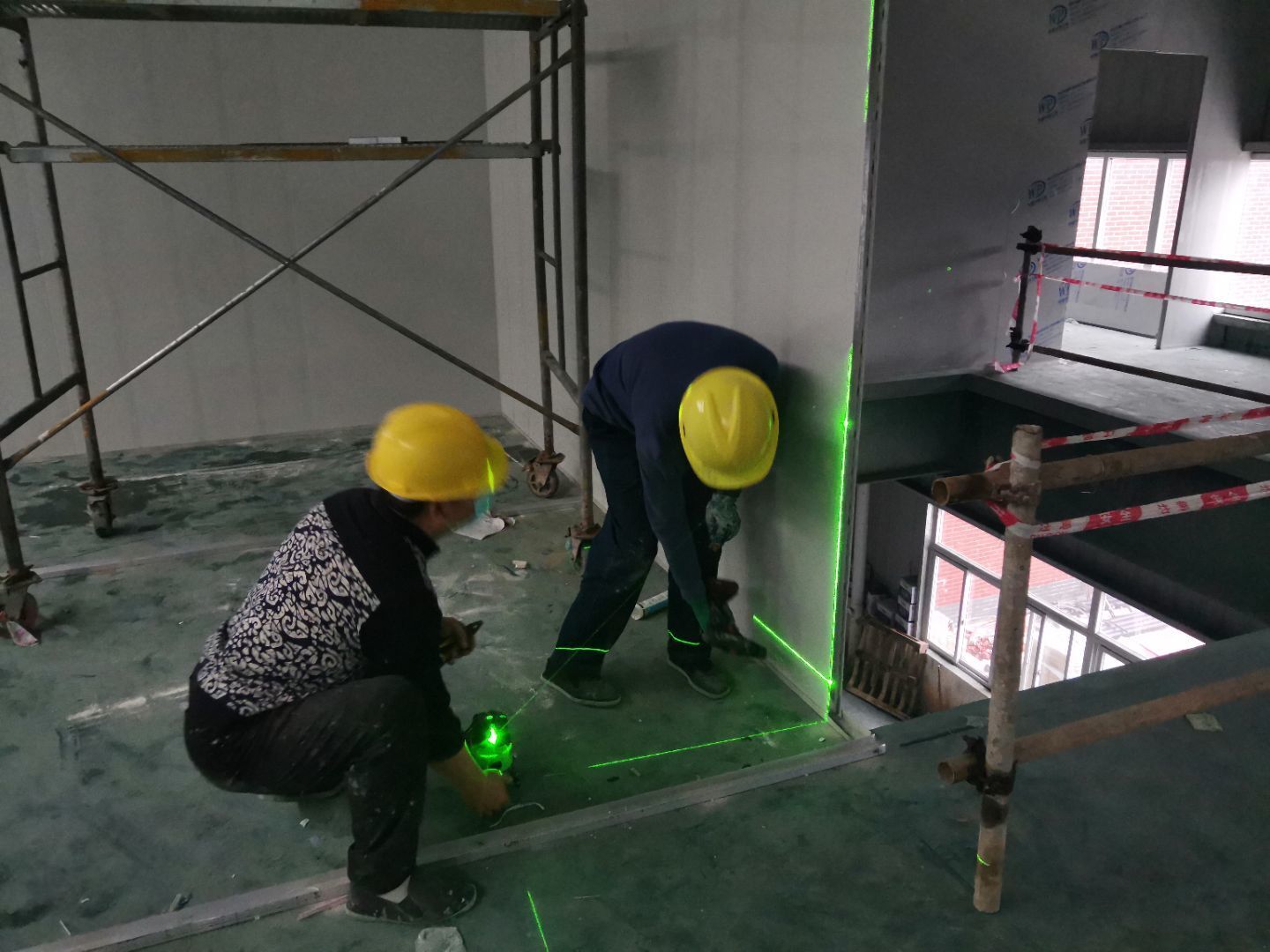

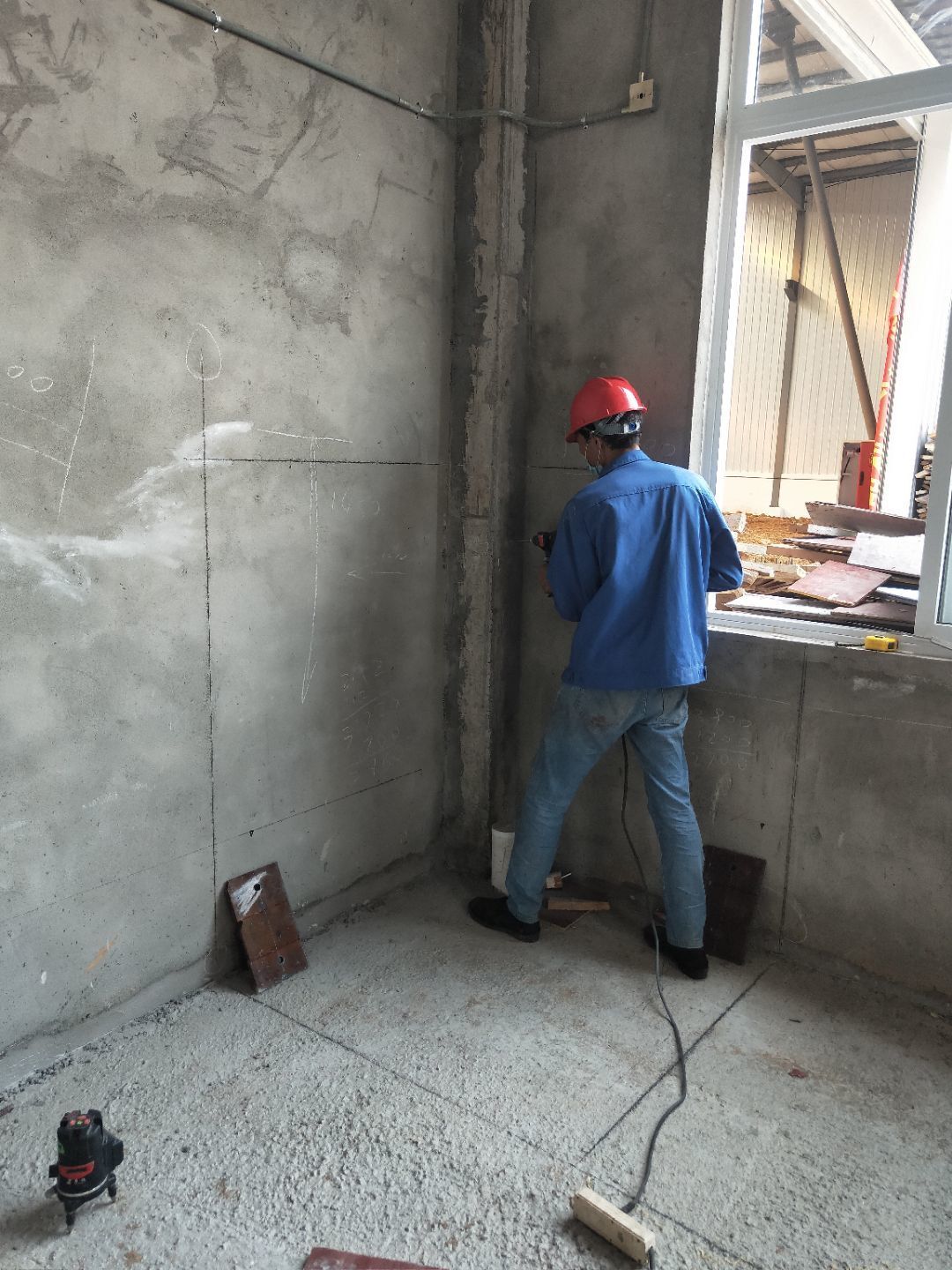

  • 2020-11-19

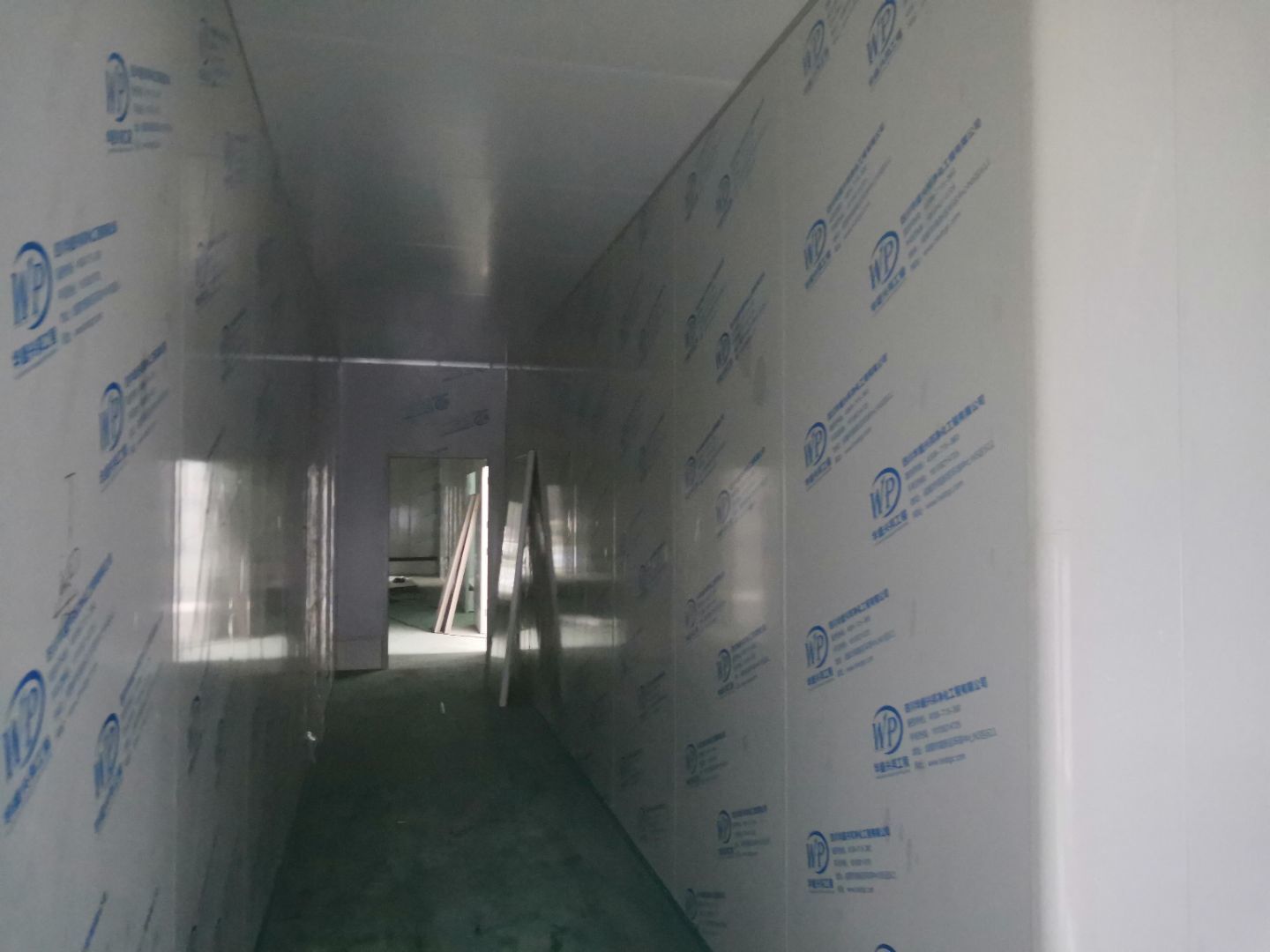

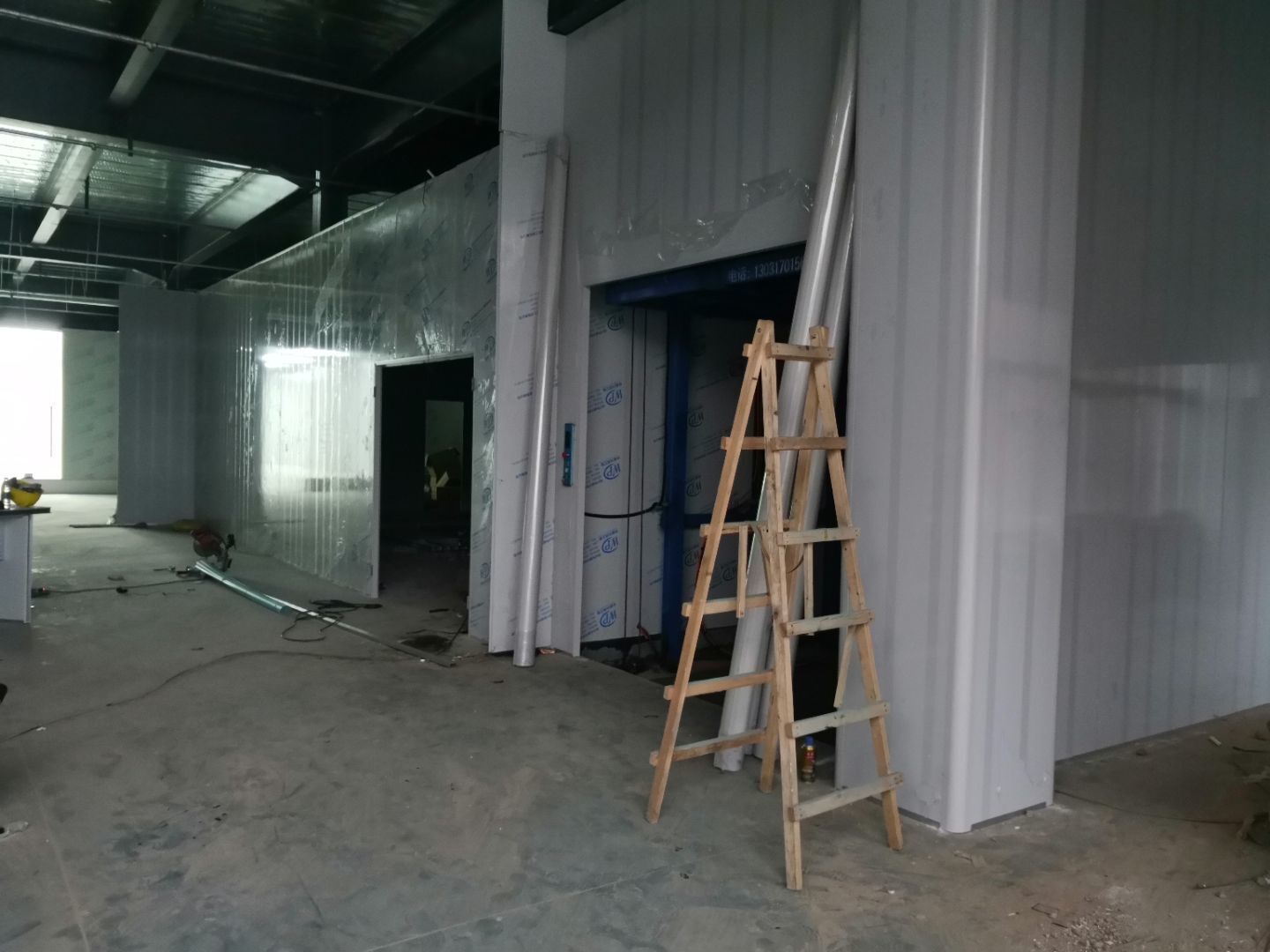

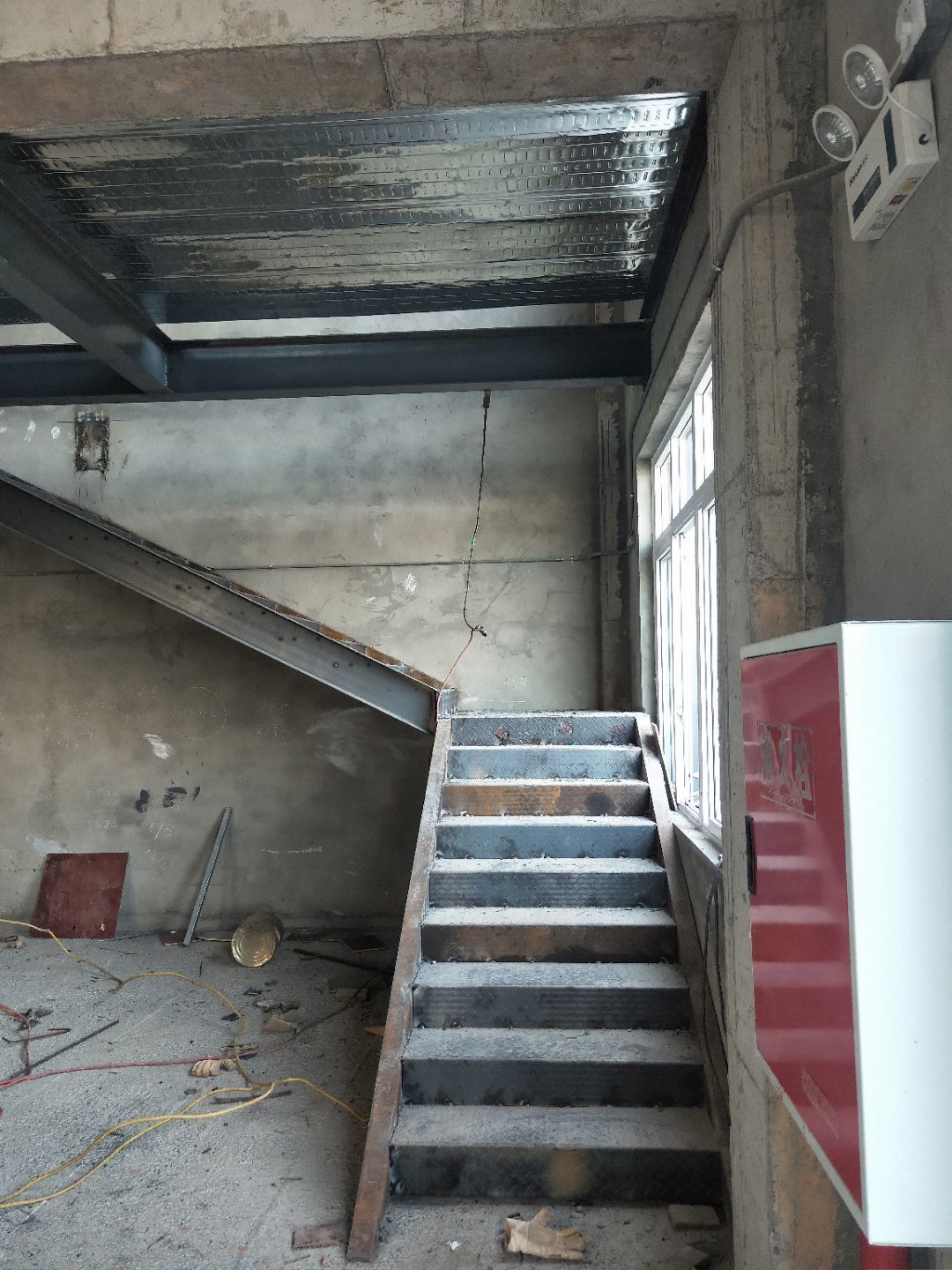

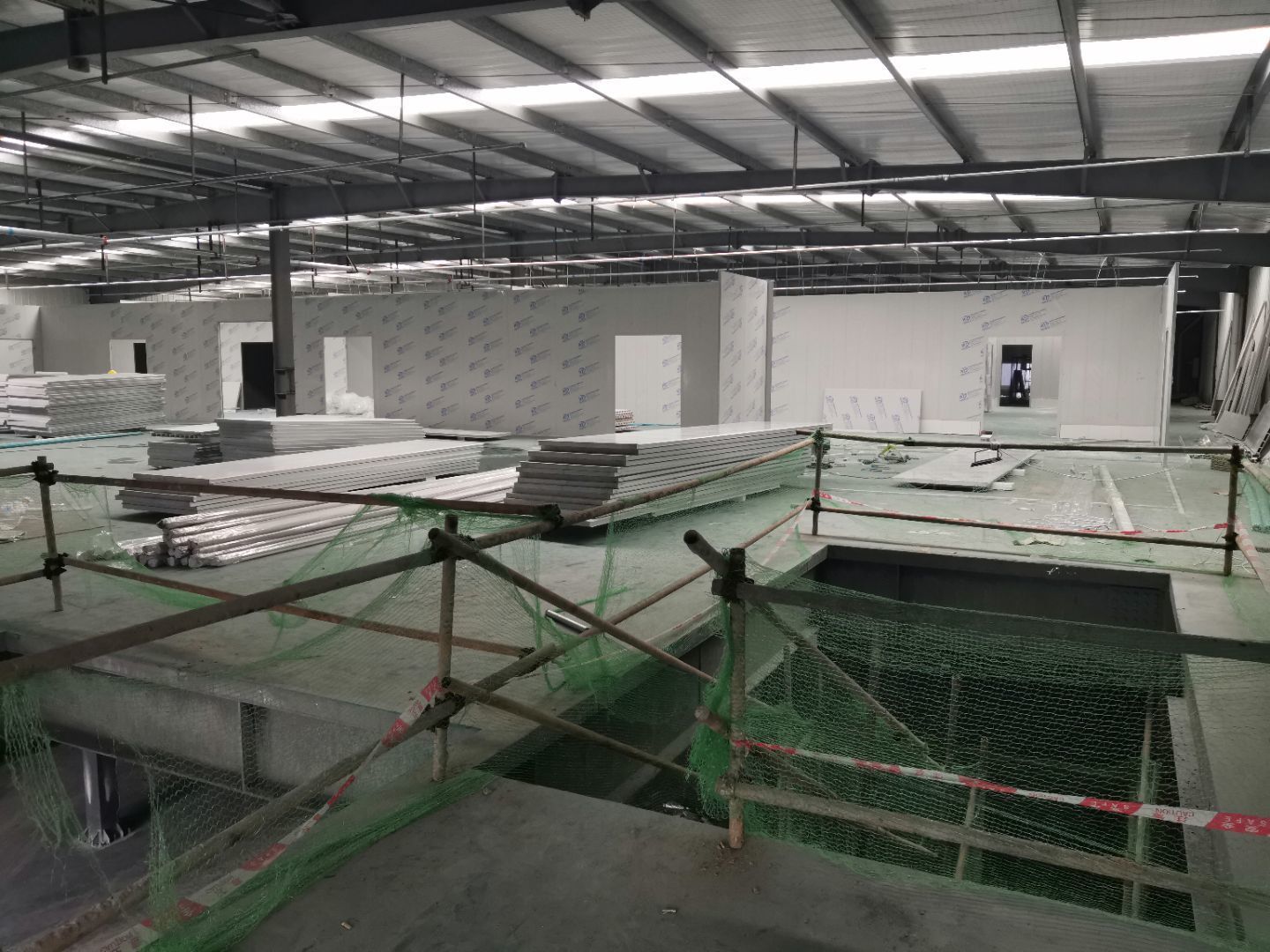

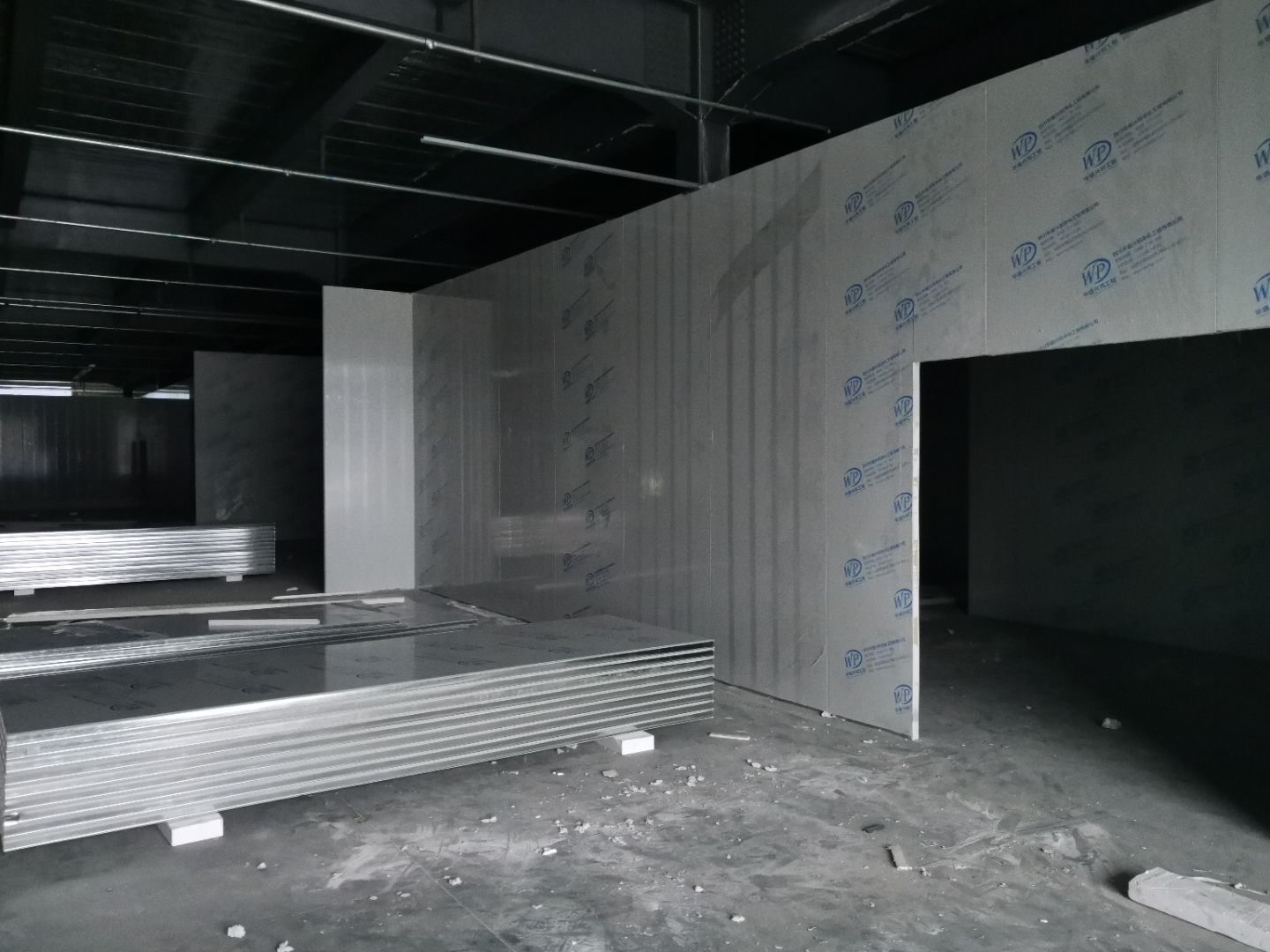

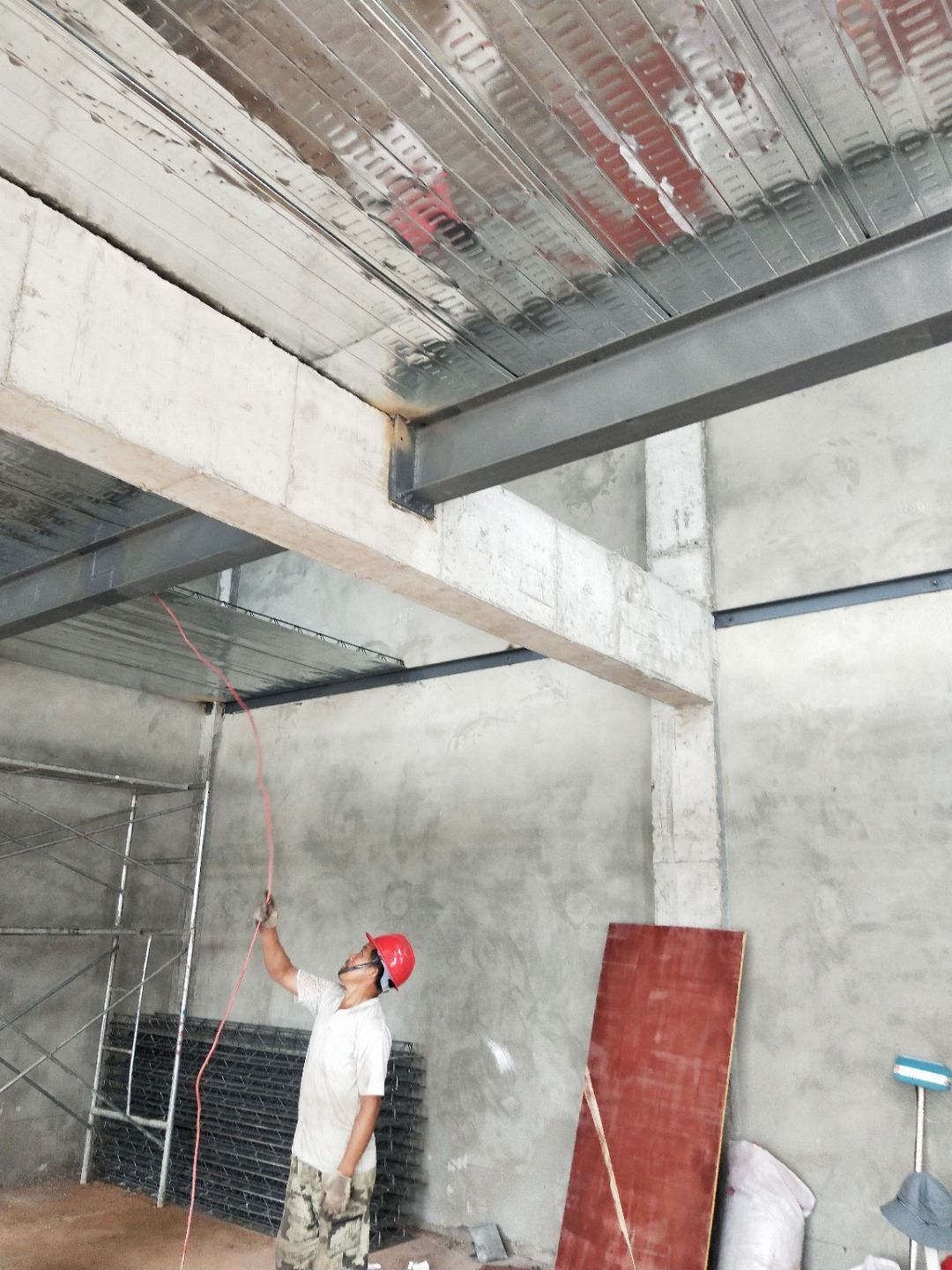

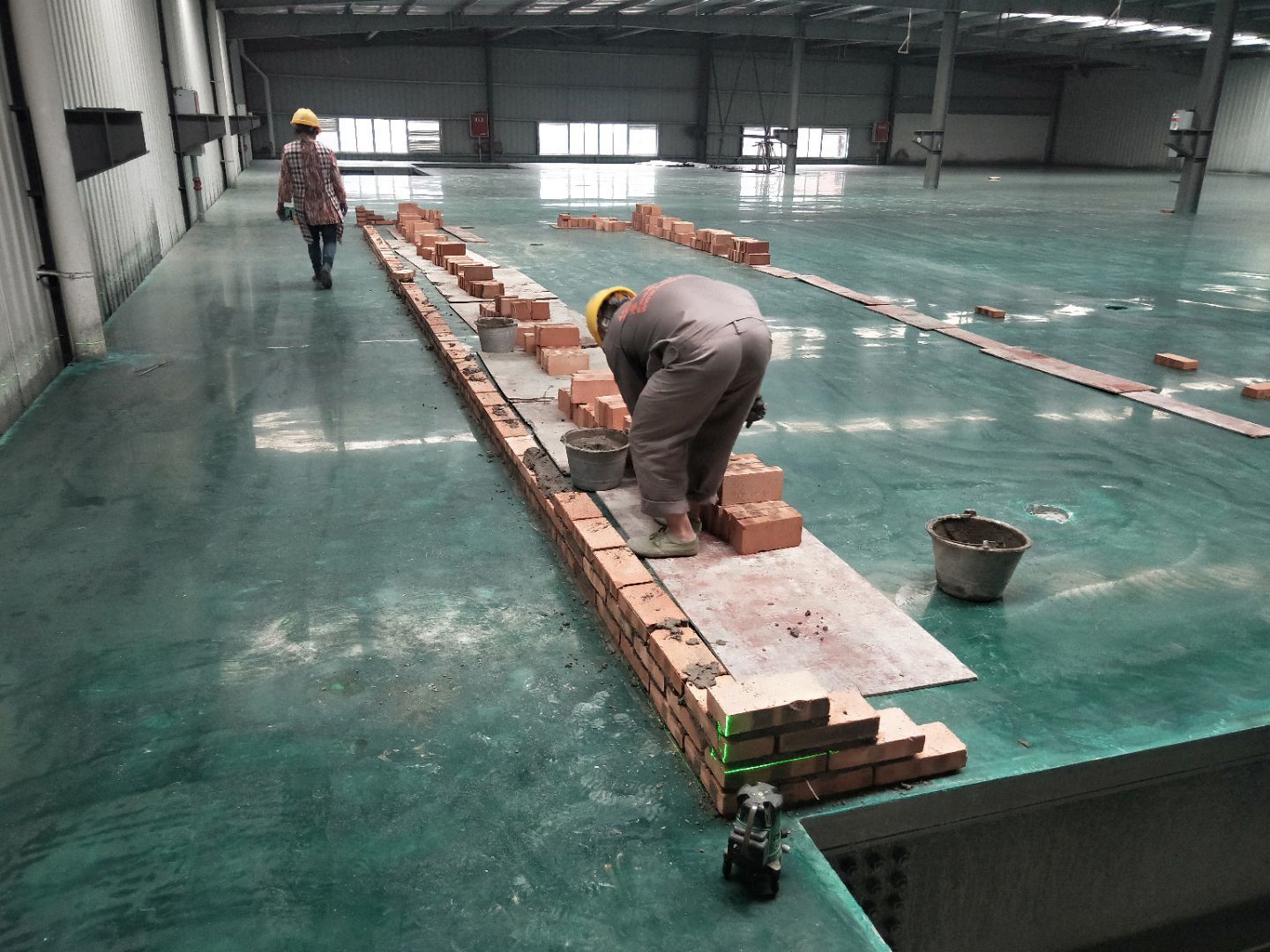

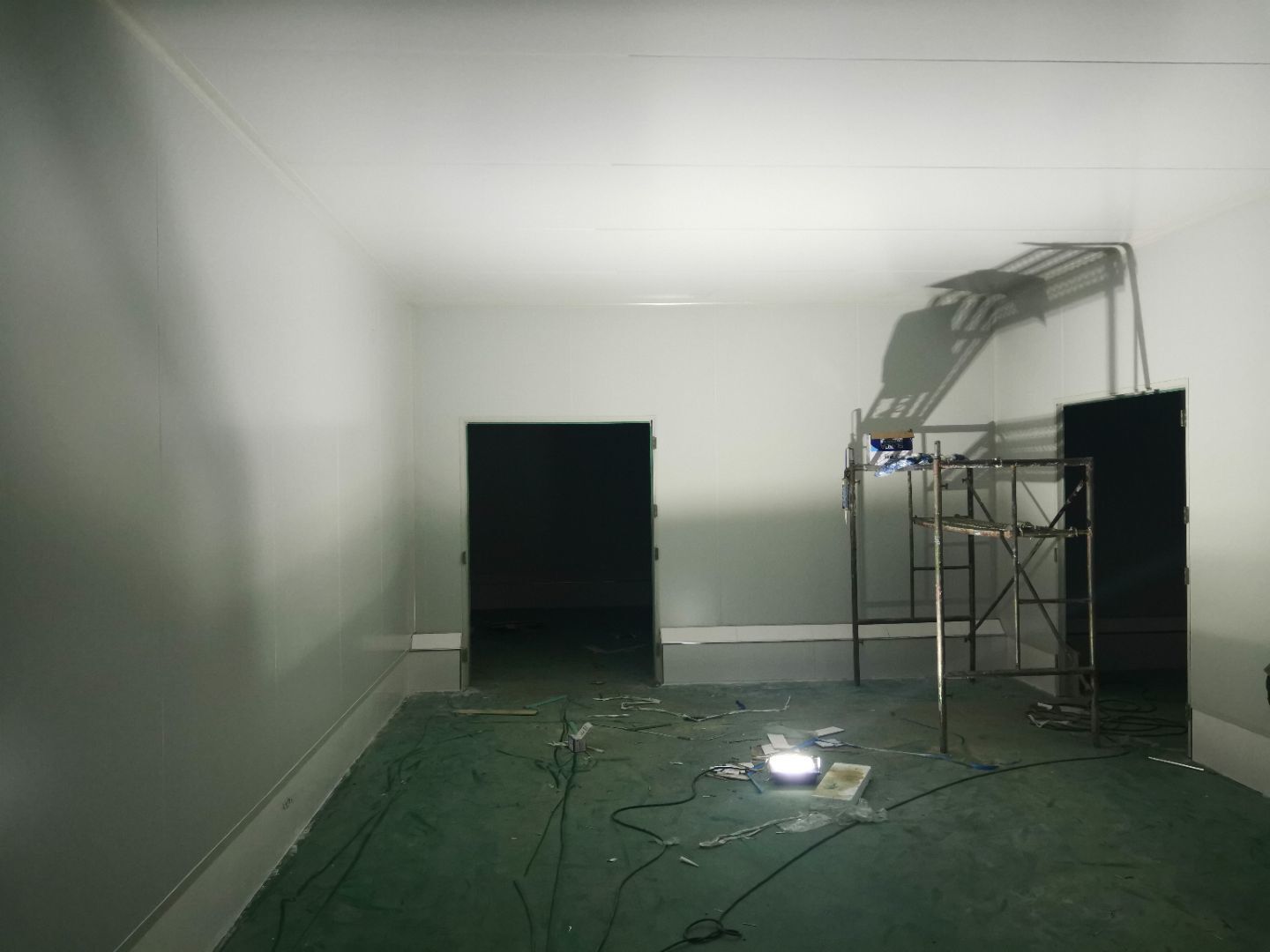

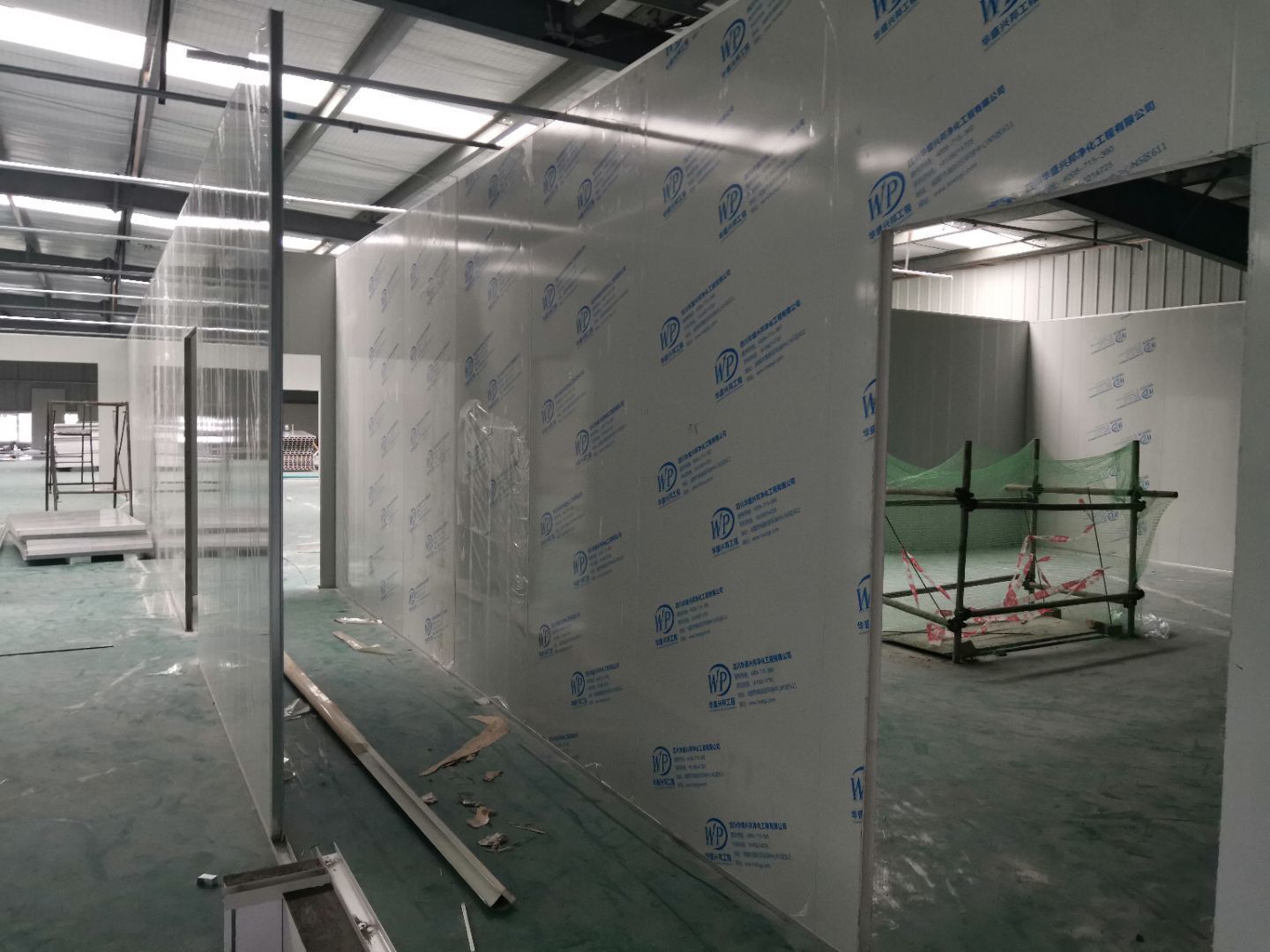

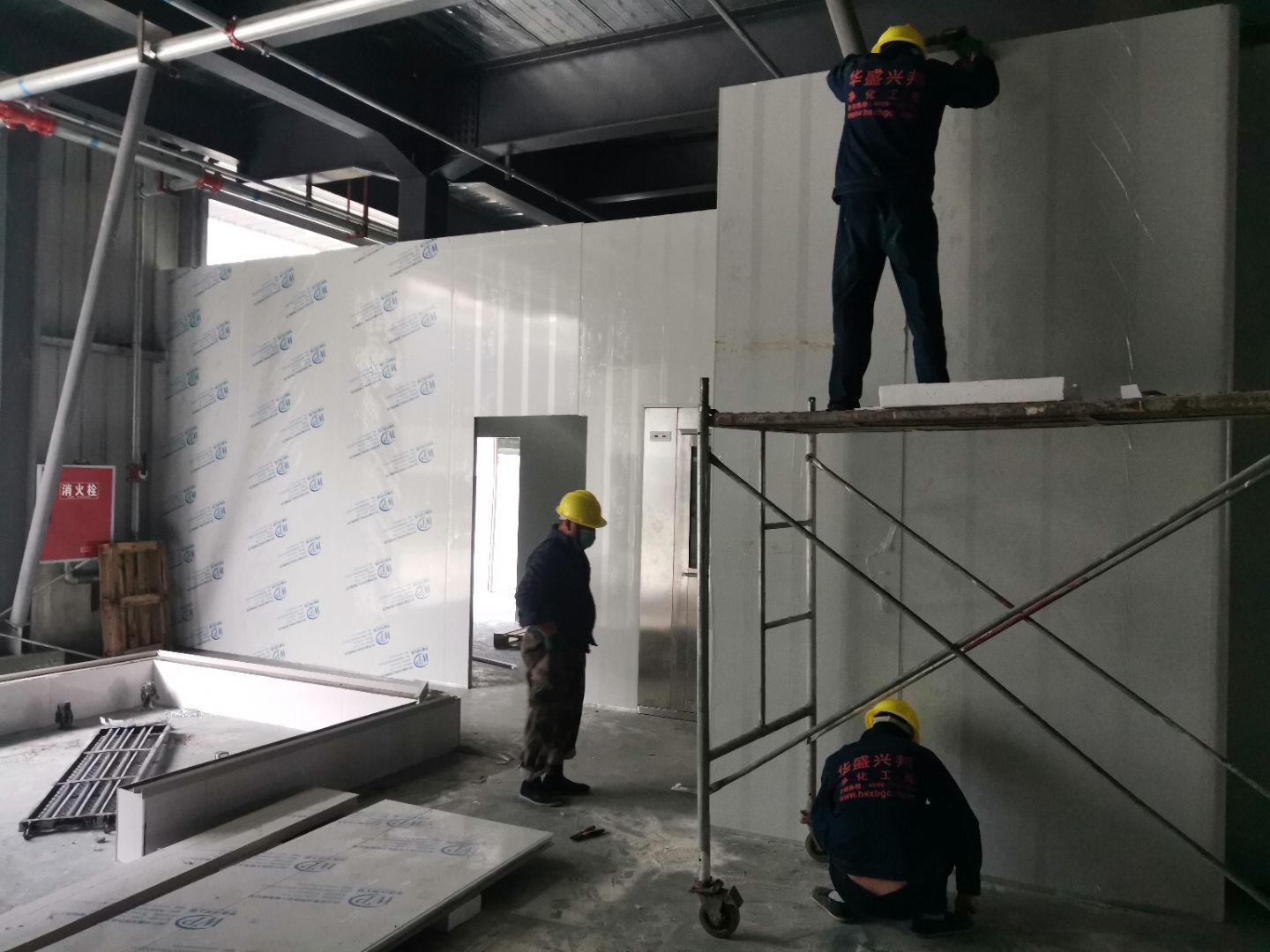

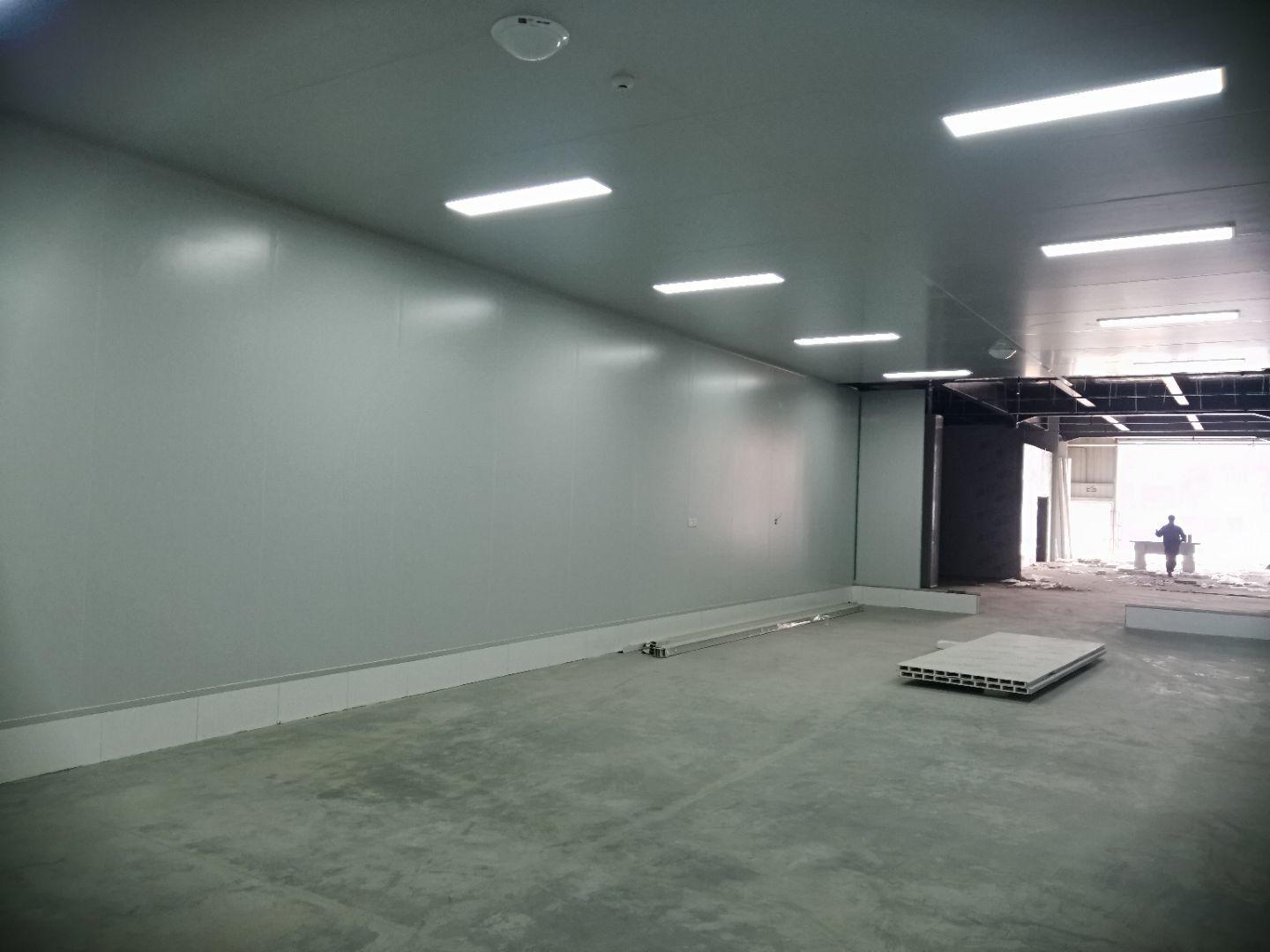

    1,一樓預留墻板安裝完成, 2,場地清理基本完成, 3,一樓水電安裝完成50%, 4,主通道墻板等待設備進場。

  • 2020-11-09

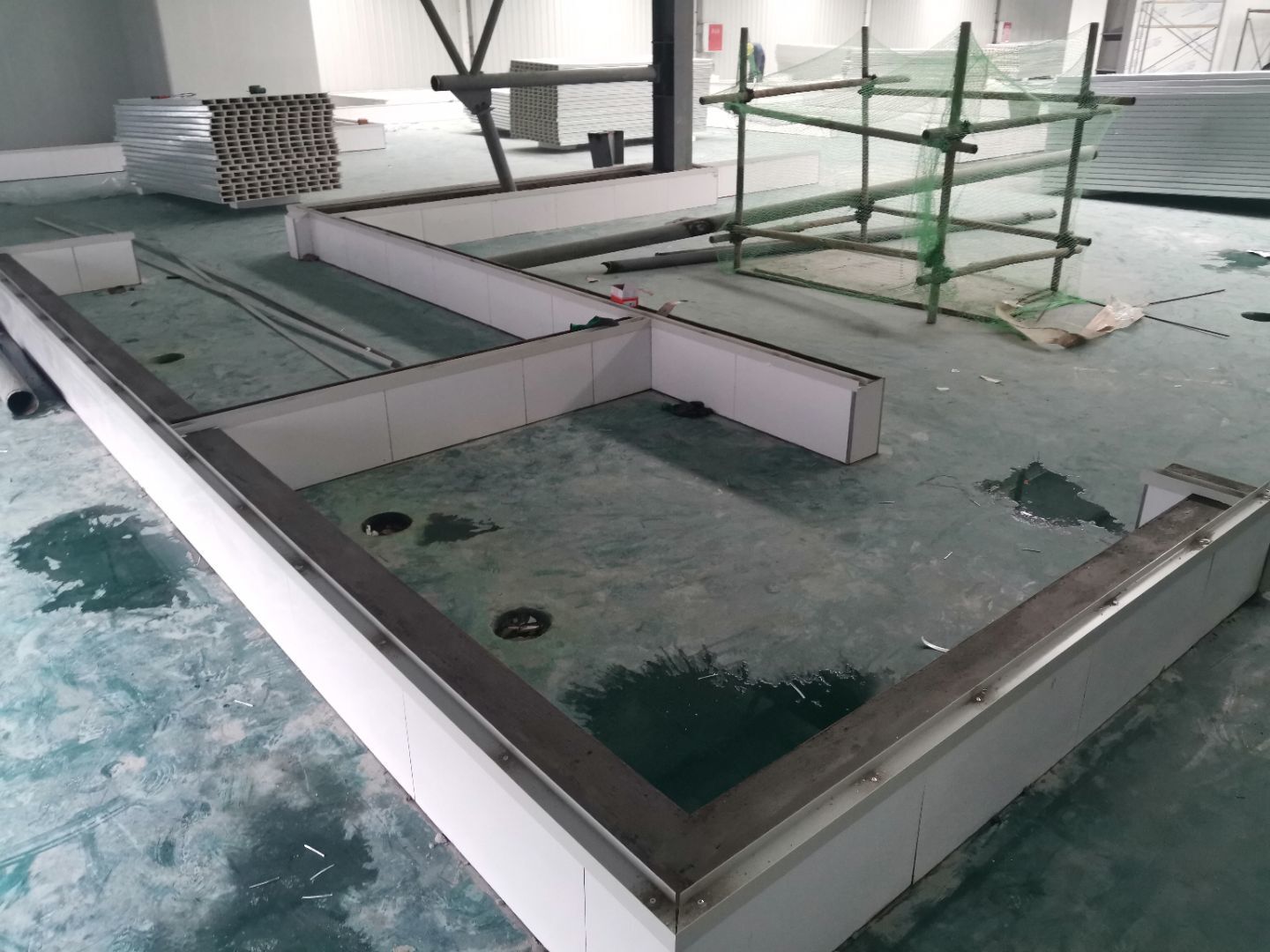

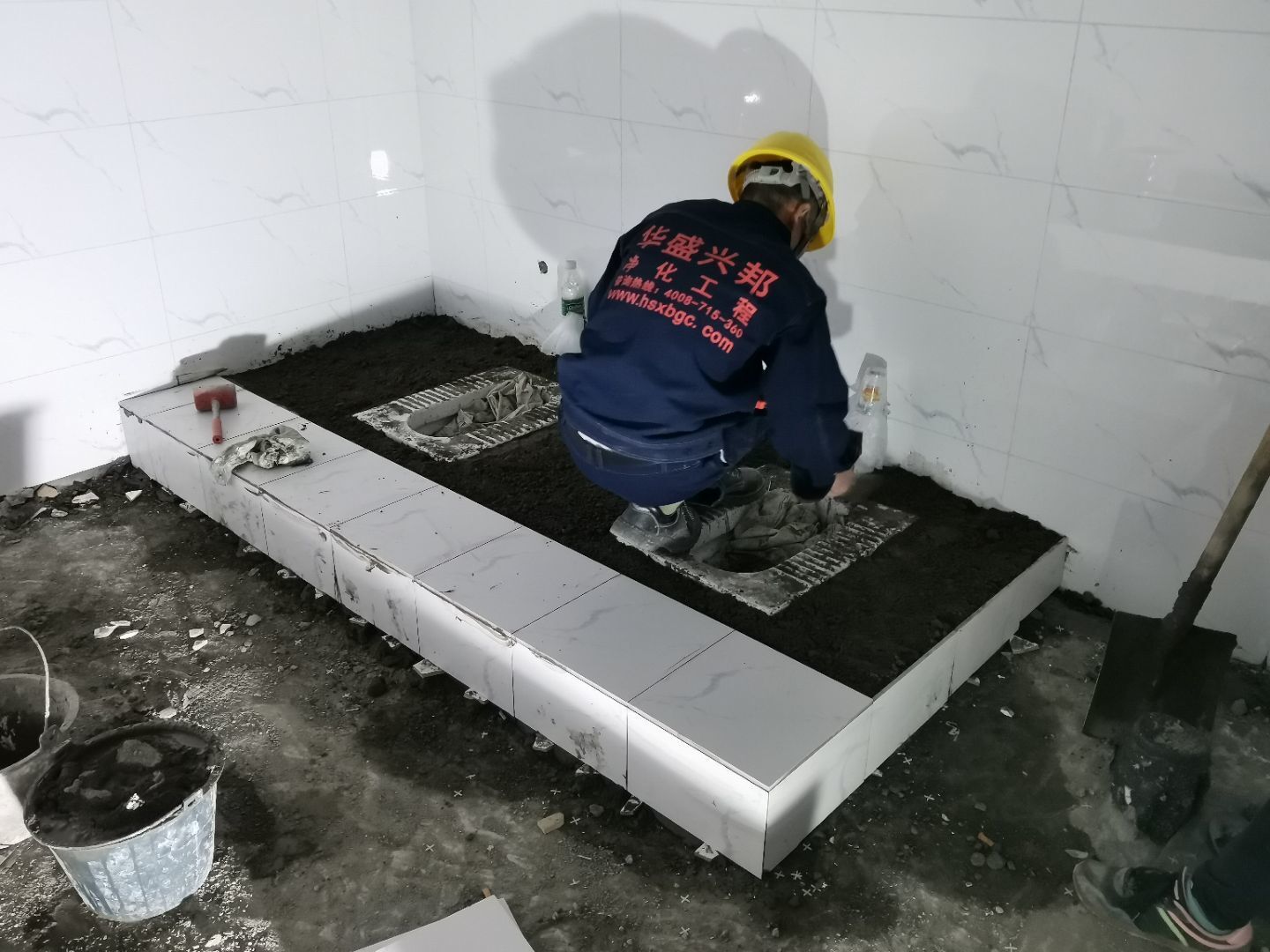

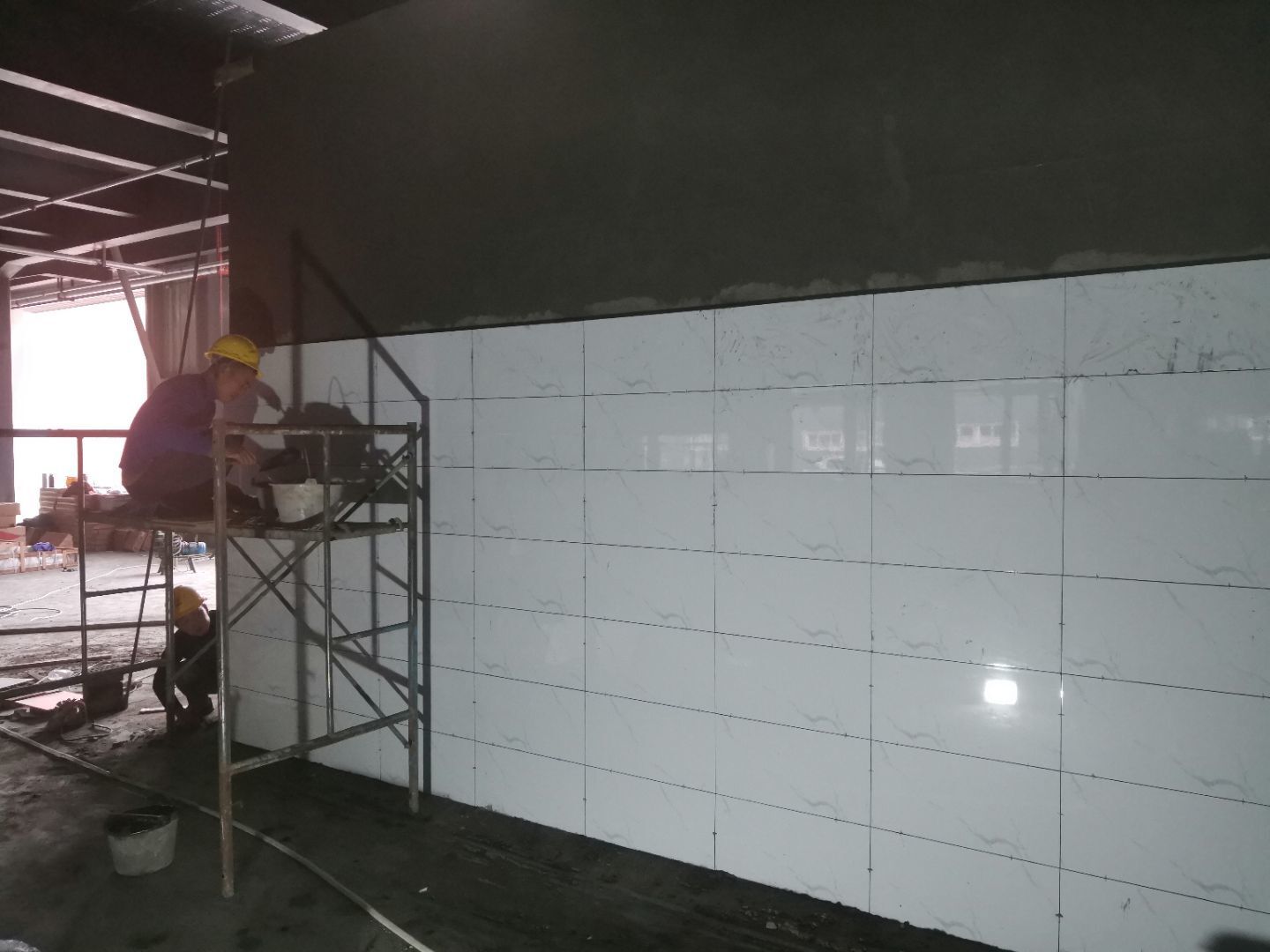

    1,彩鋼頂板完成60%, 2,衛生間貼磚完成80%, 3,衛生清理完成20%, 4,不銹鋼扶手完成。

  • 2020-10-30

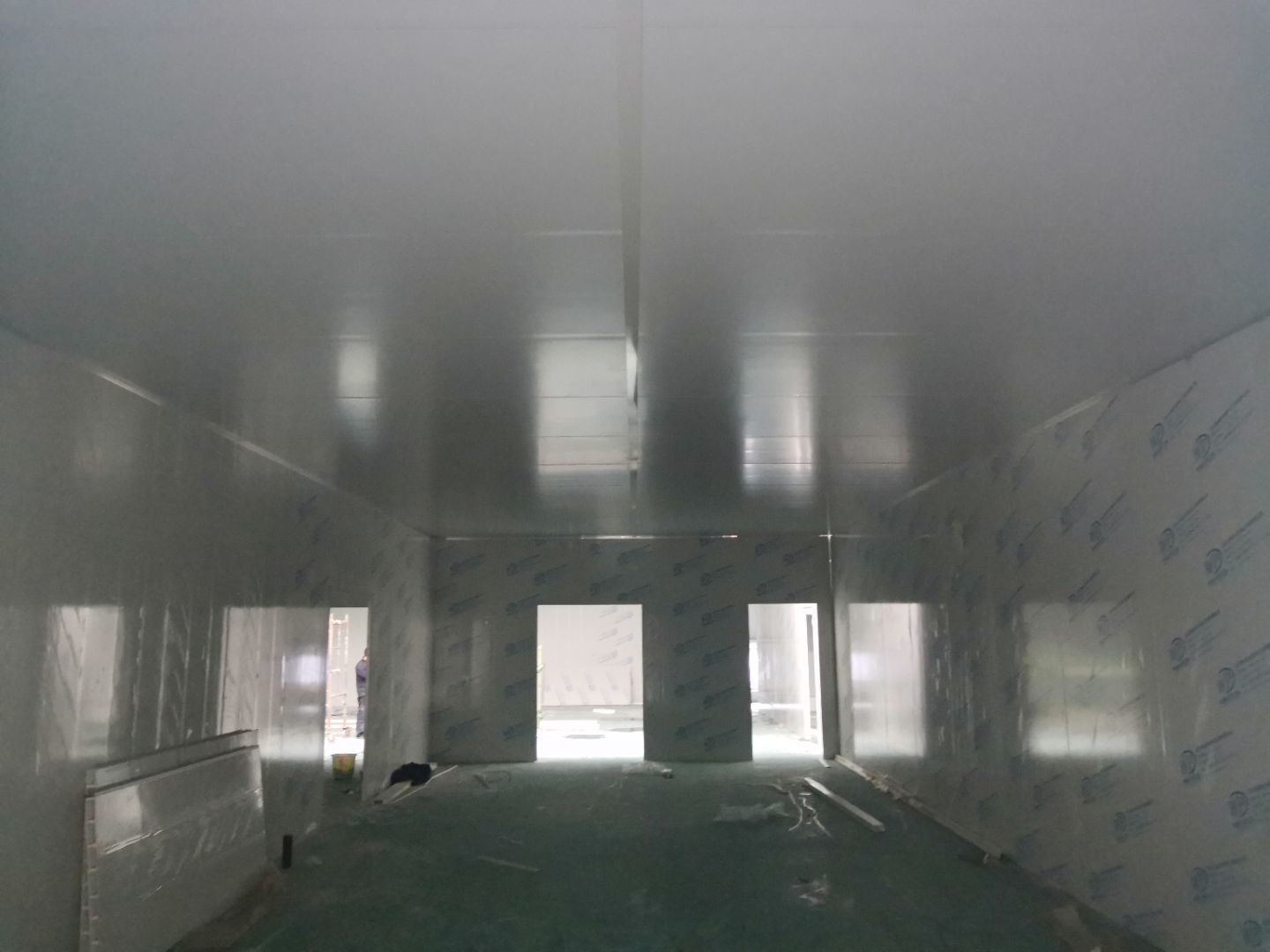

    1,風淋室,洗手槽進場安裝完成 2,二樓彩鋼收尾完成95%, 3,二樓彩鋼門預制安裝完95%, 4,三防板二樓完成95%,, 5,二樓水電完成50% 6,一樓墻板完成40%,剩余等待設備進場后安裝。

  • 2020-10-27

    1,衛生間管路預埋完成50%, 2,二樓彩鋼收尾完成90%, 3,二樓彩鋼門預制安裝完90%, 4,三防板吊頂進場,二樓完成30%, 5,水電班組進場施工,開底盒。

  • 2020-10-24

    1,衛生間外墻貼磚完成75%, 2,二樓擋水墻斜磚收尾,磚縫勾縫完成70%, 3,二樓凈化頂板完成,圓弧打膠完成30%, 4,彩鋼門預制安裝完成20%。

  • 2020-10-21

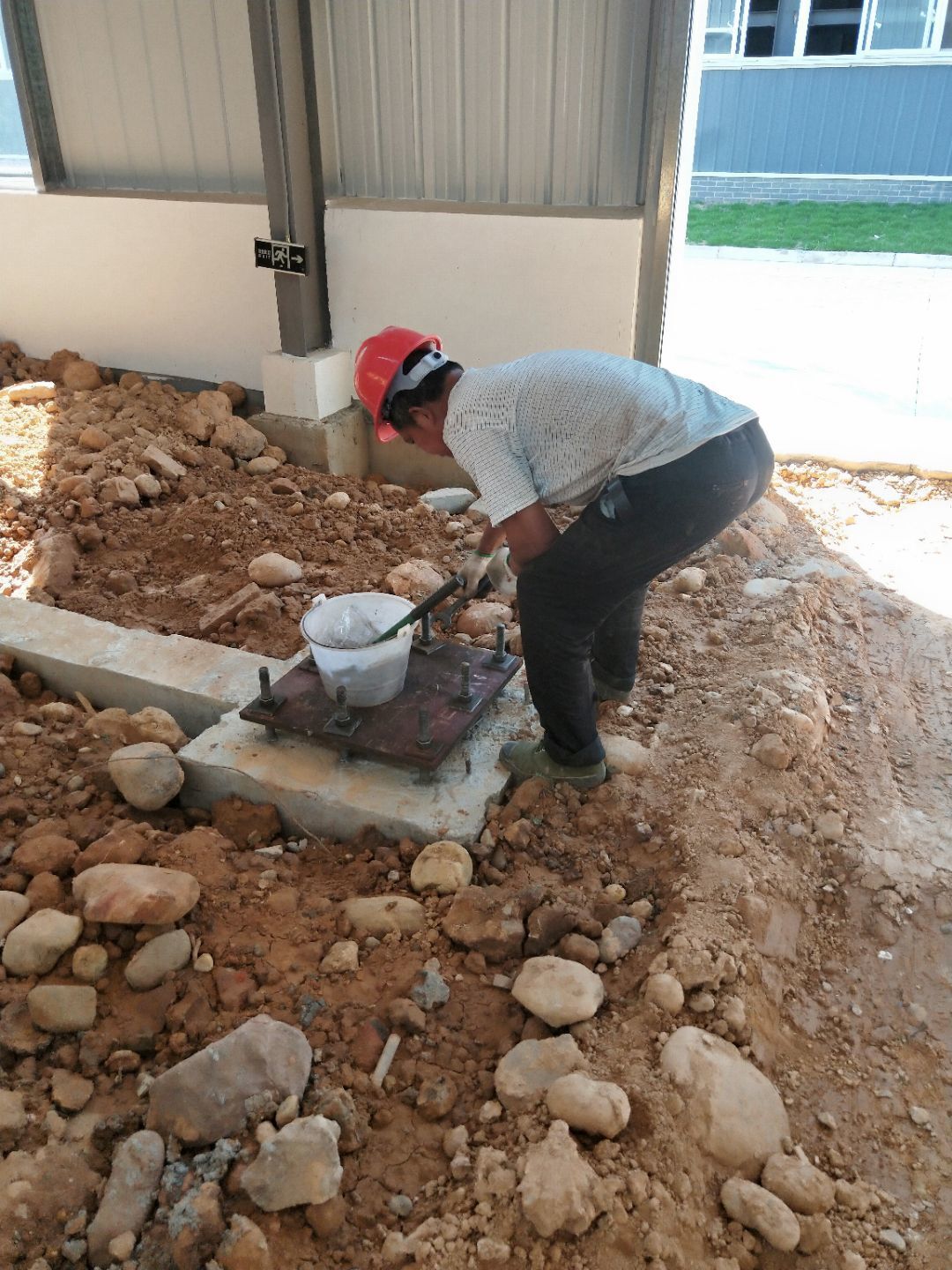

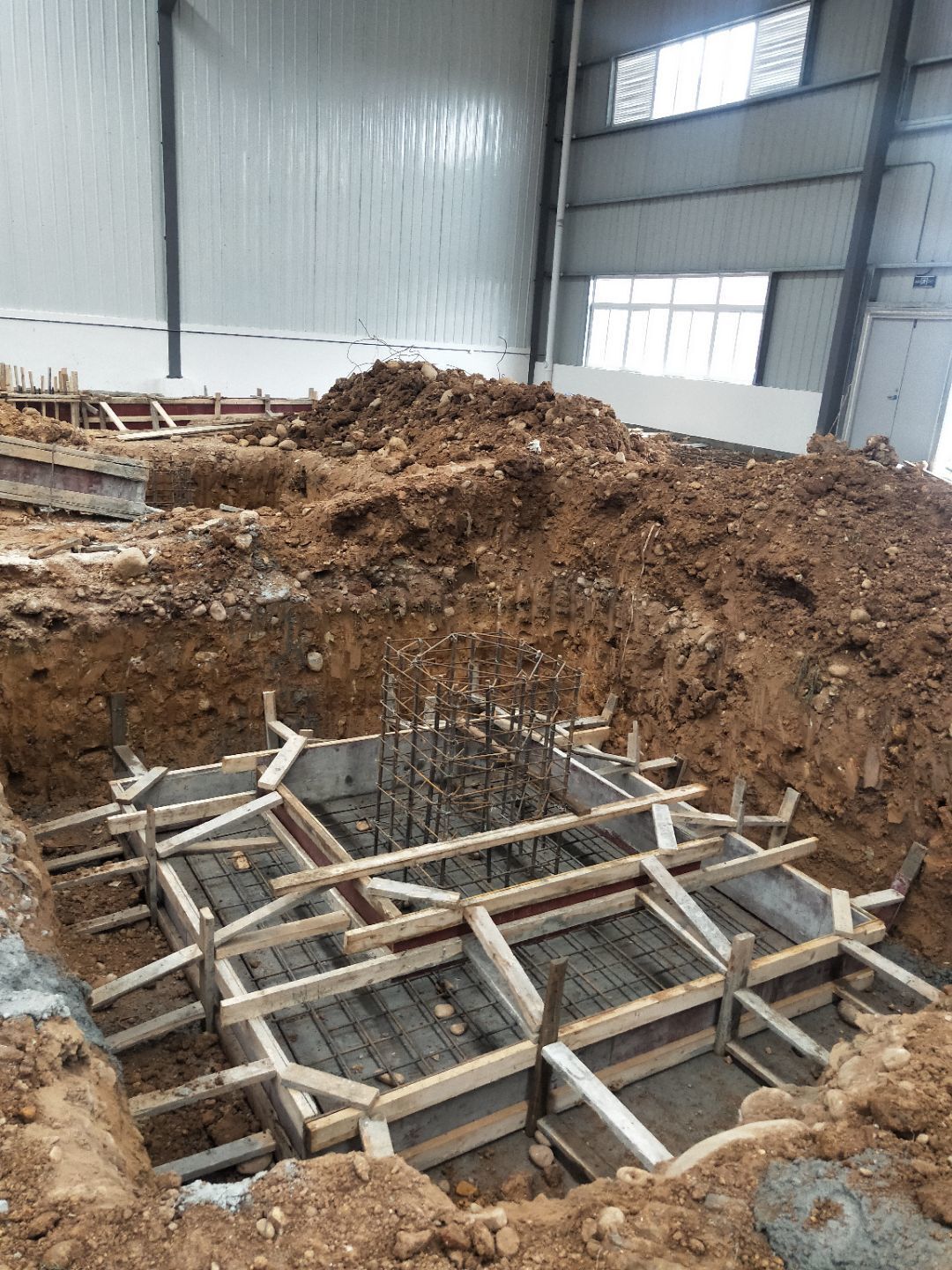

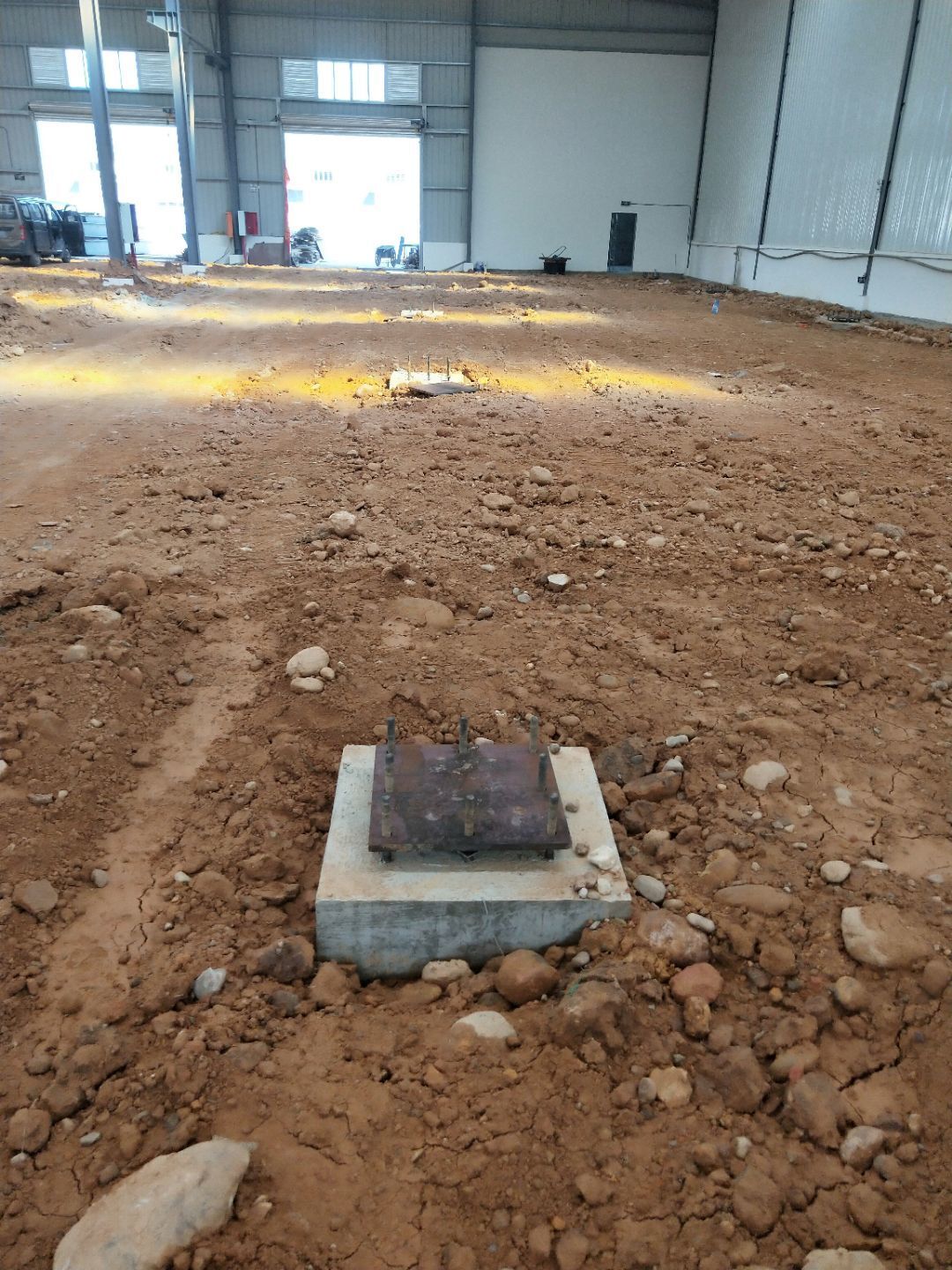

    1、二樓凈化彩鋼頂板完成50%, 2、一樓衛生間抹灰完成50%, 3、設備基礎養護。

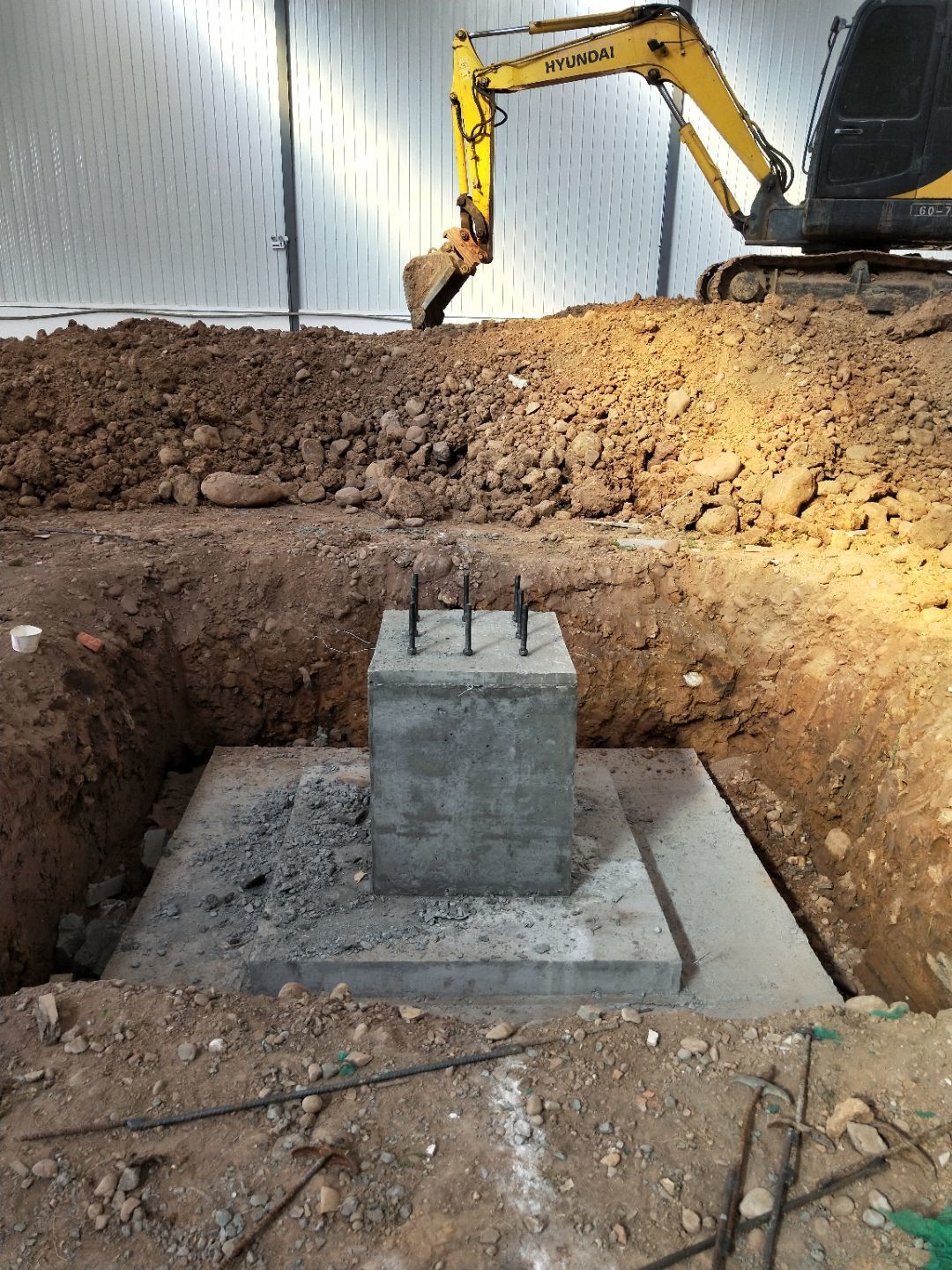

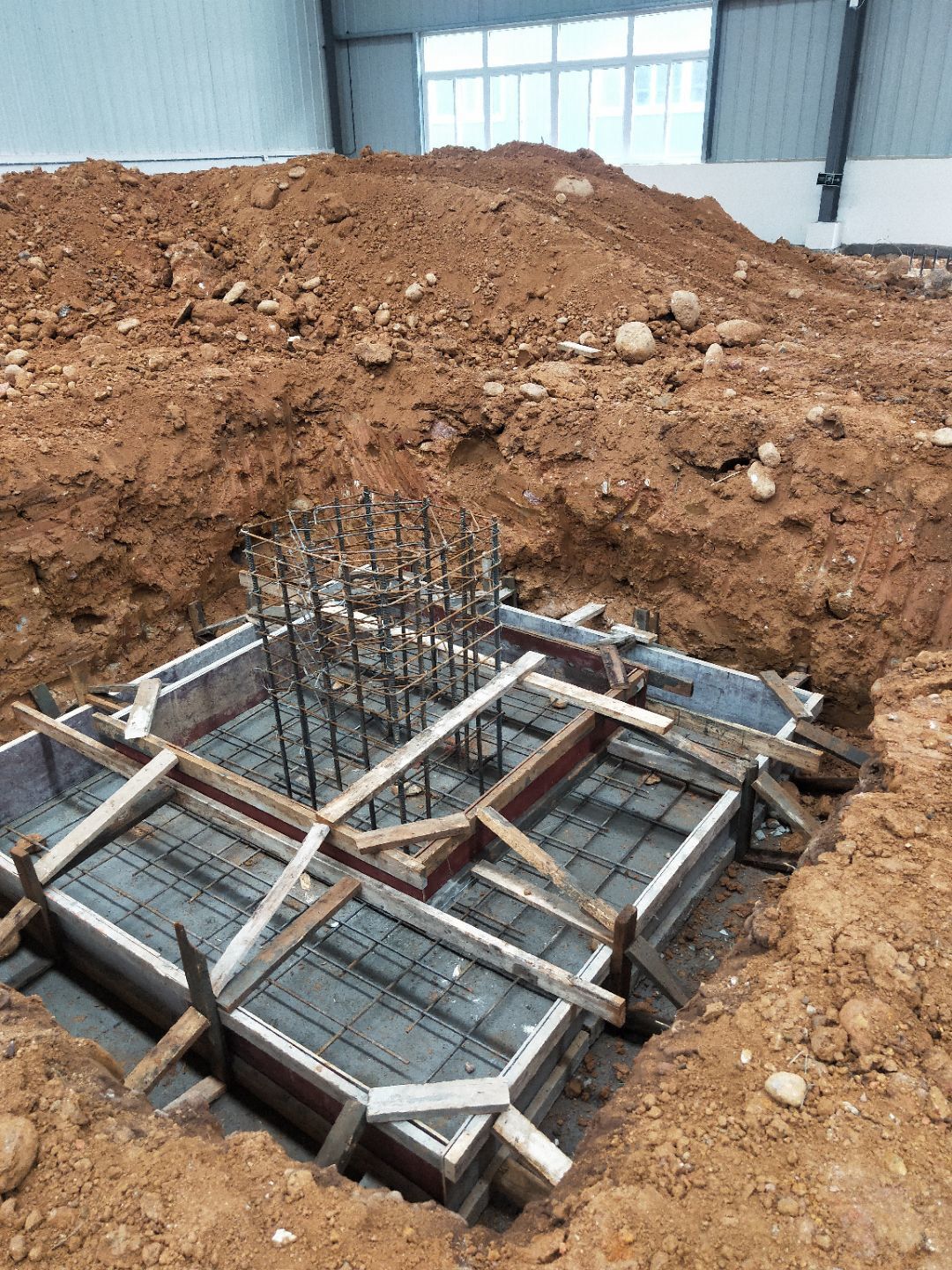

  • 2020-10-19

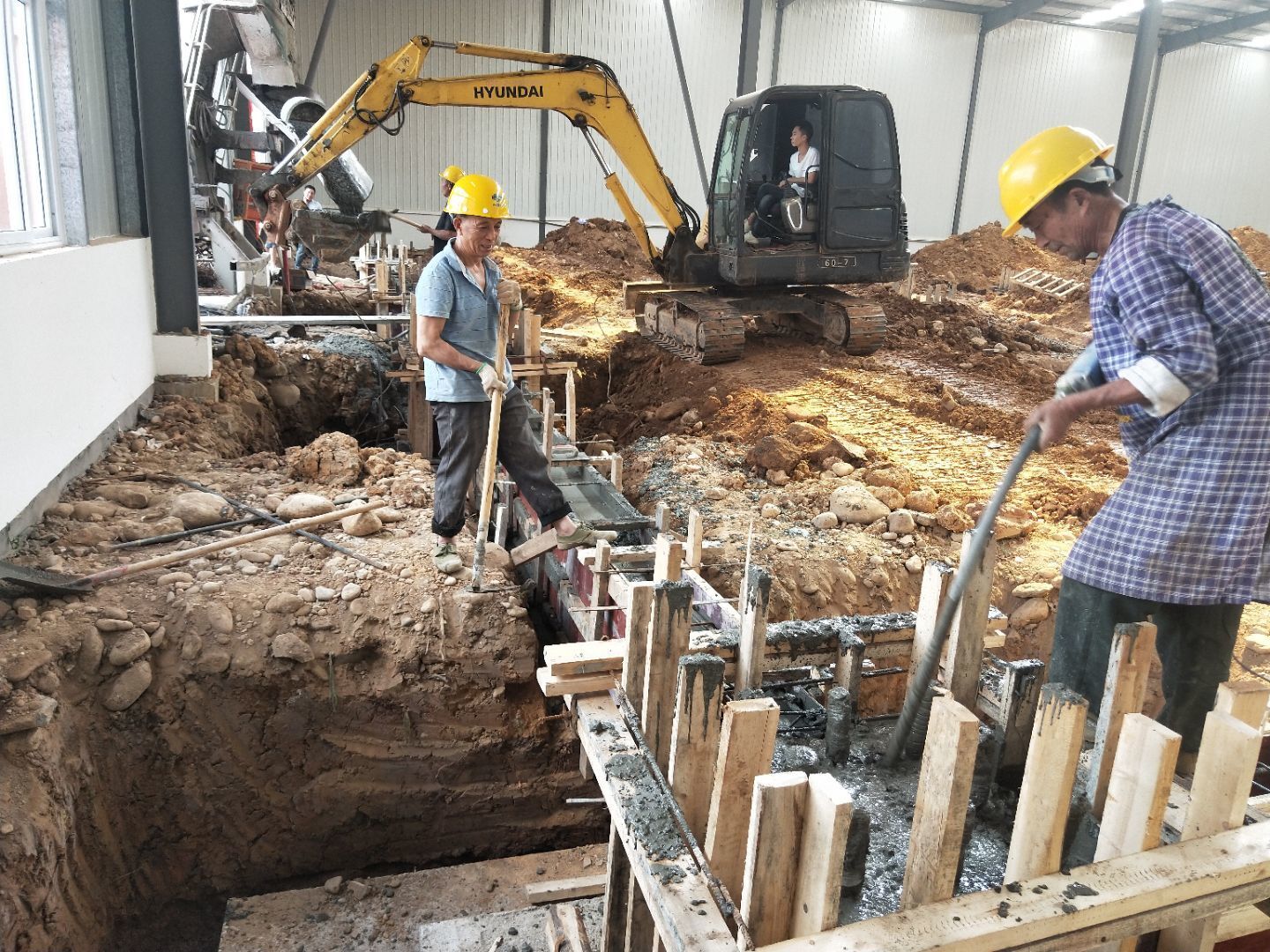

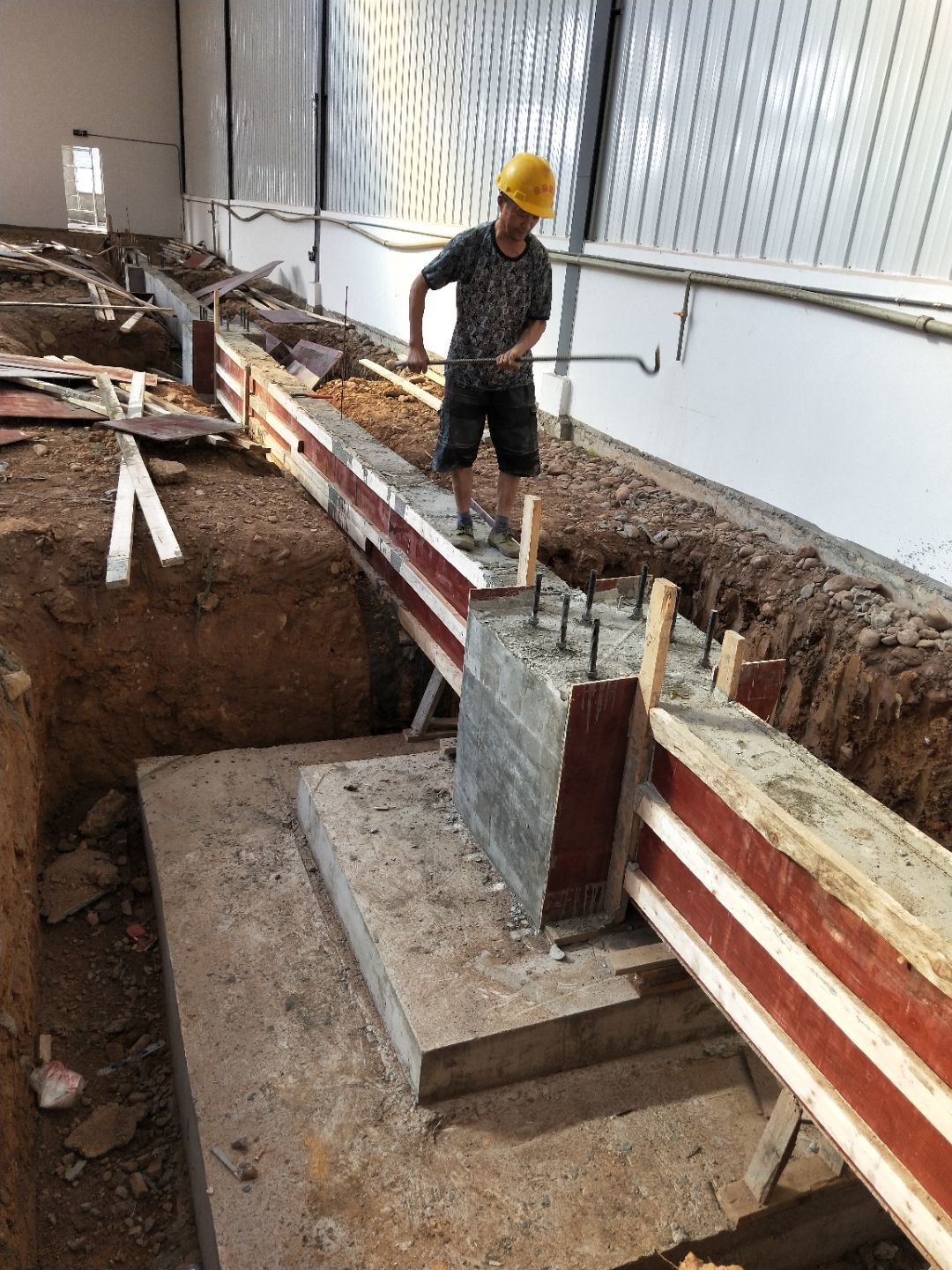

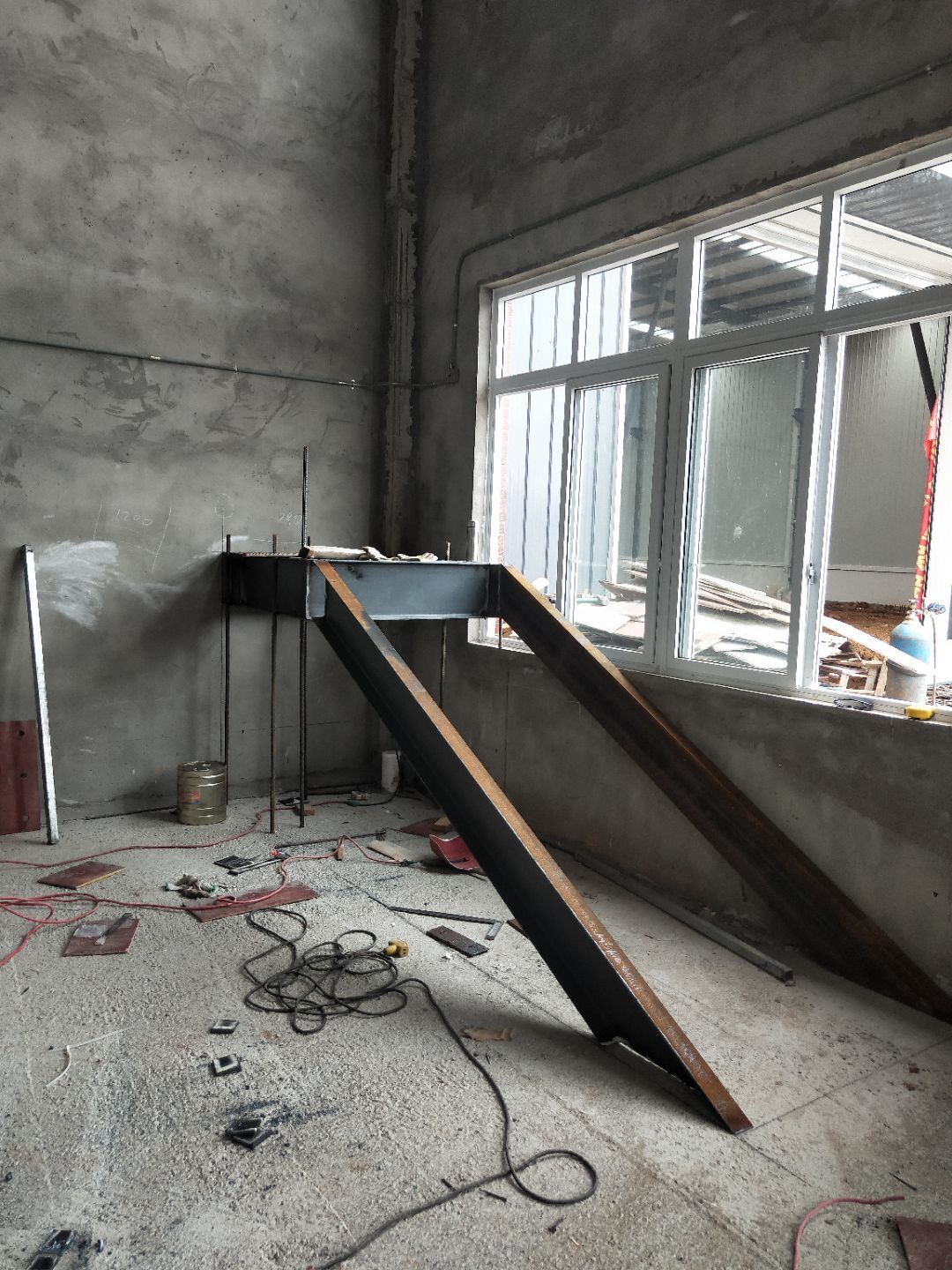

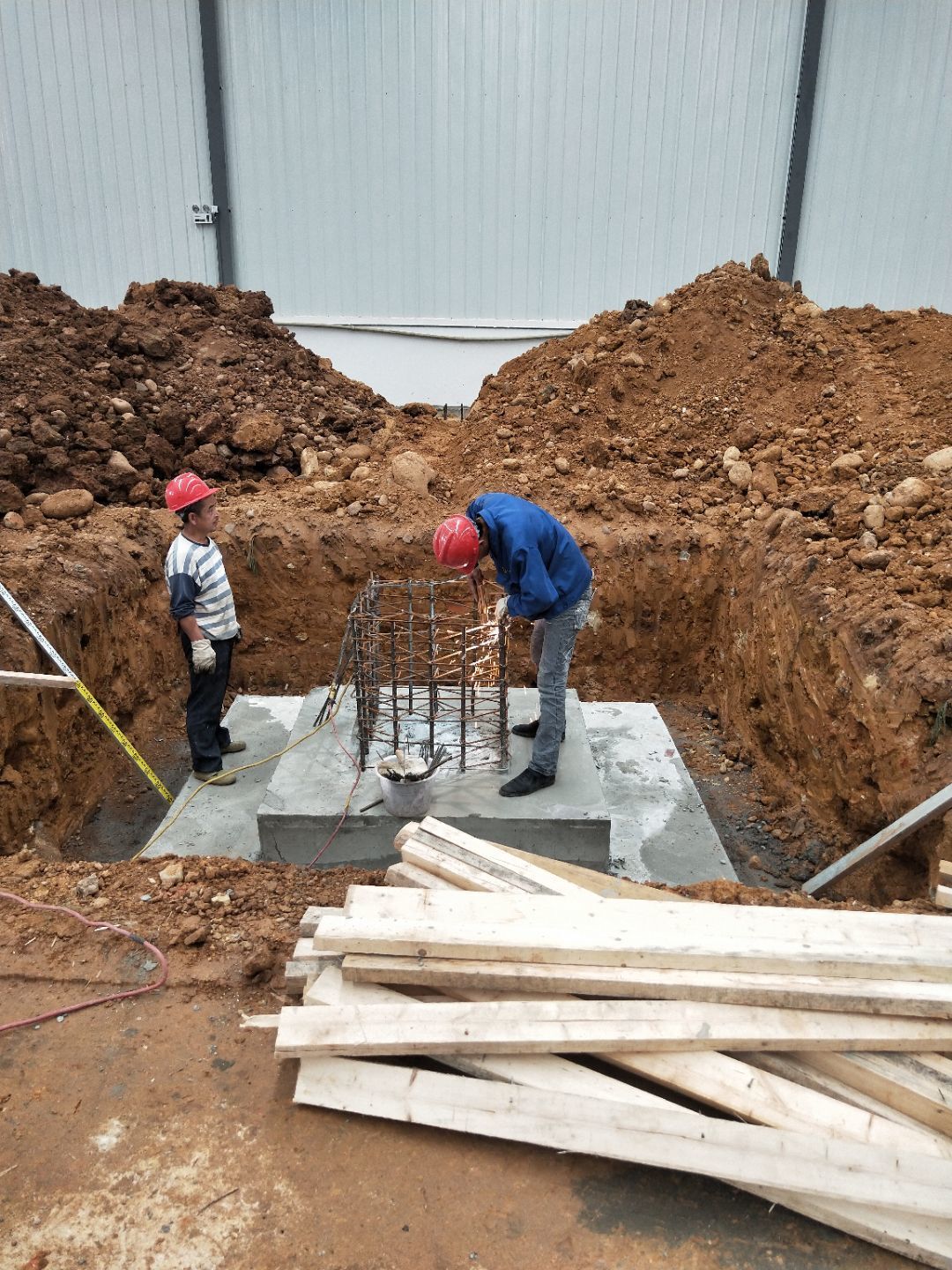

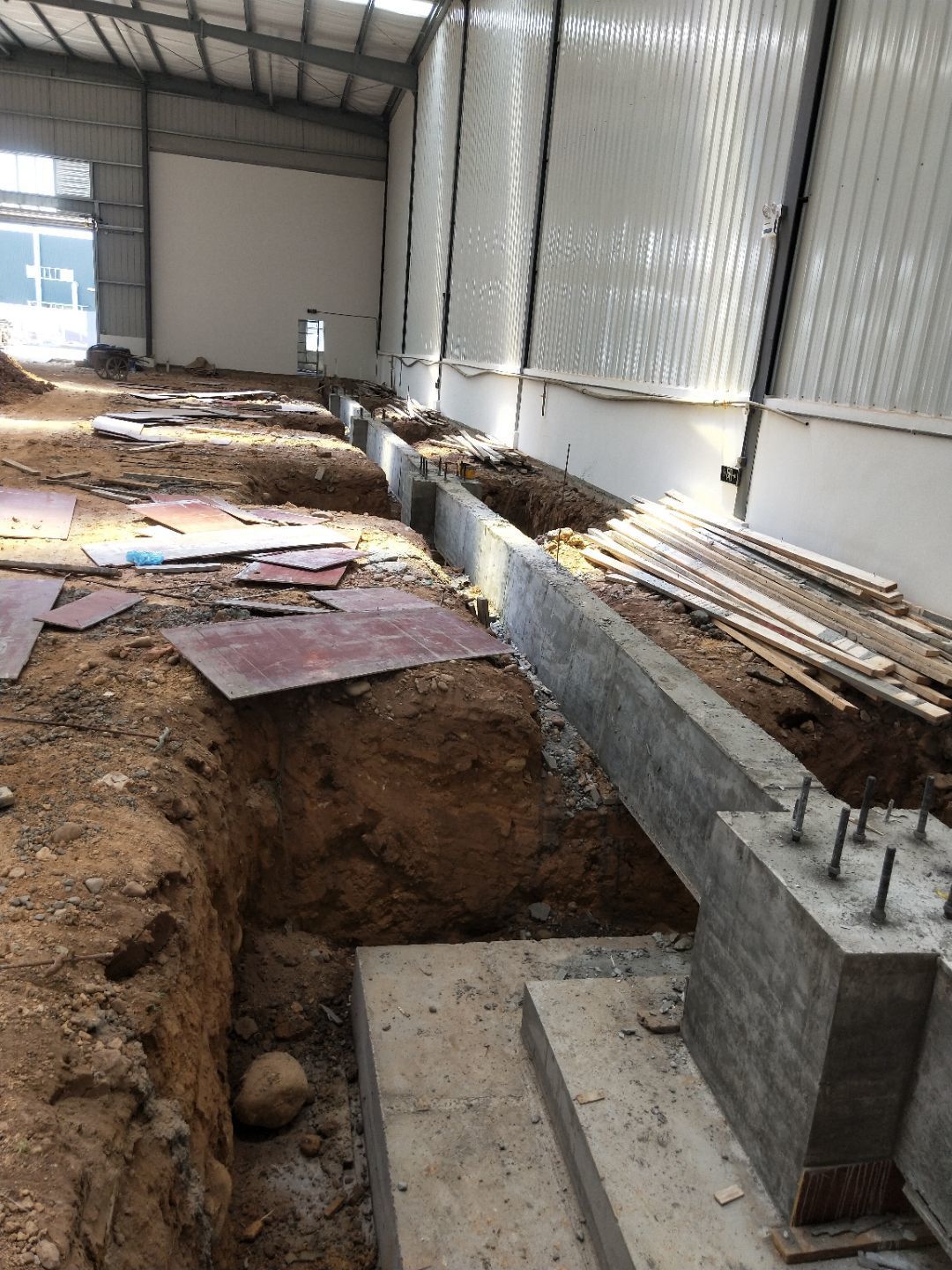

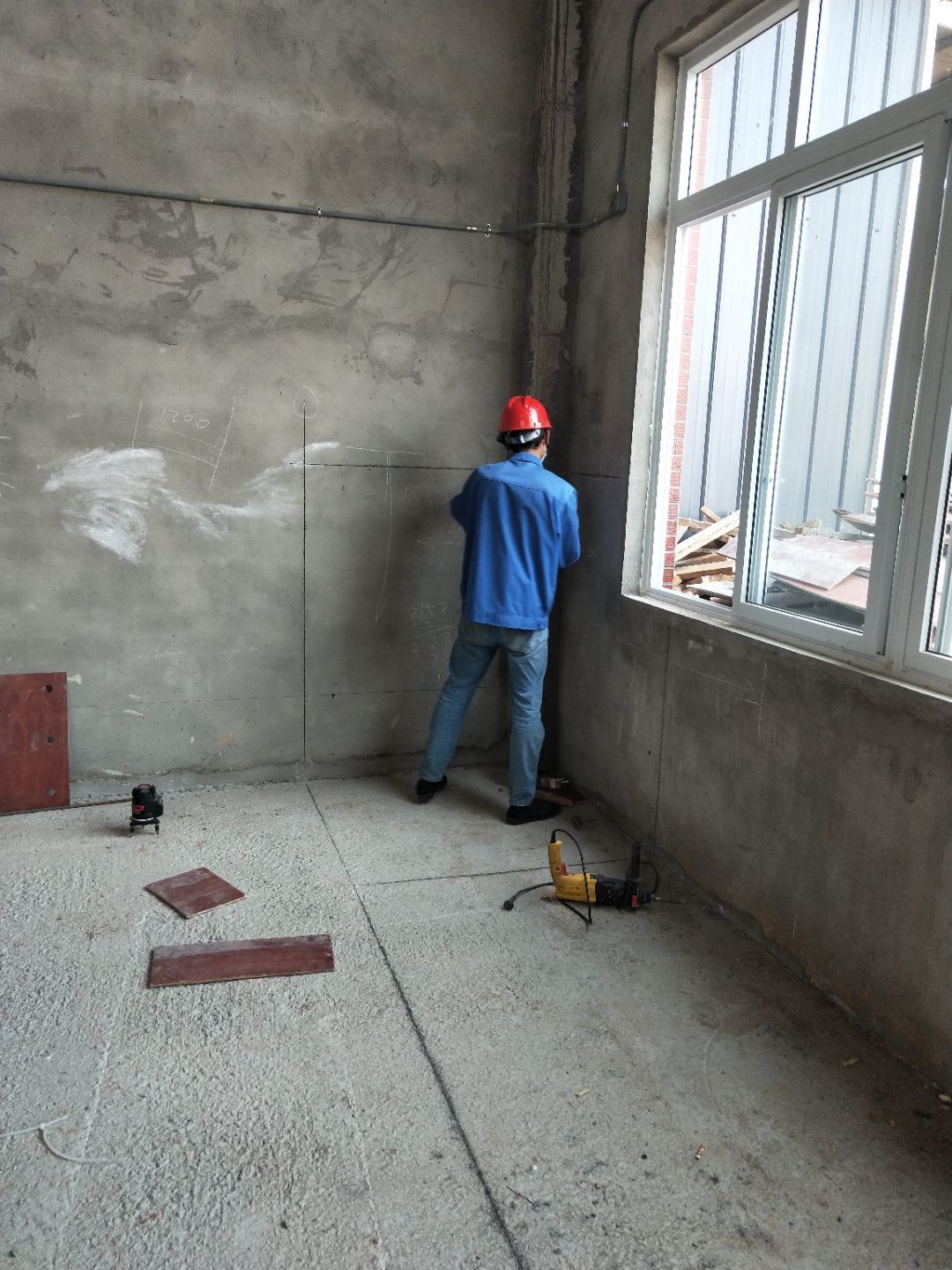

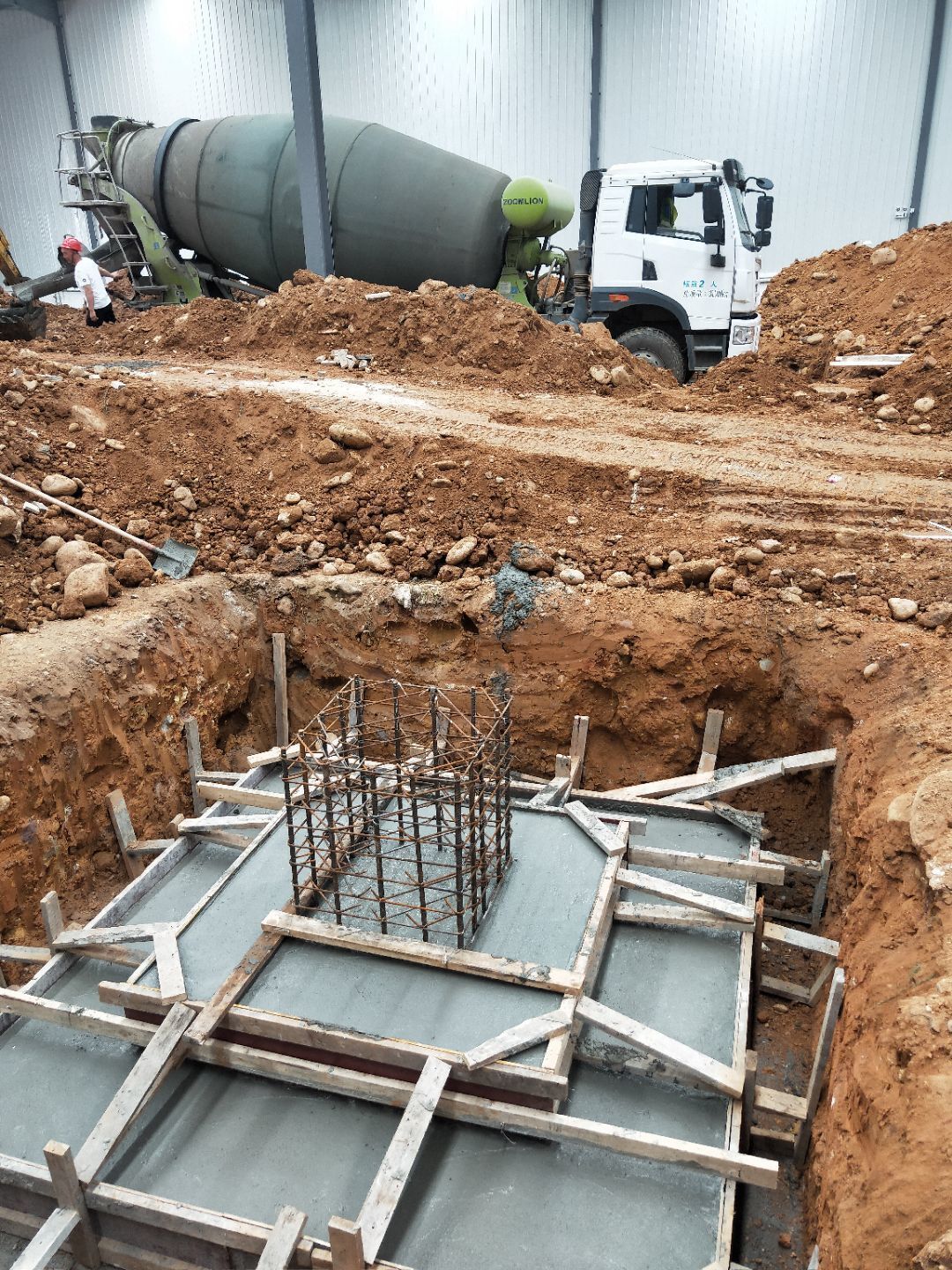

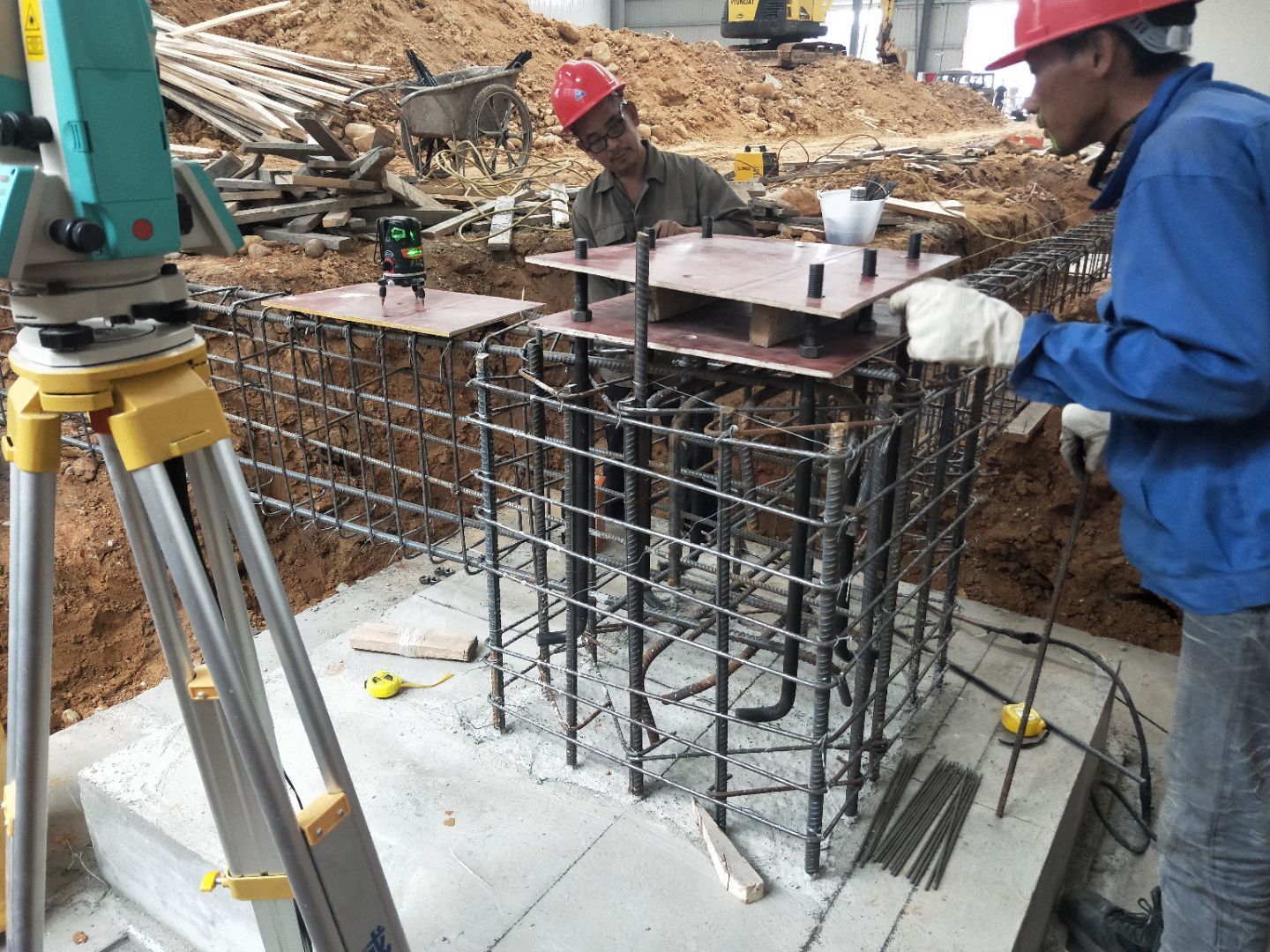

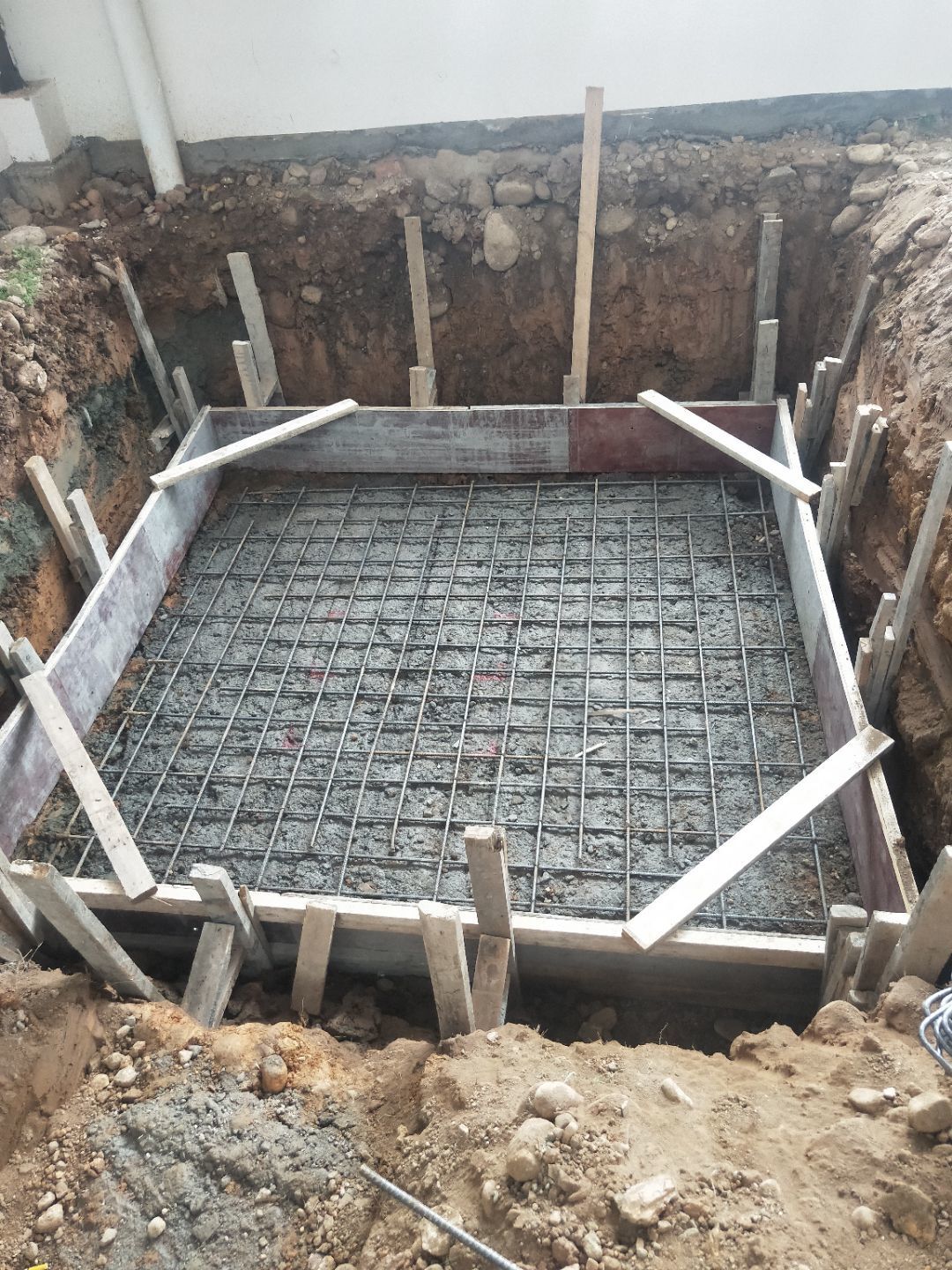

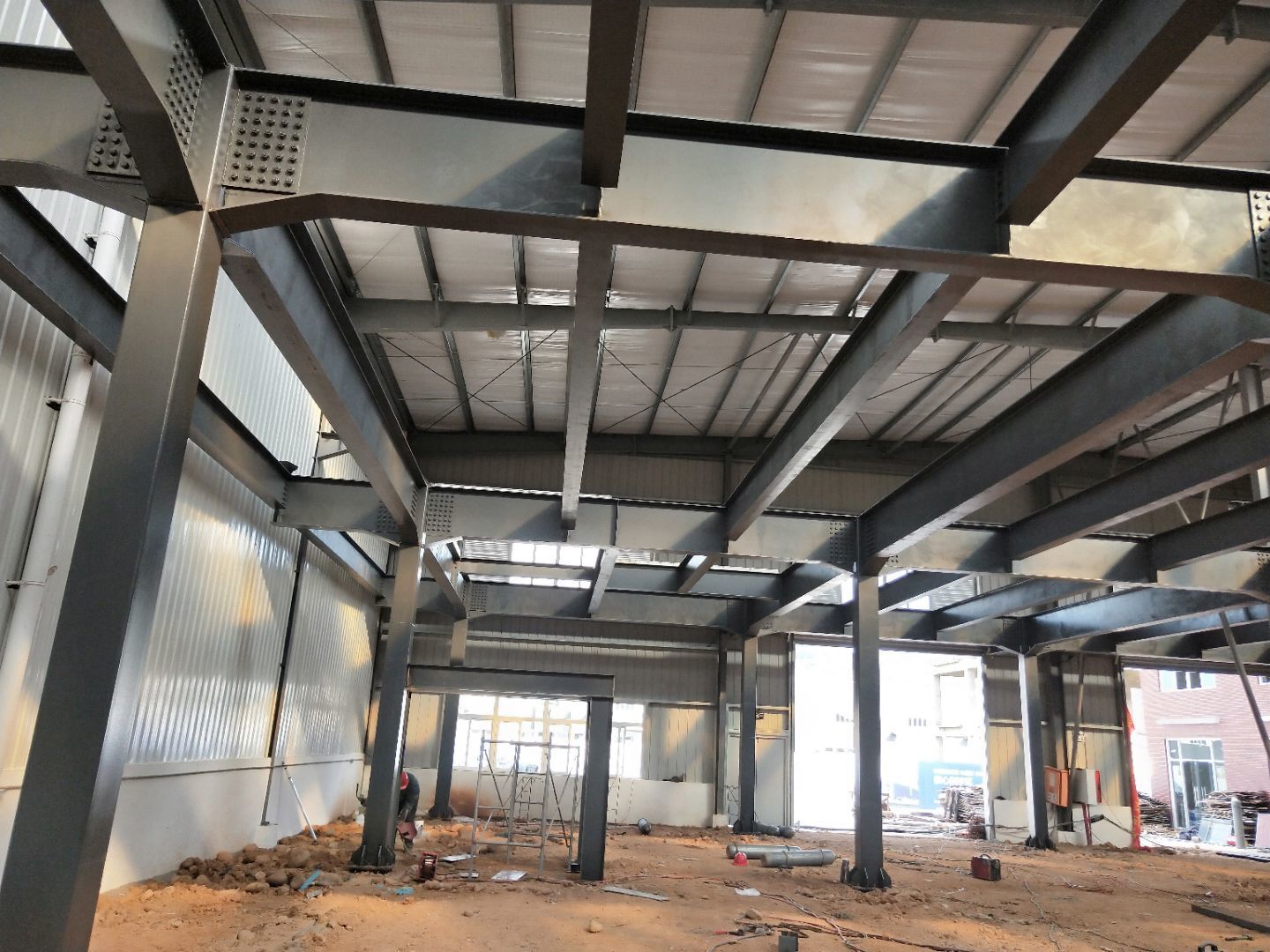

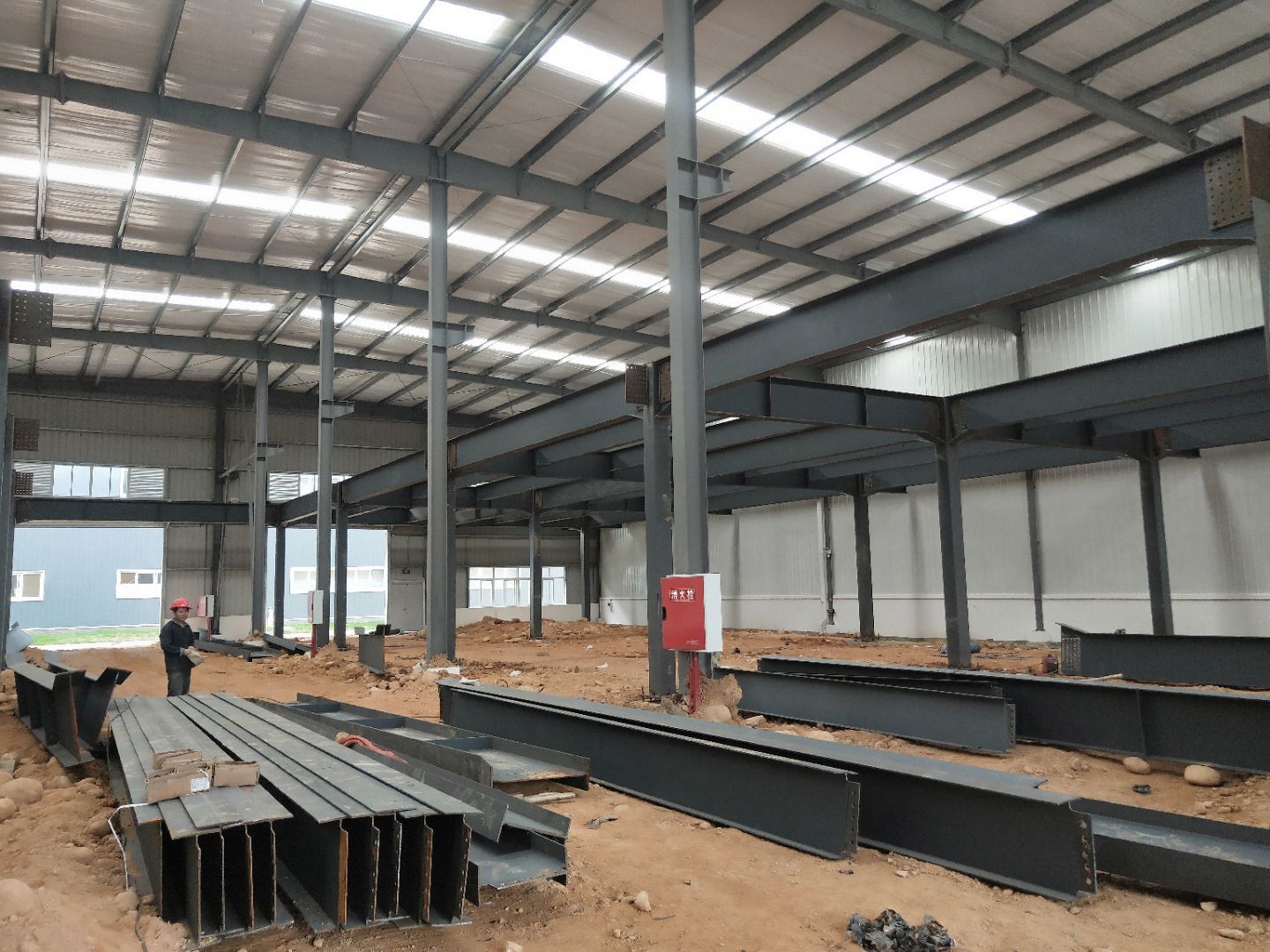

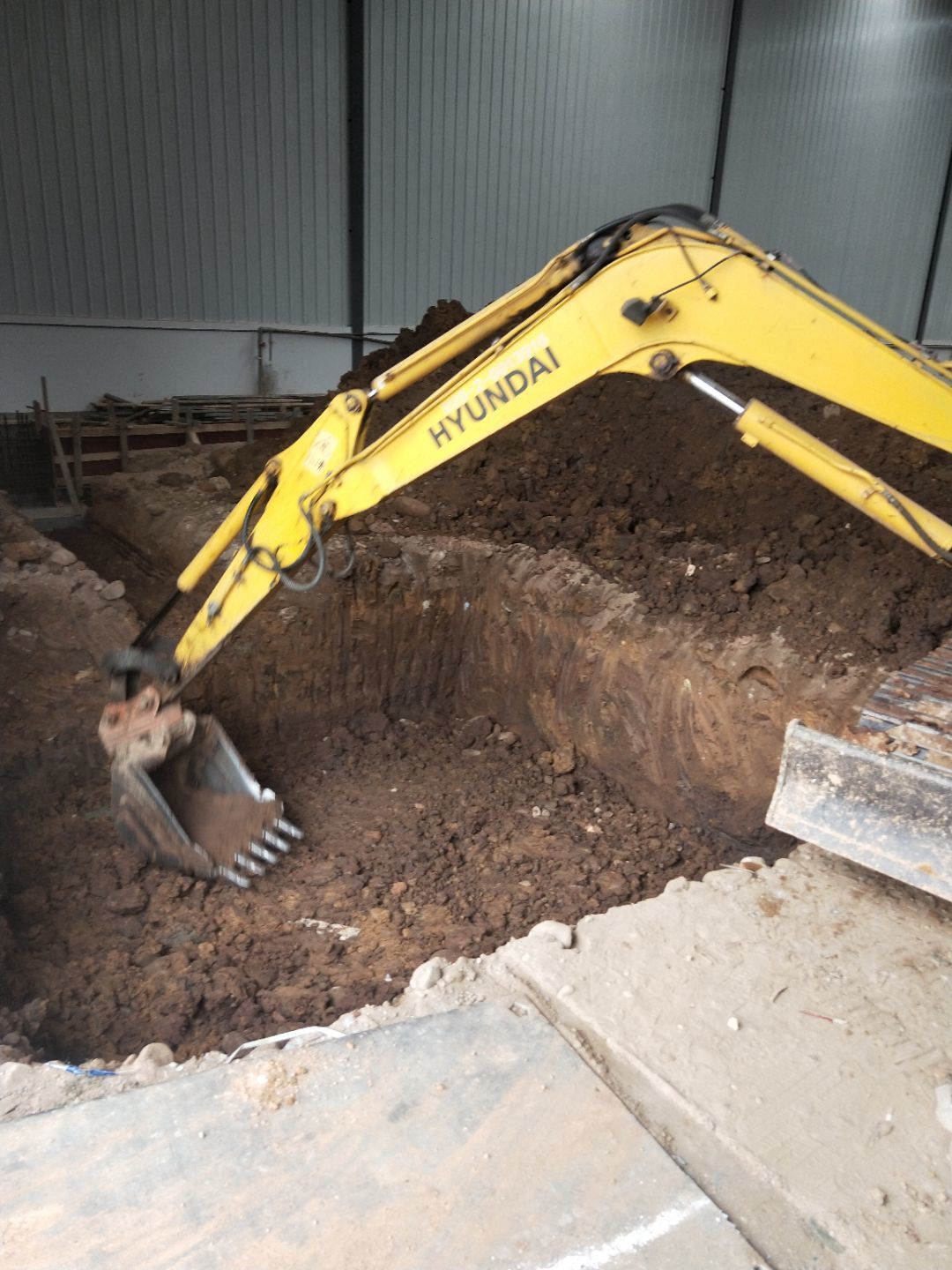

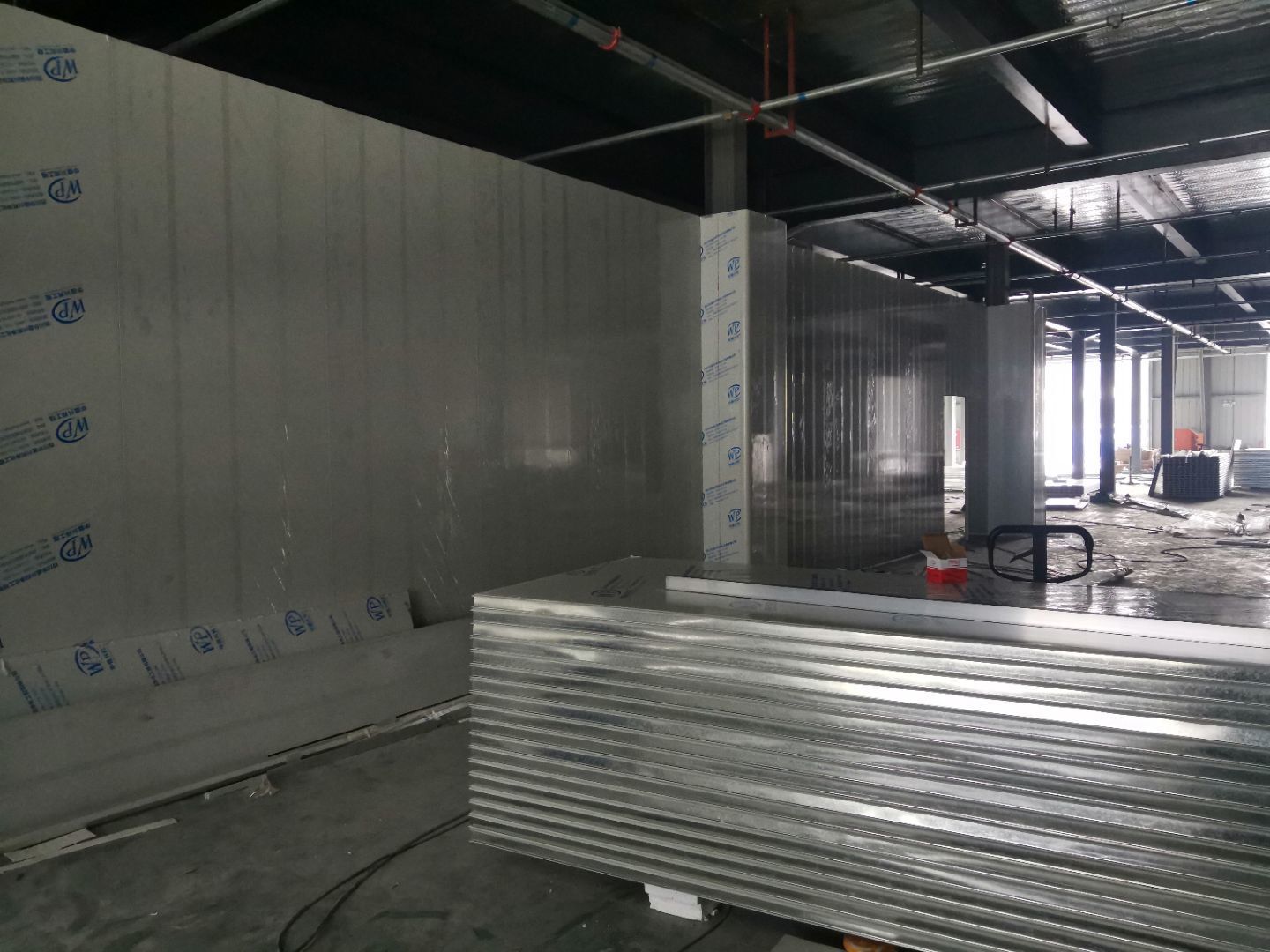

    (1)二樓墻板完成70%, (2)二樓墻板,頂板上樓, (3)設備基礎完成90%, (4)卷簾門門口斜坡完成50%, (5)一樓衛生間墻體墊層完成。

  • 2020-10-09

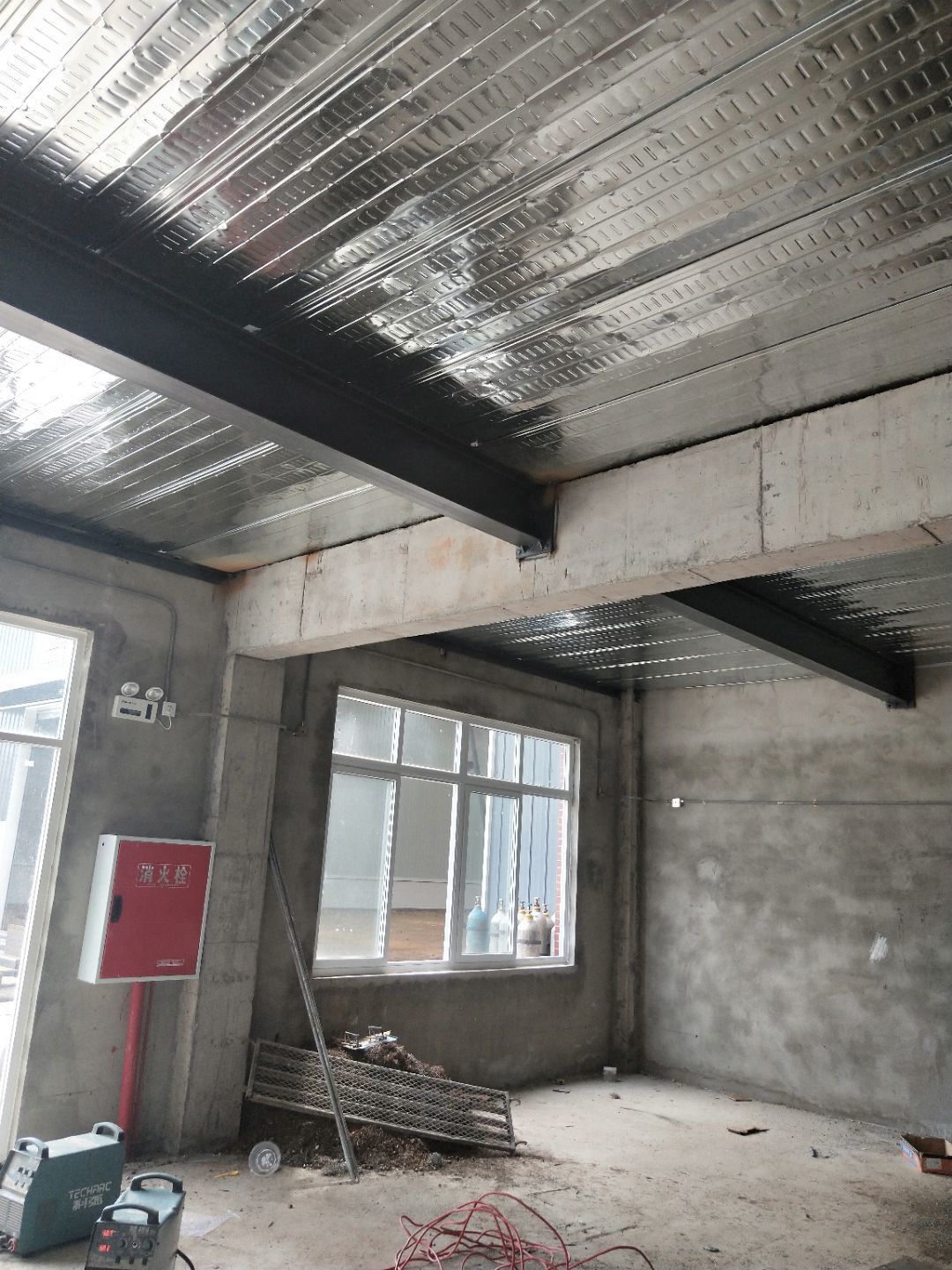

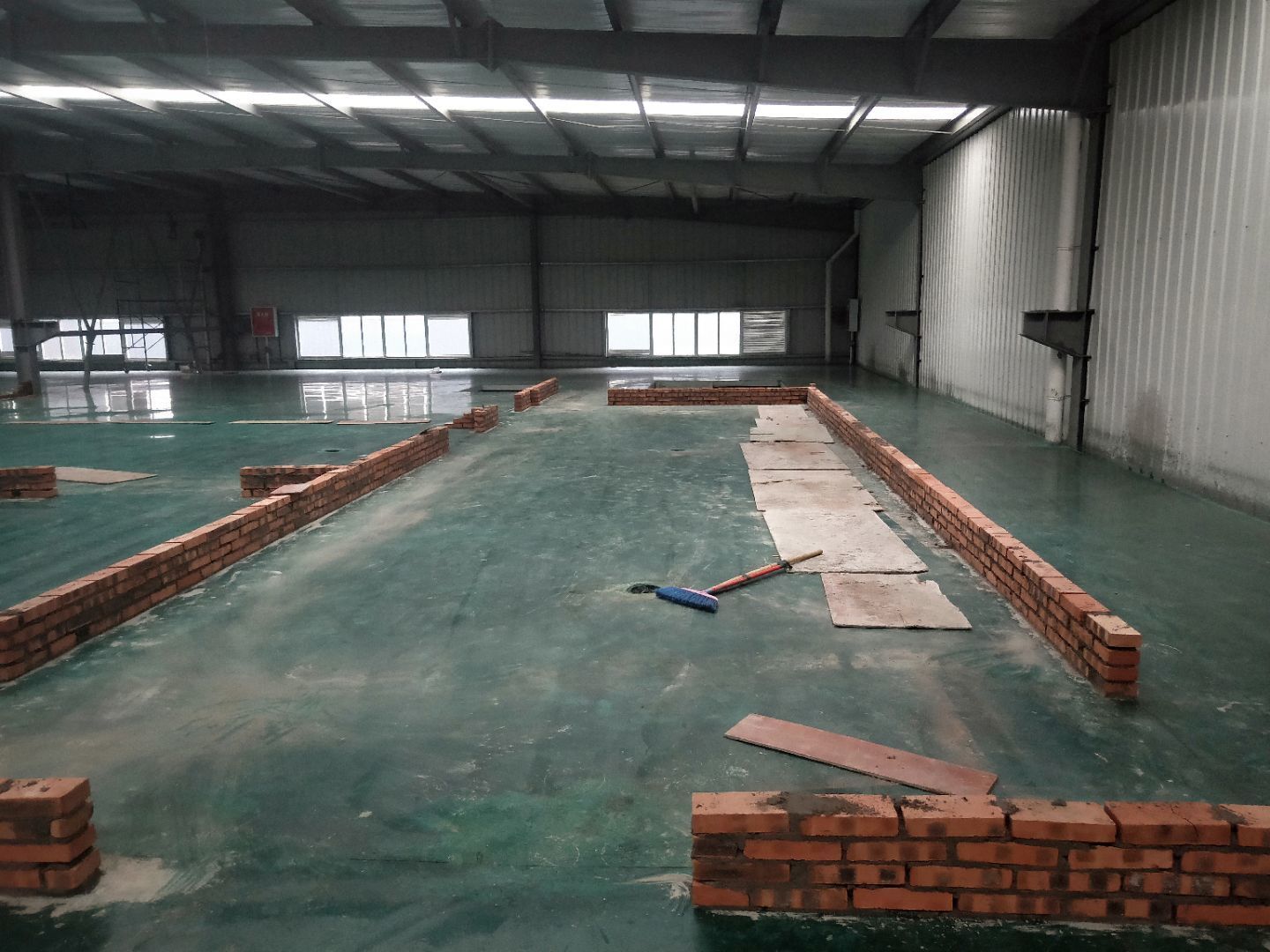

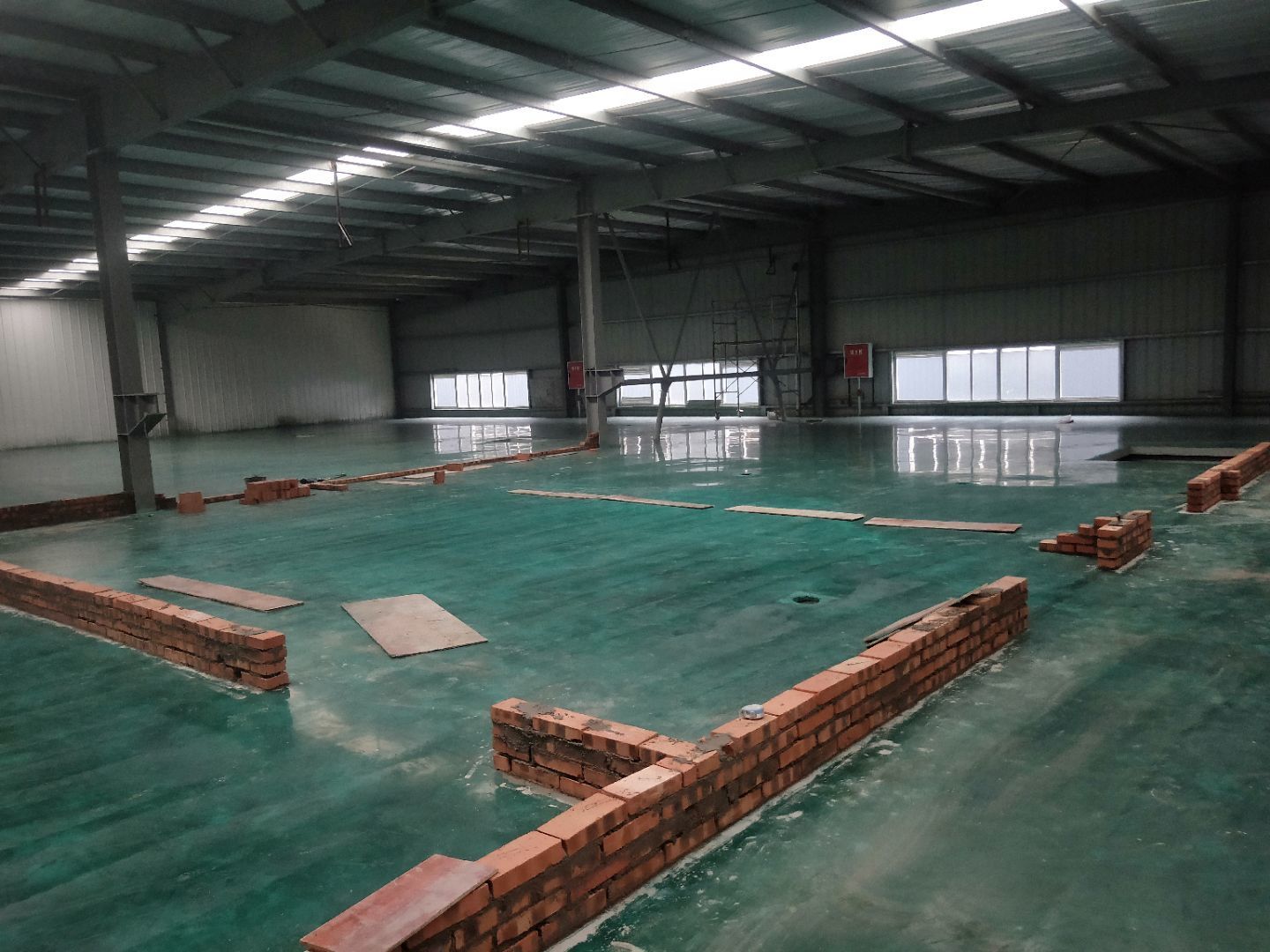

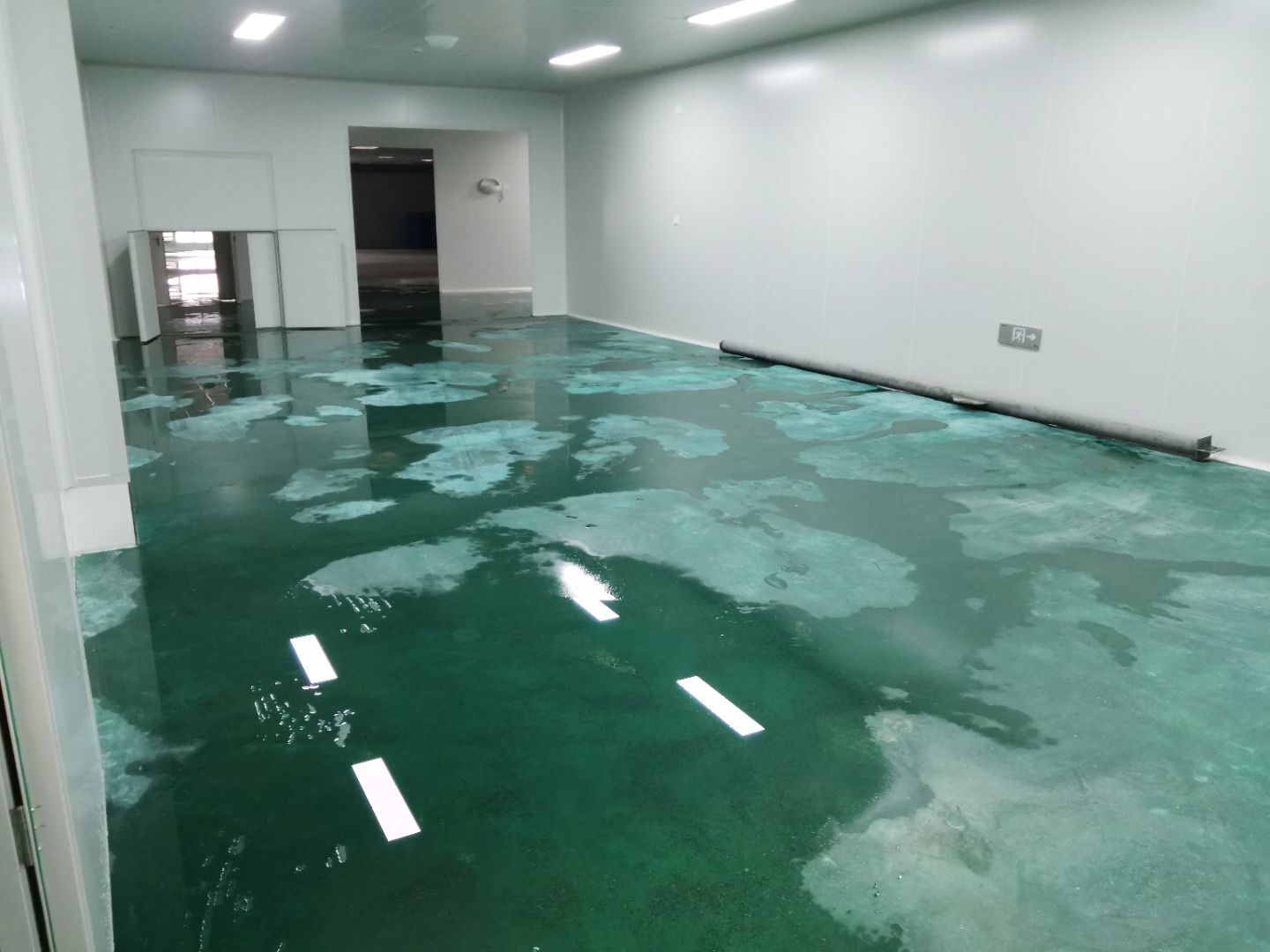

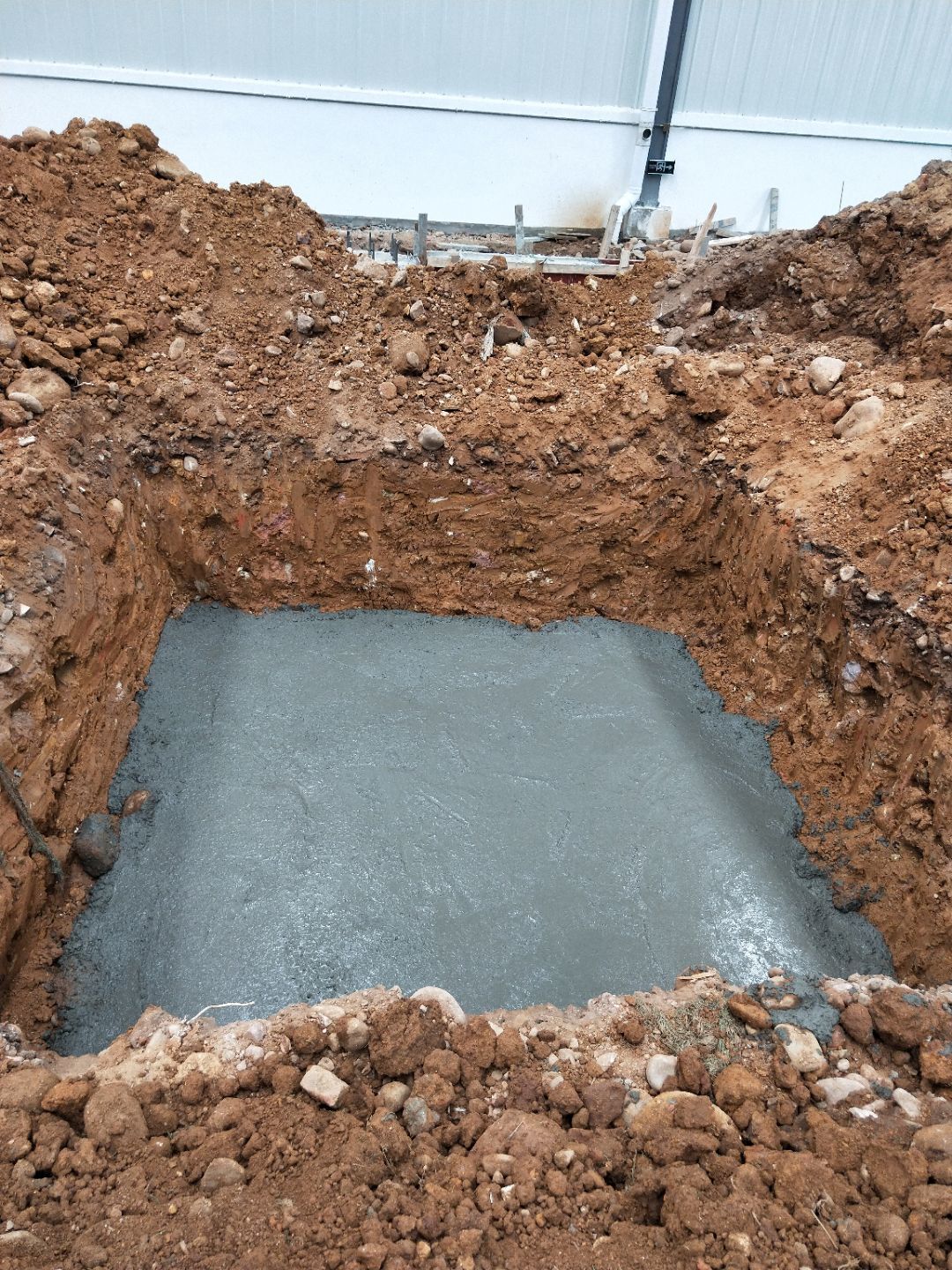

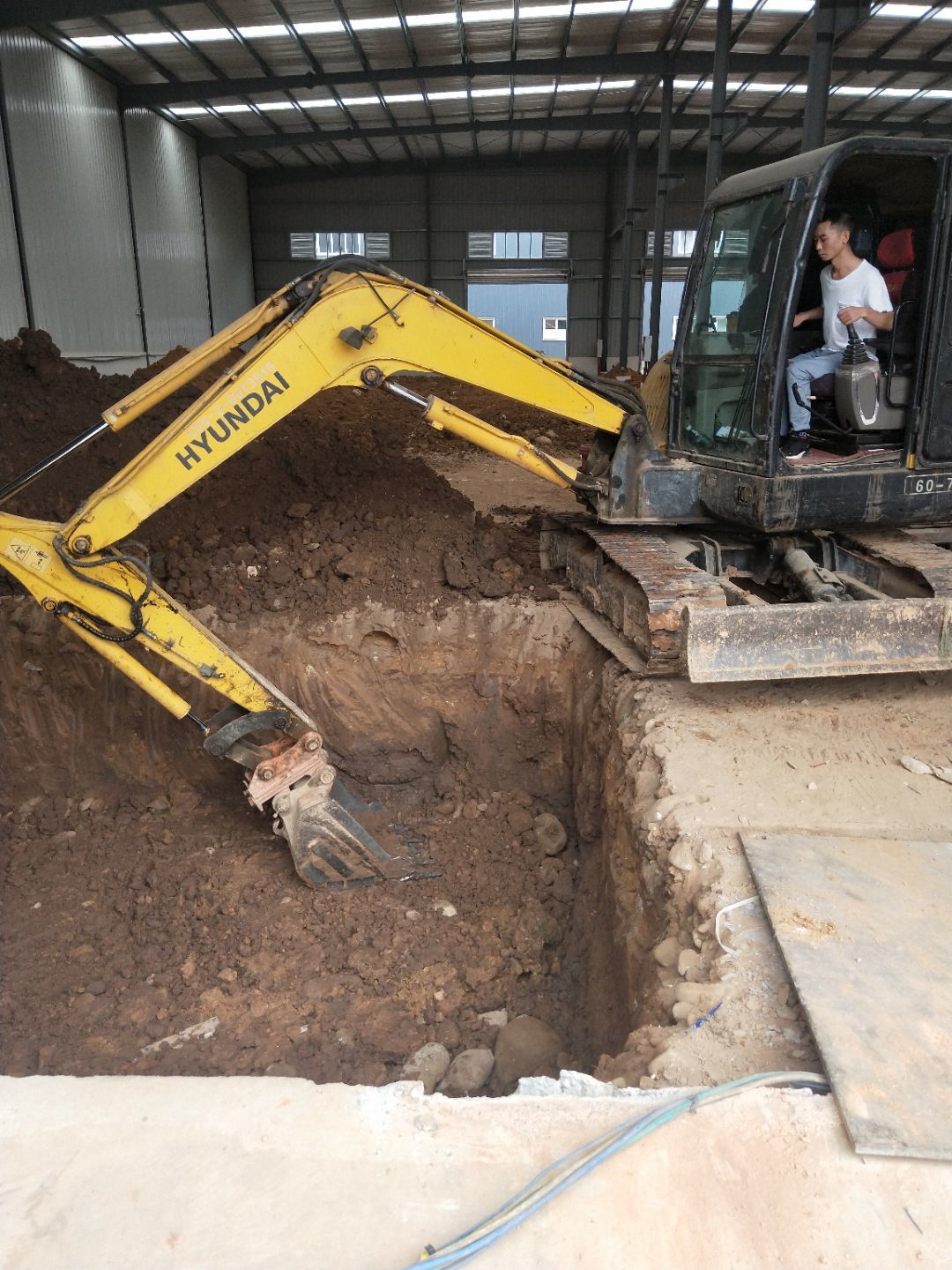

    地坪施工,擋水墻施工

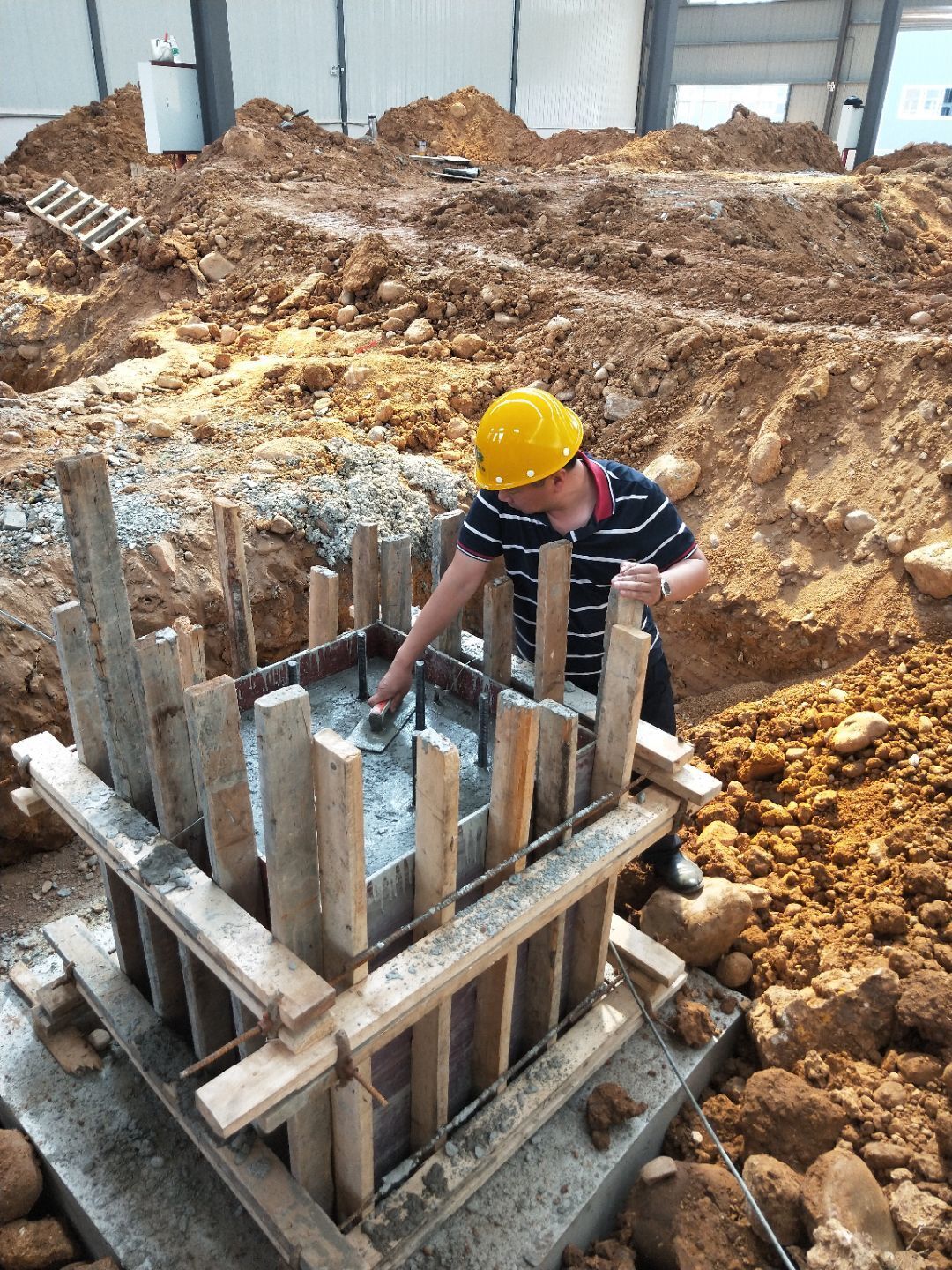

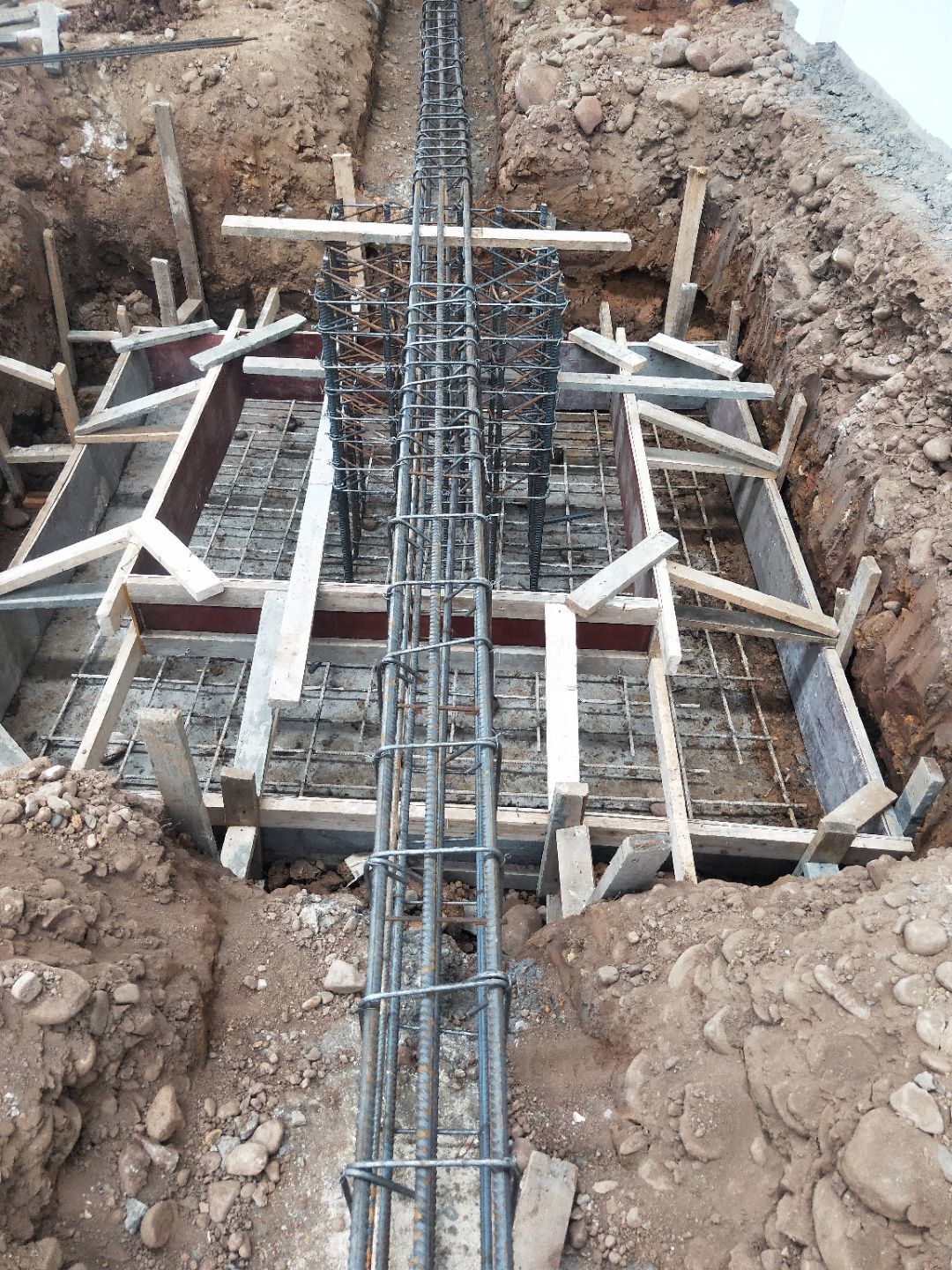

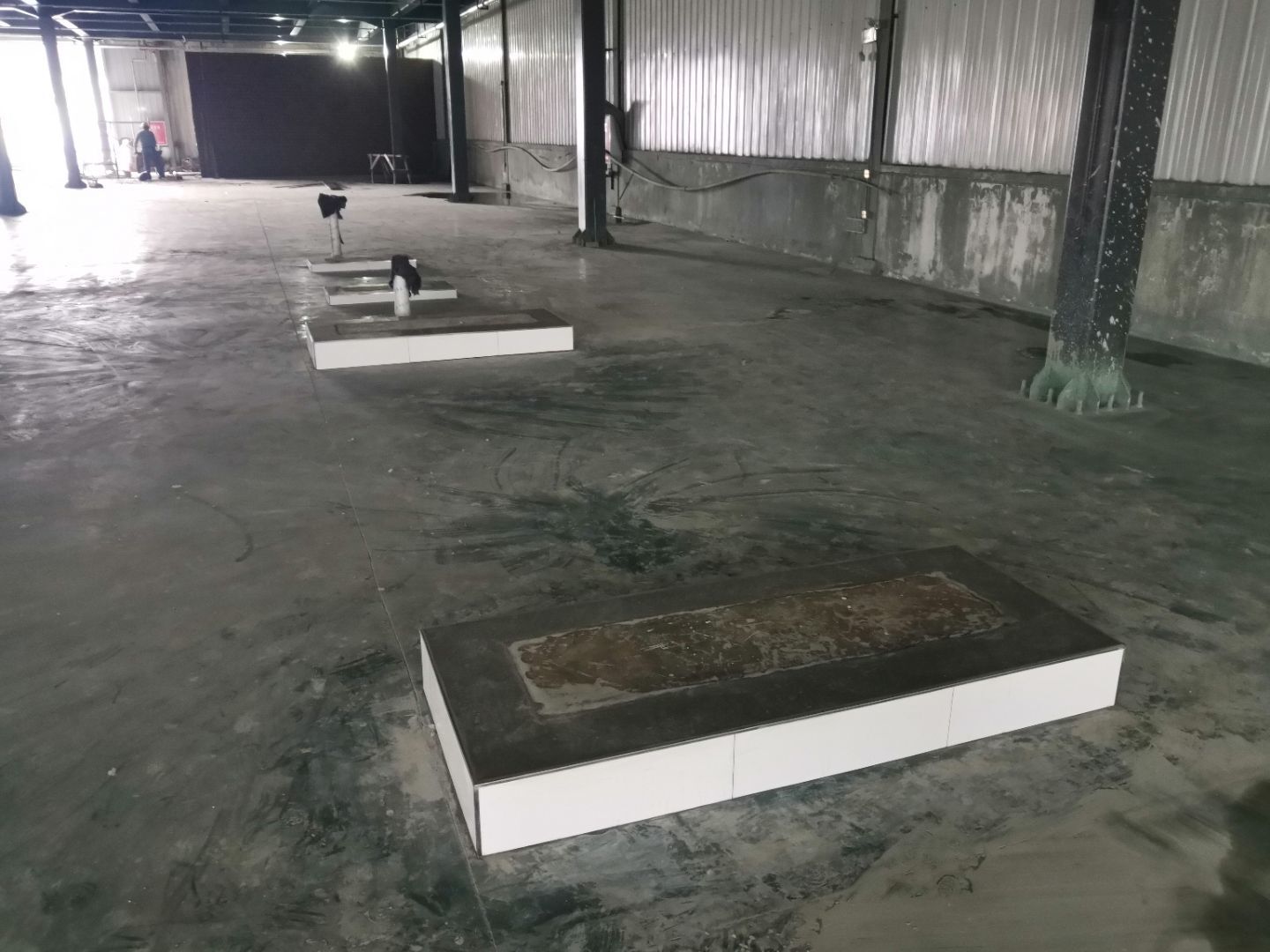

  • 2020-08-01

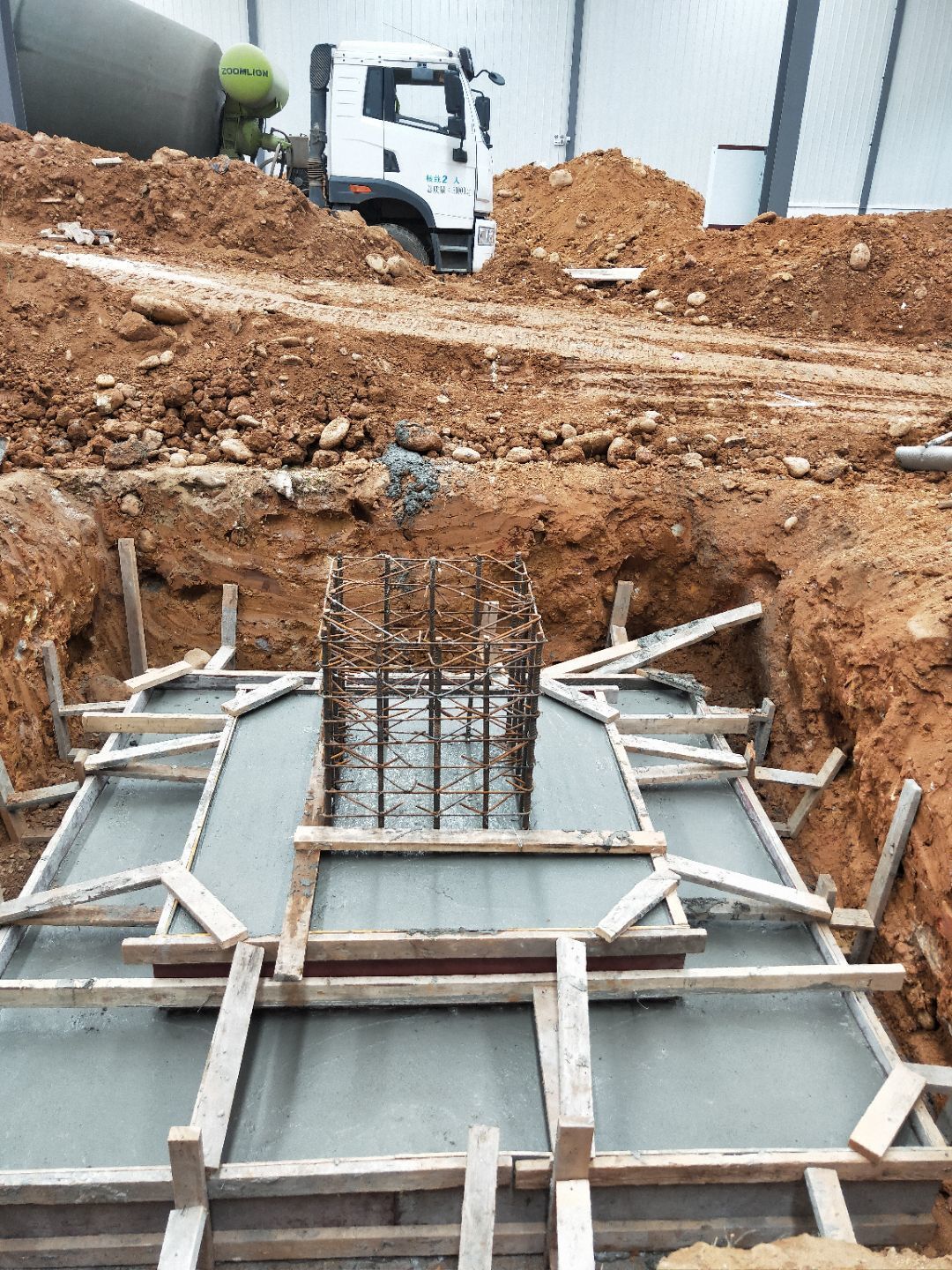

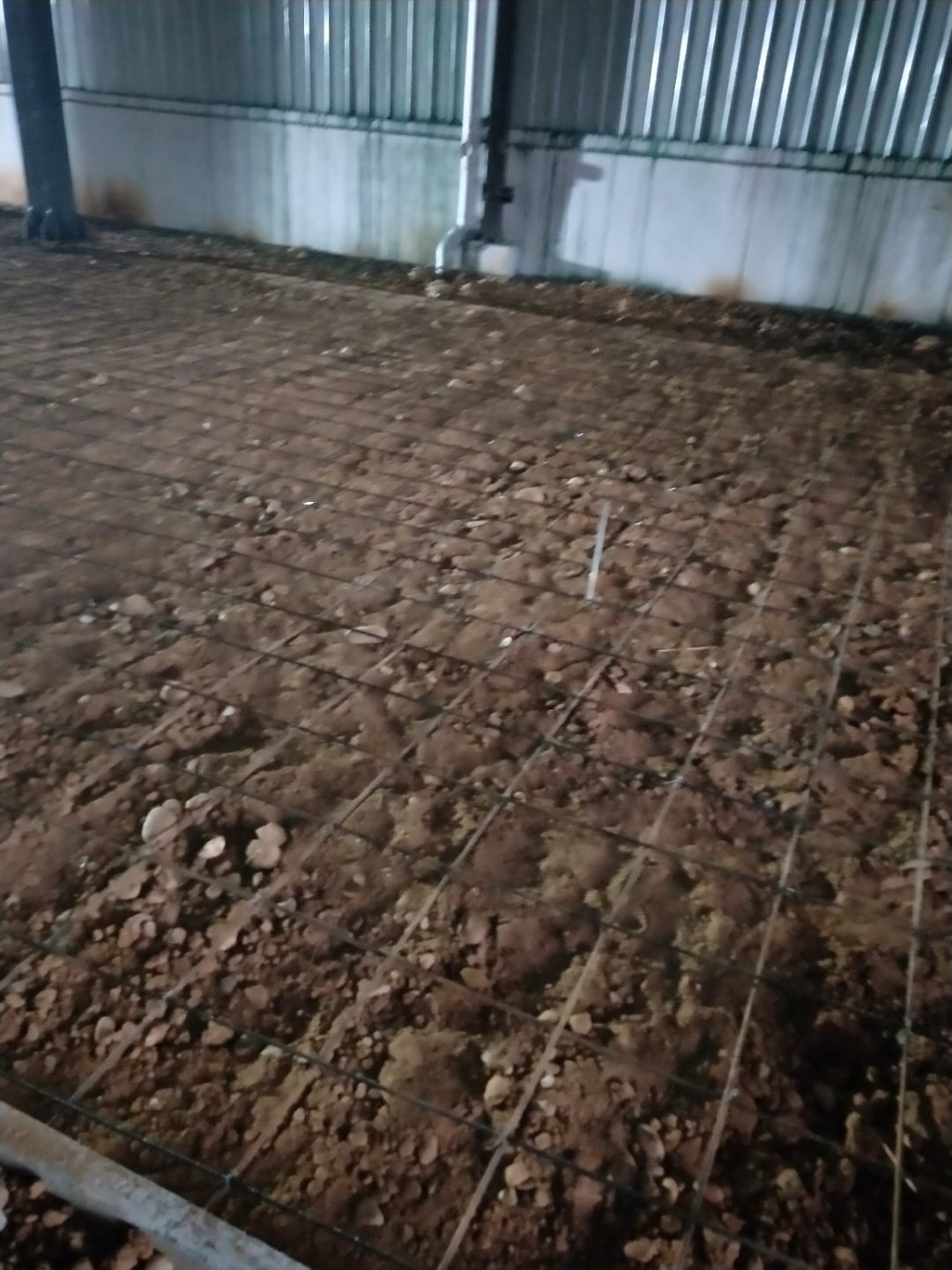

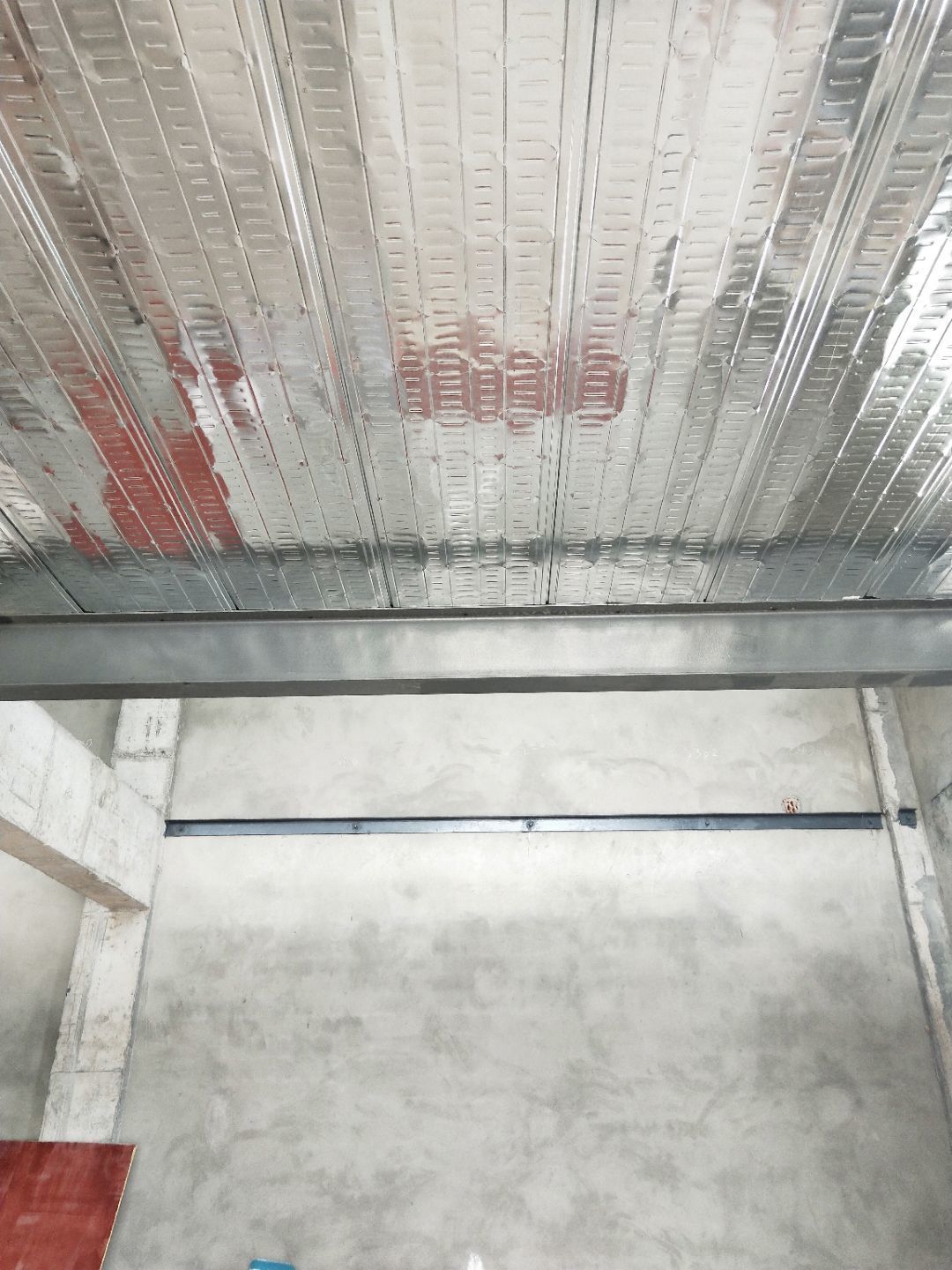

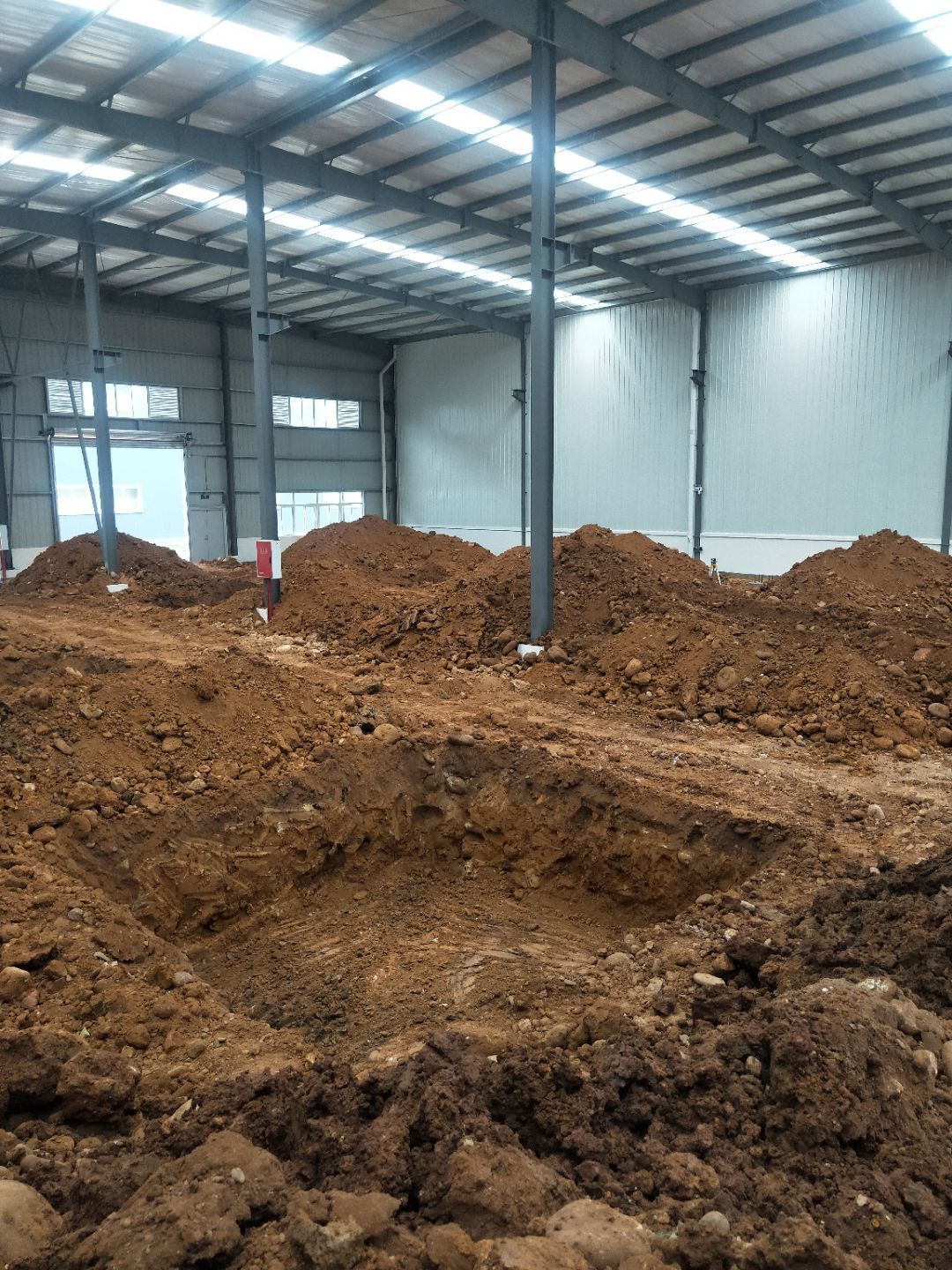

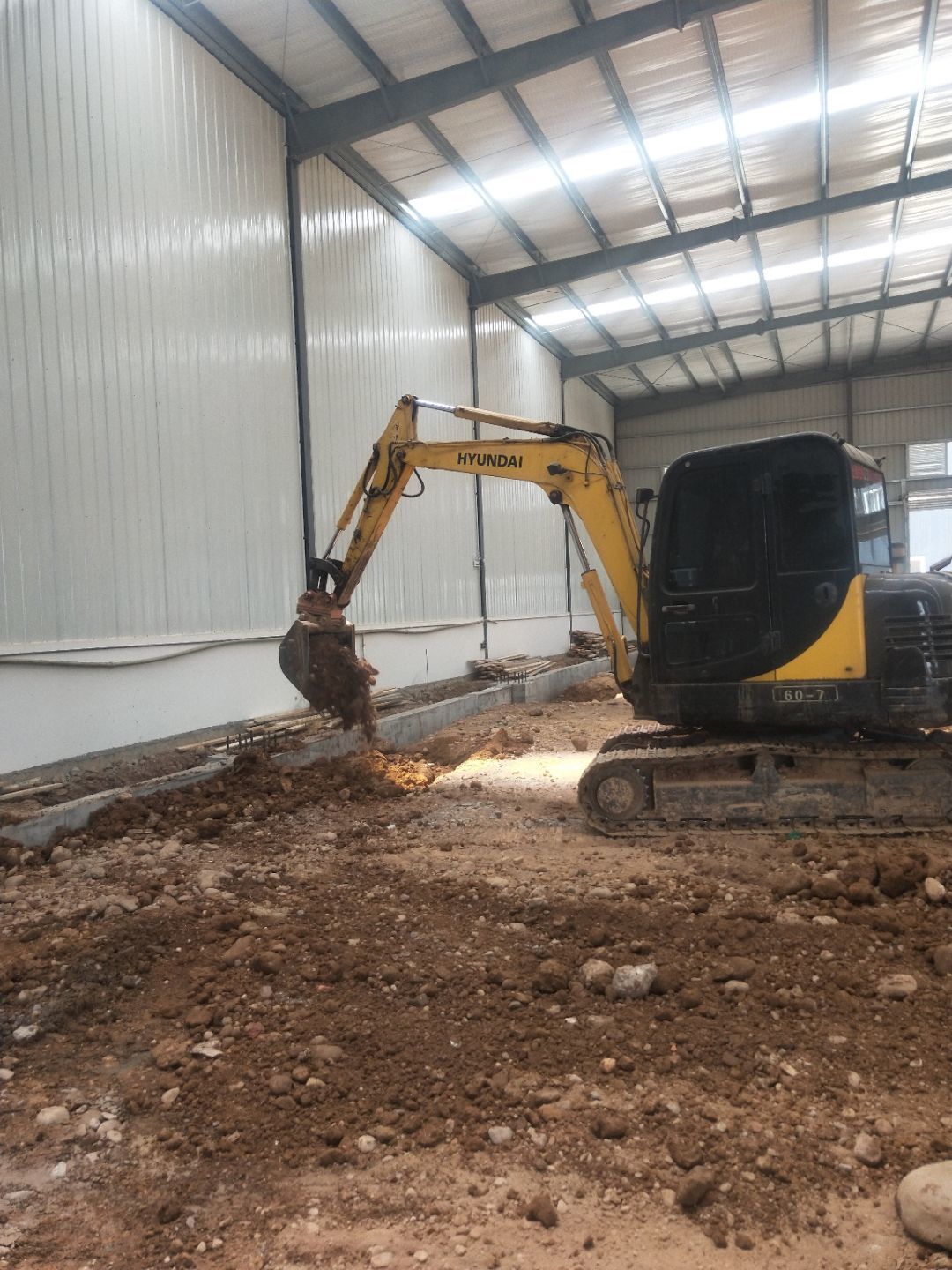

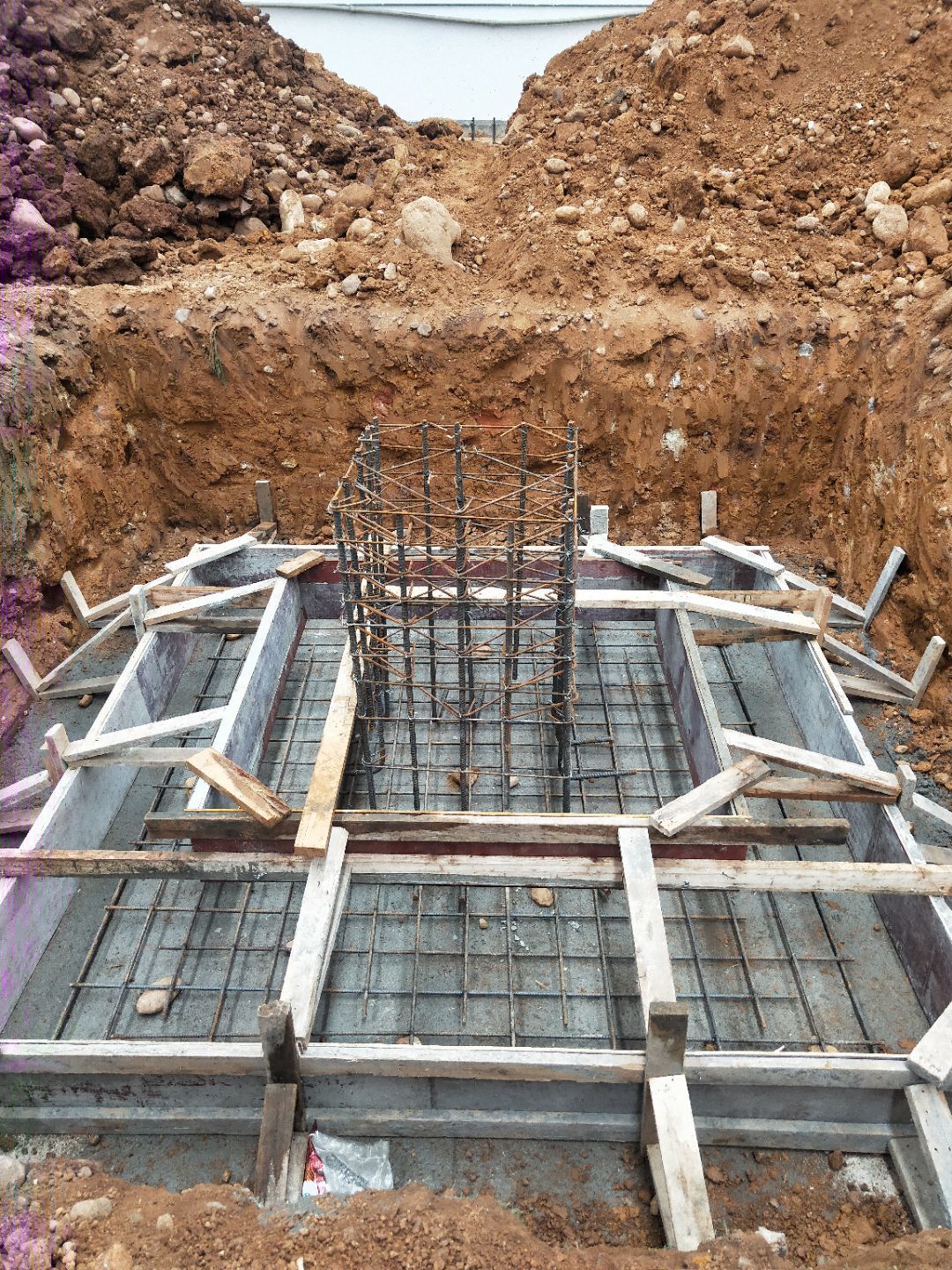

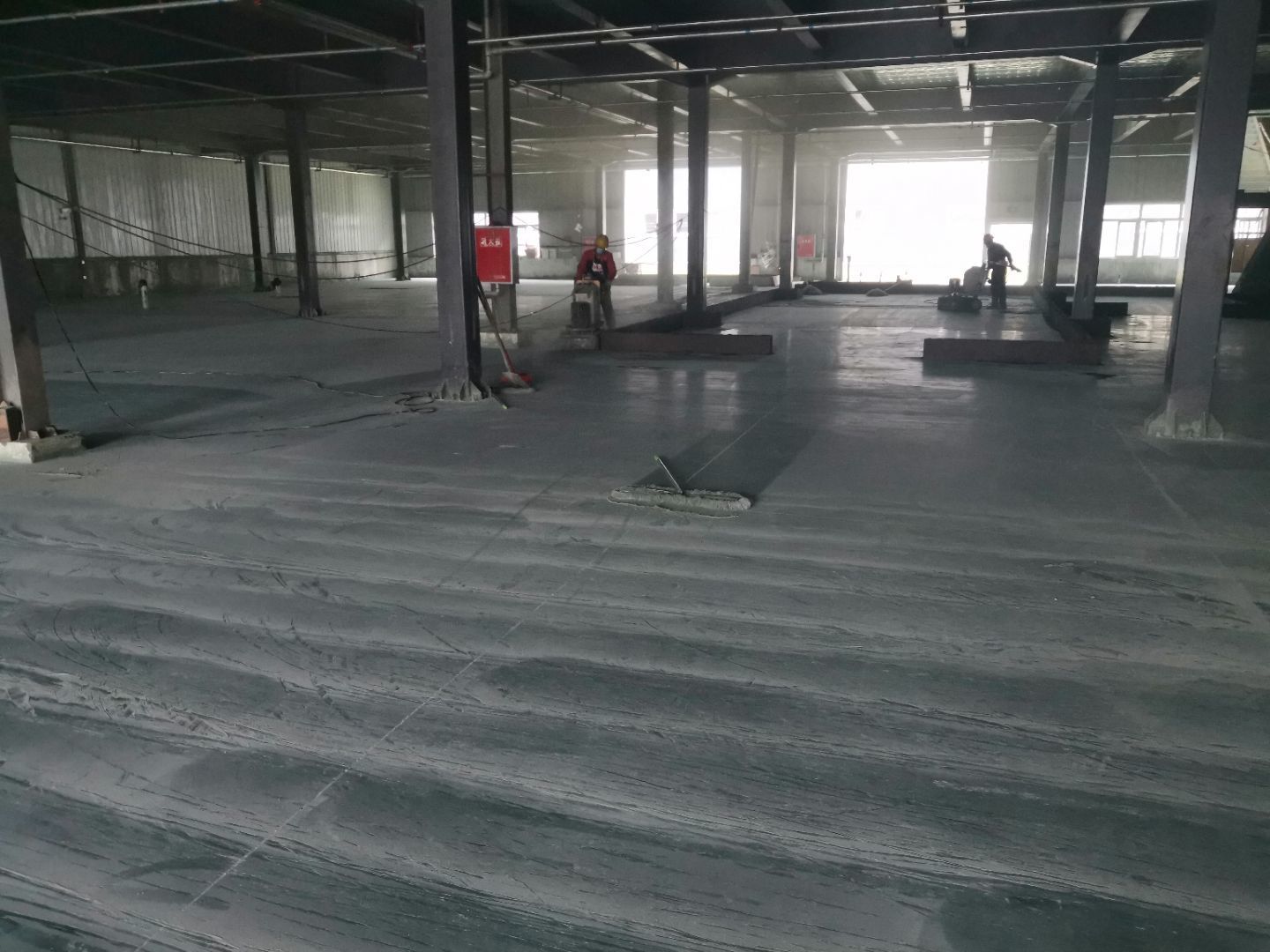

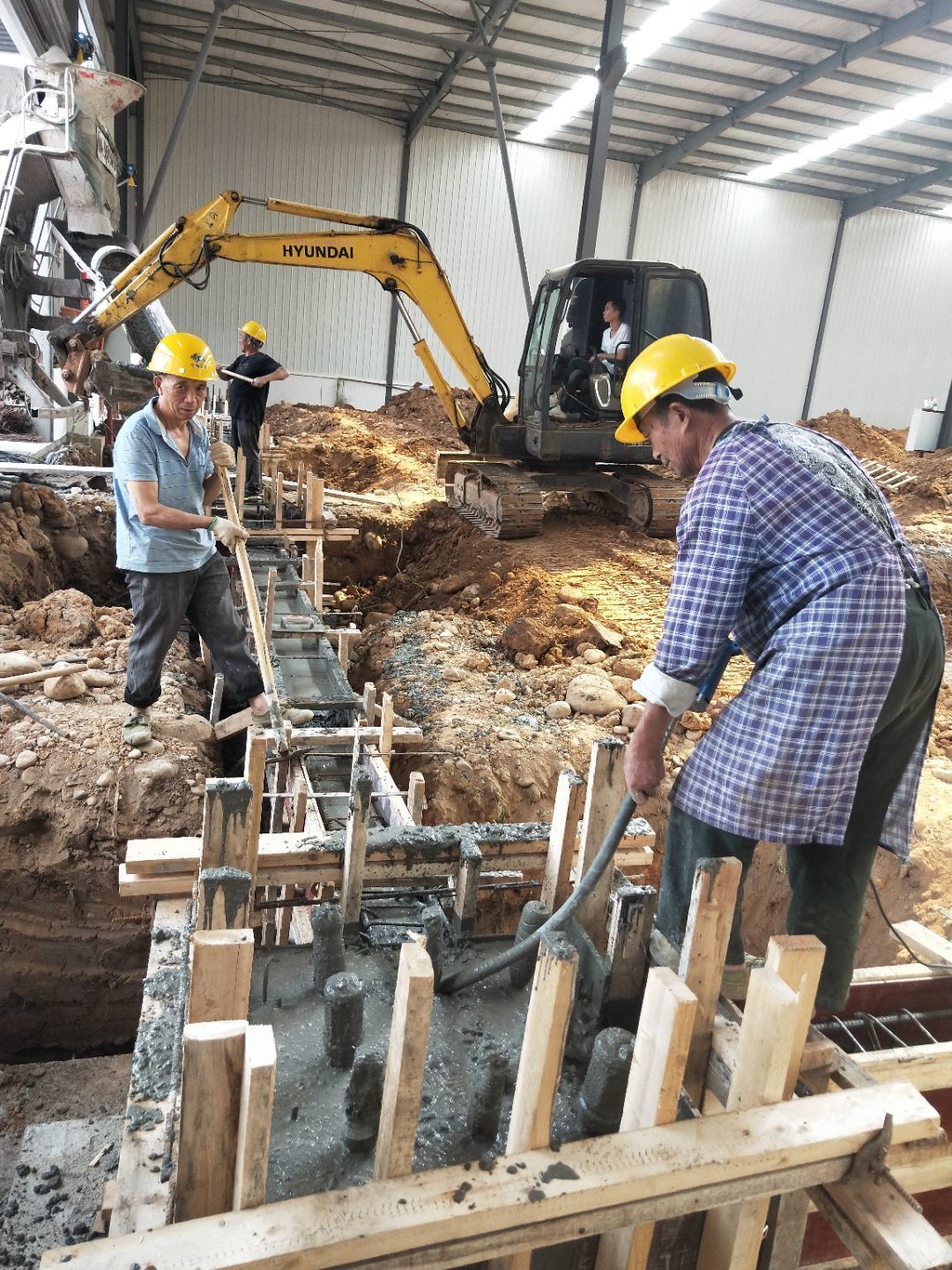

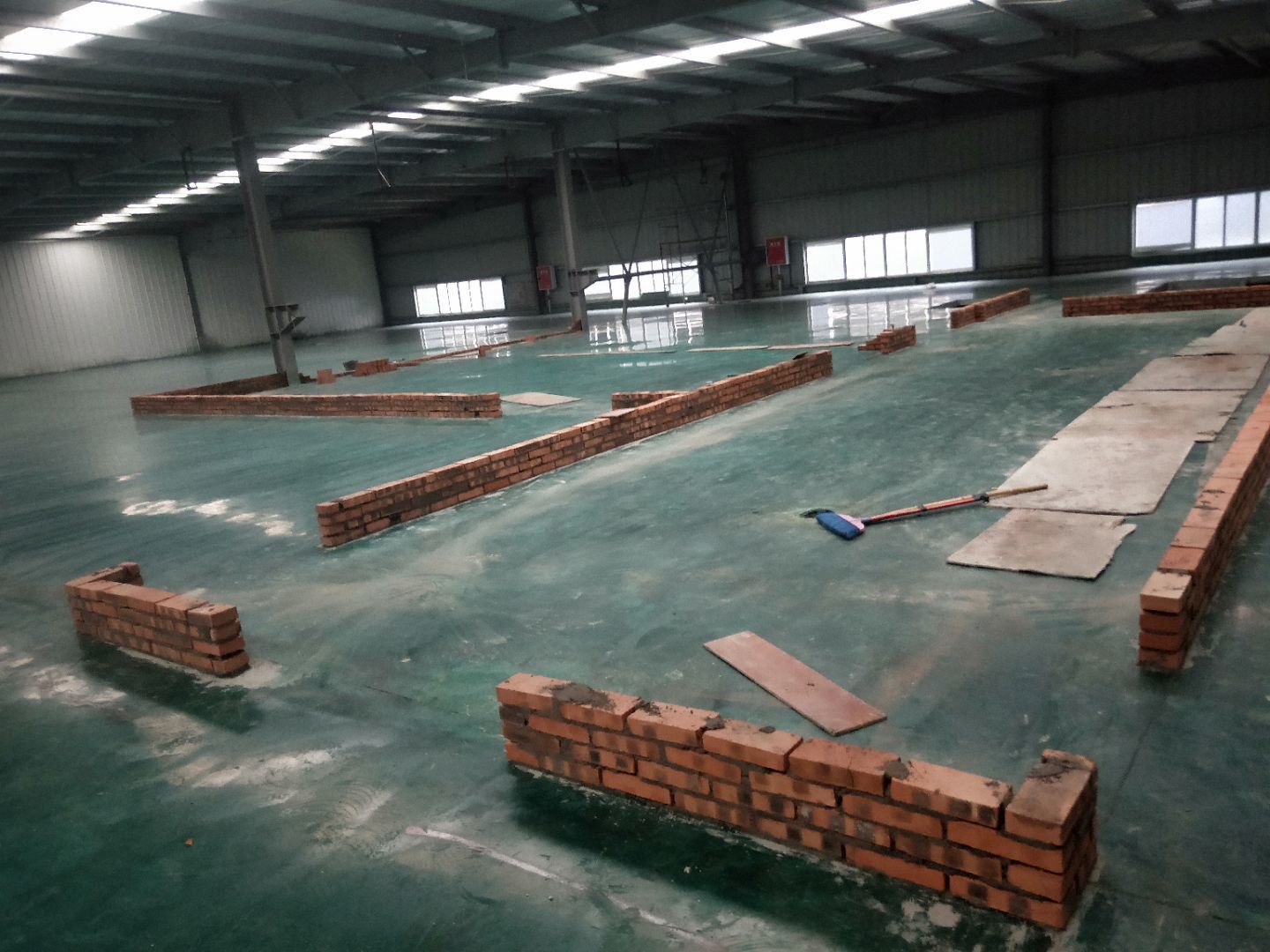

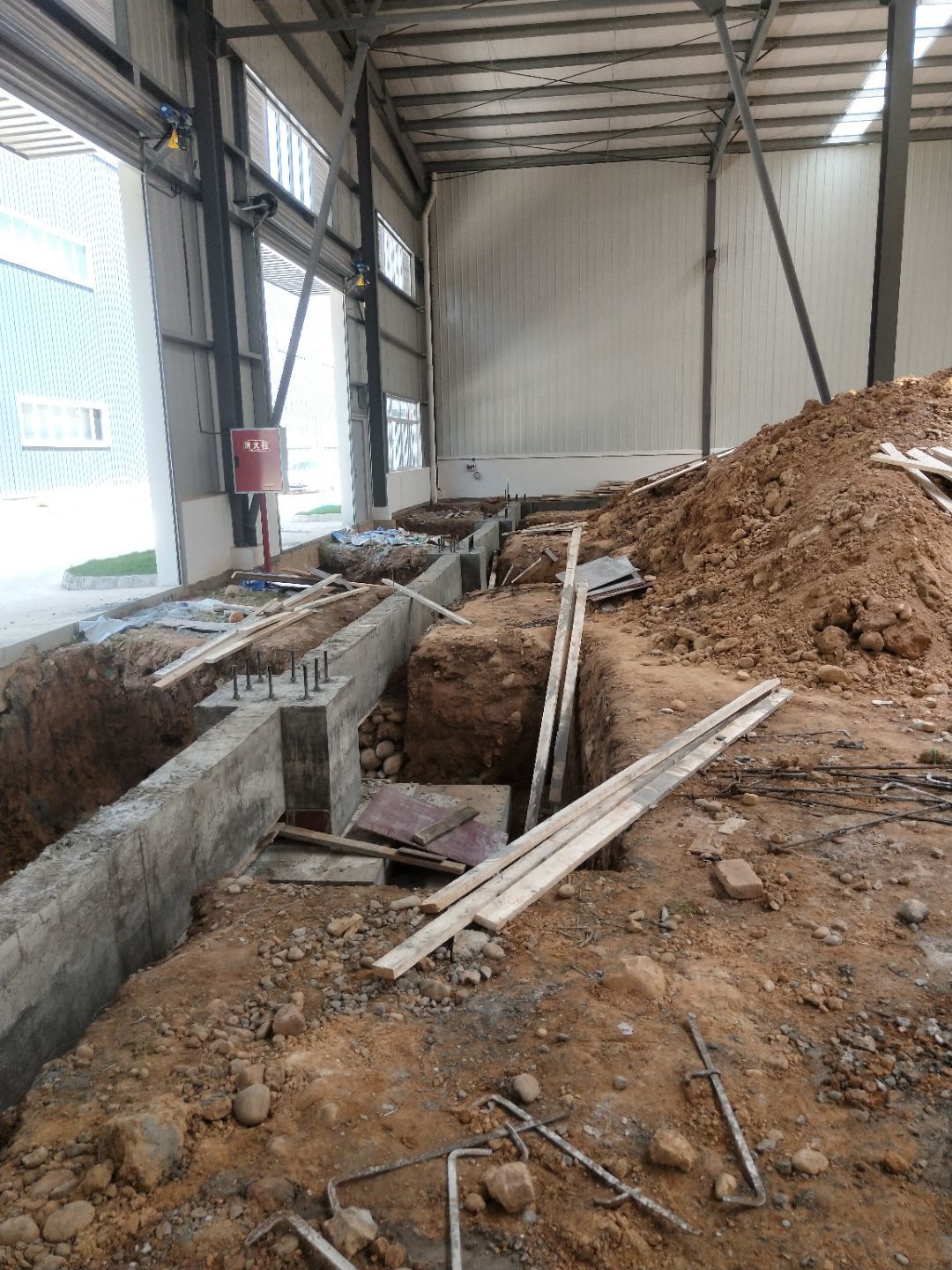

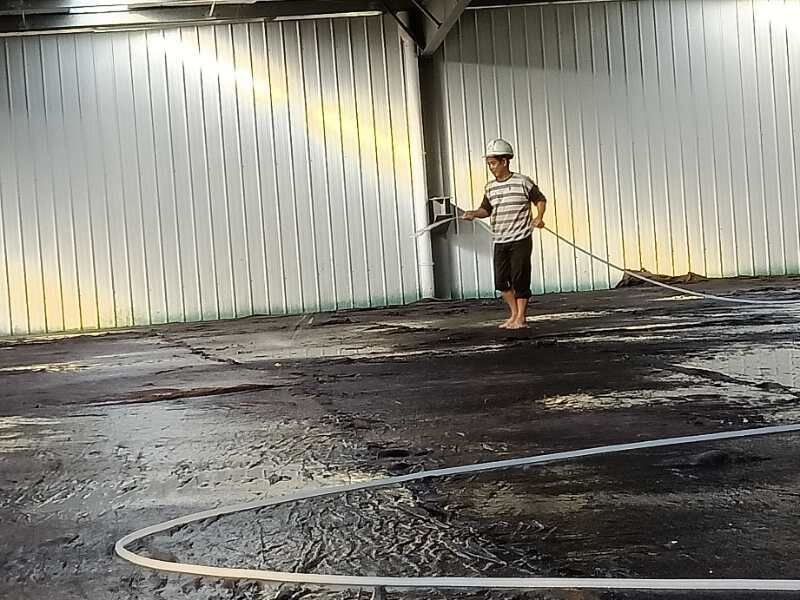

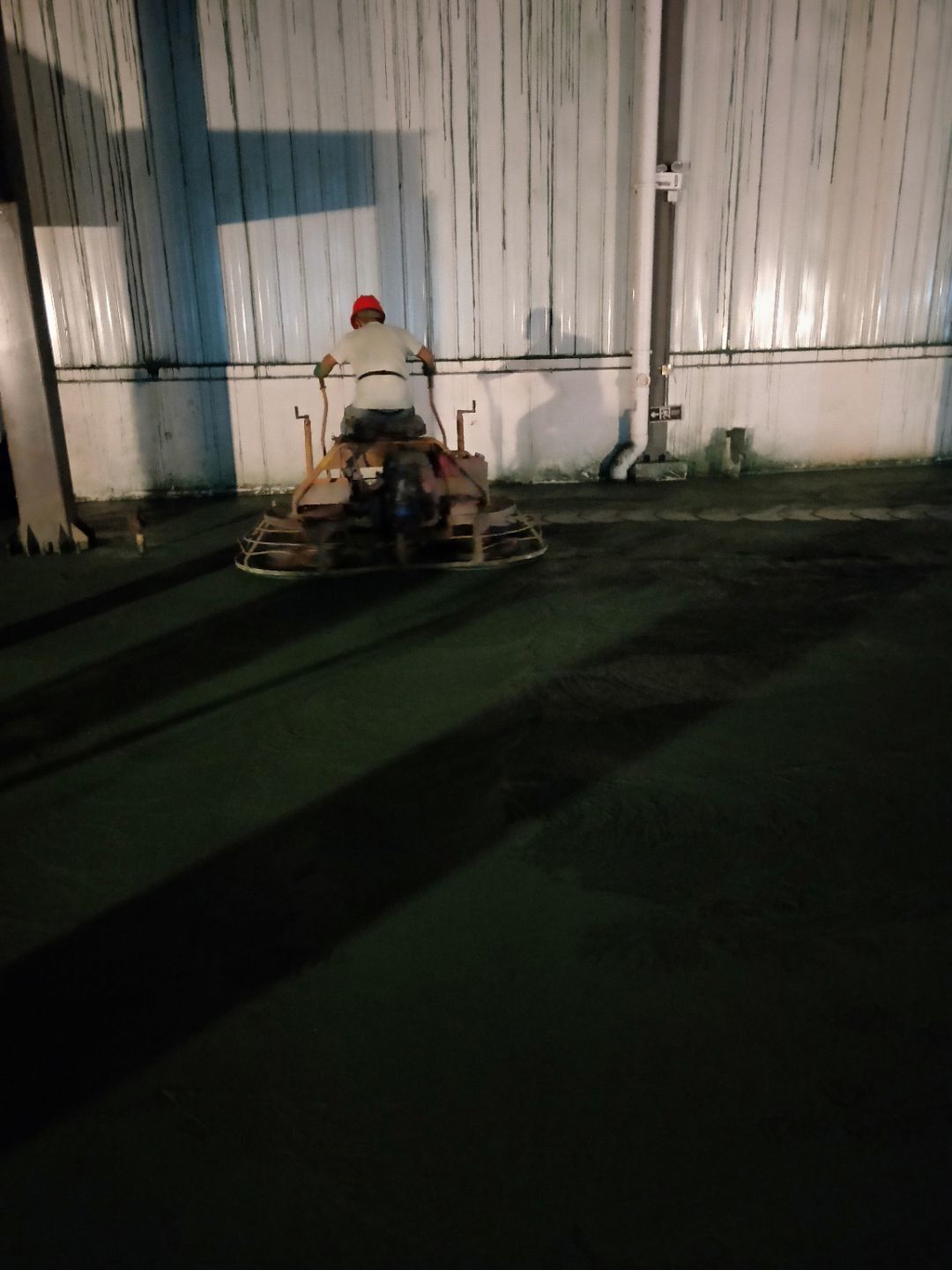

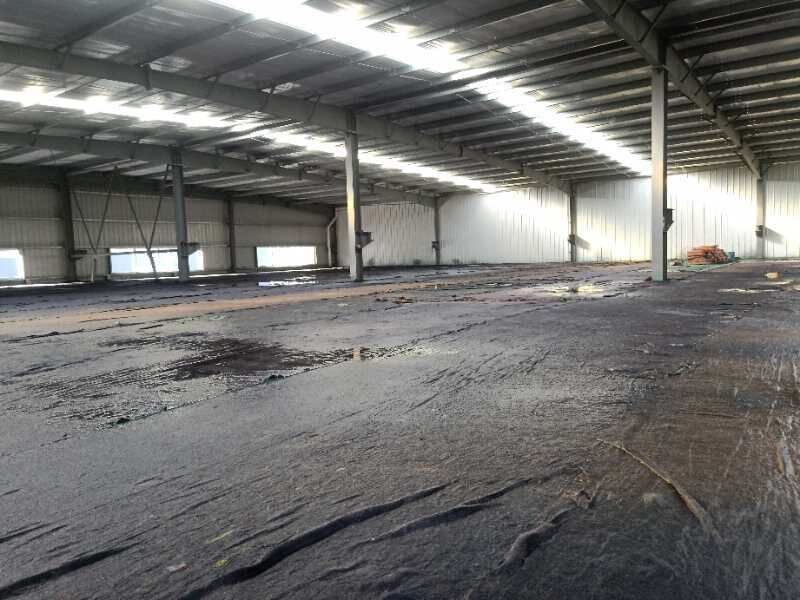

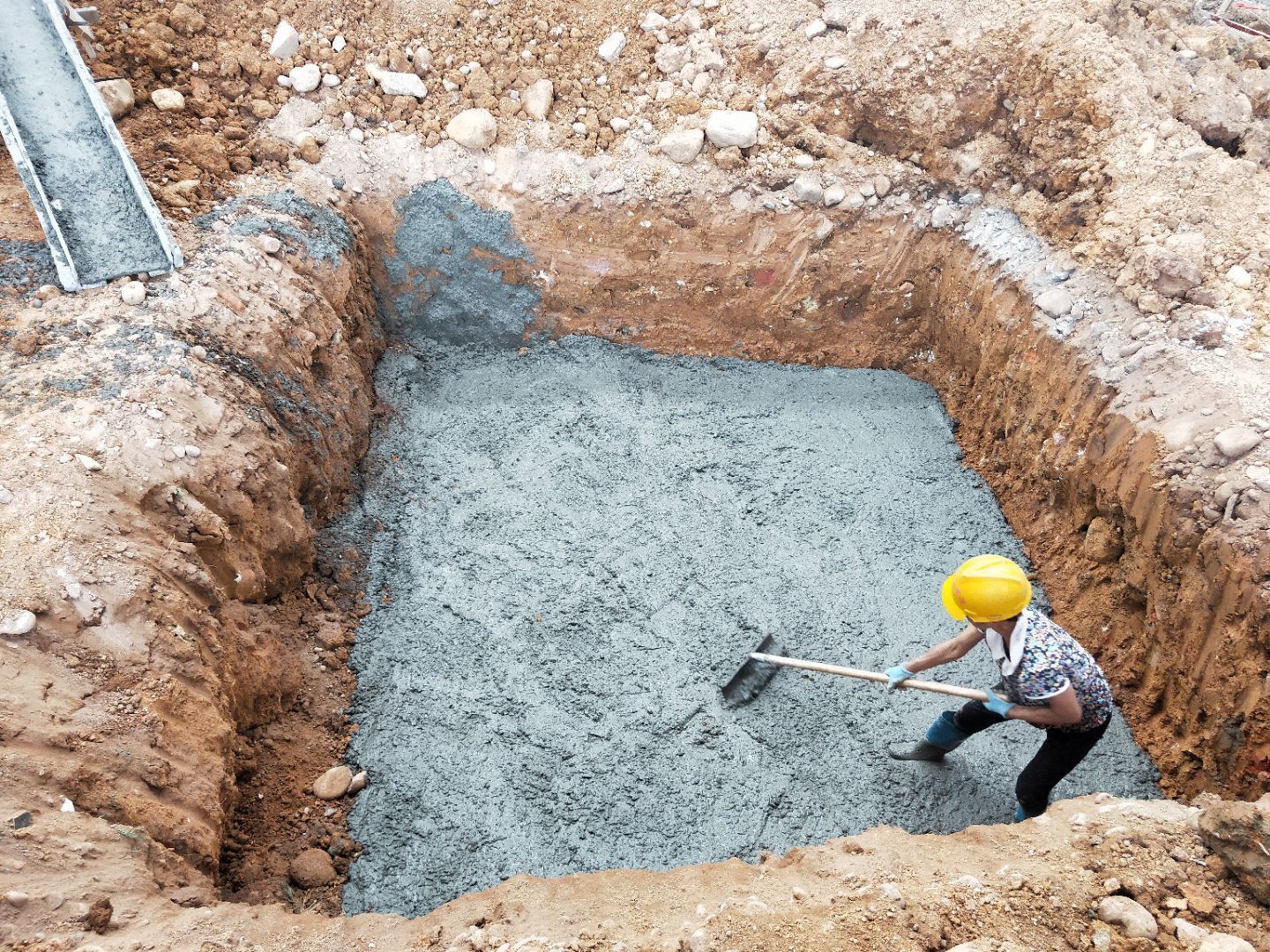

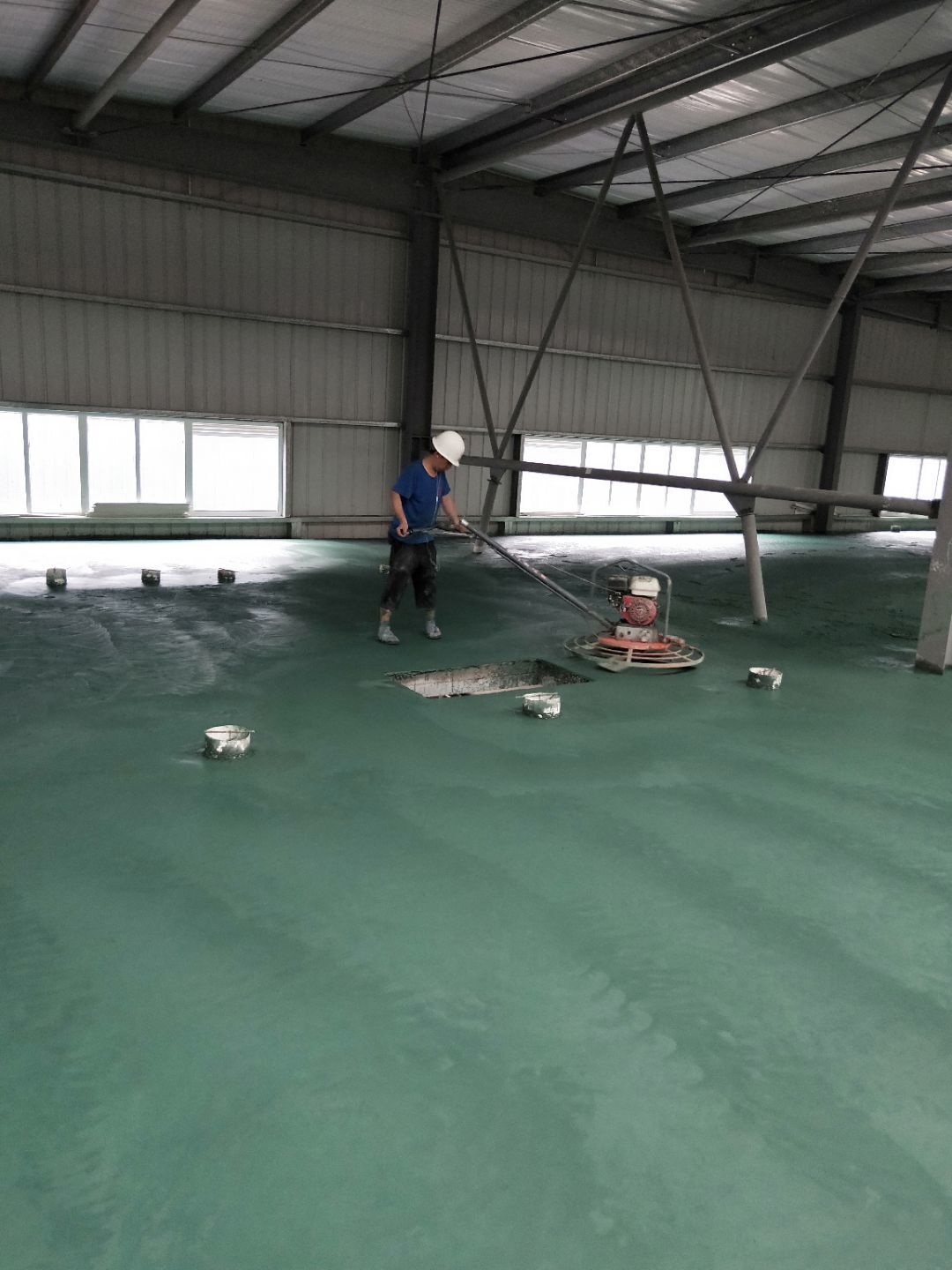

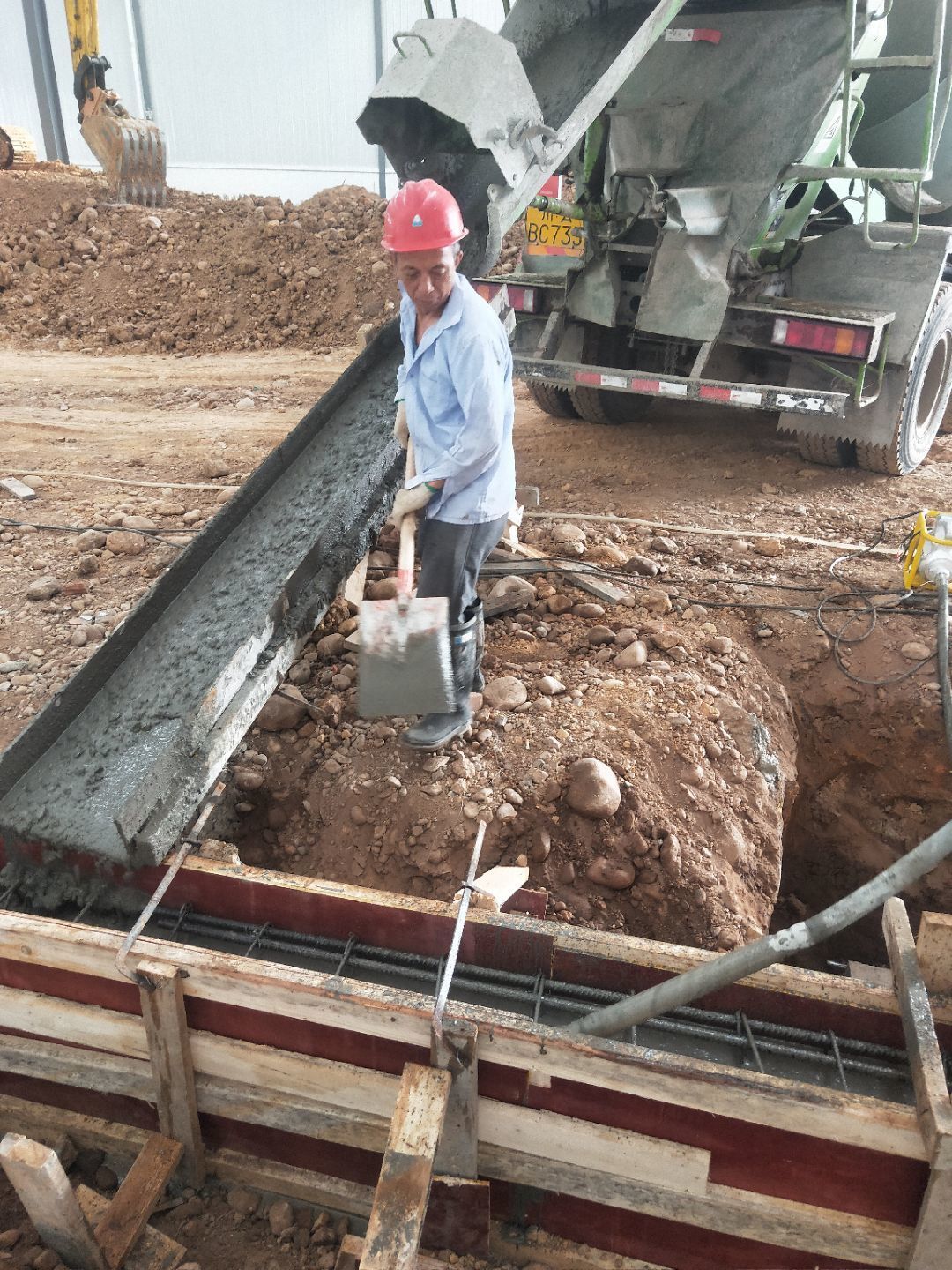

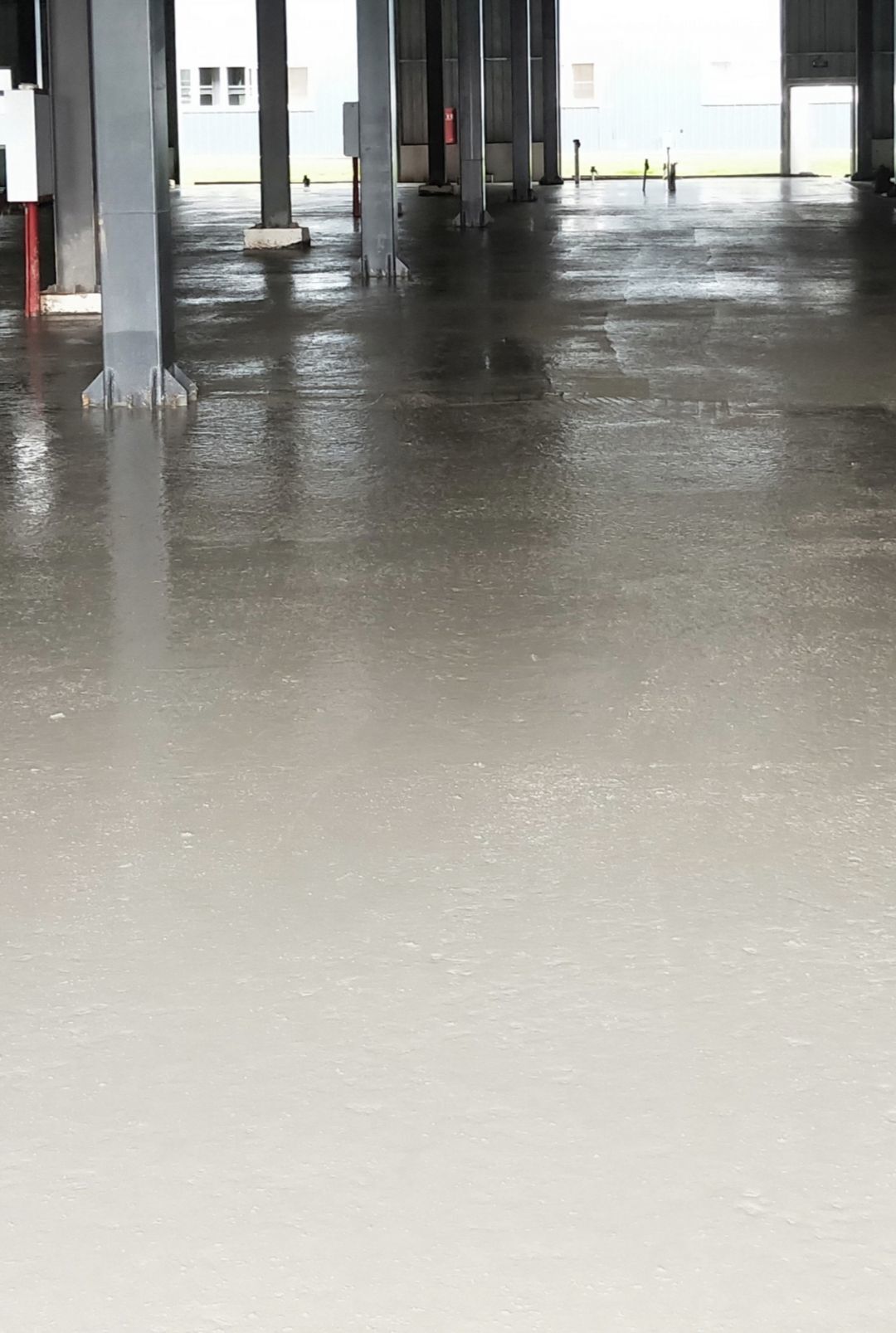

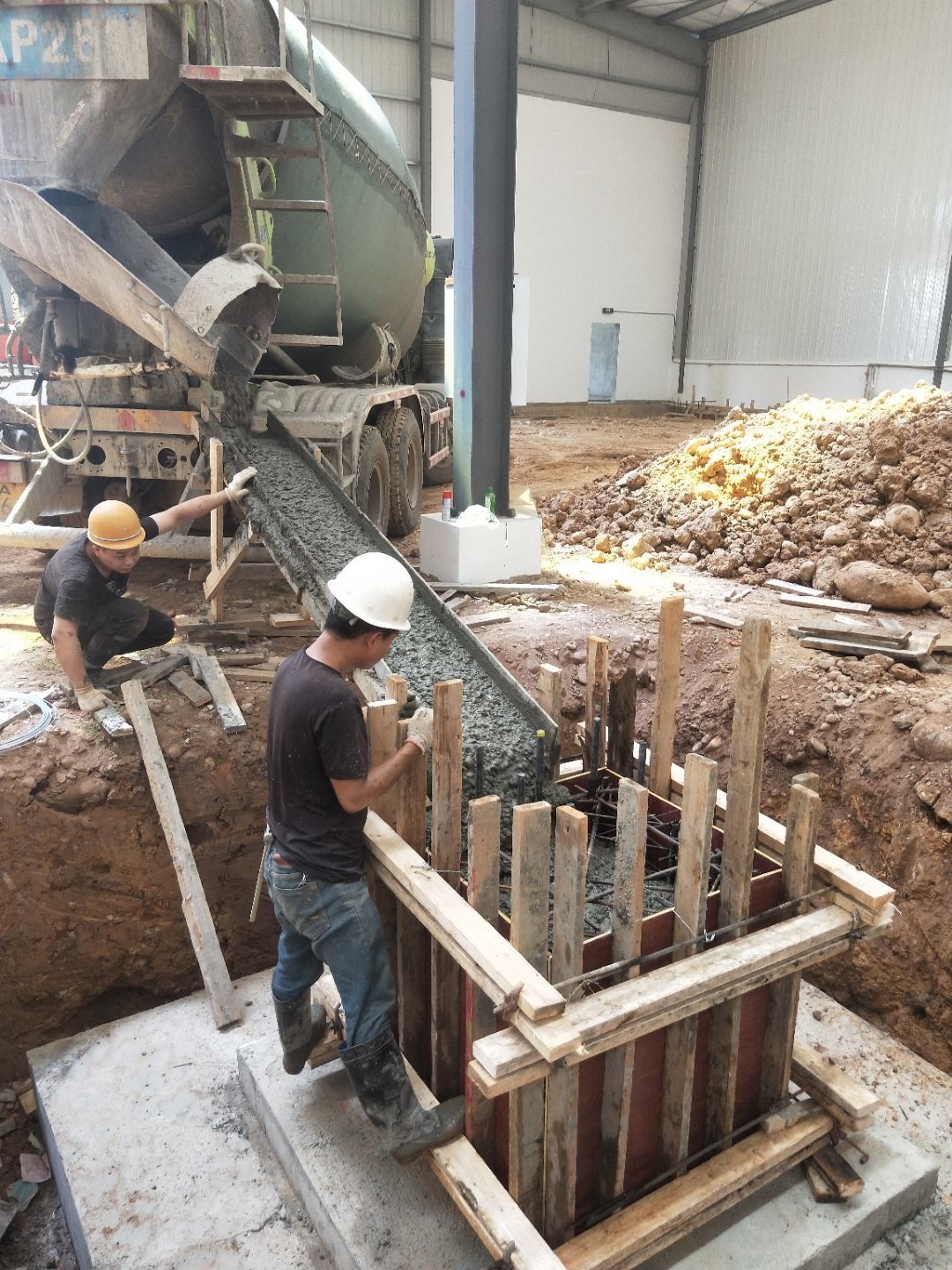

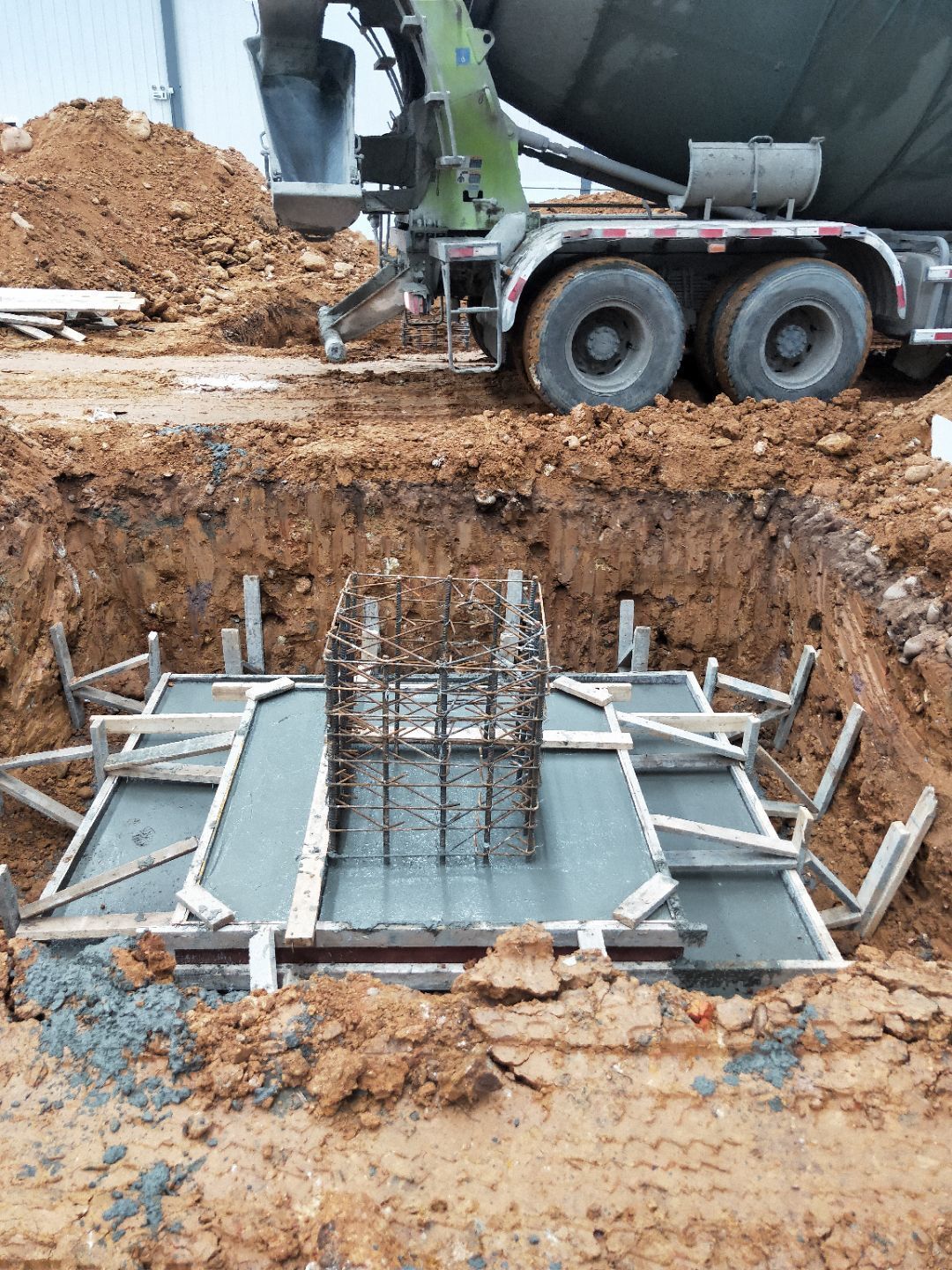

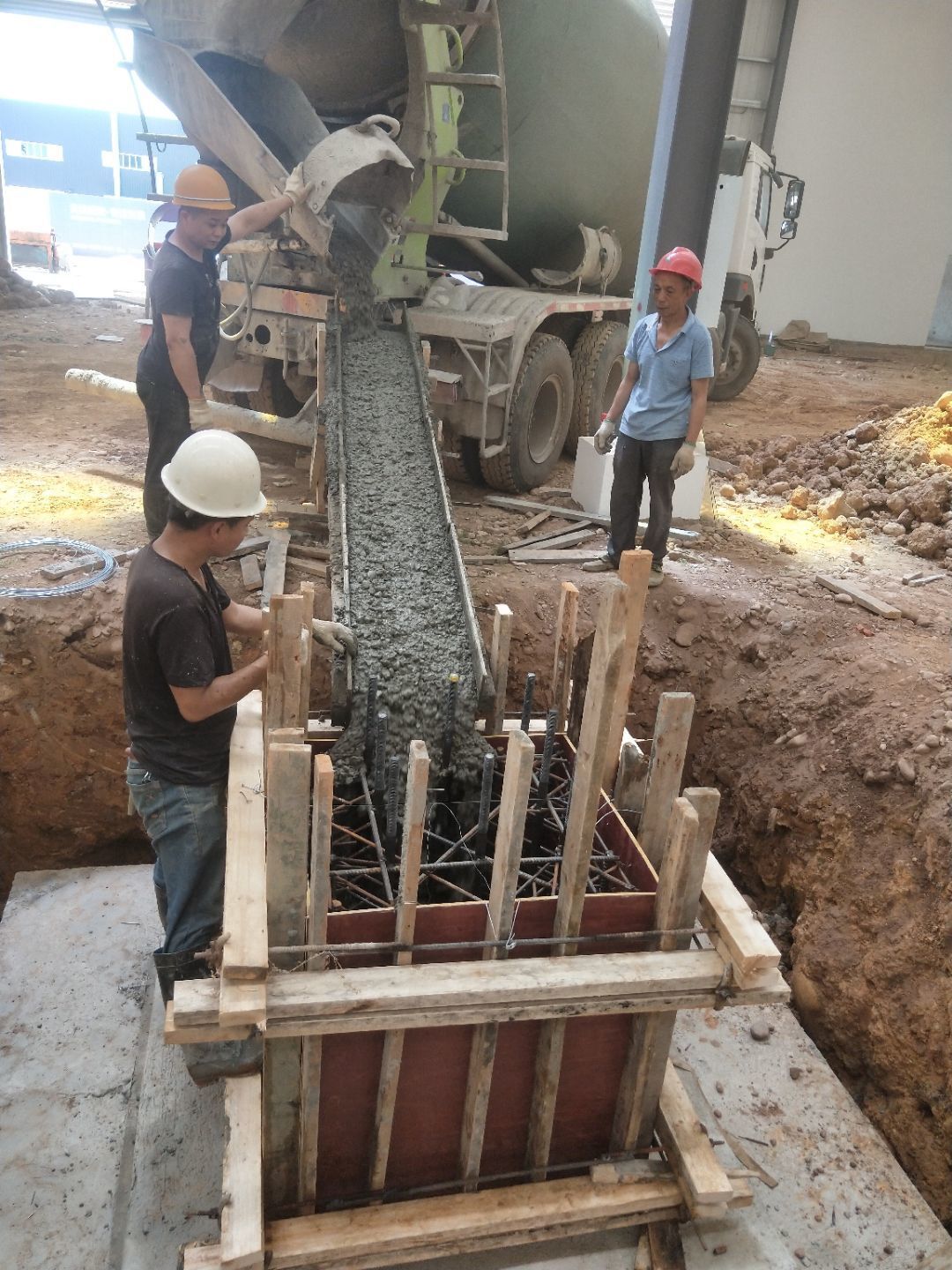

    一樓地平混凝土澆筑完成

  • 2020-07-27

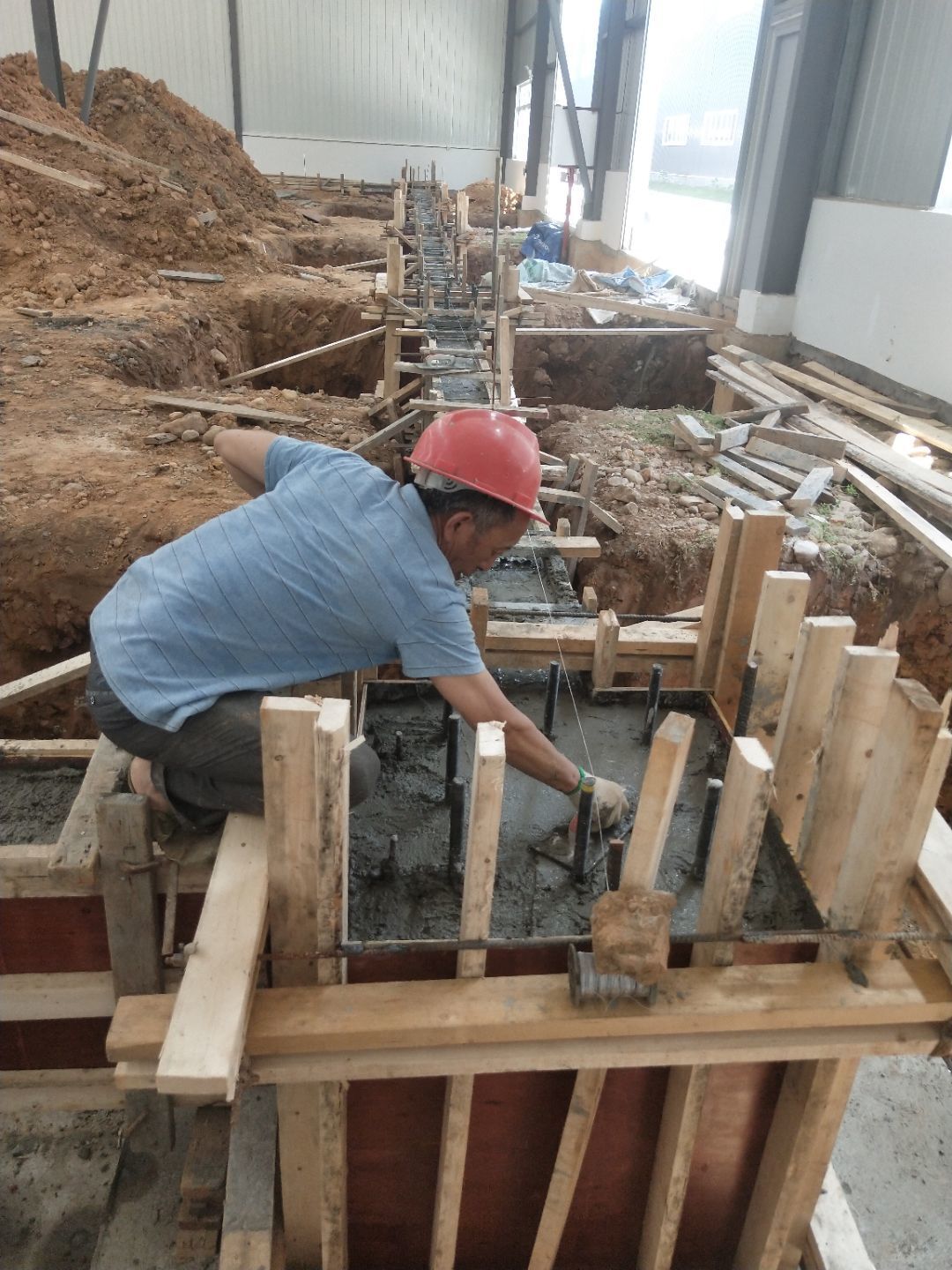

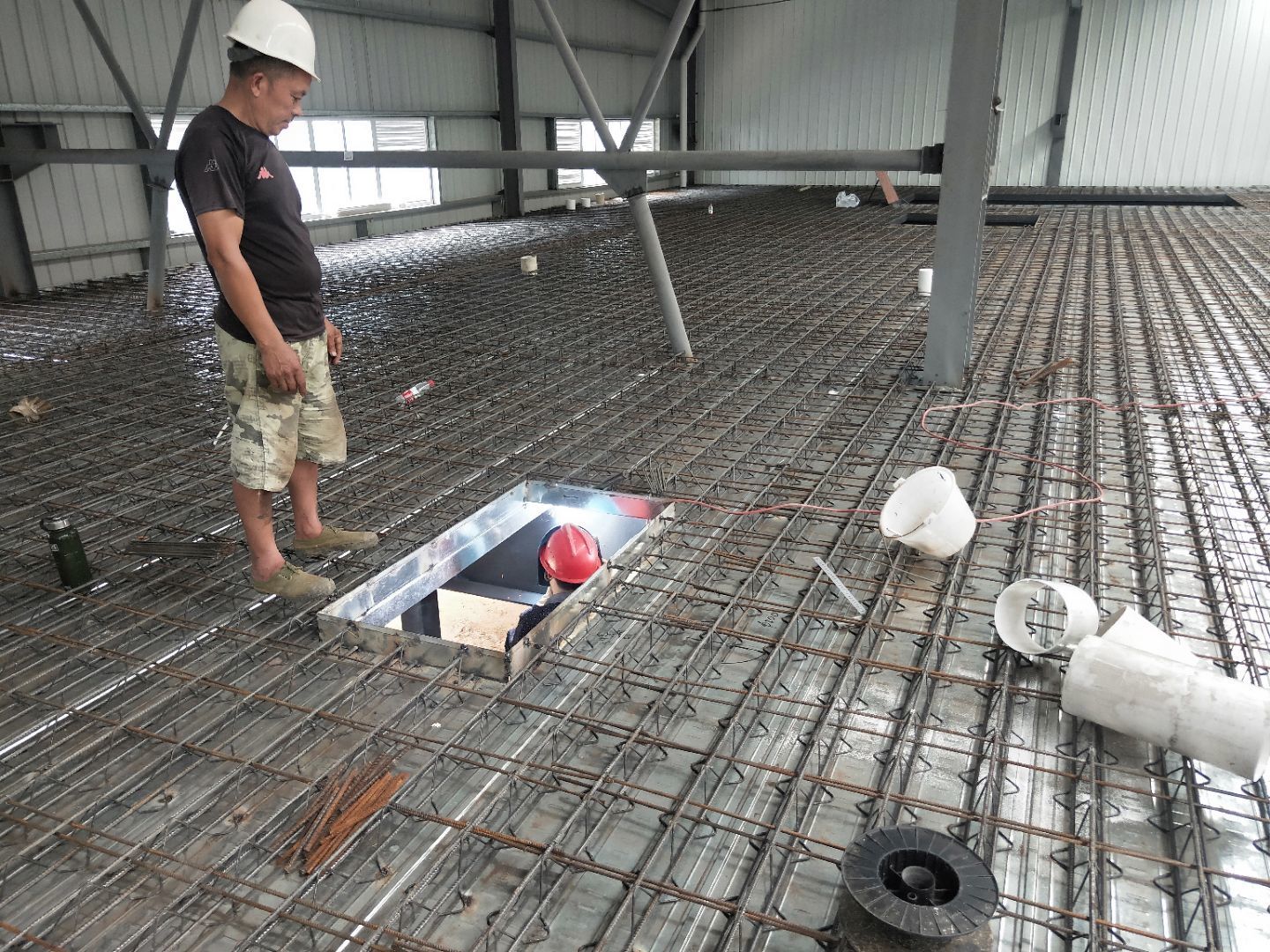

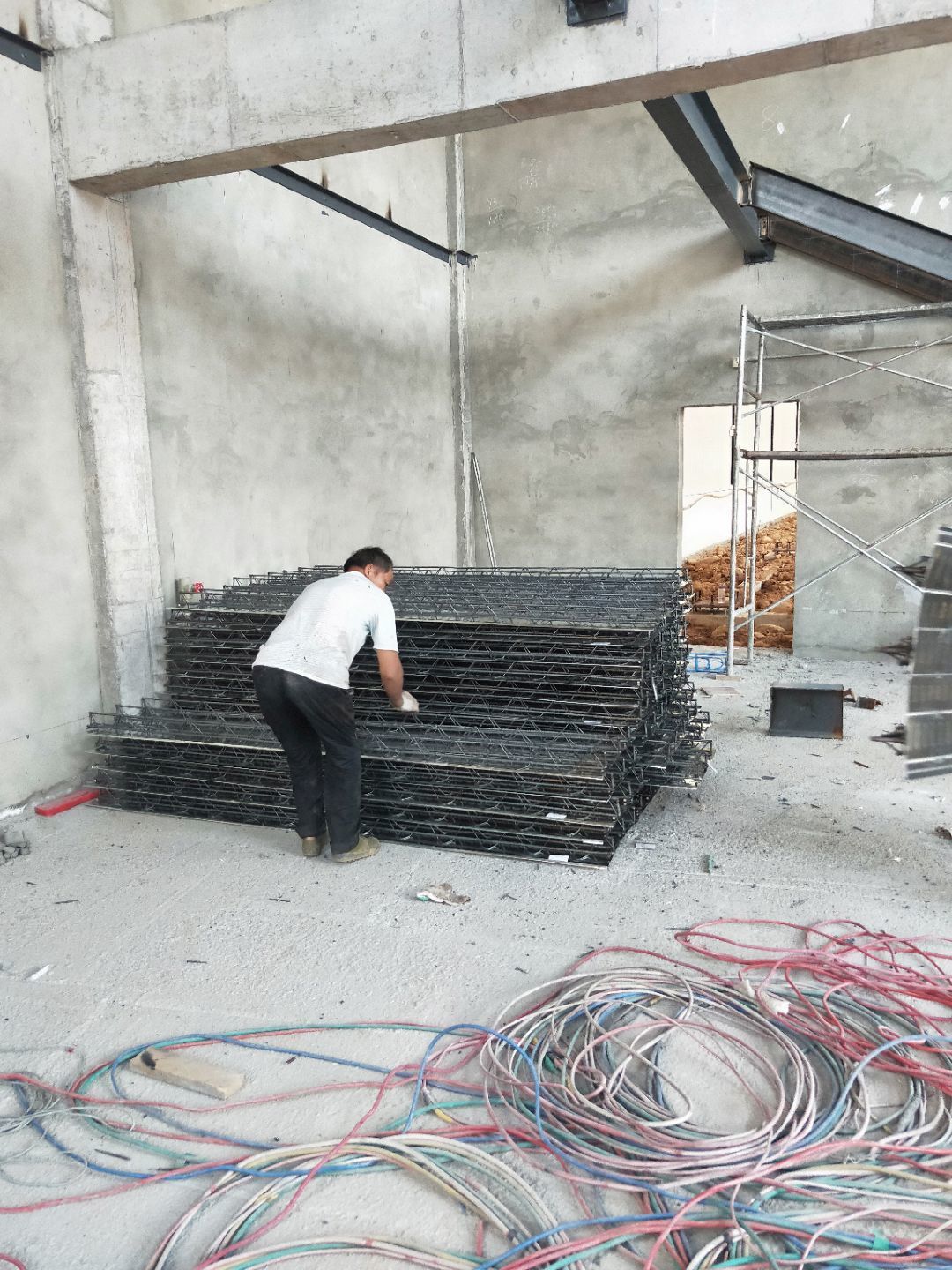

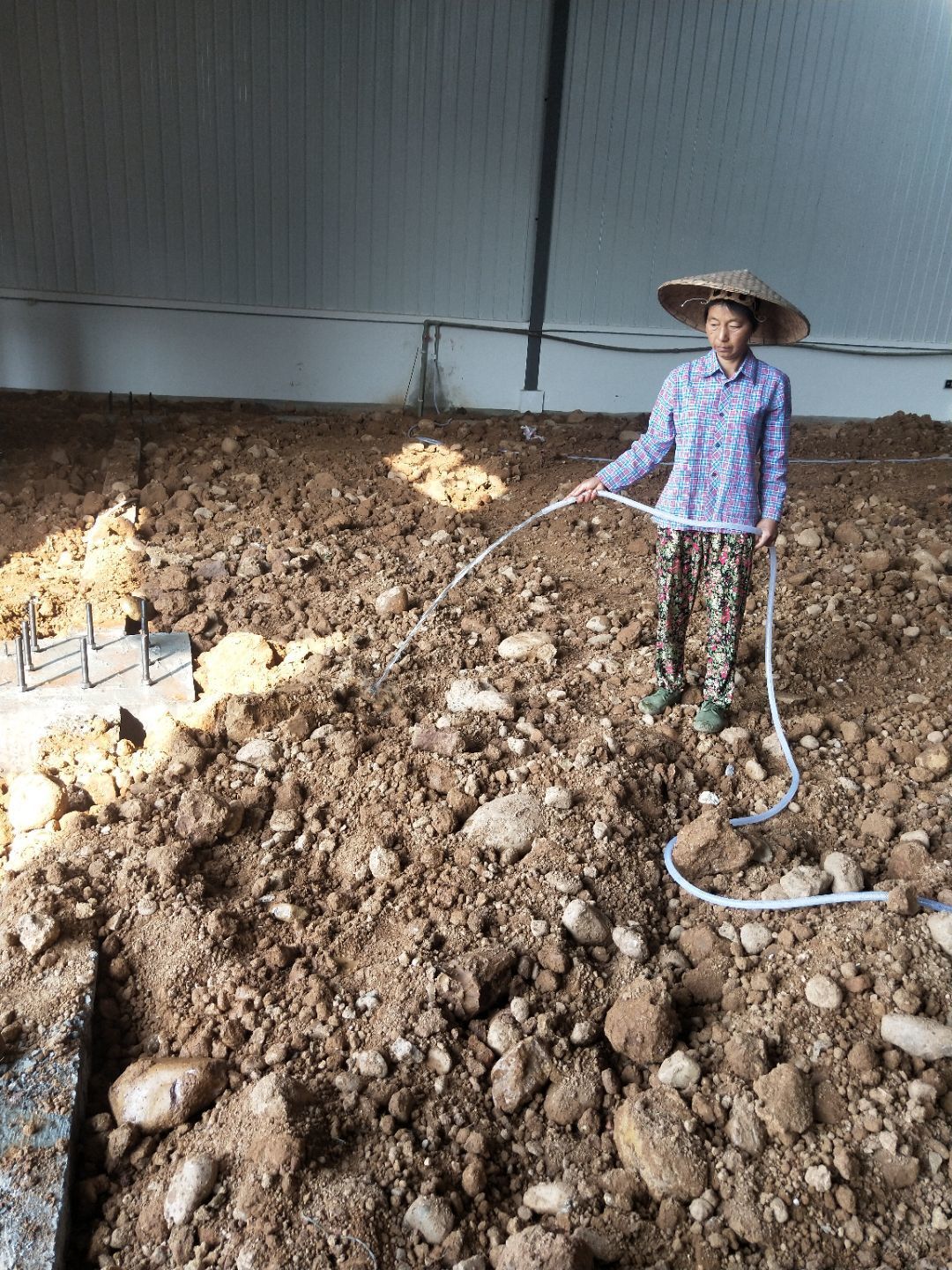

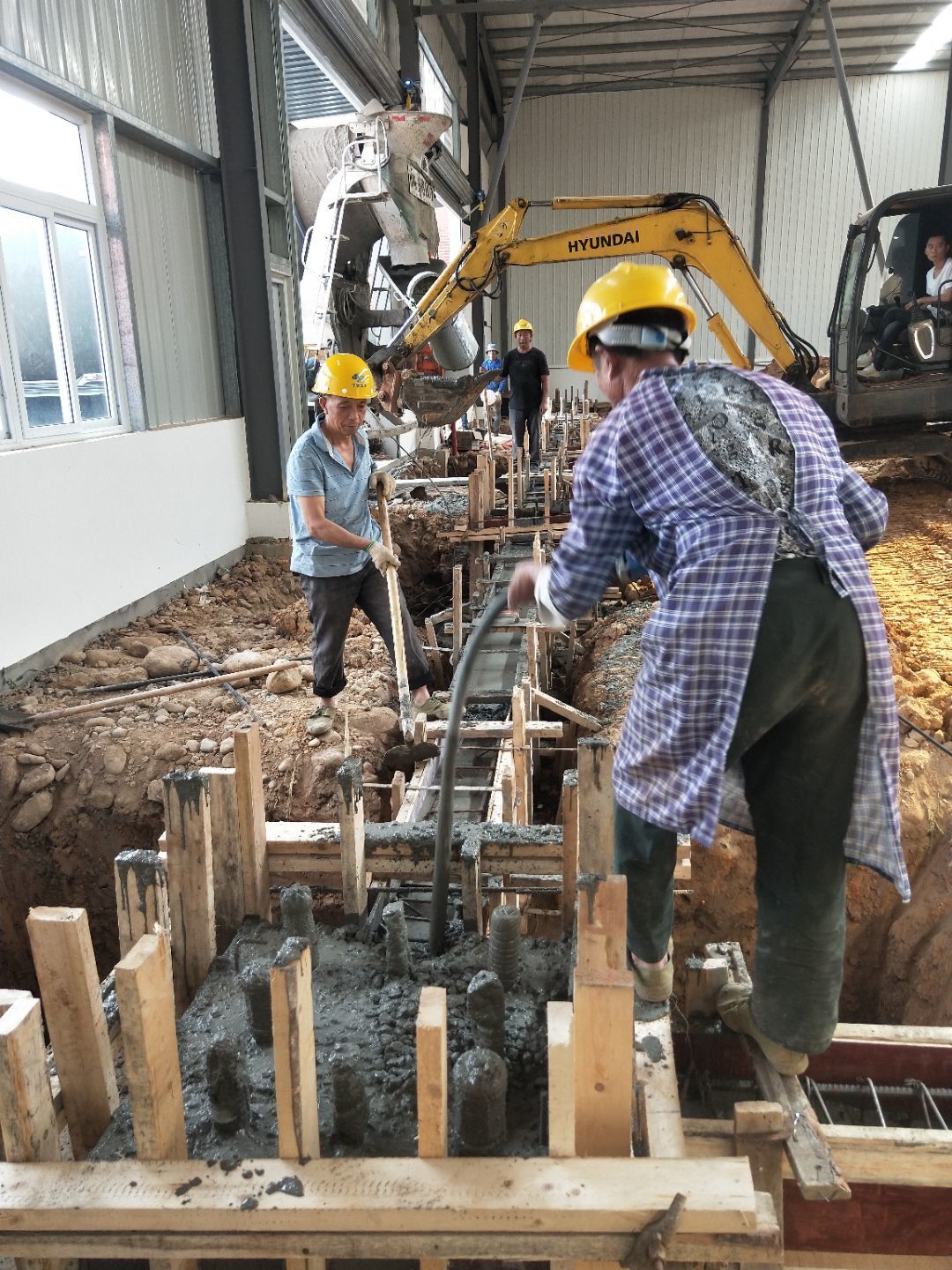

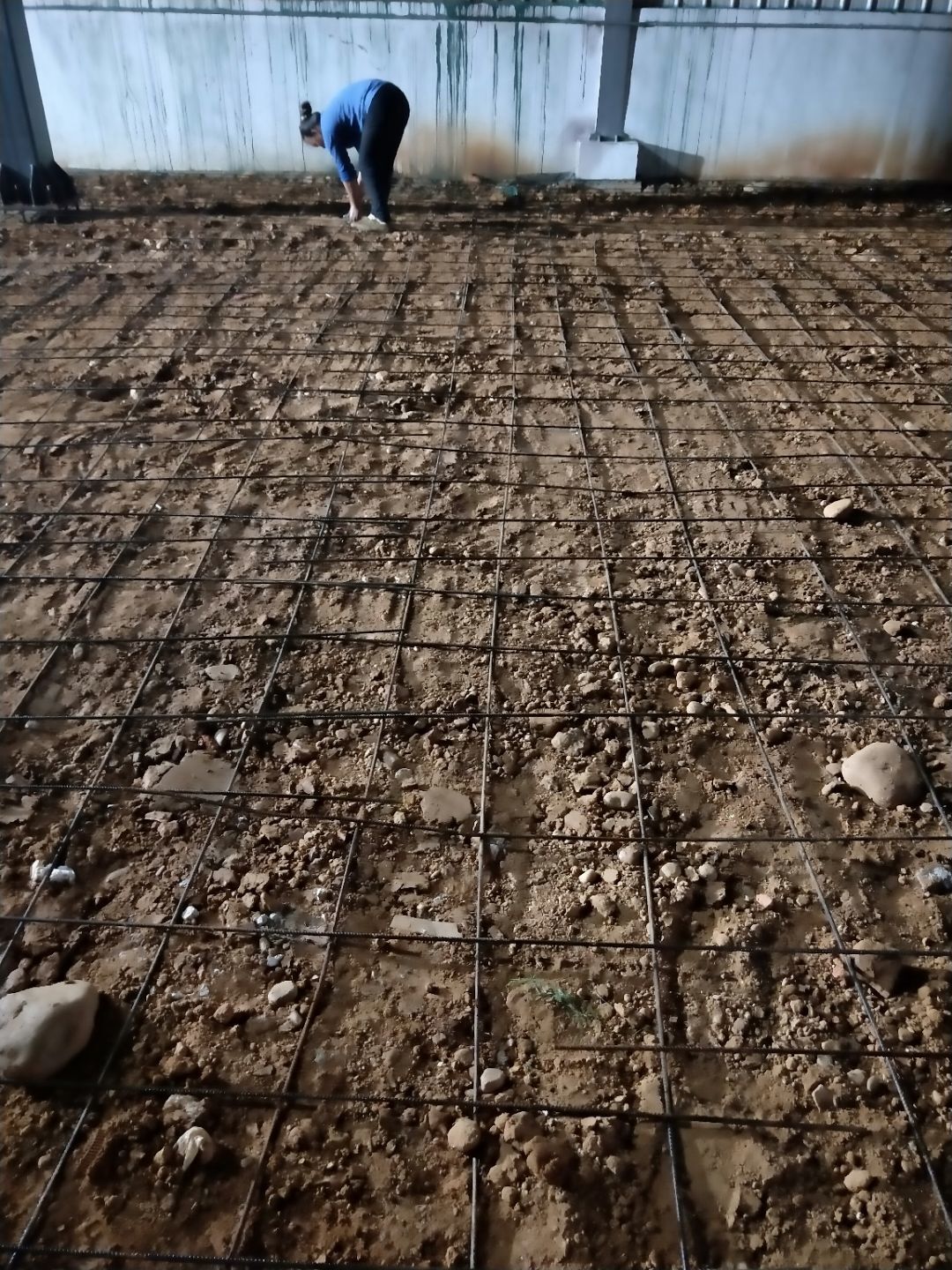

    養護混凝土,澆筑樓層混凝土,打磨地平,預留下料洞口和排水洞口

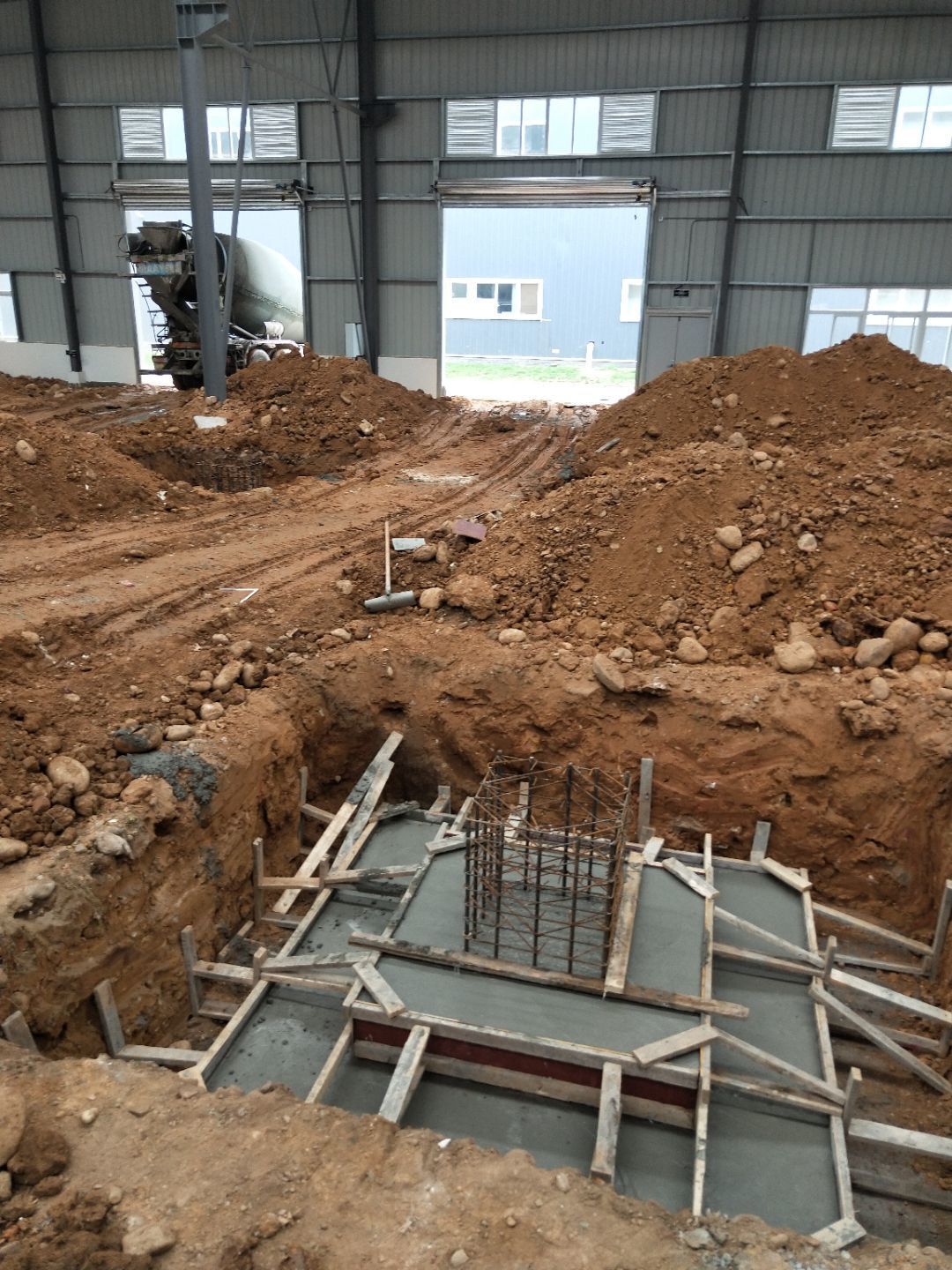

  • 2020-07-06

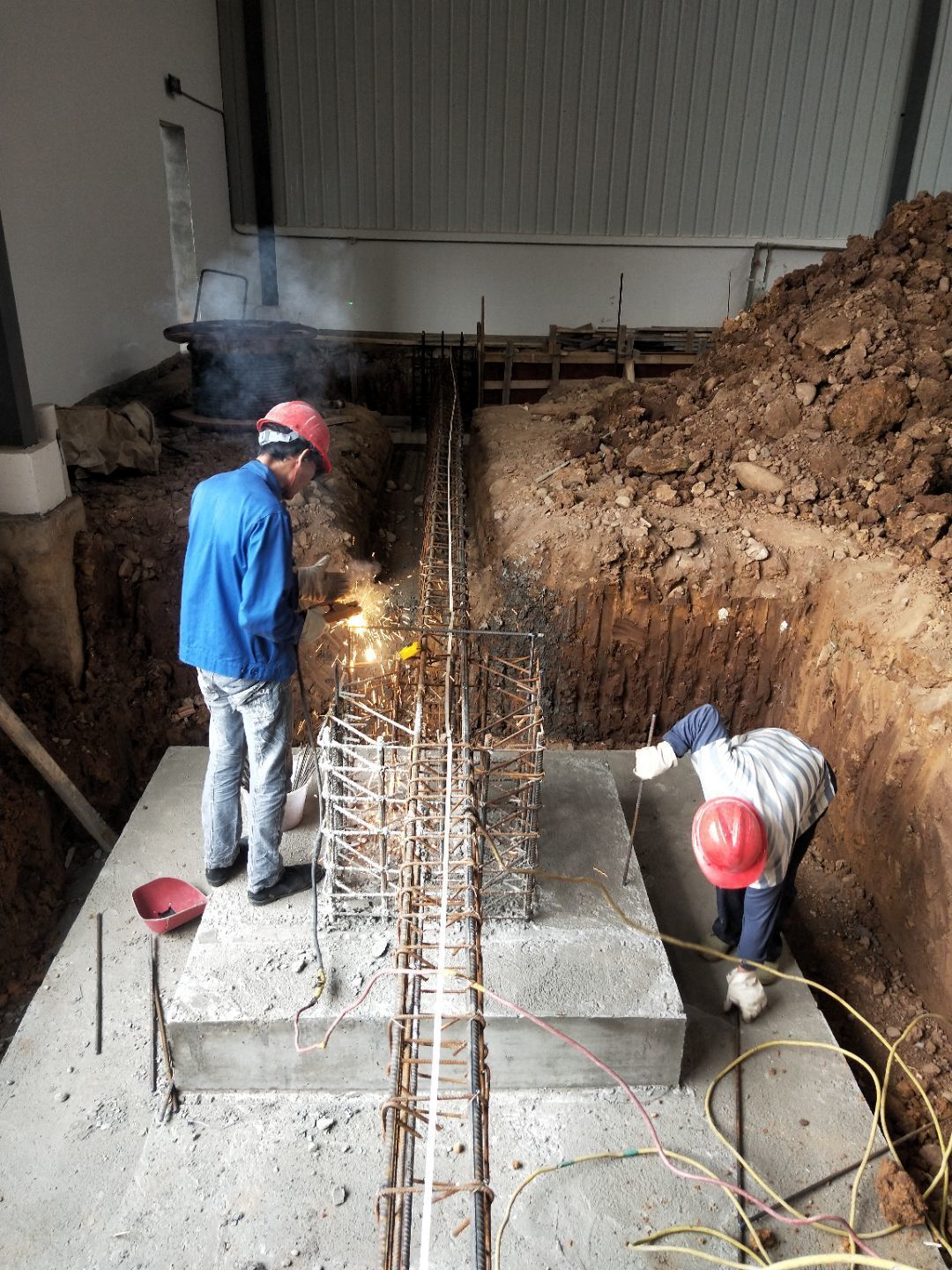

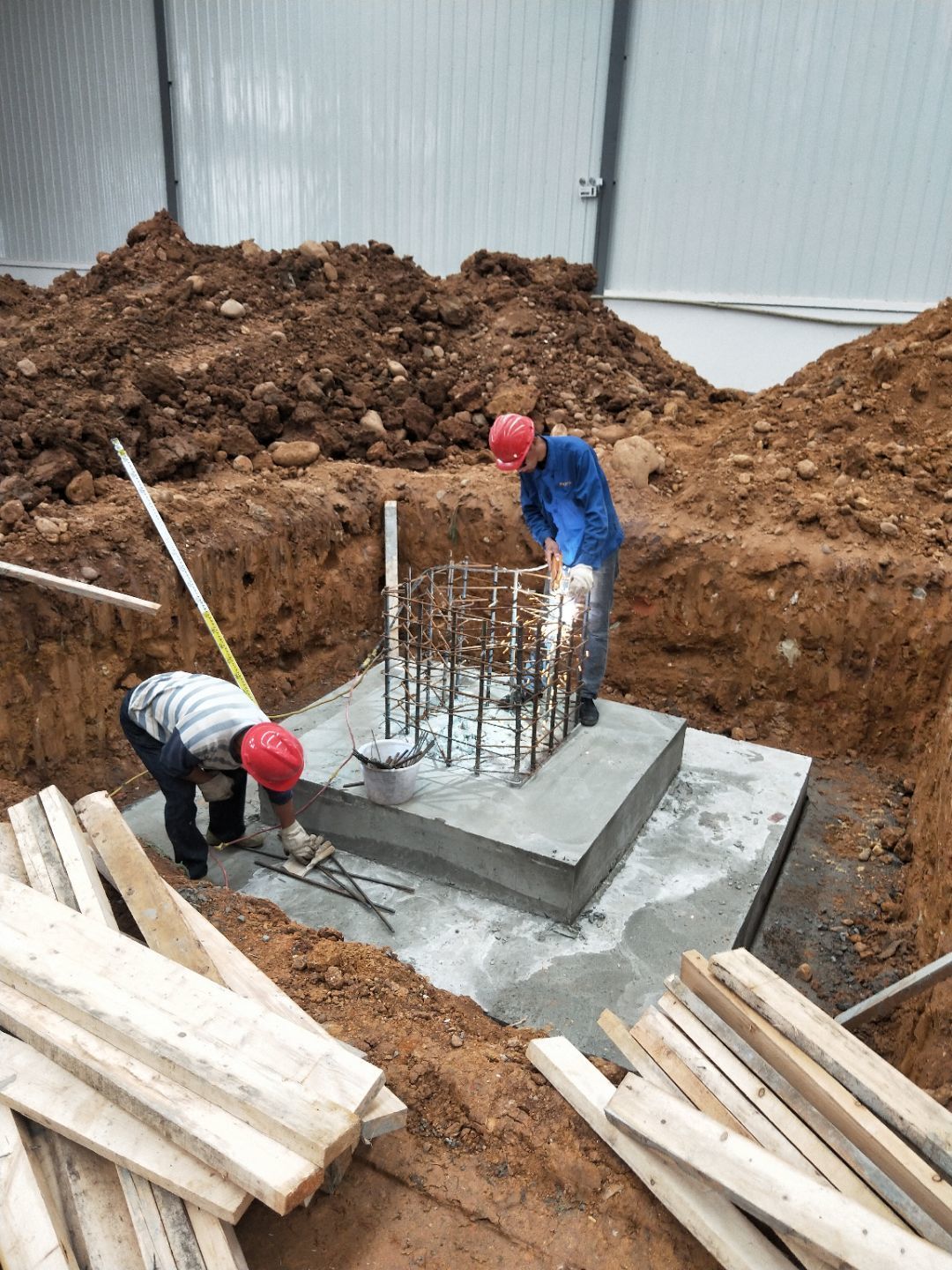

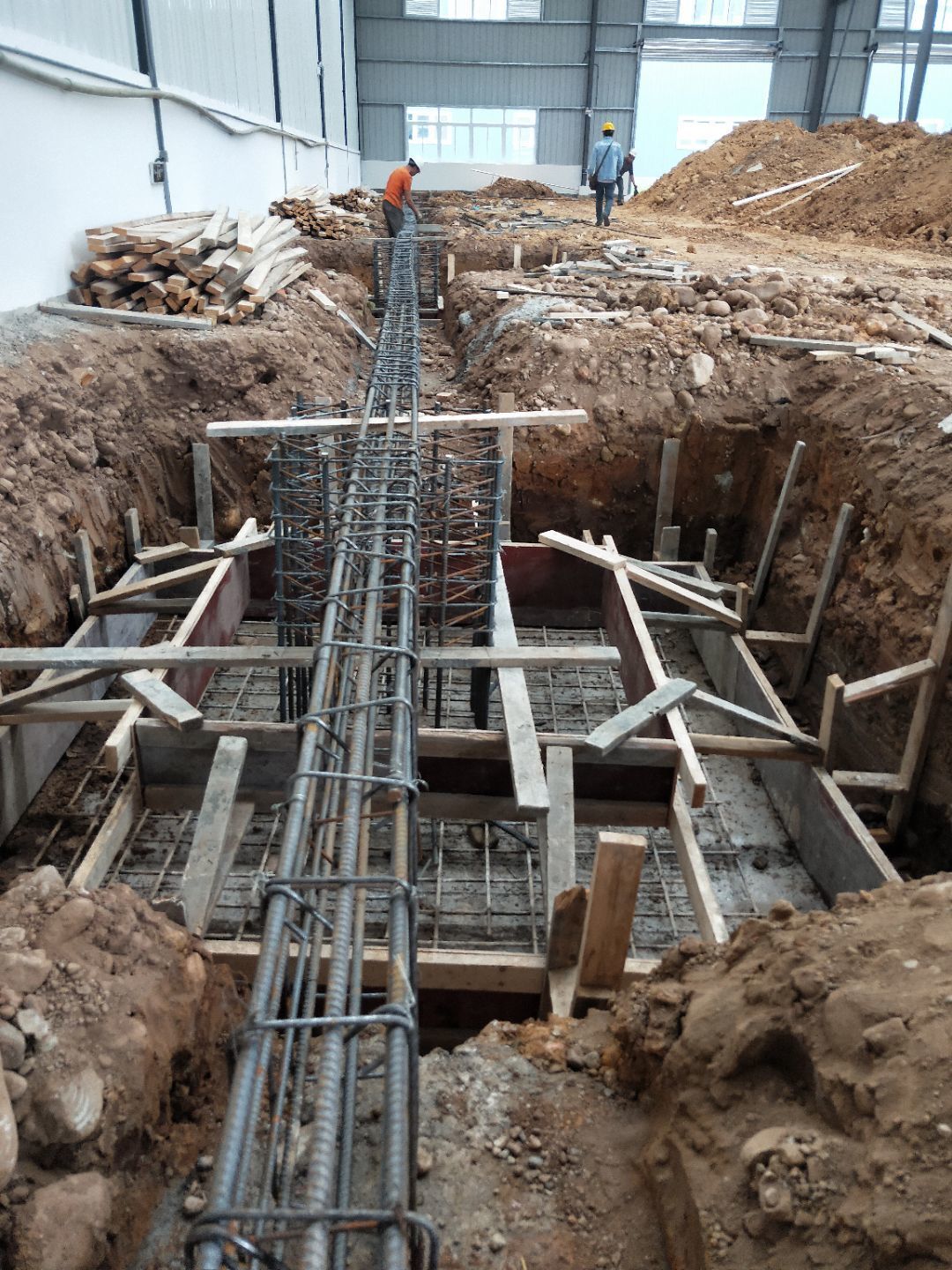

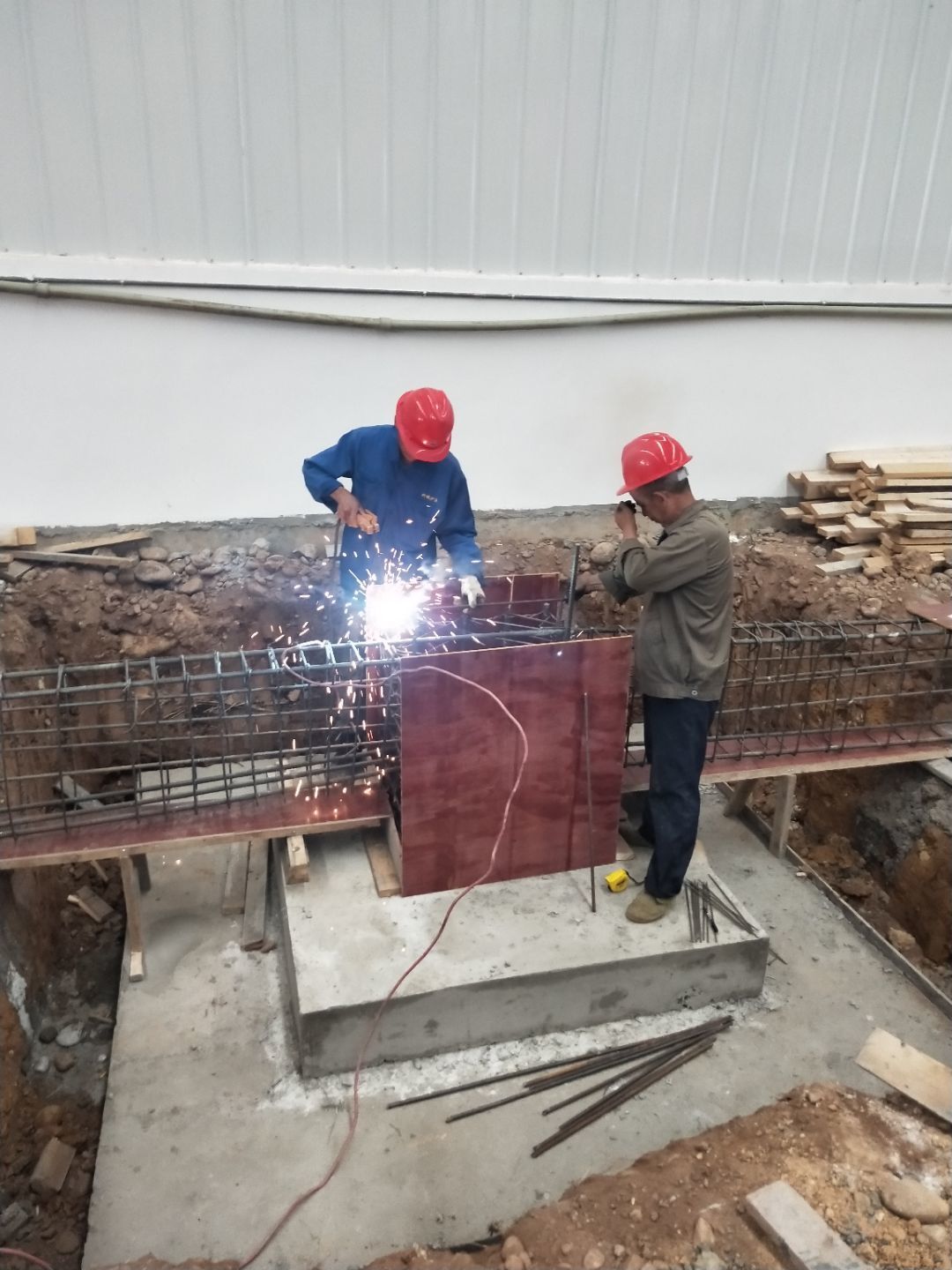

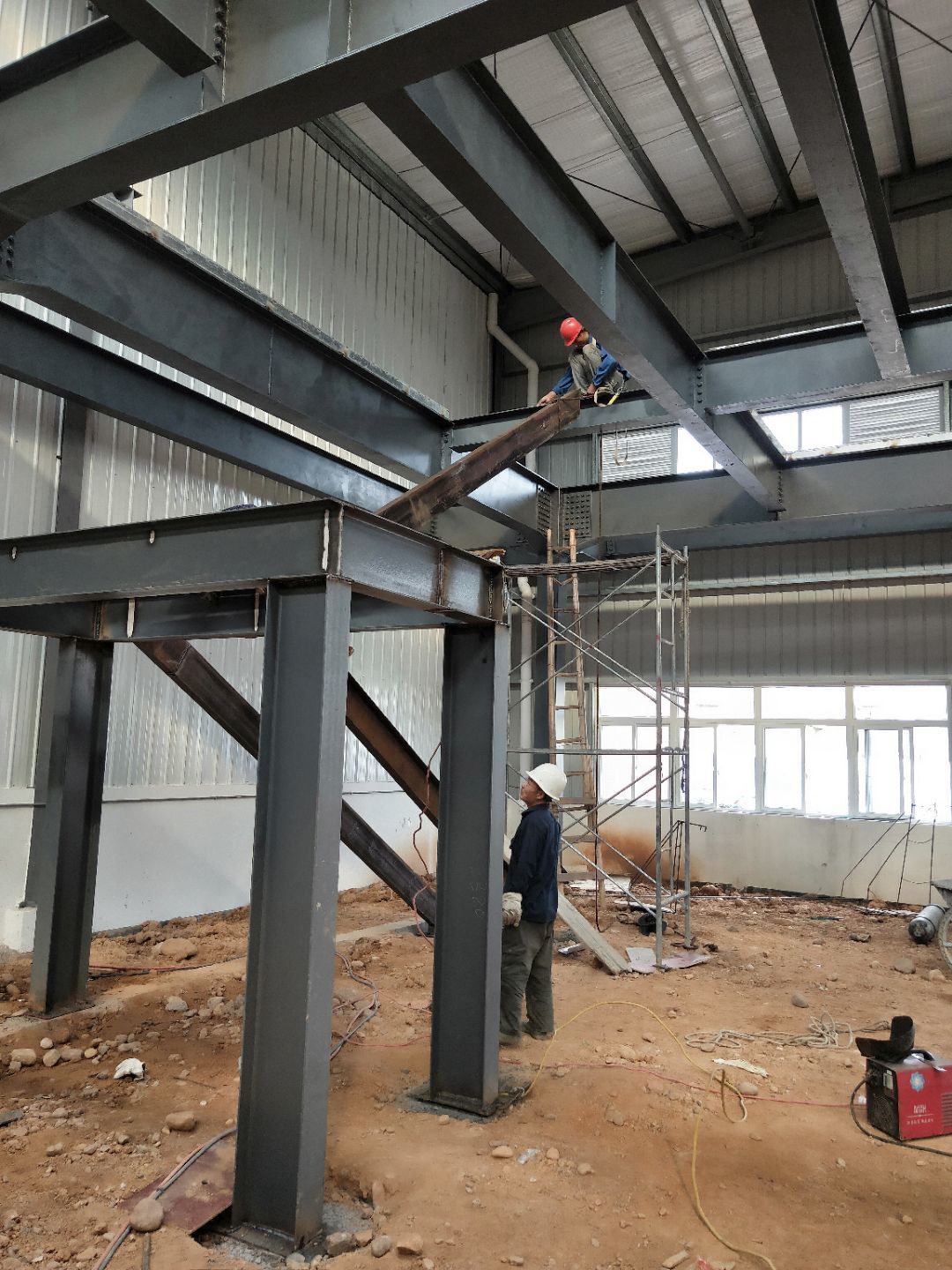

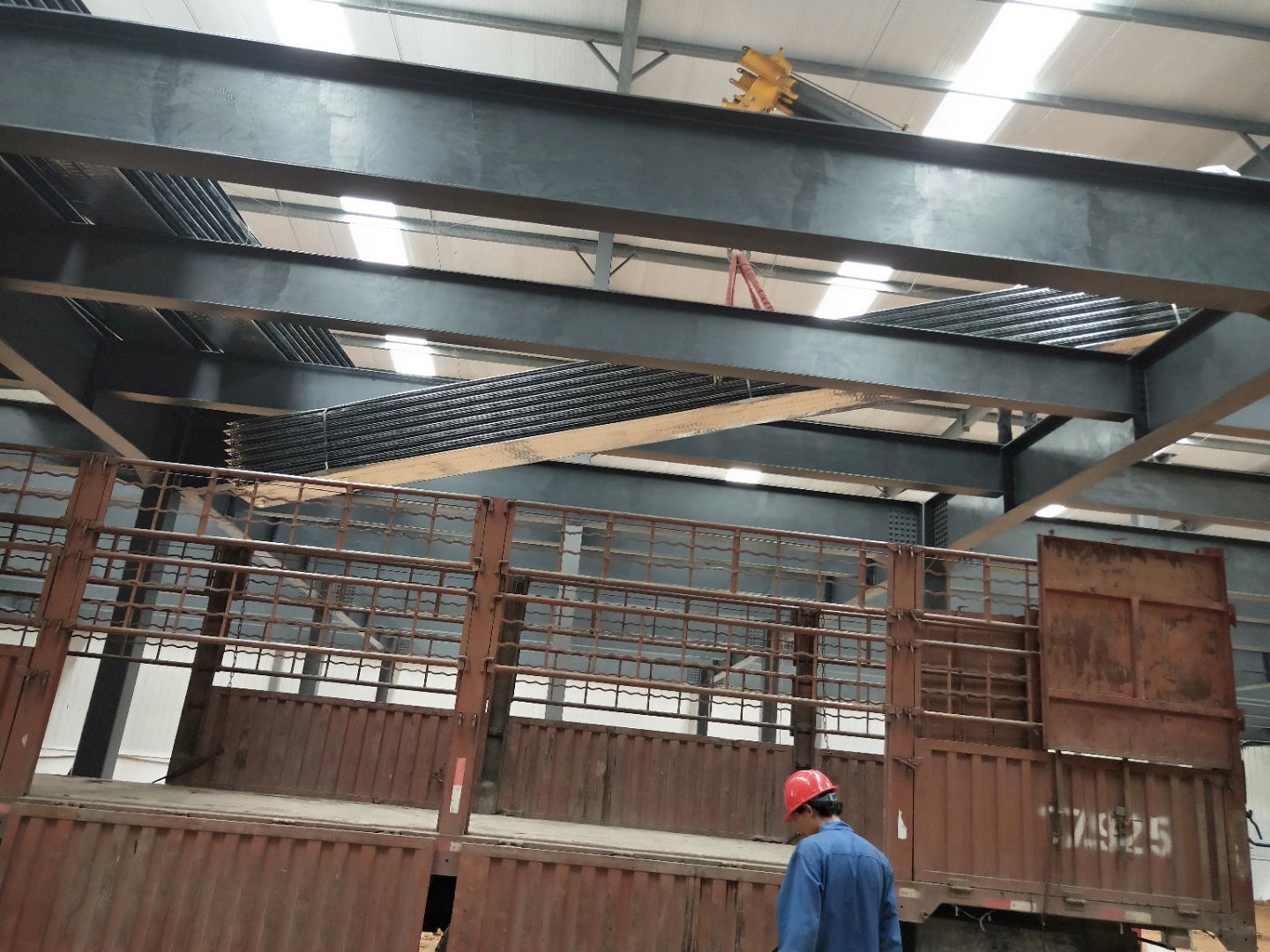

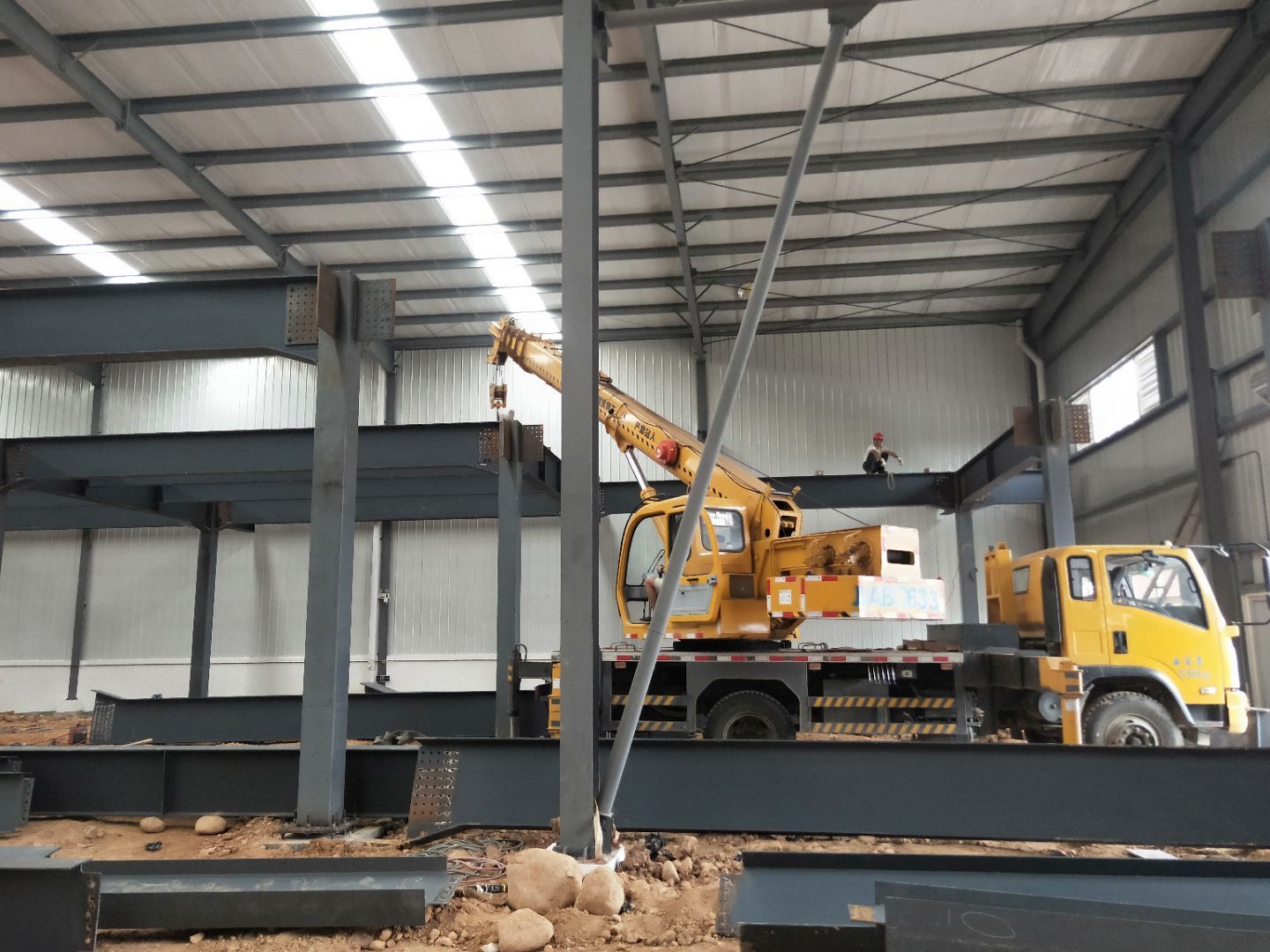

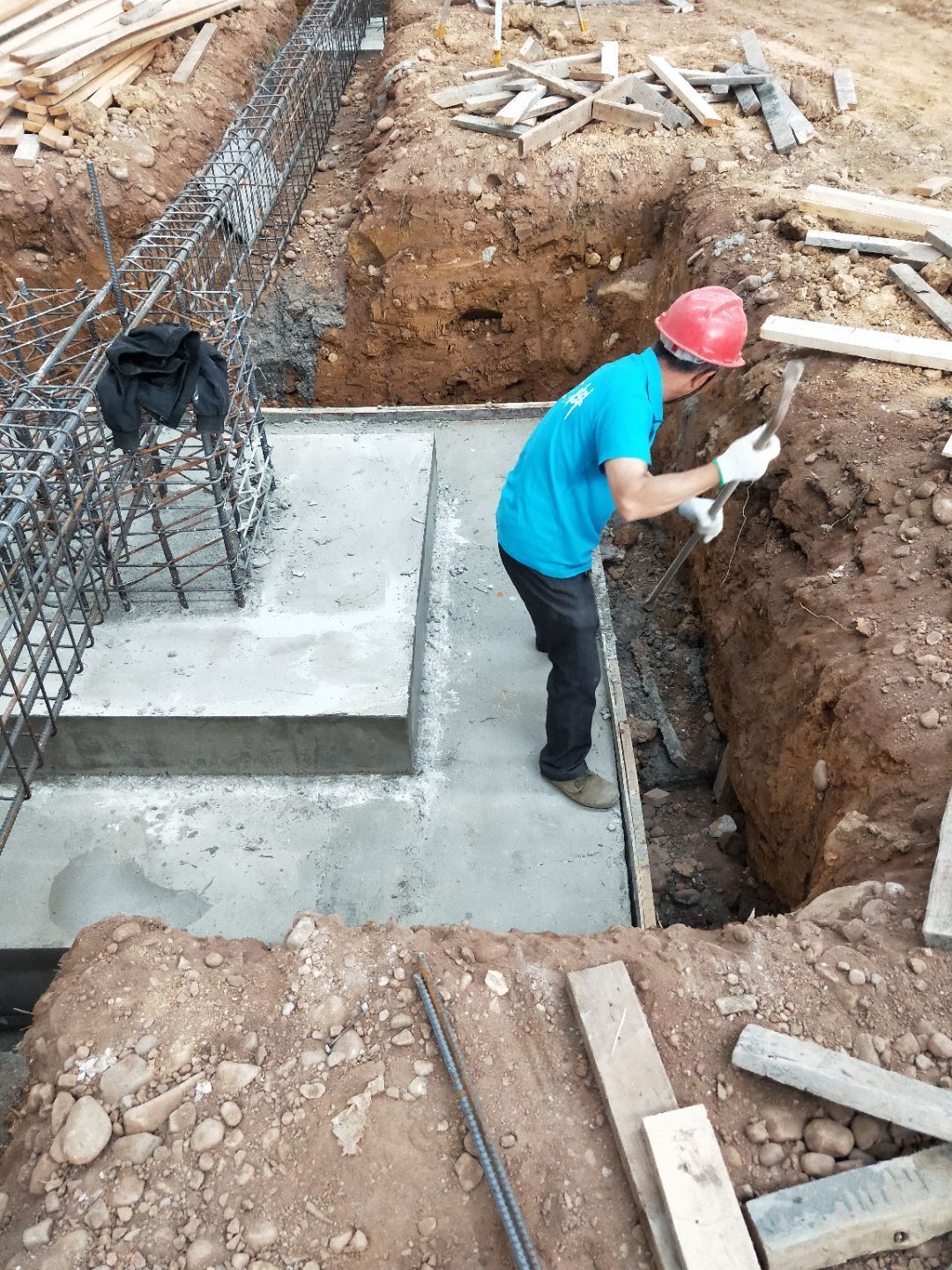

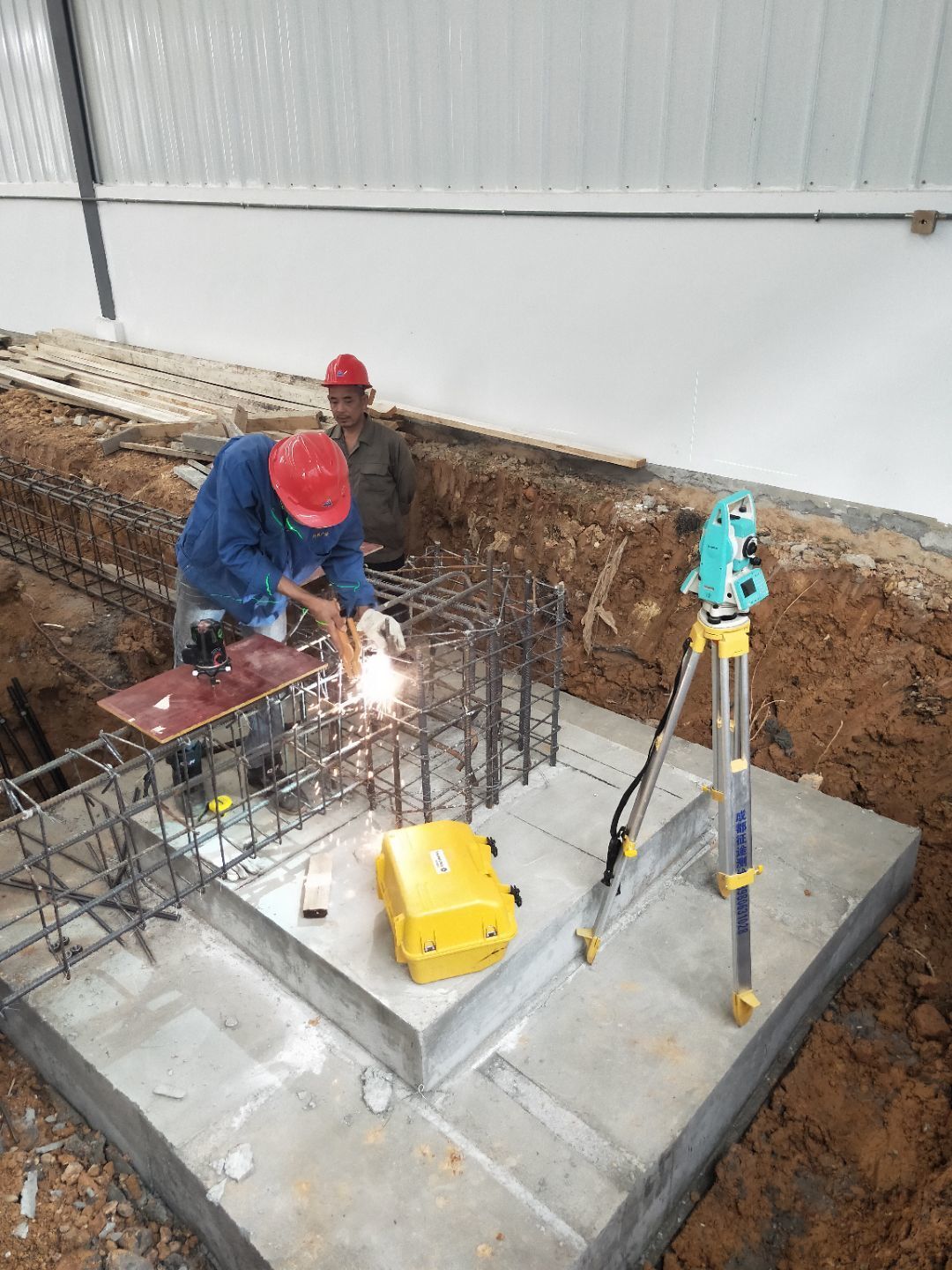

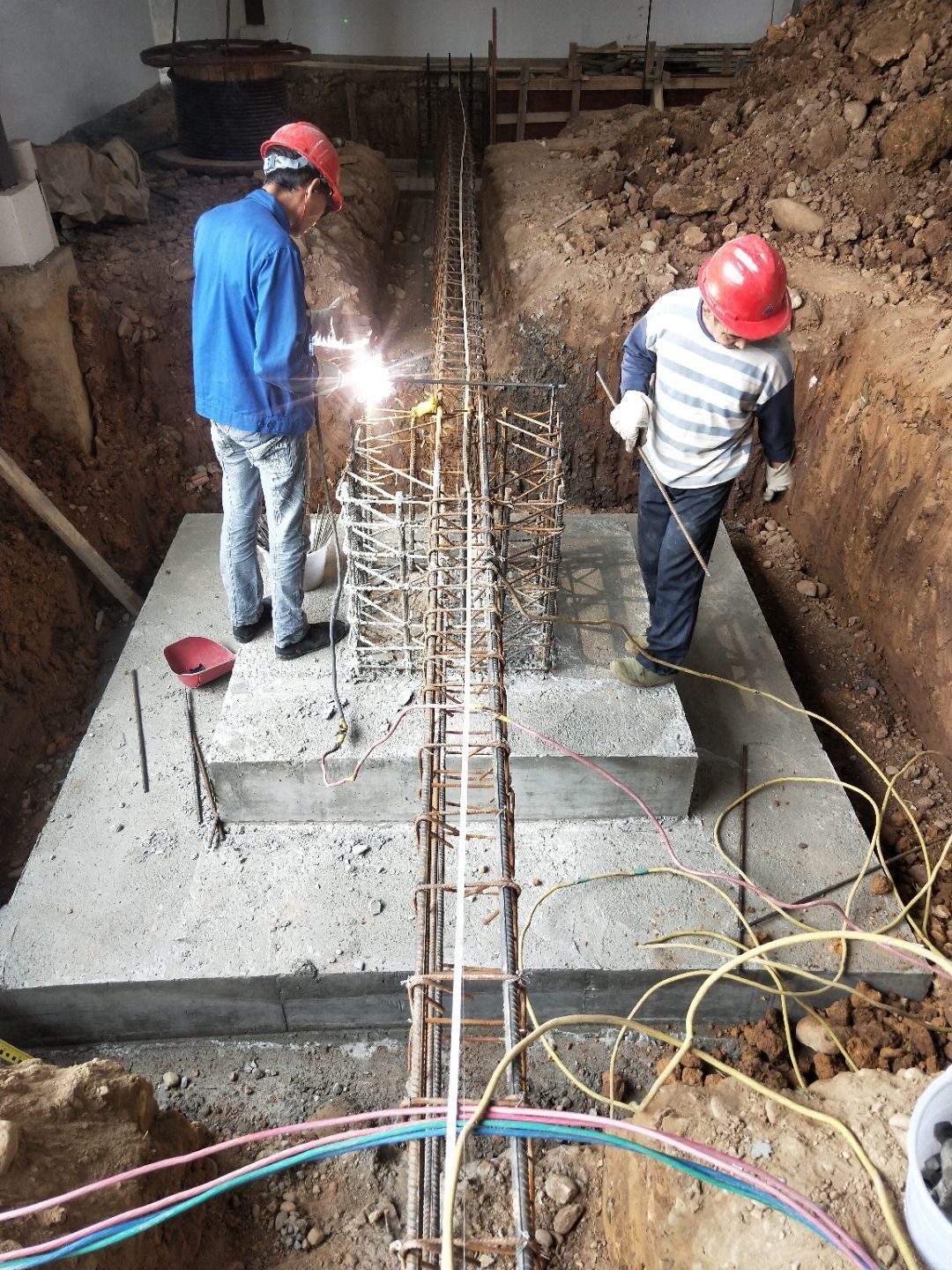

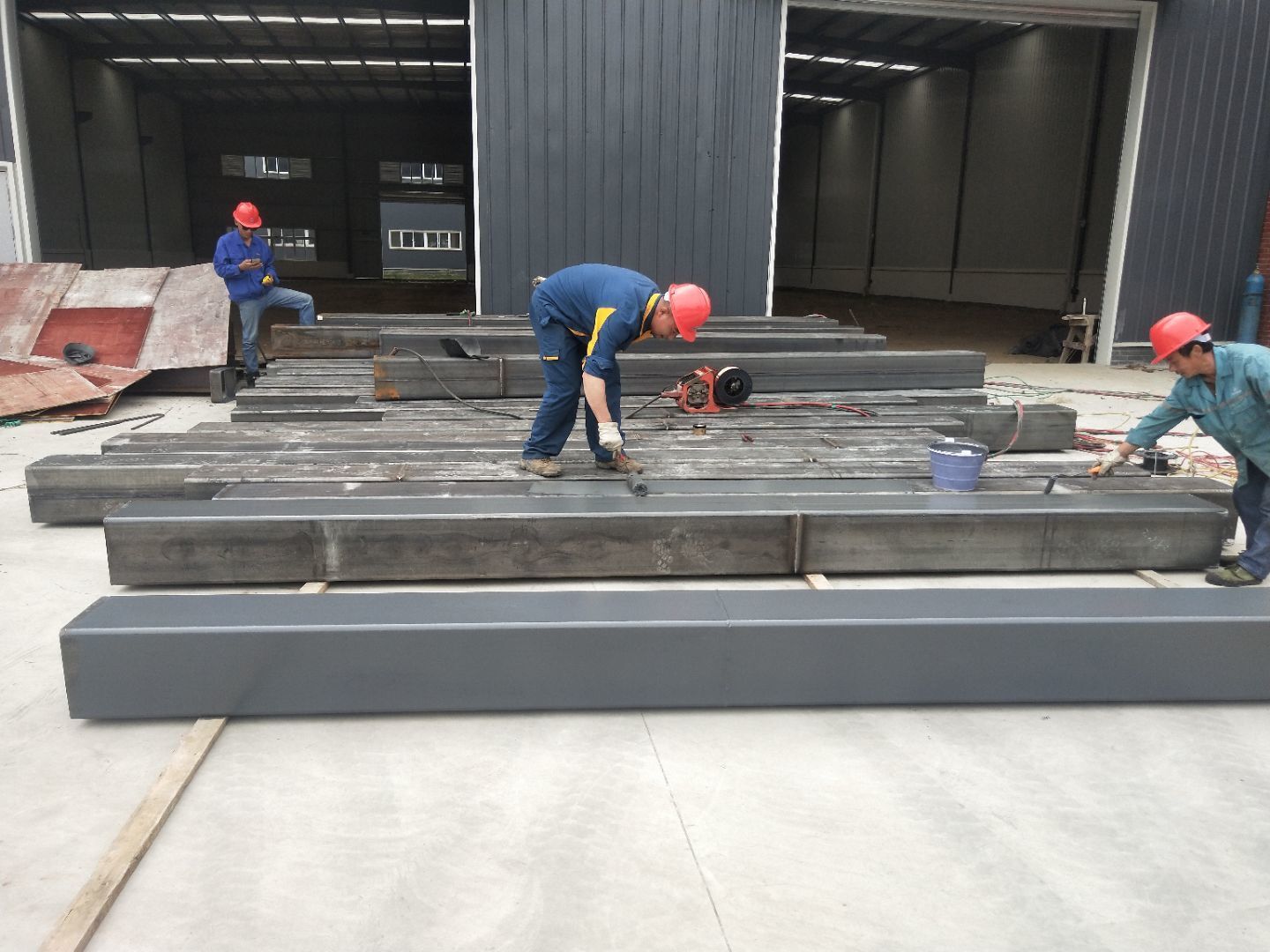

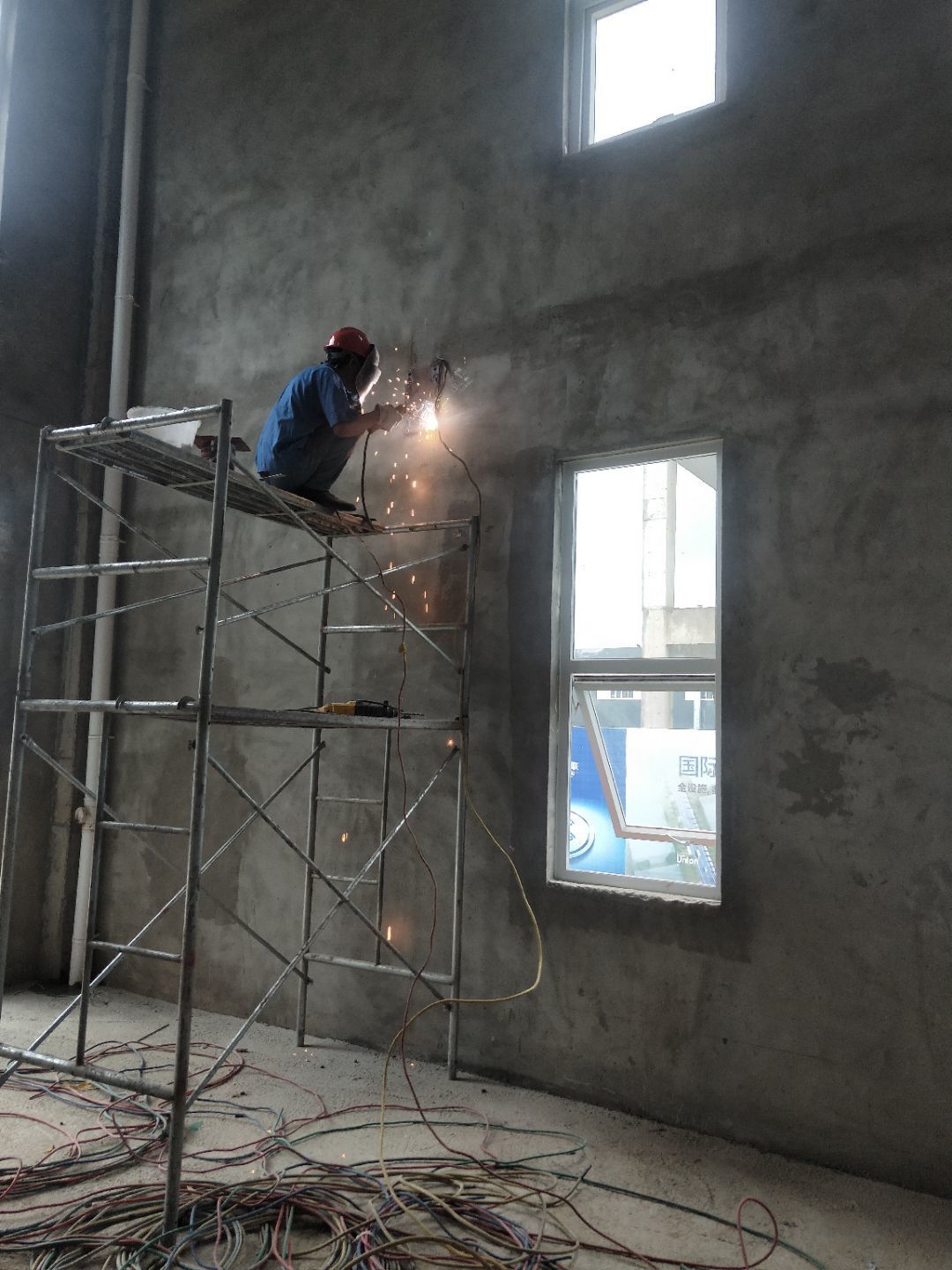

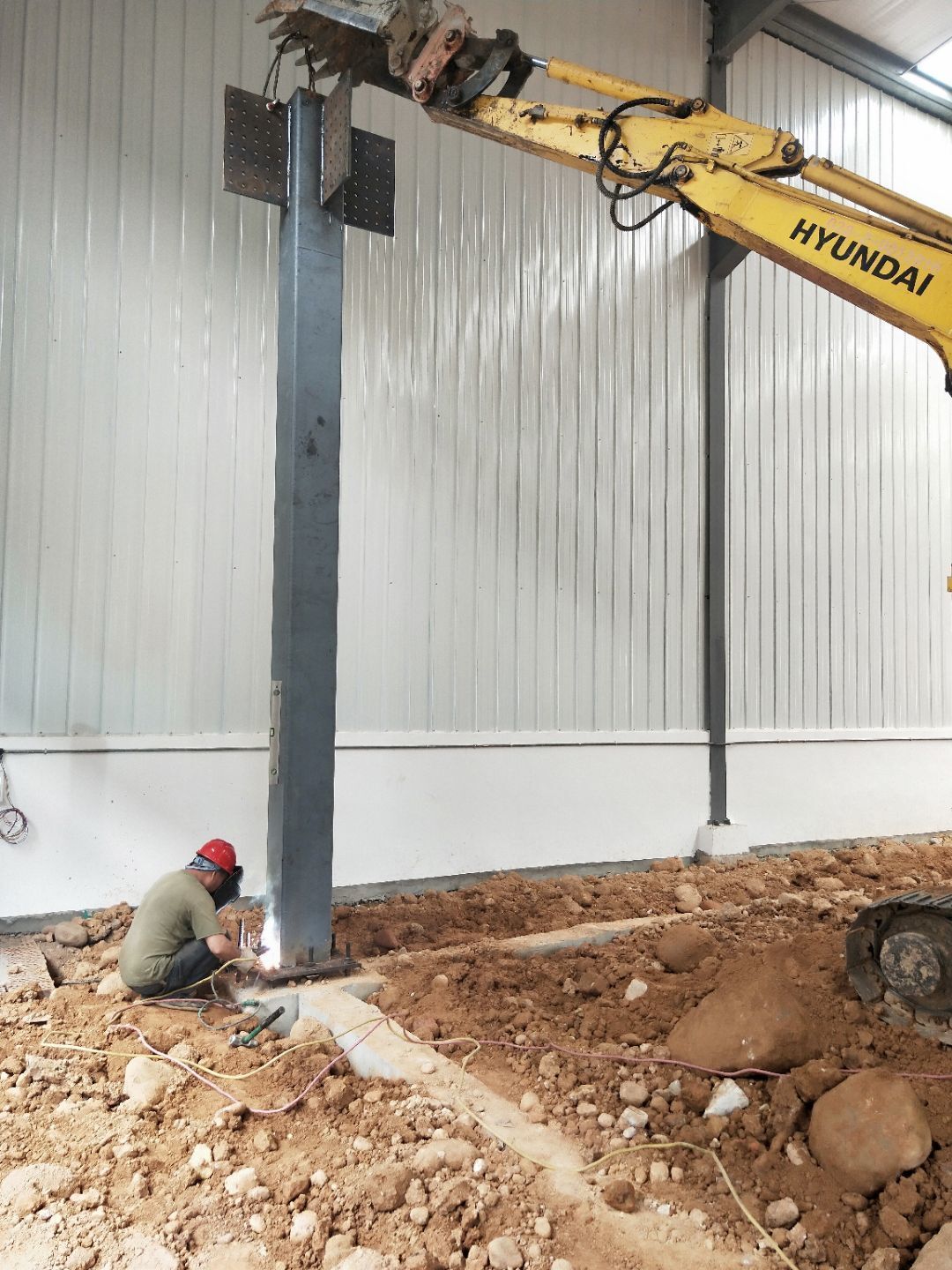

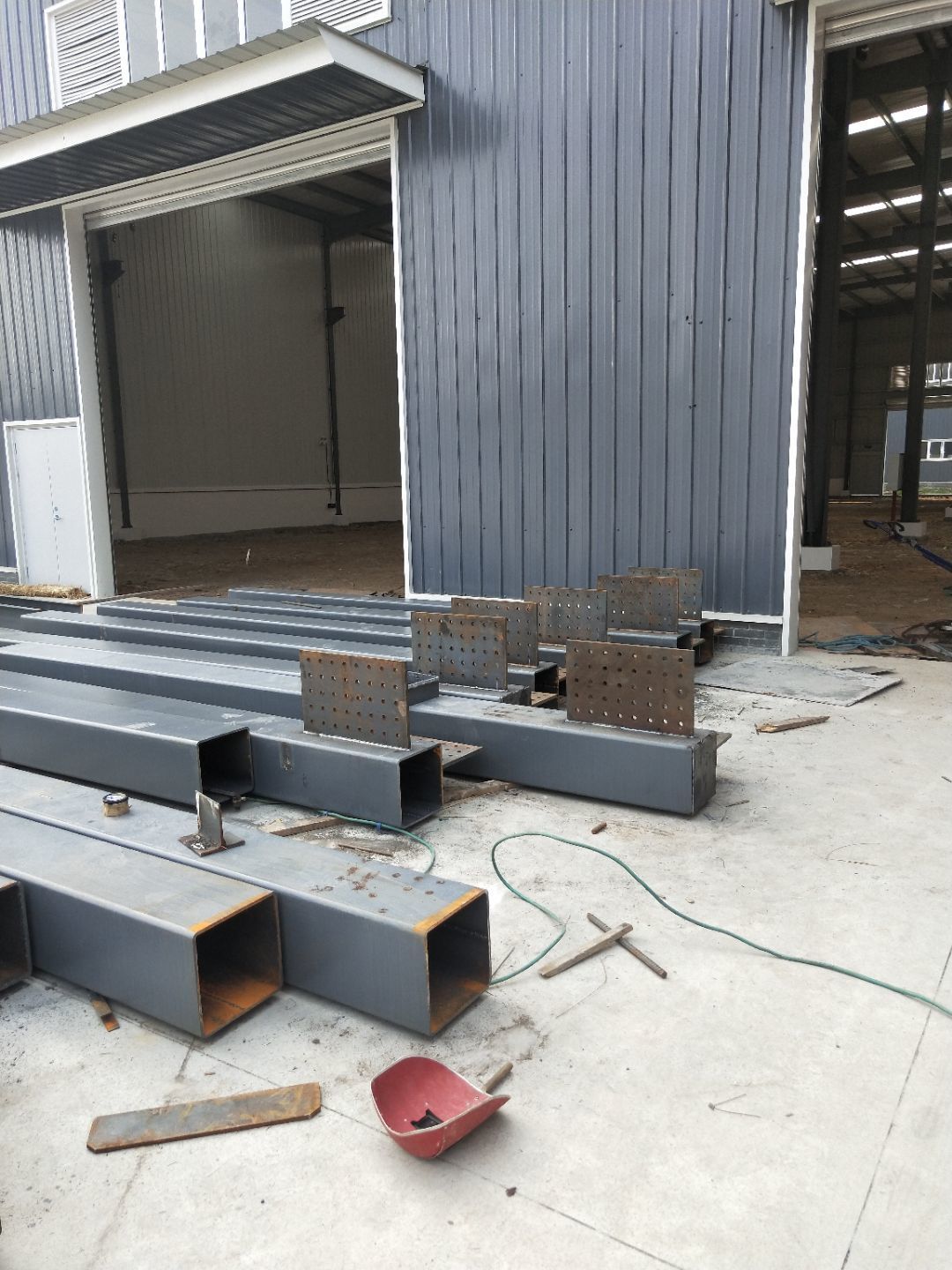

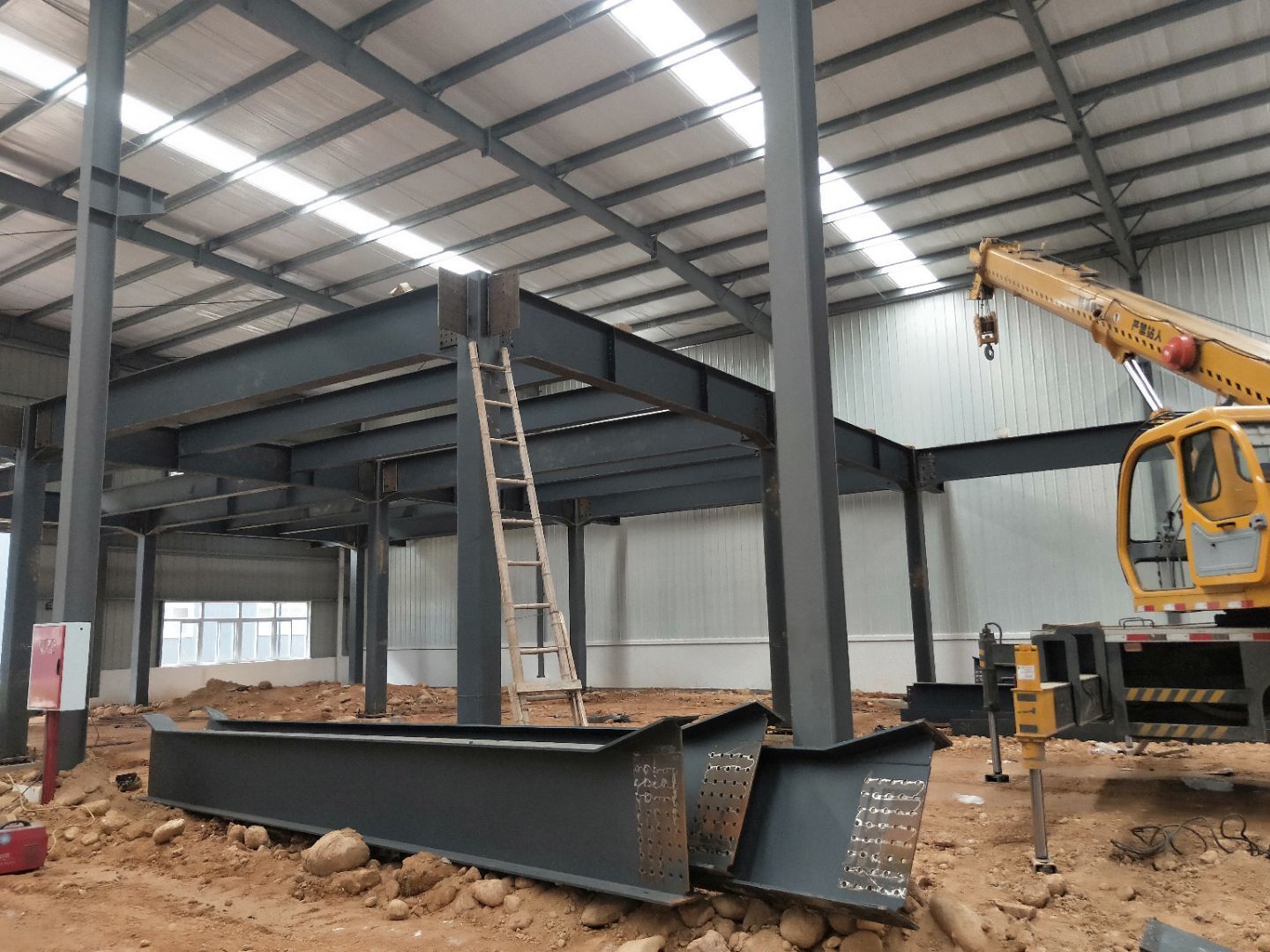

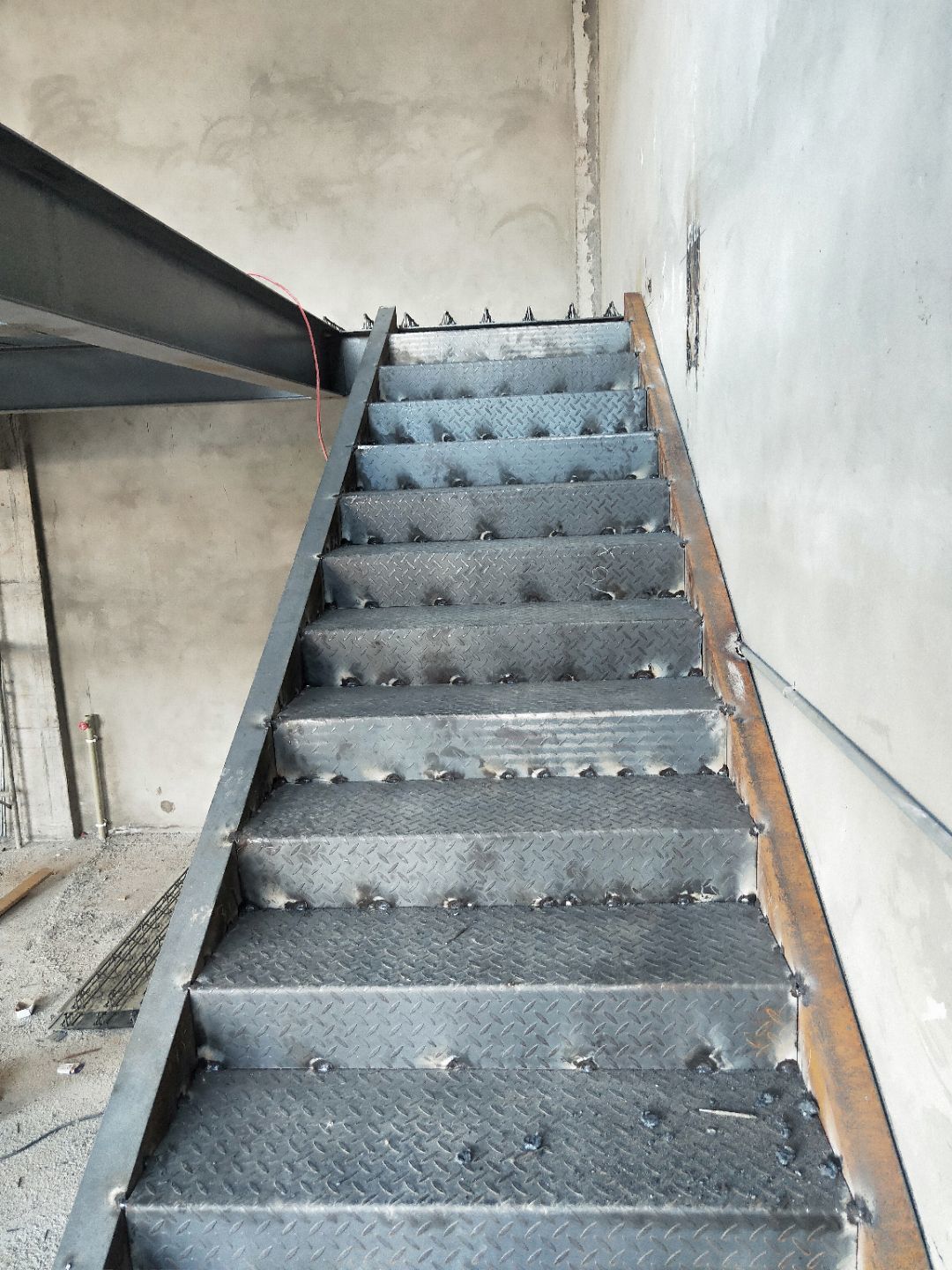

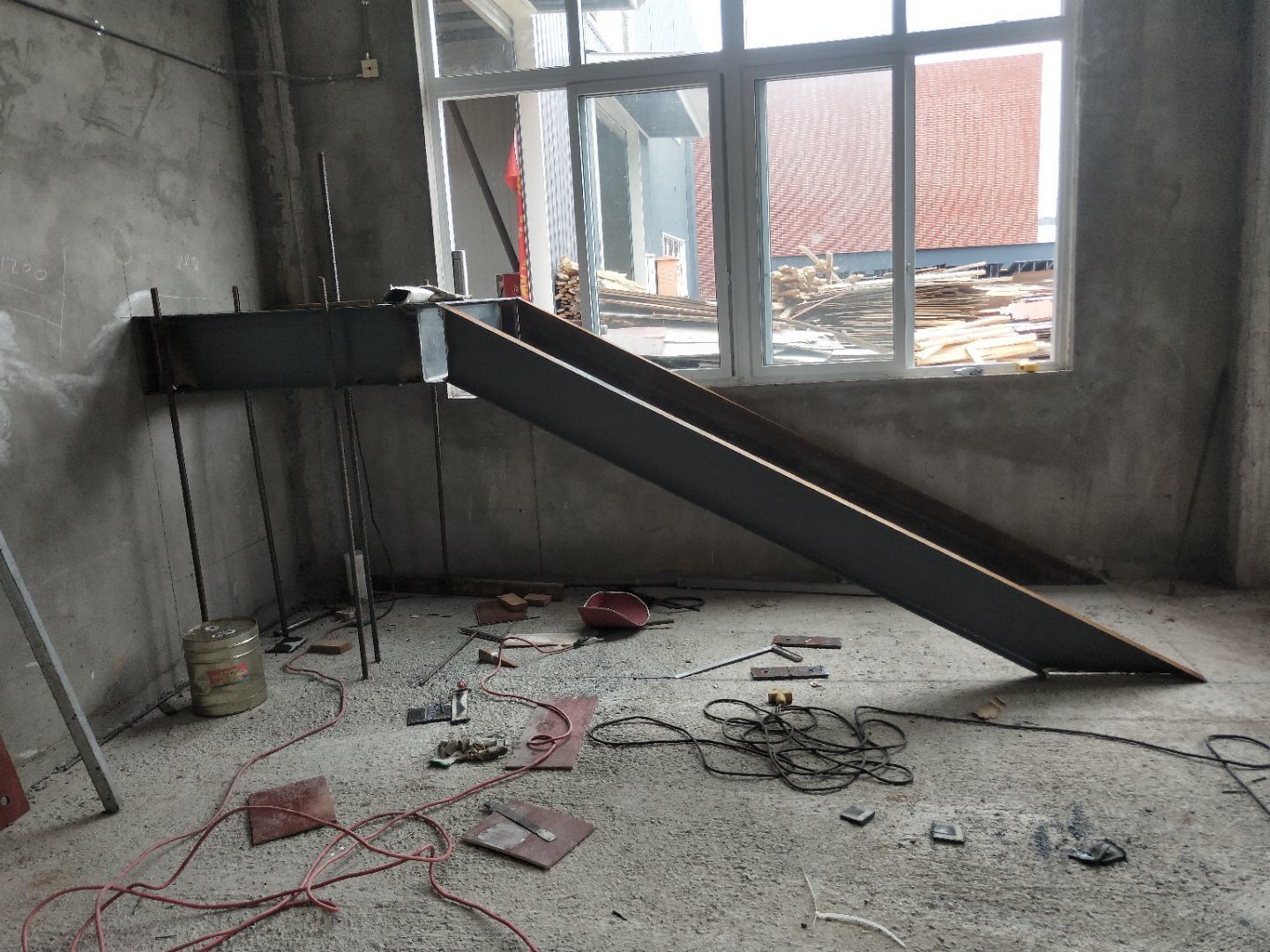

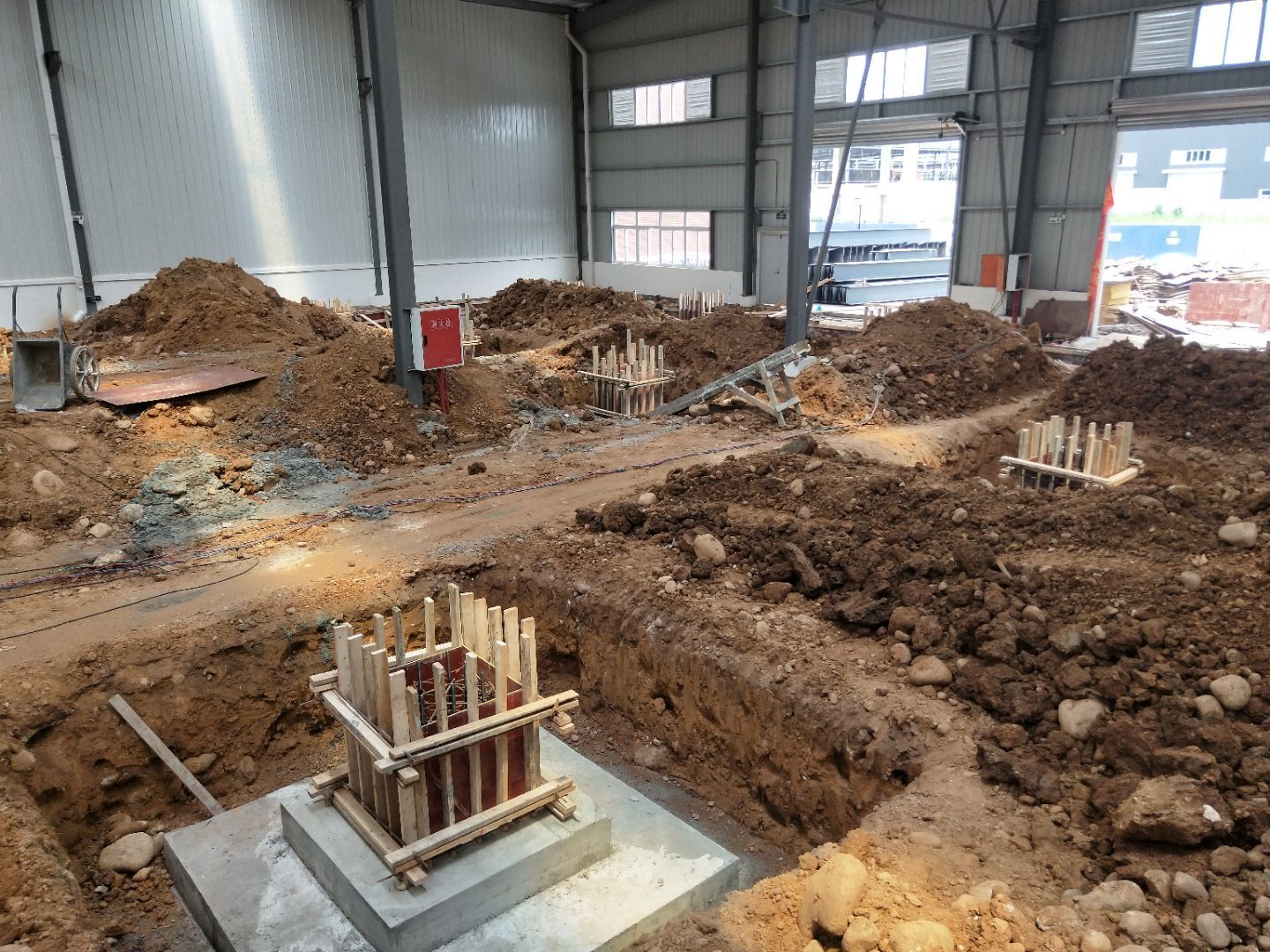

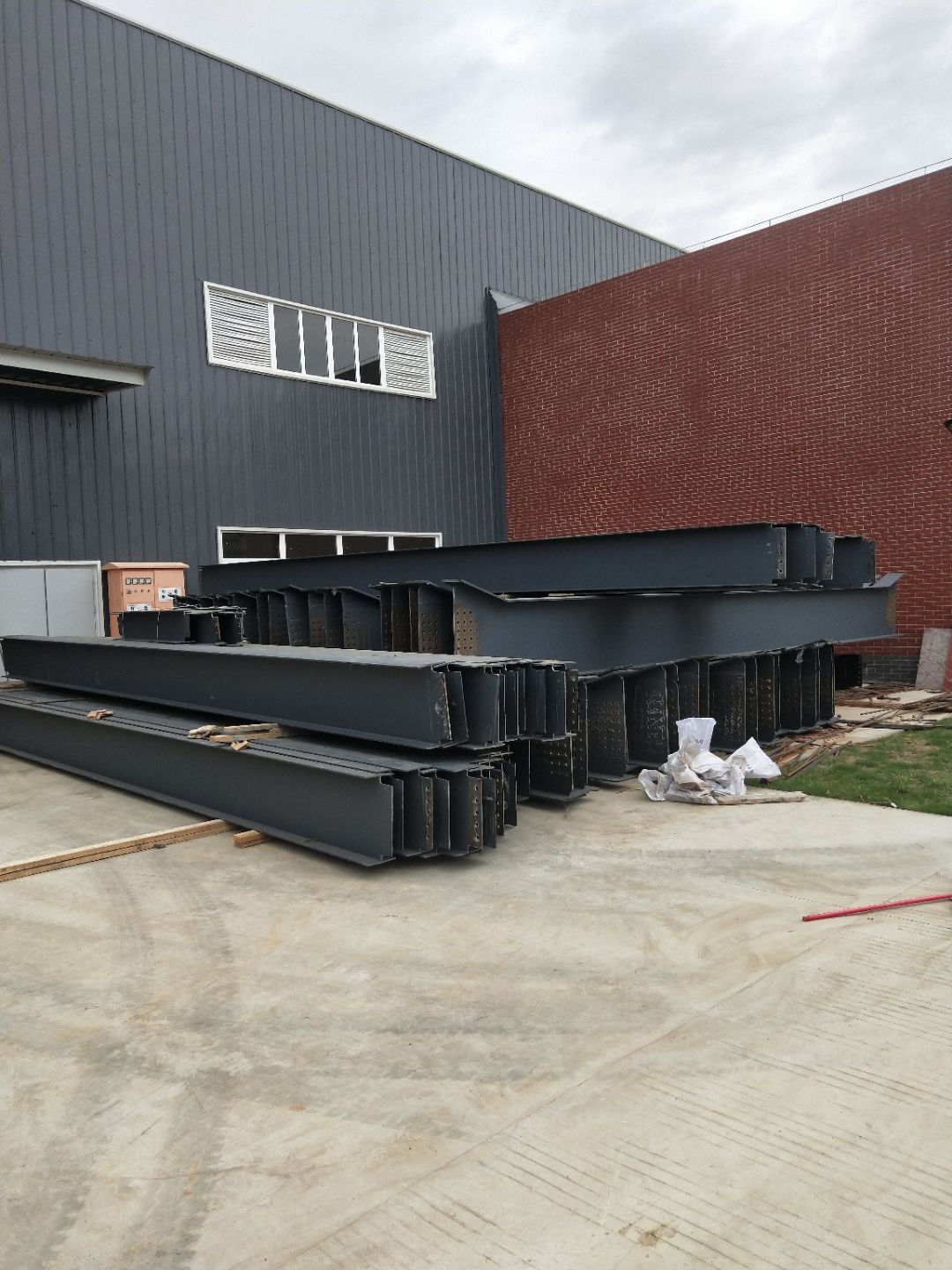

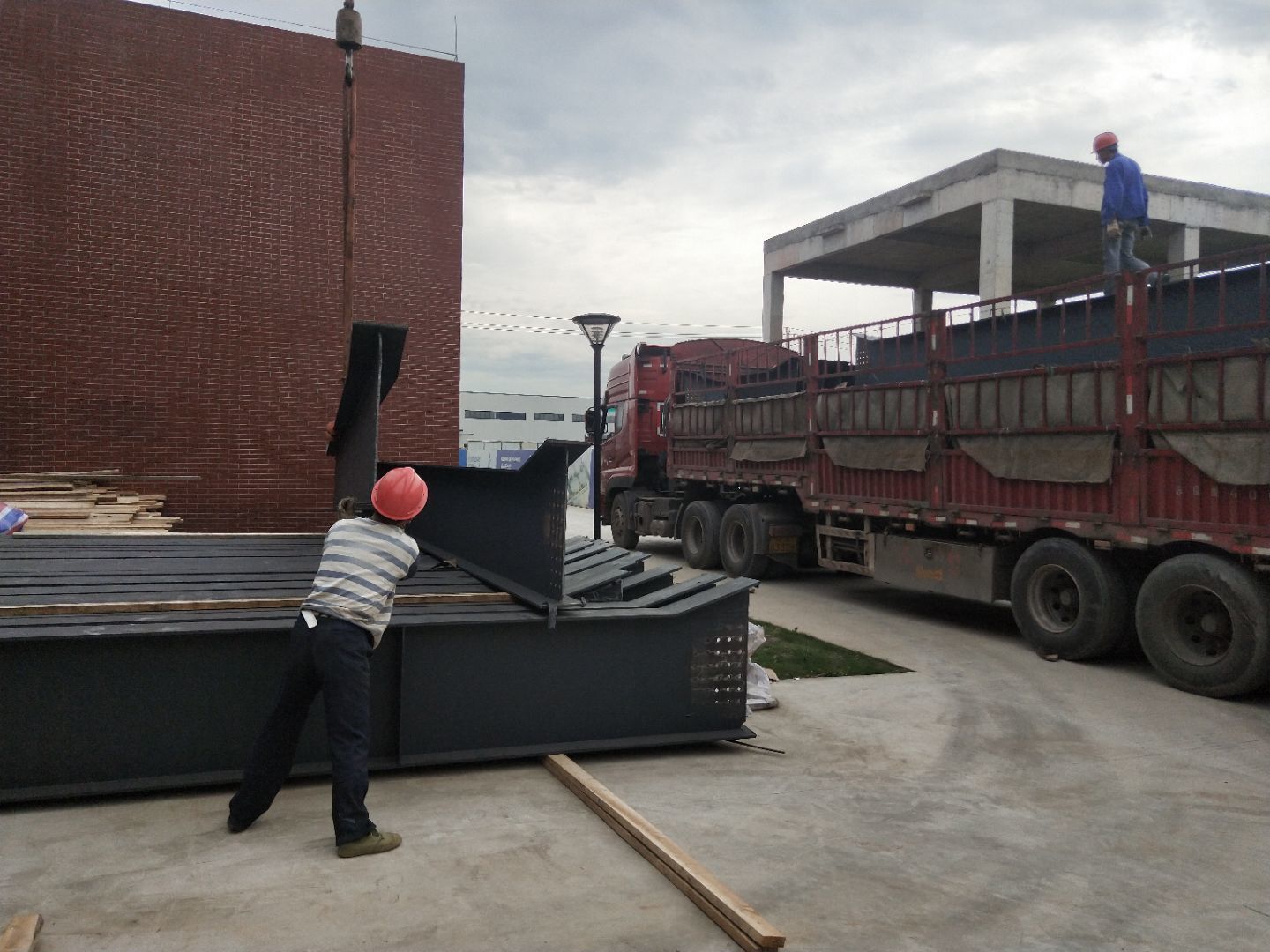

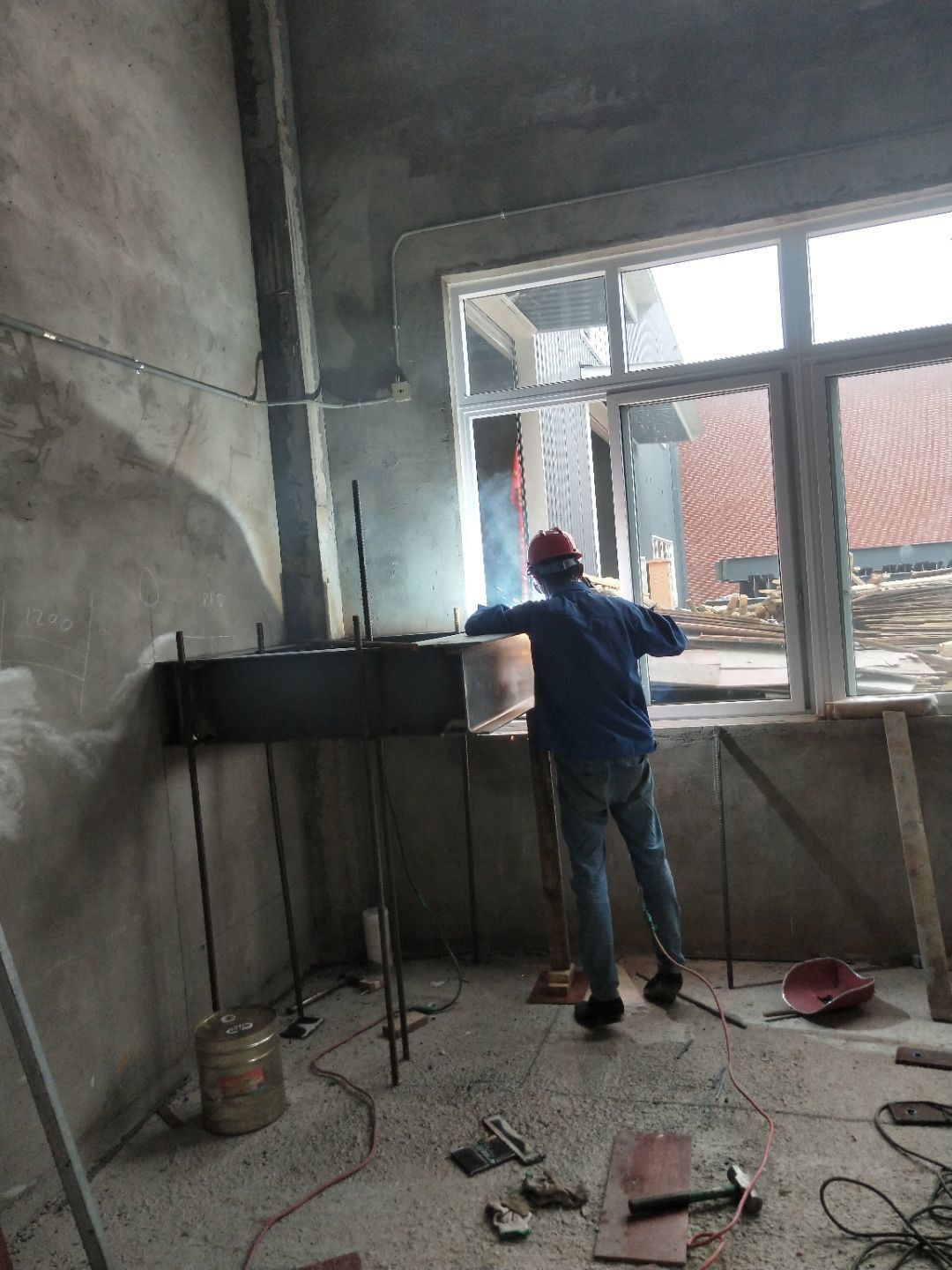

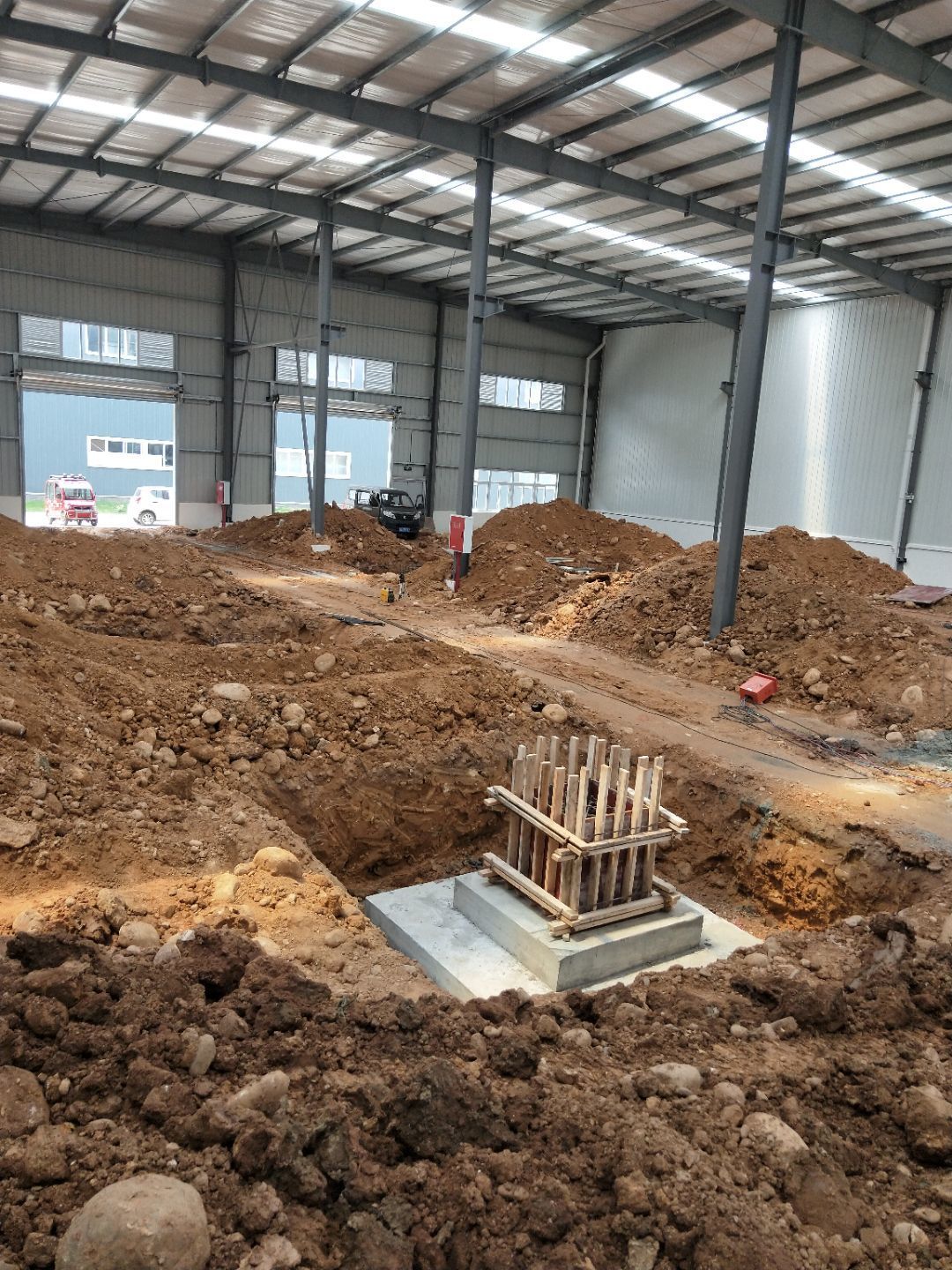

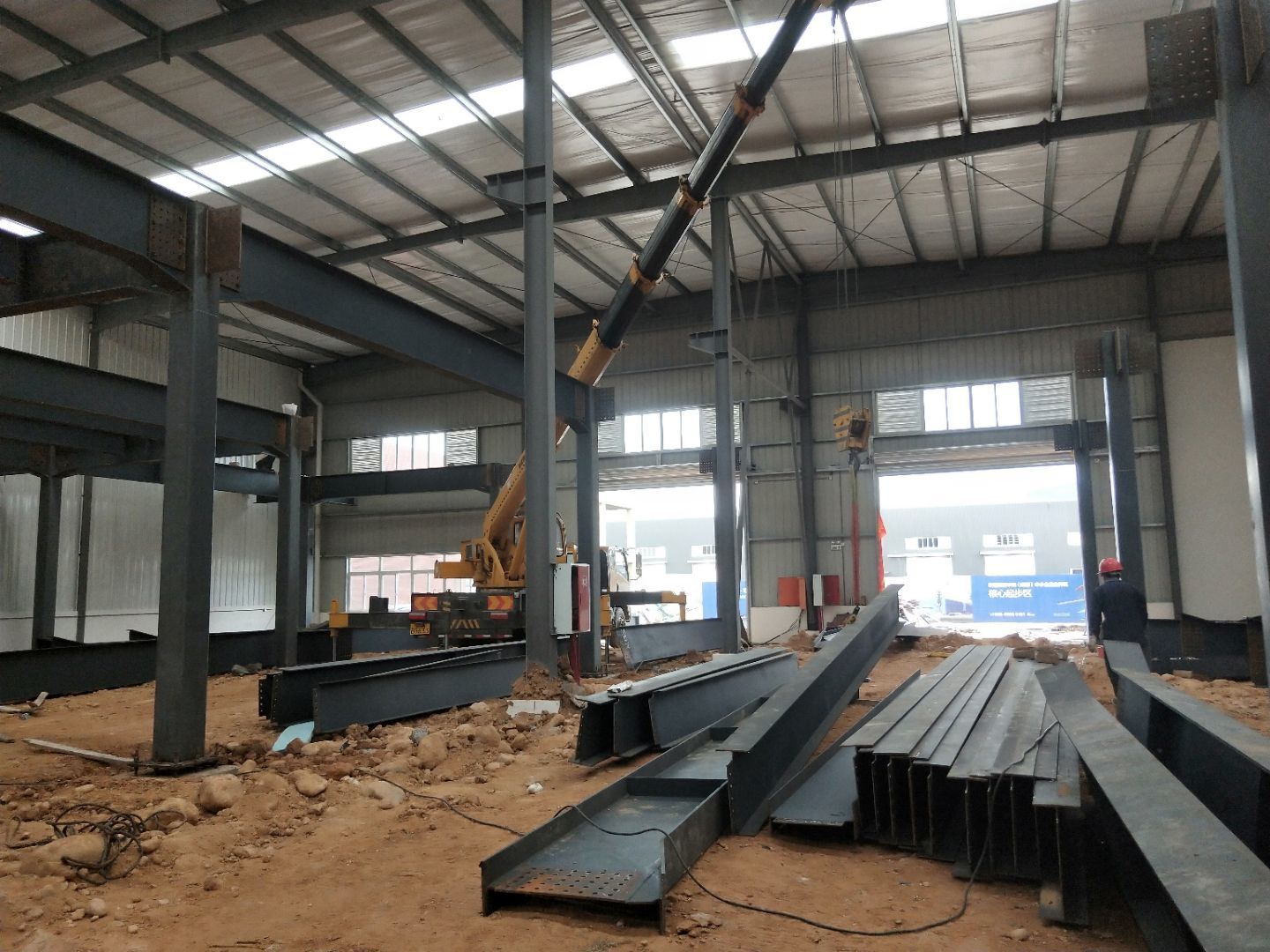

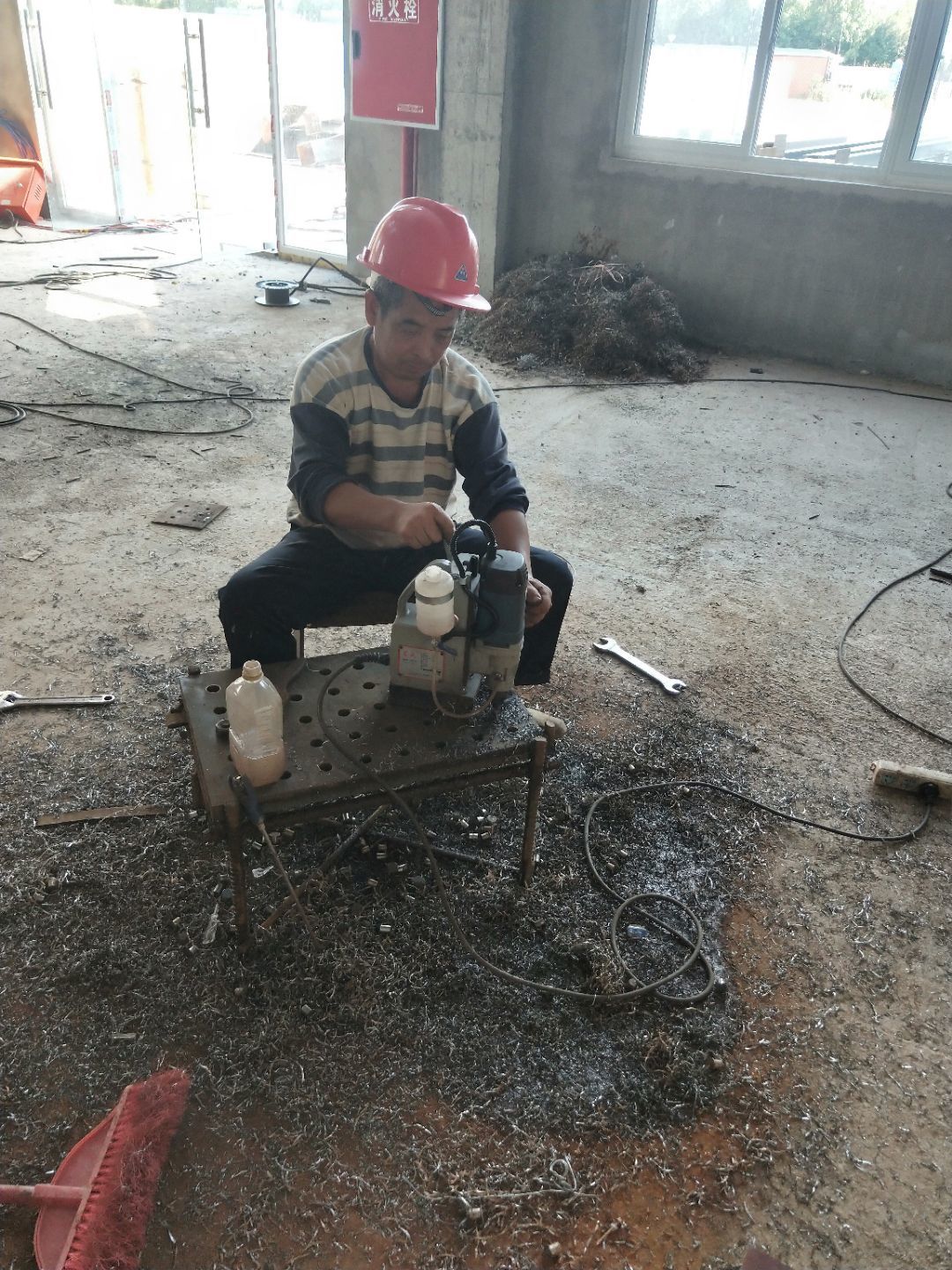

    1、柱腳焊接加固 2、樓梯制作,樓板材料到場

  • 2020-06-15

  • 2020-06-10

  • 2020-06-09

  • 2020-06-06

  • 2020-06-02

  • 2020-06-01

  • 2020-05-29

  • 2020-05-28

  • 2020-05-27

  • 2020-05-26

  • 2020-05-25

  • 2020-05-23

  • 2020-05-21

  • 2020-05-19

  • 2020-05-18

  • 2020-05-14

  • 2020-05-12
